2025年二级建造师《市政公用工程管理与实务》章节精编习题(925题)


第921题 工程竣工结算编制的主要依据有()。


A.清单计价规范

B.已确认的工程量及其结算的合同价款

C.未最终批复的索赔文件

D.已确认调整后追加(减)的合同价款

E.工程合同


参考答案:ABDE


解析:

工程竣工结算编制的主要依据有:清单计价规范,工程合同,发承包双方实施过程中已确认的工程量及其结算的合同价款,发承包双方实施过程中已确认调整后追加(减 )的合同价款等。


第922题 背景资料:

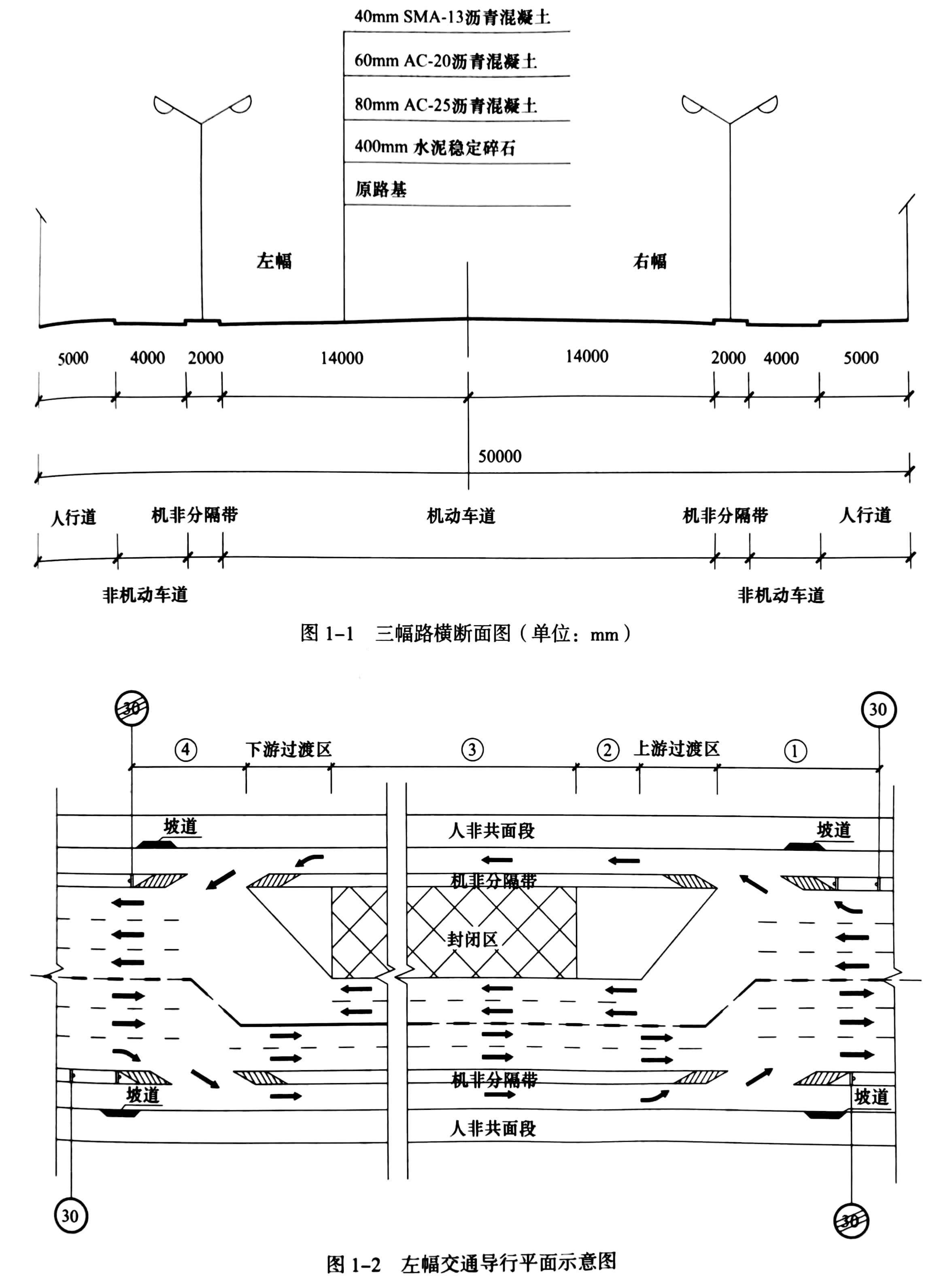

某单位承建城镇主干道大修工程,道路全长 2km,红线宽 50m,路幅分配情况如图 1-1 所 示。现 状路面 结构 为 40mm 厚 AC-13 细粒式 沥青 混凝土上面层,60mm 厚 AC-20 中粒式沥青混凝土中面层,80mm 厚 AC-25 粗粒式沥青混凝土下面层。工程主要 内容为:① 对道路破损部位进行翻挖补强;② 铣刨 40mm 旧沥青混凝土上面层后,加铺 40mm 厚 SMA-13 沥青混凝土上面层。

接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案,并报监理单位及交通管理部门审批,导行方案如图 1-2 所示。因办理占道、挖掘等相关手续,实际开工日期比计划日期滞后 2 个月。 道路封闭施工过程中,发生如下情况:

情况一:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用 400mm 厚水泥稳定碎石分 两层换填,并签字确认。

情况二:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格。项目部完成 AC-25 下面层施工后对纵向接缝进行简单清扫便开 始摊铺 AC-20 中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象,考虑到工期紧在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路封闭施工,报告批准后开始进行上面层摊铺工作。

问题:

1.交通导行方案还需要报哪个部门审批?

2.情况一中,确定基层处理方案需要哪些单位参加?

3.情况二中,水泥稳定碎石基层检验与验收的主控项目有哪些?

4.请指出沥青摊铺工作的不妥之处,并给出正确做法。



参考答案:↓


解析:

1.报道路管理部门审批。

2.需要监理、设计(勘察)、建设单位参加。

3.主控项目有:原材料、基层的压实度、7d无侧限抗压强度。

4.不妥之处:接缝未处理;

正确做法:左幅施工采用冷接缝时,将右幅的沥青混凝土毛槎切齐,接缝处涂刷粘层油再铺新料,上面层摊铺前纵向接缝处铺设土工格栅(或土工布、玻纤网等土工织物)。


第923题 背景资料:

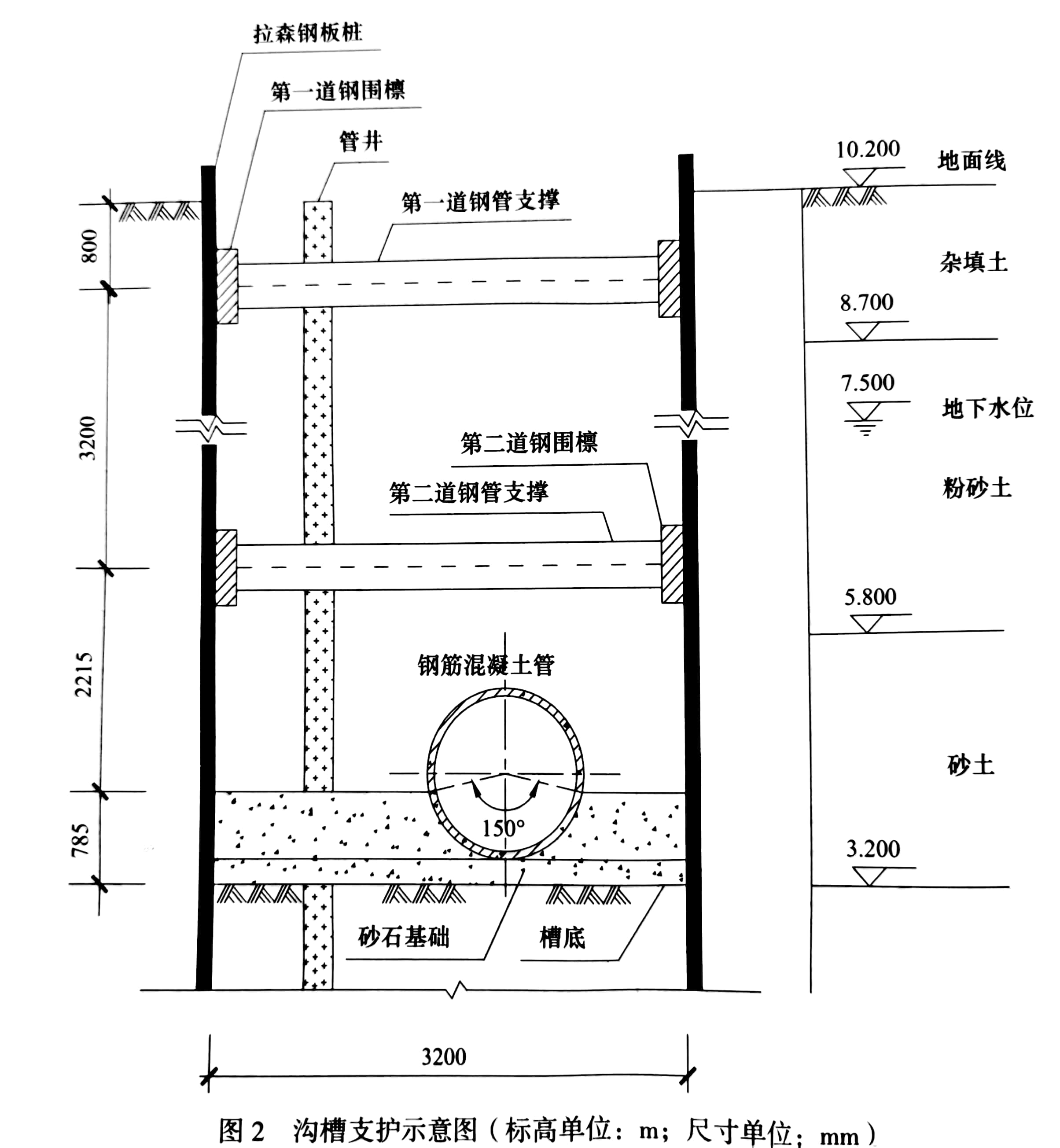

某公司承建一项城市污水管道工程,管道全长 1.5km,采用 DN1200mm 的钢筋混凝 土管,管道平均覆土深度约 6m。考虑现场地质水文条件,项目部准备采用“拉森钢板桩+钢围檩+钢管支撑”的支护方式,沟槽支护情况详见图 2。

在沟槽开挖到槽底后进行了分项工程质量验收,槽底无水浸、扰动,槽底高程、中 线、宽度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。在完成下游 3 个井段管道安装及检查井砌筑后,抽取其中 1 个井段进行了闭水试验, 实测渗水量为 0.0285L/(min·m)[规范规定 DN1200mm 钢筋混凝土管合格渗水量不大于 43.30m3/(24h·km)]。为加快施工进度,项目部拟增加现场作业人员。

问题:

1.写出钢板桩围护方式的优点。

2.写出项目部“沟槽开挖”分项工程质量验收中缺失的项目。

3.列式计算该井段闭水试验渗水量结果是否合格?

4.写出新进场工人上岗前应具备的条件。



参考答案:↓


解析:

1.优点:钢板桩强度高、隔水效果好、施工简便、可回收反复使用。

2.缺失项目:地基承载力。

3.实测渗水量:

0.0285L/(min·m)= 24 × 60 × 0.0285m3/(24h·km)= 41.04m3/(24h·km);

41.04m3/(24h·km) < 43.30m3/(24h·km),实测渗水量小于合格渗水量,故合格。

或:[合格渗水量:43.30m3/(24h·km)= 43.30 /(24 × 60)= 0.030L/(min·m); 0.0285L/(min·m)< 0.030L/(min·m),实测渗水量小于合格渗水量,故合格]。

4.(1)实名制平台登记。

(2)签订劳动合同。

(3)进行岗前教育培训及安全技术交底。

(4)特殊工种需持证上岗。


第924题 背景资料:

某公司承建一座跨河城市桥梁。基础均采用 Φ1500mm 钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层 2D(D 为桩基直径);桩顶上浇筑承台;承台高度为 1200mm,顶面标高为 20.000m。河床地层揭示依次为淤泥、淤泥质黏土、黏土、泥岩、 强风化岩、中风化岩。

项目部编制的桩基施工方案明确如下内容:

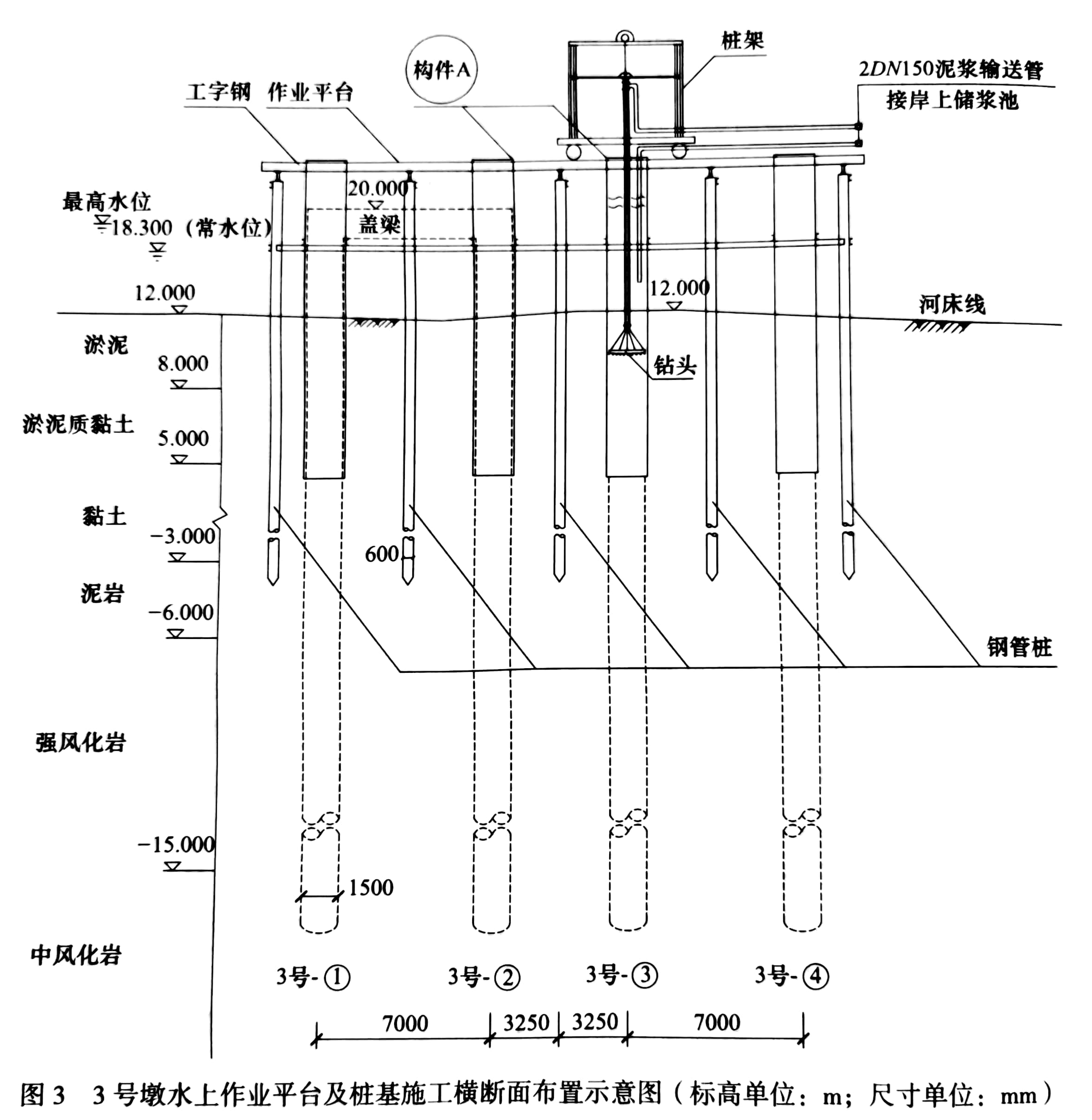

内容一:下部结构施工采用水上作业平台施工方案。水上作业平台结构为Φ600mm 钢管 桩+型钢+人字钢板搭设。水上作业平台如图 3 所示。

内容二:根据桩基设计类型及桥位水文、地质等情况,设备选用“2000 型”正循环回转 钻机施工(另配牙轮钻头等)。

内容三:图3中 A 构件名称和使用的相关规定。

内容四:由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,进行二次清孔, 当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。

问题:

1.结合背景资料及图 3,指出水上作业平台应设置哪些安全设施?

2.施工方案内容二中,指出项目部选择钻机类型的理由及成桩方式。

3.施工方案内容三中,所指构件 A 的名称是什么?构件 A 施工时需使用哪些机械配合?构件 A 应高出施工水位多少米?

4.结合背景资料及图 3,列式计算 3 号 - ①桩的设计桩长。

5.施工方案内容四中,指出孔底沉渣厚度的最大允许值。



参考答案:↓


解析:

1.安全措施包括:水上作业平台和孔口周边设置护栏、警示标志及夜间警示灯,配备救生衣、救生圈、安全网、防撞设施、人员上下爬梯。

2.选择钻机类型的理由:持力层为中风化岩层,正循环回转钻机能满足现场地质钻进要求;

成桩方式:泥浆护壁成孔桩。

3.(1)构件 A 的名称—钢护筒;

(2)构件 A 埋设需使用的机械设备—吊机、振动锤;

(3)应高出施工水位 2m。

4.3 号 - ①桩的设计桩长:[(20-1.2) -(-15-2×1.5)]= 36.8m。

5.端承桩孔底沉渣厚度允许最大值为 50mm。


第925题 背景资料:某公司承担了排水管道修复工程,设计采用PE管道,现场折叠后进入管道内。施工前经CCTV检查发现现况D600mm钢筋混凝土管道存在大量淤泥,由于年久疏于维护,已存在多处局部损坏,项目部研究决定准备对破损地段修复后进行全面修复施工,派新进场的临时工人打开井盖即下井作业。

问题:

1.从工艺和修复技术两个方面,指出项目采用的修复属于哪种类型。

2.项目的作业程序是否正确?下井施工有哪些危险源,分析可能造成的事故有哪些?

3.试指出下井施工应采取哪些安全防护措施。



参考答案:↓


解析:1.从工艺上分析,项目采用的是折叠内衬法修复工艺,属于全断面结构性修复。

2.不正确。下井施工可能遇到的危险源主要有气体危害和病菌感染;可能导致后果:人员窒息、中毒和死亡。

3.下井施工必须采取有效的安全防护措施,确保人身安全,应采取的安全技术措施有:进入现况管道前,应按规定先监测井下有毒气体含量及氧气含量;进行管道通风;作业现场应准备充足、适宜的救援器材;作业人员必须接受安全技术培训,考核合格后方可上岗;新进场的临时工人作业前应进行上岗培训;作业人员必要时可穿(戴)防毒面具、防水衣、防护靴、防护手套、安全帽等,穿上系有绳子的防护腰带,配备无线通信工具和安全灯等;作业区和地面设专人值守,确保人身安全。
