“微信扫一扫”进入考试题库练习及模拟考试
第881题 根据地质条件、地下水状况、施工方法以及环境条件等因素,地层超前预支护及预加固可采取()等措施。
A.喷射混凝土
B.管棚超前支护
C.设置临时仰拱
D.深孔注浆
E.超前小导管支护
参考答案:BDE
解析:
根据地质条件、地下水状况、施工方法以及环境条件等因素,地层超前预支护及预加固可采取超前小导管注浆加固、深孔注浆、管棚支护等措施。
第882题 换热站的管道与设备安装前,参加预埋吊点数量位置复核检查的单位有()。
A.建设单位
B.设计单位
C.监理单位
D.土建施工单位
E.工艺安装单位
参考答案:CDE
解析:
管道及设备安装前,土建施工单位、工艺安装单位及监理单位应对预埋吊点的数量及位置,设备基础位置、表面质量、几何尺寸、高程及混凝土质量,预留套管(孔洞 )的位置、尺寸及高程等共同复核检查,并办理书面交验手续。
第883题 综合管廊两侧回填前,应测设结构()。
A.外壁角点的坐标
B.内壁角点的坐标
C.外壁角点的高程
D.内壁角点的高程
E.底部中线位置及高程
参考答案:AC
解析:
城市综合管廊施工测量
(1)施工前应建立综合管廊的施工平面控制网和高程控制网。
(2)利用地面等级控制点测设现场施工控制点时,应在施工控制点上按照设计图纸放样线路中线桩,并应标注里程,利用水准测量方法测设高程时,应标注中线的开挖深度。
(3)管廊内坐标、方位角及高程可利用管廊两端的地面控制点按支导线和水准测量的方式分别进行传递。
(4)综合管廊主体测量在施工阶段进行,应分别测量干线综合管廊、支线综合管廊、缆线管廊的中线及高程。
(5)综合管廊施工应测量两端、坡度或走向变化处的内壁角点坐标和高程、横断面形状与尺寸、底部中线位置及高程。一般中线点位置及高程测量的间隔不宜大于30m。
(6)入廊管线测量可通过测量管线与综合管廊内壁的相对位置关系进行,并应调查入廊管线尺寸、电缆条数以及走向等。
(7)综合管廊两侧回填前,应测设结构外壁角点的坐标和高程。
第884题 工程预付款主要是保证施工所需材料和构件的正常储备,确定方法主要有()。
A.百分比法
B.公式计算法
C.表格分析法
D.比较法
E.差额计算法
参考答案:AB
解析:
工程预付款主要是保证施工所需材料和构件的正常储备,具体数值没有统一的规定,确定方法主要有百分比法和公式计算法,具体确定方法需要在合同中约定。
百分比法是指发包人根据工程的特点、工期长短、市场行情、供求规律等因素,招标时在合同条件中约定工程预付款的百分比。包工包料工程的预付款支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。
公式计算法是指根据主要材料(包括预制构件)占年度承包工程总价的比重、材料储备定额天数和年度施工天数等因素,通过公式计算预付款额度的一种方法。
第885题 钻孔灌注桩灌注水下混凝土时,发生导管堵管的可能原因有()。
A.导管破漏
B.导管底距孔底深度太小
C.孔内泥浆黏度偏大
D.混凝土配制质量差
E.混凝土缓凝时间较长
参考答案:ABD
解析:
灌注混凝土时发生堵管主要是由灌注导管破漏、灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等原因引起。
第887题 关于施工成本的说法,正确的有()。
A.施工成本管理是从工程投标报价到竣工结算的全过程管理
B.施工成本控制通过合同、劳务分包和材料、机械管理来实现
C.施工成本中材料费用控制通过材料价格和消耗量进行控制
D.施工成本中施工机械使用费包括对租赁设备和自有设备的管理
E.施工过程中工程变更对工程量、工期、成本都会产生影响,应随时掌握
参考答案:ADE
解析:
选项B错误。成本控制是通过预结算管理、合同及索赔管理、劳务分包管理、专业分包管理、材料机械管理、临时设施及现场经费管理、工程结算和资金管理等来实现。
选项C错误。材料费的控制:(1)供应商管理。(2)对材料价格进行控制。(3)对材料消耗量的控制。(4)支架、脚手架、模板等周转材料的控制。(5)对建设方提供物资的管理。
参考答案:↓
解析:
1.垫层。作用:改善土基的湿度和温度状况,扩散荷载,减小土基所产生的变形。
2.五牌:工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌;一图:施工现场总平面图。
3.①进入冬期施工的气温条件是:施工现场日平均气温连续5d低于5℃或最低环境温度低于-3℃。
②水泥稳定碎石基层分项工程应在冬期施工到来之前15~30d完成。
4.正确开挖断面形式为(b)断面。
5.生产厂的牌号、炉号,检验报告和合格证。
参考答案:↓
解析:
1.墙背排水不畅(积水过多)、墙背压力过大(主动土压力)导致挡土墙失稳坍塌。

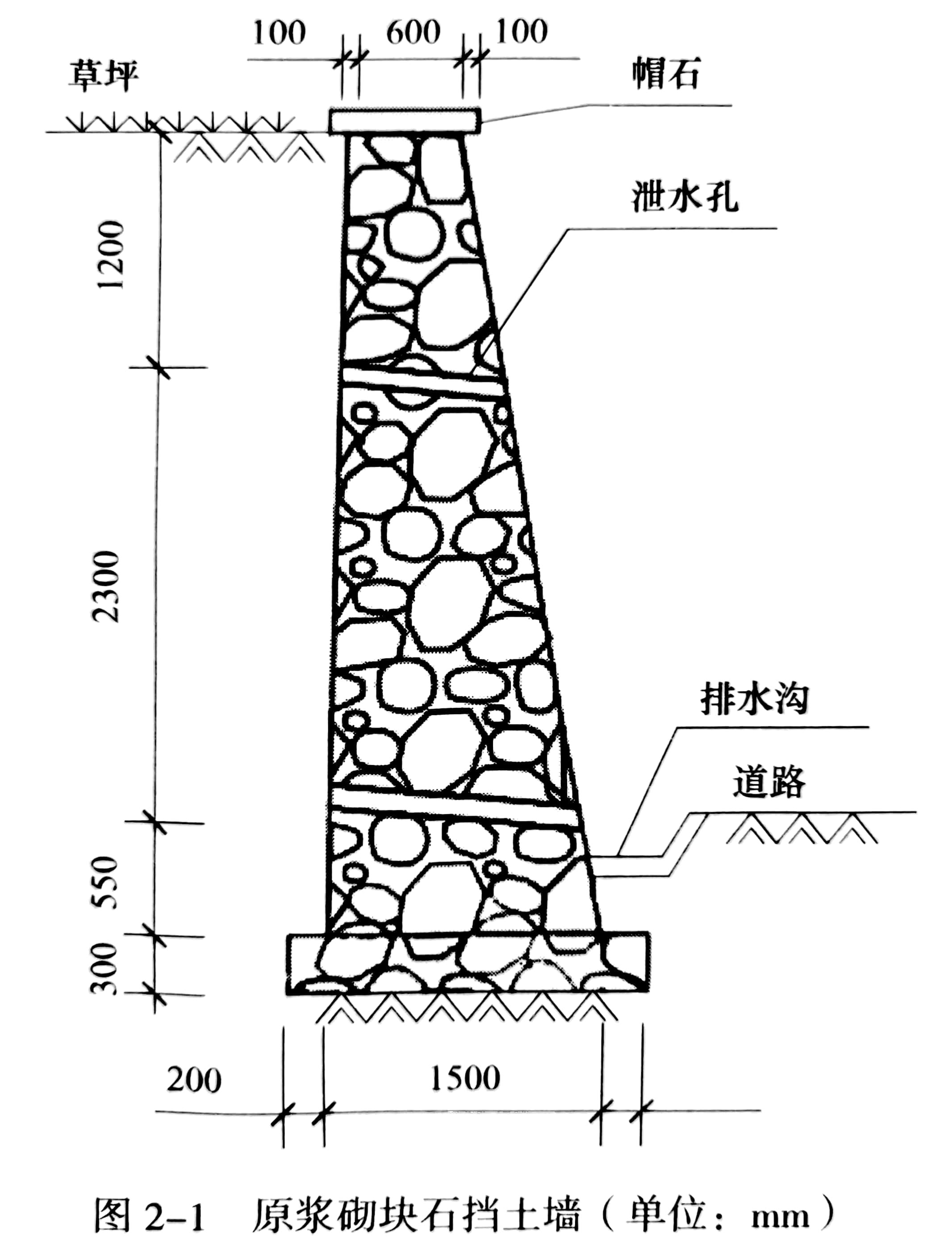

2.钢筋设置位置:墙背(迎土面)和墙趾(基础)处。 结构特点:依靠墙体自重抵挡土压力作用。
3.钢筋成型尺寸、间距(含受力筋及箍筋),混凝土保护层厚度。
4.预拌混凝土到场检查坍落度并留置混凝土试块,按每层≤300mm水平分层浇筑混凝土;新旧挡土墙连接处不应增加钢筋使两者紧密连接,应设置沉降缝(变形缝);不允许现场加水调整混凝土和易性。
5.泄水孔应交错布置;挡土墙后背泄水孔周围应回填砂石类(透水性)材料。
参考答案:↓
解析:

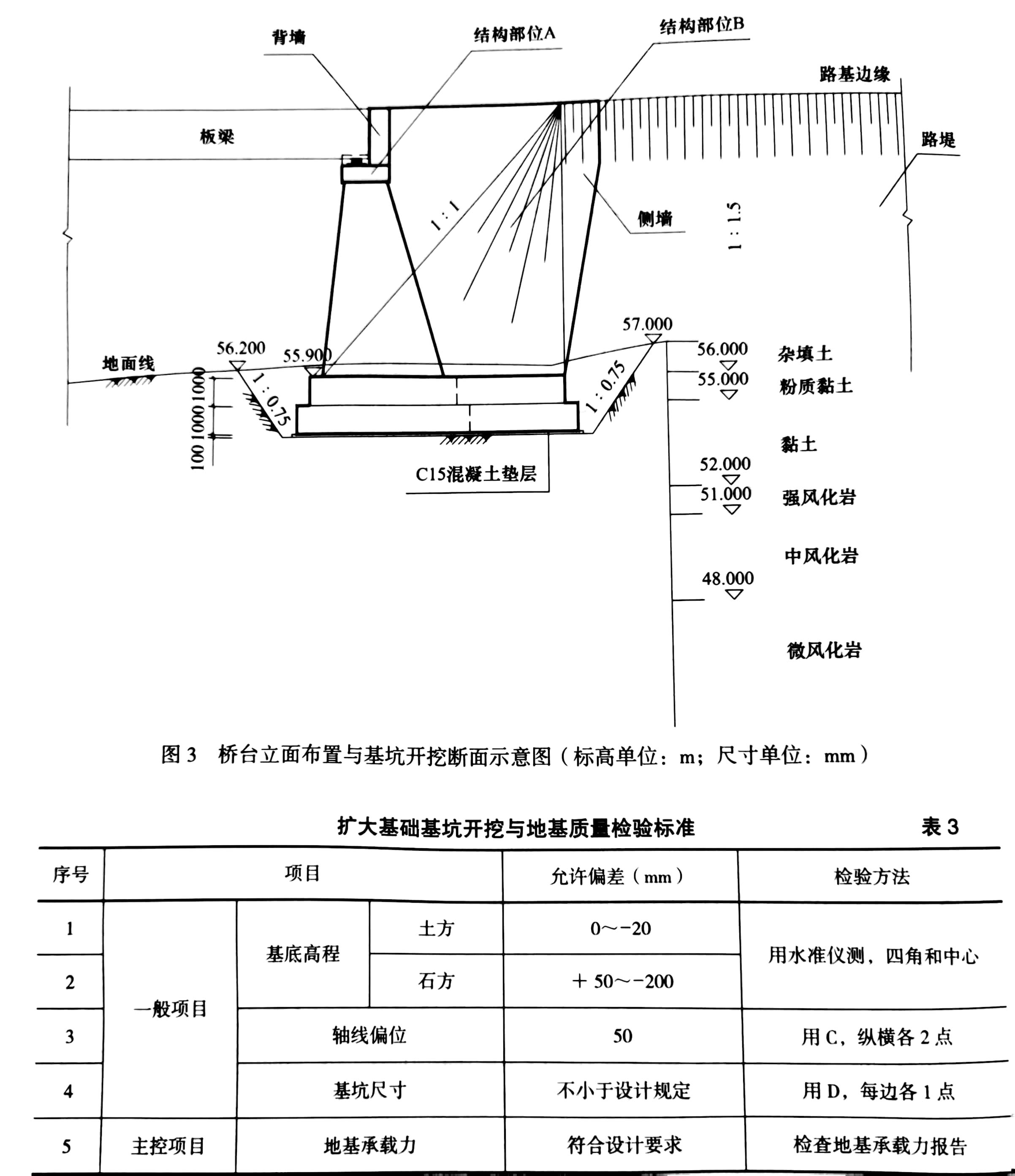

1.结构 A 的名称—台帽;结构 B 的名称—锥坡。
桥台的作用:桥台一边与路堤相接,以防止路堤坍塌,另一边支承桥跨结构的端部,传递上部结构荷载至地基。
2.是指建设单位、监理单位。
3.桥台基坑开挖属于分项工程、隐蔽工程。
4.C 代表的内容—经纬仪测量;D 代表的内容—钢尺量。
参考答案:↓
解析:
1.A—安放井点管;B—孔口段填黏土压实。

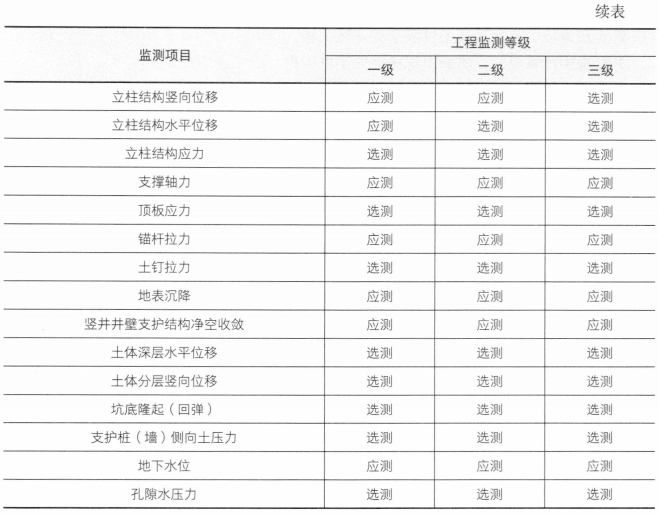

降水期间注意事项:地下水控制工程应对地下水控制效果及影响进行监测,配电及真空井点降水系统安全运行维护。
2.C—打入短钉;D—喷射混凝土。
3.施工单位、监理单位、勘察单位、设计单位、建设单位。
4.钢筋下设垫木、遮盖、分类码放;钢筋半成品应验收合格后方可使用。
5.作用:止水;安装要求:双面焊、搭接 20mm。
第892题 某沥青路面的高等级道路,表面层横向接缝应采用()。
A.斜接缝
B.阶梯形接缝
C.垂直的平接缝
D.冷接缝
参考答案:C
解析:
高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和其他等级道路的各层可采用斜接缝或阶梯形接缝。平接缝宜采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接。清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。
第893题 以粗集料为主的沥青混合料复压宜优先选用()。
A.振动压路机
B.钢轮压路机
C.重型轮胎压路机
D.双轮钢筒式压路机
参考答案:A
解析:
初压应采用钢轮压路机静压1~2遍。碾压时应将压路机的驱动轮面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。复压应紧跟初压连续进行。碾压路段长度宜为60~80m。
复压:密级配沥青混凝土混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其总质量不宜小于25t。相邻碾压带应重叠1/3~1/2轮宽。对粗集料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30mm),振动频率宜为35~50Hz,振幅宜为0.3~0.8mm。层厚较大时宜采用高频大振幅,厚度较薄时宜采用低振幅,以防止集料破碎。相邻碾压带宜重叠100~200mm。当采用三轮钢筒式压路机时,总质量不小于12t,相邻碾压带宜重叠后轮的1/2轮宽,并不应小于200mm。
终压应紧接在复压后进行。宜选用双轮钢筒式压路机或关闭振动的振动压路机,碾压至无明显轮迹为止。
第894题 现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是()。
A.受力钢筋的交叉点
B.单向受力钢筋网片外围两行钢筋交叉点
C.单向受力钢筋网中间部分交叉点
D.双向受力钢筋的交叉点
参考答案:C
解析:
钢筋现场绑扎应符合下列要求:
①钢筋的交叉点应采用绑丝绑牢,必要时可辅以点焊。
②钢筋网的外围两行钢筋交叉点应全部扎牢,中间部分交叉点可间隔交错扎牢,
但双向受力的钢筋网,钢筋交叉点必须全部扎牢。
第895题 关于桥梁支座的说法,错误的是()。
A.支座传递上部结构承受的荷载
B.支座传递上部结构承受的位移
C.支座传递上部结构承受的转角
D.支座对桥梁变形的约束应尽可能大,以限制梁体自由伸缩
参考答案:D
解析:
桥梁支座是连接桥梁上部结构和下部结构的重要结构部件,位于桥跨结构和垫石之间,它能将桥梁上部结构承受的荷载和变形(位移和转角)可靠地传递给桥梁下部结构,是桥梁的重要传力装置。
桥梁支座的功能要求:首先支座必须具有足够的承载能力,以保证可靠地传递支座反力 (竖向力和水平力);其次支座对桥梁变形的约束尽可能小,以适应梁体自由伸缩和转动的需要;另外支座还应便于安装、养护和维修,必要时可以进行更换。
第896题 关于先张法预应力空心板梁的场内移运和存放的说法,错误的是()。
A.吊运时,混凝土强度不得低于设计强度的75%
B.存放时,支点处应采用垫木支承
C.一般情况下存放时间可长达3个月
D.同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
参考答案:D
解析:
当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计要求的支点处,上下层垫木应在同一条竖直线上;
叠放高度宜按构件强度、台座地基承载力、垫木强度以及堆垛的稳定性等经计算确定。大型构件宜为2 层 ,不应超过 3 层 ;小型构件宜为6〜 1 0层。
第897题 明挖基坑围护结构采用水下灌注混凝土时,混凝土强度等级应提高一个等级,且混凝土灌注宜高出设计标高()。
A.500~1000mm
B.200~300mm
C.300~500mm
D.600~1000mm
参考答案:C
解析:
明挖基坑围护结构采用水下灌注混凝土时,混凝土强度等级应提高一个等级。混凝土灌注宜高出设计文件规定的标高300~500mm。
第898题 管道沟槽回填时,井室、雨水口及其他附属构筑物周围回填与管道沟槽回填同时进行。不便同时进行时,应在沟槽回填压实土层距井室不小于400mm处预留()。
A.封口
B.斜接缝
C.台阶形接槎
D.竖直接缝
参考答案:C
解析:
井室、雨水口及其他附属构筑物周围回填应与管道沟槽回填同时进行,不便同时进行时,应在沟槽回填压实土层距井室不小于400mm处预留台阶形接槎。
第899题 地铁基坑采用的围护结构形式很多,其中强度大、开挖深度大,同时可兼作主体结构一部分的围护结构是()。
A.重力式水泥土挡墙
B.地下连续墙
C.预制混凝土板桩
D.SMW工法桩
参考答案:B
解析:
第900题 关于沉井施工技术的说法,正确的是()。
A.不排水下沉可采用干封底
B.沉井下沉时,需对沉井的标高、轴线位移进行测量
C.分节制作沉井,设计无要求时,混凝土强度应达到设计强度等级80%后,方可拆除模板或浇筑后节混凝土
D.顶管始发井的围护结构为沉井时,应先拆除井壁外侧的封板或其他封填物,再拆除洞圈内侧的临时封门
参考答案:B
解析:
选项A错误。排水下沉——干封底; 不排水下沉——水下封底
选项C错误。分节制作沉井,设计无要求时,混凝土强度应达到设计强度等级75% 后 ,方可拆除模板或浇筑后节混凝土。
选项D错误。工作井洞口封门拆除应符合下列要求:
a. 钢板桩工作井,可拔起或切割钢板桩露出洞口,并采取措施防止洞口上方的钢板桩下落。
b. 工作井的围护结构为沉井工作井时,应先拆除洞圈内侧的临时封门,再拆除井壁外侧的封板或其他封填物。
