第381题 基坑围护墙体竖向变位不会影响到()。
A.基坑稳定
B.地表沉降
C.墙体稳定
D.坑底沉降
参考答案:D
解析:
围护结构竖向变位:
墙体的竖向变位给基坑的稳定、地表沉降以及墙体自身的稳定性均带来极大的危害,特别是对于饱和的极为软弱地层的基坑工程,当围护桩或地下连续墙底因清孔不净有沉渣时,围护墙在开挖中会下沉,另外,当围护结构下方有顶管和盾构等穿越时,也会引起围护结构突然沉降。
第382题 不属于稳定深基坑坑底的方法是()。
A.增加围护结构入土深度
B.增加围护结构和支撑的刚度
C.坑底土体加固
D.坑内井点降水
参考答案:B
解析:
坑底稳定控制:
①保证深基坑坑底稳定的措施有加深围护结构入土深度、坑底土体加固、坑内井点降水等。
②适时施作底板结构。
第383题 设有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是()。
A.立柱变形
B.冠梁变形
C.地表沉降
D.支撑梁变形
参考答案:A
解析:
由于基坑一直处于开挖过程,直接监测坑底土体隆起较为困难,一般通过监测立柱变形来反映基坑底土体隆起情况。
第384题 基坑开挖方案应根据()确定。
A.支护结构设计、降水或隔水要求
B.基坑平面尺寸、深度
C.基坑深度、周边环境要求
D.基坑深度、降(排)水要求
参考答案:A
解析:
应根据支护结构设计、降水或隔水要求,确定基坑开挖方案。
第385题 关于软土基坑开挖基本规定,说法错误的是()。
A.必须分层、分块、均衡地开挖
B.分层开挖后必须及时浇筑混凝土支撑
C.必须按设计要求对钢支撑施加预应力
D.必须按设计要求对锚杆施加预应力
参考答案:B
解析:
软土基坑必须分层、分块、对称、均衡地开挖,分块开挖后应及时支护。对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下开挖。
第386题 放坡基坑施工中,当条件许可时,应优先采取()控制边坡的高度和坡度。
A.土体剪应力
B.土体抗剪强度
C.土体拉应力
D.坡率法
参考答案:D
解析:
当条件许可时,应优先采取坡率法控制边坡的高度和坡度。
第388题 放坡基坑施工中,开挖后暴露时间较长的基坑,应采取()措施。
A.卸荷
B.削坡
C.护坡
D.压载
参考答案:C
解析:
放坡开挖时应及时作好坡脚、坡面的防护措施。常用的防护措施有:
叠放砂包或土袋:用草袋、纤维袋或土工织物袋装砂(或土),沿坡脚叠放一层或数层,沿坡面叠放一层。
水泥砂浆或细石混凝土抹面:在人工修平坡面后,用水泥砂浆或细石混凝土抹面,厚度宜为30~50mm,并用水泥砂浆砌筑砖石护坡脚,同时,将坡面水引入基坑排水沟。抹面应预留泄水孔,泄水孔间距不宜大于3~4m。
挂网喷浆或混凝土:在人工修平坡面后,沿坡面挂钢筋网或钢丝网,然后喷射水泥砂浆或细石混凝土,厚度宜为50~60mm,坡脚同样需要处理。
其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。
其他选项属于边坡有失稳迹象时应采取的措施。在整个基坑开挖和地下工程施工期间,应严密监测坡顶位移,随时分析监测数据。当边坡有失稳迹象时,应及时采取削坡、坡顶卸荷、坡脚压载或其他有效措施。
第389题 关于地下工程的施工缝处浇筑混凝土,下列说法正确的是()。
A.拱、板与墙结合的水平施工缝,宜留在拱、板与墙交接处以下150~300mm处
B.垂直施工缝应避开地下水和裂隙水较多的地段,并避开变形缝
C.施工缝处已浇筑混凝土的强度不应小于10MPa
D.水平施工缝水泥砂浆接浆层厚度不应大于15mm,接浆层水泥砂浆应与混凝土浆液成分相同
参考答案:A
解析:
施工缝:
施工缝的留设位置应在混凝土浇筑前确定,特殊结构部位留设施工缝应经设计单位确认。
施工缝处浇筑混凝土,应符合下列要求:
①墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。拱、板与墙结合的水平施工缝,宜留在拱、板与墙交接处以下150~300mm处;垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合。
②水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆、涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,再铺30~50mm厚的与结构混凝土成分相同的水泥砂浆,并及时浇筑混凝土。
③垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,并及时浇筑混凝土。
④施工缝处已浇筑混凝土的强度不应小于1.2MPa。
⑤中埋式止水带及外贴式止水带埋设位置应准确,固定应牢靠。
⑥遇水膨胀止水条应具有缓膨胀性能;止水条与施工缝基面应密贴,中间不得有空鼓、脱离等现象;止水条应牢固地安装在缝表面或预留凹槽内;止水条采用搭接连接时,搭接宽度不得小于30mm。
⑦预埋注浆管应设置在施工缝断面中部,注浆管与施工缝基面应密贴并固定牢靠,固定间距宜为200~300mm;注浆导管与注浆管的连接应牢固、严密,导管埋入混凝土内的部分应与结构钢筋绑扎牢固,导管的末端应临时封堵严密。
第390题 中埋式止水施工,下列说法正确的是()。
A.止水带的接缝应设在边墙较低位置上,不得设在结构转角处
B.在转弯处应做成圆弧形
C.止水带埋设位置应准确,其中间空心圆环可与变形缝的中心线不重合
D.在变形缝转角部位宜采用直角配件
参考答案:B
解析:
①中埋式止水带施工符合下列要求:
a.止水带埋设位置应准确,其中间空心圆环应与变形缝的中心线重合。
b.中埋式止水带的接缝应设在边墙较高位置上,不得设在结构转角处;接头宜采用热压焊接,接缝应平整、牢固,不得有裂口和脱胶现象。
c.中埋式止水带在转弯处应做成圆弧形;顶板、底板内止水带应安装成盆状,并宜采用专用钢筋套或扁钢固定。
②外贴式止水带在变形缝与施工缝相交部位宜采用十字配件;外贴式止水带在变形缝转角部位宜采用直角配件。
③止水带埋设位置应准确,固定应牢靠,并与固定止水带的基层密贴,不得出现空鼓、翘边等现象。
④变形缝处表面粘贴卷材或涂刷涂料前,应在缝上设置隔离层和加强层。
⑤嵌填密封材料的缝内两侧基面应平整、洁净、干燥,并应涂刷基层处理剂;嵌缝底部应设置背衬材料;密封材料嵌填应严密、连续、饱满,粘结牢固。
第391题 深基坑施工中,以提高土体强度和侧向抗力为主要目的的地基加固方法有()。
A.水泥土搅拌
B.换填
C.高压喷射注浆
D.注浆
E.注冷冻剂
参考答案:ACD
解析:
第392题 关于深层搅拌法加固地基的说法,正确的有()。
A.用特制搅拌机械就地将水泥和软土强制搅拌
B.深层搅拌法可分为浆液搅拌和粉体喷射搅拌两种
C.粉体喷射深层搅拌是用浆液和地基土搅拌
D.深层搅拌法使软土硬结成具有整体性、水稳性和一定强度的水泥加固土
E.适用于加固欠固结的淤泥和淤泥质土、密实的砂类土
参考答案:ABD
解析:
选项C错误,浆液搅拌是用浆液和地基土搅拌。粉体喷射搅拌是用粉体和地基土搅拌
选项E错误,水泥土搅拌法适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层,不适用于含有大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水影响成桩质量的土层。
第393题 高压喷射注浆法形成的固结体基本形状有()。
A.圆柱状
B.壁状
C.方柱状
D.扇状
E.棱柱状
参考答案:ABD
解析:
高压喷射有旋喷(固结体为圆柱状)、定喷 (固结体为壁状)和摆喷 (固结体为扇状)三种基本形状。
第394题 用高压喷射注浆法加固地基时,根据现场试验结果确定其适用程度的土层有()。
A.湿陷性黄土
B.素填土
C.有机质土
D.碎石土
E.硬黏土
参考答案:ACE
解析:
高压喷射注浆法对淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。
但对于硬黏性土,含有较多的块石或大量植物根茎的地基,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,切削范围小或影响处理效果。
而对于含有过多有机质的土层,其处理效果取决于固结体的化学稳定性。
鉴于上述几种土的组成复杂、差异悬殊,高压喷射注浆处理的效果差别较大,应根据现场试验结果确定其适用程度。对于湿陷性黄土地基,也应预先进行现场试验。

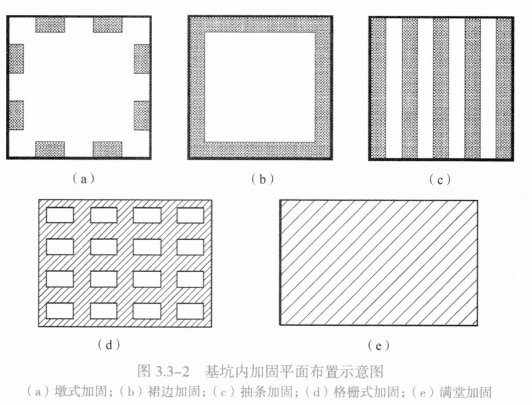

第395题 基坑内地基加固的主要目的有()。
A.减少围护结构位移
B.提高坑内土体强度
C.提高土体的侧向抗力
D.防止坑底土体隆起
E.减少围护结构的主动土压力
参考答案:ABCD
解析:
基坑地基按加固部位不同,分为基坑外加固和基坑内加固两种,其目的见下:
(1)基坑外加固——主要是止水,有时也可减少围护结构承受的主动土压力。
(2)基坑内加固——提升土体的强度和土体的侧向抗力,减少围护结构位移,进而保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。
第396题 高压喷射注浆施工工艺有()。
A.单管法
B.双管法
C.三管法
D.四管法
E.五管法
参考答案:ABC
解析:
a.单管法:喷射高压水泥浆液一种介质。
b.双管法:喷射高压水泥浆液和压缩空气两种介质。
c.三管法:喷射高压水流、压缩空气及水泥浆液三种介质。
第398题 下列属于钢板桩围护结构特点的有()。
A.成品制作,可反复使用
B.施工简便,施工较小噪声
C.刚度小,变形大,与多道支撑结合,在软弱土层中也可采用
D.刚度大,变形小,与多道支撑结合,在软弱土层中不可采用
E.新的时候止水性尚好,如有漏水现象,需增加防水措施
参考答案:ACE
解析:
第399题 选择基坑围护结构形式,应根据()等,经技术经济综合比较后确定。
A.基坑深度
B.工程地质和水文地质
C.地面环境
D.城市施工特点
E.气象条件
参考答案:ABC
解析:
基坑所采用的围护结构形式很多,其施工方法、工艺和所用的施工机具也各异,因此,应根据基坑深度、工程地质和水文地质条件、地面环境条件等,经技术经济综合比较后确定。
