2024年一级建造师《公路工程管理与实务》试题库(701题)

第141题

热拌沥青碎石基层的配合比设计应采用( )设计方法。

A.正交试验

B.针入度试验

C.马歇尔试验

D.洛杉矶磨耗试验

参考答案:C

解析:

【内容考查】本题考查的是路面沥青稳定基层(底基层)施工。

【选项分析】热拌沥青碎石配合比设计采用马歇尔试验设计方法。

第142题

无机结合料稳定材料组成设计应包括( )。

A.原材料检验、混合料的生产配合比设计和施工参数确定三部分

B.混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定三部分

C.原材料检验、混合料的目标配合比设计和混合料的生产配合比设计三部分

D.原材料检验、混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定四部分

参考答案:D

解析:

【内容考查】本题考查的是无机结合料稳定基层原材料的技术要求。

【选项分析】无机结合料稳定材料组成设计应包括原材料检验、混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定四部分。

第143题

背景资料:

某施工单位承接了K0+000~K48+000段二级公路路面施工,,该公路靠近三峡某风景旅游区,沿线居民较多。

施工中发生了如下事件:

事件2:施工单位在K25+100右侧设置了沥青混凝土集中拌和站。在沥青混凝土面层施工过程中,环保部门接到当地居民举报,称施工单位造成了较严重的大气污染。环保部门工作人员到施工现场实测了PM2.5和S02等大气质量指标,多项指标严重超标。环保部门工作人员指出施工单位存在的主要问题有:

(1)施工便道为简易土路,雨天泥泞、晴天扬尘;

(2)运输砂石、矿粉的车辆未加盖,沿途遗洒、粉尘飞扬;

(3)沥青混凝土集中拌和站的烟尘敞口排放、严重超标。

环保部门工作人员根据《中华人民共和国环境保护法》相关规定,责令施工单位进行整改并处以罚款。

【问题】

1.本工程中基层混合料的拌和方法有哪两种?从环保的角度考虑,本工程宜采用哪一种?

2.针对事件2中环保部门工作人员指出的三个问题,分别写出整改措施。

参考答案:见解析

解析:

1.两种施工方法:路拌法和中心站集中拌和法(或厂拌法)。本工程宜采用中心站集中拌和法(或厂拌法)。

2.整改措施:

(1)对施工便道进行硬化,防止扬尘;

(2)运输易飞扬的材料时,采取遮盖措施(或罐装运输);

(3)对拌和站安装烟尘处理装置(或除尘装置)。

第144题

煤矸石、高炉矿渣、钢渣用于修筑基层或底基层之前应崩解稳定,为评价混合料性能,宜采用的试验有( )。

A.强度试验

B.模量试验

C.级配试验

D.温度收缩试验

E.干湿收缩试验

参考答案:ABDE

解析:

【内容考查】此题考查无机结合料稳定基层原材料的技术要求。

【选项分析】煤矸石、煤渣、高炉矿渣、钢渣及其他冶金矿渣等工业废渣可用于修筑基层或底基层,使用前应崩解稳定,且宜通过不同龄期条件下的强度和模量试验以及温度收缩或干湿收缩试验等评价混合料性能。

第145题

无机结合料稳定材料组成设计流程正确的是( )。

A.施工参数确定→生产配合比设计→目标配合比设计→原材料检验

B.施工参数确定→目标配合比设计→生产配合比设计→原材料检验

C.原材料检验→生产配合比设计→目标配合比设计→施工参数确定

D.原材料检验→目标配合比设计→生产配合比设计→施工参数确定

参考答案:D

解析:

【内容考查】本题考查的是无机结合料稳定基层(底基层)施工对原材料的技术要求。

【选项分析】无机结合料稳定材料组成设计流程:原材料检验→目标配合比设计→生产配合比设计→施工参数确定。

第147题

背景资料:

某新建一级公路工程K11+120~K20+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示,该合同段工程与其他工程或已有道路无交叉。

项目部在施工底基层、基层时采用方法有:

(1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。

(2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。

(3)先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机,轮胎压路机继续碾压密实。

项目部对K11+120~K11+560路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。项目部对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。

项目部于2020年6月~8月完成了该合同段工程所有路面施工,该地区属于冬Ⅲ区,11月进入冬季。

【问题】

1.写出路面结构设计图A、B、C的名称。

2.分别判断底基层、基层施工中3个施工方法是否正确,如不正确,请改正。

3.写出两条可对事件二中裂缝修复的技术措施。

4.该合同段的冬季施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?

参考答案:见解析

解析:

【参考答案】

1.A为土路肩,B为硬路肩,C为路缘带。

2.(1)正确。

(2)错误。应分两层进行梯队摊铺。

(3)正确。

3.①在裂缝位置灌缝;②在裂缝位置铺设玻璃纤维格栅;③洒铺热改性沥青。(两条即可)

4.冬期施工增加费、高原地区施工增加费要计取,行车干扰工程增加费不需要计取。

第148题

水泥稳定碎石基层施工,确定每日施工作业段长度,宜综合考虑的因素有( )。

A.施工机械生产效率和数量

B.施工人员数量及操作熟练程度

C.增加施工接缝的数量

D.施工季节和气候条件

E.水泥的初凝时间和延迟时间

参考答案:ABDE

解析:

【内容考查】此题考查混合料施工作业段的确定。

【选项分析】稳定材料层宽11~12m时,每一流水作业段长度以500m为宜;稳定材料层宽大于12m时,作业段宜相应缩短。宜综合考虑下列因素,合理确定每日施工作业段长度:

(1)施工机械和运输车辆的生产效率和数量;

(2)施工人员数量及操作熟练程度;

(3)施工季节和气候条件;

(4)水泥的初凝时间和延迟时间;

(5)减少施工接缝的数量。

第149题

关于无机结合料稳定材料层之间的处理,说法正确的是( )。

A.下承层清理后,应封闭交通

B.采用连续摊铺方式施工的结构层,可用一套设备在上下层之间来回施工

C.稳定细粒材料结构层,最后一道碾压工艺不可用凸块式压路机

D.在上层施工前一天,撒布水泥或水泥净浆

参考答案:A

解析:

【内容考查】本题考查的是无机结合料稳定基层(底基层)施工。

【选项分析】

选项“采用连续摊铺方式施工的结构层,可用一套设备在上下层之间来回施工”,正确的说法应为“可采用上下结构层连续摊铺施工的方式,每层施工应配备独立的摊铺和碾压设备,不得采用一套设备在上下结构层来回施工”;

选项“稳定细粒材料结构层,最后一道碾压工艺不可用凸块式压路机”,正确的说法应为“稳定细粒材料结构层施工时,根据土质情况,最后一道碾压工艺可采用凸块式压路机碾压”;

选项“在上层施工前一天,撒布水泥或水泥净浆”,正确的说法应为“在上层施工前1~2h,宜撒布水泥或洒铺水泥净浆”。

第150题

二级以及二级以上公路级配碎石底基层施工,推荐采用的拌合工艺及摊铺工艺分别是( )。

A.人工路拌,摊铺机摊铺

B.集中厂拌,摊铺机摊铺

C.人工路拌,推土机摊铺

D.集中厂拌,推土机摊铺

参考答案:B

解析:

【内容考查】本题考查的是混合料生产、摊铺及碾压。

【选项分析】二级及二级以上级配碎石底基层采用集中厂拌和摊铺机摊铺。

第151题

背景资料

某施工单位承建了一段一级公路工程,路面结构设计示意图如下图所示。

施工中发生如下事件:

事件一:场地建设按照标准化施工,满足安全、实用美观等要求,对自建房屋提出下列要求:

(1)最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层;

(2)每组不超过10栋,组与组之间的距离不小于6m;

(3)栋与栋距离不小于4m,房间净高不低于2.5m;

(4)驻地办公区、生活区采用集中供暖设施,严禁电力取暖。

事件二:施工底基层、基层时采用方法有:

(1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。

(2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。

(3)采用轻型两轮压路机跟在摊铺机后及时碾压,后用重型振动压路机,轮胎压路机继续碾压密实。

施工中,完成碾压并经压实度检测合格后应立即进行养护。养护采用两种方法养护,加盖塑料薄膜和洒水车进行养护。按技术规范养护期不小于3d,在养护期间应由专人负责限制车辆行驶,除洒水车外,禁止重型车辆行驶。

【问题】

1.写出路面结构设计图中A、B、C 的名称。

2.沥青路面结构层由哪几部分组成?

3.逐条判断自建房屋要求是否正确,并改正错误。

4.分别判断底基层、基层施工中3个施工方法是否正确。如不正确,请改正。

5.改正施工中养护中的错误。该路面养护的方法还有哪些?

参考答案:见解析

解析:

1.A:土路肩;B:硬路肩(或应急停车带);C:路缘带。

2.沥青路面结构层由面层、基层、底基层、垫层组成。

3.(1)正确。

(2)不正确。改正:每组不超过10栋,组与组之间距离不小于8m。

(3)不正确。改正:栋与栋距离不小于4m,房间净高不低于2.6m。

(4)正确。

4.(1)正确。

(2)错误,应分两层进行梯队摊铺。

(3)正确。

5.(1)按技术规范养护期应不小于7d。

(2)该路面养护的方法还有:土工布覆盖养护、铺设湿砂养护、草帘覆盖养护等方法。

第152题

下列属于无机结合料基层养护方式的有( )。

A.围水养护

B.土工布覆盖

C.撒铺乳化沥青

D.铺设干砂

E.薄膜覆盖

参考答案:BCE

解析:

【内容考查】本题考查的是无机结合料稳定基层(底基层)施工。

【选项分析】养护可采取洒水养护、薄膜覆盖养护、土工布覆盖养护、铺设湿砂养护、草帘覆盖养护、洒铺乳化沥青养护等方式,宜结合工程实际情况选择适宜的方式。

第153题

下列无机结合料基层养护正确的有( )。

A.碾压完成并经压实度检查合格后,应及时养护

B.养护期不宜少于7d,养护期宜延长至上层结构开始施工的前2d

C.也可采用洒铺乳化沥青进行养护

D.养护期间应封闭交通,洒水车和小型通勤车辆可通行

E.严禁采用洒铺乳化沥青的方式进行养护

参考答案:ABCD

解析:

【内容考查】此题考查无机结合料基层(底基层)养生、交通管制、层间处理及其他。

【选项分析】对沥青面层厚度大于20cm的结构或二级及二级以下公路的无机结合料稳定材料的基层可采用洒铺乳化沥青方式养护。

第154题

由连续开级配矿料组成的沥青混合料结构为( )。

A.密实-悬浮结构

B.骨架-空隙结构

C.密实-骨架结构

D.连续-级配结构

参考答案:B

解析:

【内容考查】本题考查的是沥青路面面层分类特点。

【选项分析】由连续开级配矿料组成的沥青混合料结构为骨架空隙结构,例如OGFC。

第155题

沥青路面按照组成结构分类,骨架-空隙结构的典型代表包括沥青碎石混合料和( )。

A.AC-I型沥青混凝土

B.排水沥青混合料

C.沥青碎石玛蒂脂混合料

D.碎石沥青混凝土

参考答案:B

解析:

【内容考查】本题考查的是沥青路面的施工技术。

【选项分析】沥青路面按组成结构分类:

(1)密实—悬浮结构。工程中常用的AC-I型沥青混凝土就是这种结构的典型代表。

(2)骨架—空隙结构。工程中使用的沥青碎石混合料和排水沥青混合料是典型的骨架空隙型结构。

(3)密实—骨架结构。沥青碎石玛蒂(王+帝)脂混合料(SMA)是一种典型的骨架密实型结构。

第156题

属于半开级配沥青混合料的是( )。

A.沥青玛蹄脂碎石

B.改性沥青稳定碎石

C.沥青混凝土

D.排水式沥青磨耗层混合料

参考答案:B

解析:

【内容考查】此题考查沥青路面结构及类型。

【选项分析】半开级配沥青混合料的代表类型有改性沥青稳定碎石,用AM表示。选项“沥青玛蹄脂碎石”是间断级配沥青混合料。蹄(因偏僻字不显示,应为:王+帝)。选项“沥青混凝土”是密级配沥青混凝土混合料。选项“排水式沥青磨耗层混合料”是开级配沥青混合料。

第157题

按矿料级配分类,属于开级配沥青混合料的是( )。

A.SMA

B.AM

C.AC-16

D.OGFC

参考答案:D

解析:

【内容考查】此题考查沥青路面分类。

【选项分析】开级配沥青混合料代表类型有排水式沥青磨耗层混合料,以OGFC 表示;另有排水式沥青稳定碎石基层,以ATPCZB 表示。选项“SMA”属于间断级配沥青混合料,选项“AM”属于半开级配沥青混合料,选项“AC-16”属于密级配沥青混凝土混合料。

第158题

属于间断级配沥青混合料的是( )。

A.SMA

B.SAC

C.ATB

D.OGFC

参考答案:A

解析:

【内容考查】此题考查沥青路面分类。

【选项分析】间断级配沥青混合料:矿料级配组成中缺少1个或几个档次而形成的级配间断的沥青混合料。代表类型有沥青玛𤧛脂碎石混合料(SMA)。OGFC属于开级配沥青混合料。

第159题

背景资料
       南方平原地区某一快速通道公路位于滨海区域,气候多雨,公路起讫桩号为K0+000~K30+000,线形平顺,双向六车道,无中央分隔带。行车道总宽度为B,每个车道宽度为3.75m。该公路为旧路改建,设计标高为公路中线位置。该工程采用柔性路面面层,基层采用半刚性基层,路面结构设计示意图如图4-1所示。为加强路面横向排水,路面横坡采用改进的三次抛物线型路拱,平均路拱横坡i=2%,路拱大样示意图及其计算公式如图4-2所示:

       改进的三次抛物线型路拱的计算公式为:

       其中:B-行车道总宽度(m);
                 h-行车道路拱的竖向高度,h=B×i/2(m);
                 X-距离行车道中心的横向距离(m);
                 Y-对应X值的纵坐标(m)。

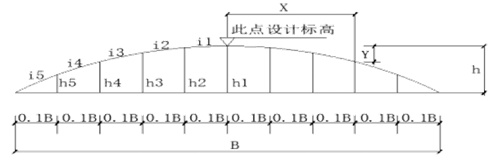

                                                                                           图4-2  抛物线型路拱大样示意图

       施工过程中发生了如下事件:
       事件一:施工单位按公路施工标准化的要求,修建了沥青混合料拌合站,配置了1台拌合机、3个沥青罐、冷热集料仓各5个。按施工标准化要求设置了下列标识标牌:拌合站简介牌、混合料配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。拌合站简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。拌合站采用封闭式管理,四周设置围墙及排水沟,入口处设置彩门及值班室。
       事件二:施工单位依托母体试验室组建了工地试验室。母体试验室具有交通运输部公路水运工程试验检测机构等级证书中的综合乙级资质证书,为加强工地试验室外委管理,要求外委试验的检测机构应具备相应的资质和条件,工地试验室应将其有关证书复印件存档备案,施工单位还制定了如下管理要求:
①工地试验室超出母体检测机构授权范围的试验检测项目和参数,必须进行外委,外委试验应向监理单位报备;
②外委试验取样、送样过程应进行见证,工地试验室应对外委试验结果进行确认;
③工程建设项目的同一合同段中的施工、监理单位和检测机构应该将外委试验委托给同一家检测机构。
【问题】
1.写出图4-1中上面层结构的中文名称,图4-1中下面层沥青混凝土的级配有何特点?该层压实后,其剩余空隙率要求满足什么范围?
2.计算图4-2中的h3。(单位: m,小数点后保留4位)

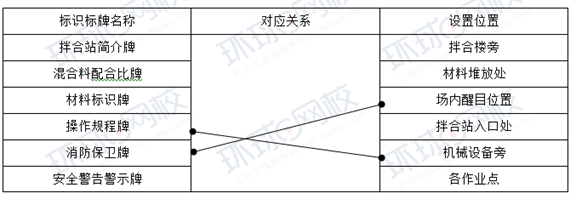

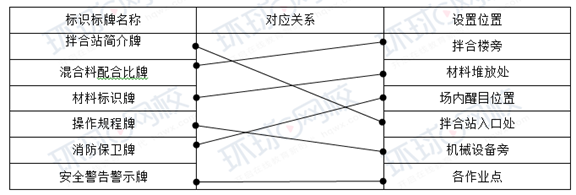

3.事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表格到答题卡上,并按表中示例,用直线将“标识标牌名称”与最佳的“设置位置”一一对应连接起来。

4.逐条判断事件二中的管理要求是否正确?若不正确写出正确要求。
5.写出事件二中外委试验的检测机构应具备的资质和条件。

参考答案:见解析

解析:

1.(1)上面层结构的中文名称沥青玛𤧛脂碎石路面。
(2)下面层沥青混凝土的级配特点是:各种粒径的颗粒级配连续。
(3)压实后的剩余空隙率为3%~6%。
2.B=3.75×6=22.5m
h=22.5×2%/2=0.225m

H3=h-Y=0.225-0.0522=0.1728m
3.拌合站简介牌还应标识的内容有拌合的数量、安全保障体系。

4.①不正确。
正确要求:超出母体检测机构授权范围的试验检测项目和参数应进行外委,外委试验应向项目建设单位报备。
②正确。
③不正确。
正确要求:工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委试验委托给同一家检测机构。
5.接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数),通过计量认证(含相应参数)且上年度信用等级为B级及以上。

第160题

下列可用作高速公路沥青路面上面层的是( )。

A.沥青表面处治路面

B.沥青贯入式路面

C.沥青碎石路面

D.沥青混凝土路面

参考答案:D

解析:

【内容考查】本题考查的是沥青路面结构及类型。

【选项分析】

沥青混凝土路面适用于各级公路面层。

沥青贯入式适用于三、四级公路,也可作为沥青混凝土面层的联结层。

热拌沥青碎石适宜用于三、四级公路。中粒式、粗粒式沥青碎石宜用作沥青混凝土面层下层、联结层或整平层。

沥青表面处治,一般用于三、四级公路, 也可用作沥青路面的磨耗层、防滑层。
