2024年一级建造师《公路工程管理与实务》试题库(701题)


第201题

振捣棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于(  )S。


A.10

B.20

C.30

D.40


参考答案:C


解析:

【内容考查】本题考查的是水泥混凝土路面施工技术。

【选项分析】振捣棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。


第202题

关于水泥混凝土面层摊铺施工的说法,错误的是(  )。


A.摊铺前应对基层表面进行风干处理,保持基层表面干燥

B.摊铺过程中,间断时间应不大于混凝土的初凝时间

C.每日工作结束,施工缝应该设置在胀缝或缩缝处

D.因机械故障或其他原因中断浇筑时,可设临时工作缝


参考答案:A


解析:

【内容考查】本题考查的是水泥混凝土路面施工技术。

【选项分析】摊铺前应对基层表面进行洒水湿润,但不能有积水。


第203题

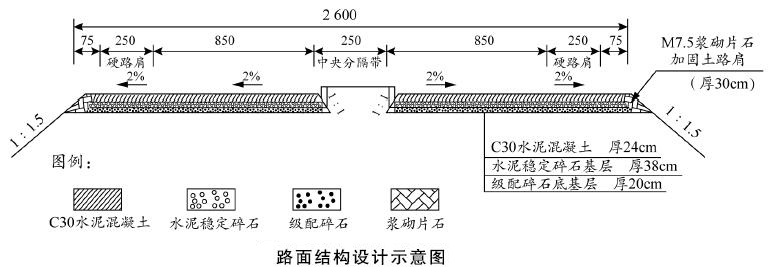

某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。

为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺,施工中发生如下事件:

事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。

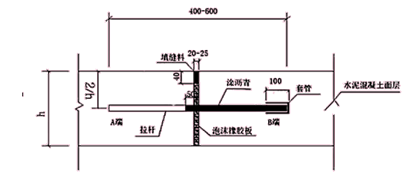

事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。

事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h(滑模摊铺机生产率公式为Q=1000hBVPKB(m3/h),公式中h为摊铺厚度,B为摊铺宽度)。

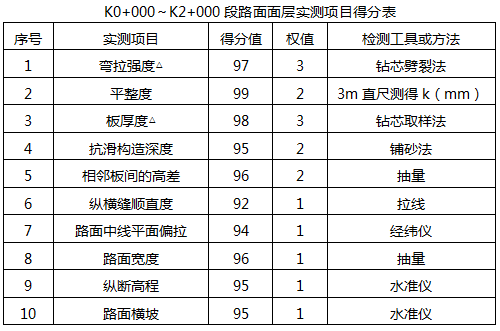

事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定,分项工程的质量检验内容包括基本要求、实测项目,外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣一分,该分项工程的实测项目得分表如下:

问题

⒈改正事件一中的错误。

⒉事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?

⒊施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。

⒋写出表中k的含义,平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?

⒌计算分项工程(K0+000~K2+000段路面面层)的评分值(计算结果保留一位小数),并评定该分项工程的工程质量等级。



参考答案:见解析


解析:

1.在基层上进行了模板安装”改为“滑模摊铺机不需要安装模板”。

滑模摊铺高速公路时,应采用单向坡双线基准线,故,“单线基准线”应改为“单向坡双线基准线”。

2.前置支架法;传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。

3.水泥混凝土搅拌站能满足滑模摊铺机的生产率。

摊铺宽度B=(850+250)*2=22m;

滑模摊铺机生产率Q=1000*0.24*22*100/1000*0.75=396m³/h<450m³/h。

4 .k表示直尺与路面的最大间隙。除3m直尺外,还有连续式平整度仪法。(平整度测试设备分为断面类及反应类,3m直尺和连续式平整度仪测试法属于断面类,车载式颠簸累积仪法属于反应类)

5 .(97*3+99*2+98*3+95*2+96*2+92+94+96+95+95)÷(3+2+3+2+2+1+1+1+1+1)≈96.3分。

扣掉外观缺陷,总分为:96.3-1=95.3分

分项工程评分值不小于75分者为合格;小于75分者为不合格,所以本分项工程检查评分结果为合格。

【名师点拨】此题主要考查滑模摊铺机施工,相关施工技术要点要熟记,计算步骤按照案例背景给出的公式带入数据计算即可。分项工程质量评定计算在新教材中已删除。


第204题

水泥混凝土路面施工中质量最髙、施工速度最快、装备最现代化的高新成熟技术是(  )。


A.轨道摊铺铺筑

B.小型机具铺筑

C.滑模机械铺筑

D.三辊轴机组铺筑


参考答案:C


解析:

【内容考查】此题考查水泥混凝土路面的施工 。

【选项分析】滑模摊铺技术在我国自1991年开始,经过多年推广应用,已经成为我国在高等级公路水泥混凝土路面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术。


第205题

采用滑模摊铺机施工法铺筑连续配筋混凝土路面时,布料最适合采用(  )。


A.正向上料的挖掘机

B.侧向上料的推土机

C.正向上料的装载机

D.侧向上料的供料机


参考答案:D


解析:

【内容考查】此题考查水泥混凝土路面施工技术。

【选项分析】滑模铺筑连续配筋混凝土路面、钢筋混凝土路面、桥面和桥头搭板,路面中设传力杆钢筋支架、胀缝钢筋支架时,布料应采用侧向上料的布料机或供料机。


第206题

       背景资料

       某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16 + 000,终点桩号K37 + 300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。



       图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。

     【问题】

       1. 列式计算水泥混凝土拌合料的平均运距。(单位以m计,保留一位小数)

       2. 写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。

       3. 结合该路面施工方法,指出应在何时采用何种手段插人拉杆。

       4. 针对监理工程师发现的问题,施工单位应如何处理?

       5. 补充至少两种面层施工机械。



参考答案:见解析


解析:

1.起点到拌合站的距离(K16+000~K25+200)=25200-16000=9200m;终点到拌合站的距离(K37 +300~K25+200)=37300-25200=12100m;整线平均运距=(9200/2×9200+12100/2×12100)/(9200+12100)+300=5723.7m。

2.  A是机械库,B是材料场;还应包括物料称重系统、物料输送系统。

3. 摊铺过程中用专用的拉杆插入装置插入拉杆。

4. 若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。

5. 切缝机、洒水车、吊车、整平梁、布料机。

【名师点拨】此题以路面工程为背景,考查施工技术、施工机械、施工现场临时工程管理的内容,重点掌握平均运距的计算方法。



第208题

水泥混凝土路面滑模摊铺机摊铺速度应根据(  )确定。


A.板厚

B.碾压能力

C.布料能力

D.振捣混凝土排气效果

E.混凝土工作性能


参考答案:ACDE


解析:

【内容考查】本题考查的是水泥混凝土路面的施工。

【选项分析】滑模摊铺速度应根据板厚、混凝土工作性、布料能力、振捣排气效果等确定,可在0.75~2.5m/min之间选择,宜采用1m/min。


第209题

水泥混凝土路面施工时,模板拆除应在混凝土(  )不小于8.0MPa方可进行。


A.抗压强度

B.抗拉强度

C.抗剪强度

D.弯拉强度


参考答案:A


解析:

【内容考查】此题考查水泥混凝土路面施工技术。

【选项分析】水泥混凝土路面施工时,模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。


第210题

培土路肩施工流程为:备料→推平→平整→X→Y→平整→碾压,其中X、Y工序分别是(  )。


A.回填、切边

B.切边、回填

C.静压、切边

D.切边、静压


参考答案:C


解析:

【内容考查】本题考查的是路肩施工。

【选项分析】本题考查的是土路肩施工。土路肩施工工作流程:备料→推平→平整→静压→切边→平整→碾压。


第211题

中央分隔带施工中埋设横向塑料排水管的进口用土工布包裹的作用是(  )。


A.增大强度

B.增大透水性

C.防止漏水

D.防止碎石堵塞


参考答案:D


解析:

【内容考查】此题考查中央分隔带施工。

【选项分析】塑料排水管埋设要求:一端应插入中央分隔带范围内的纵向排水盲沟位置,另一端应伸出路基边坡外。横向塑料排水管的进口须用土工布包裹,防止碎石堵塞。


第212题

培土路肩的施工流程正确的是(  )。


A.备料→平整→静压→推平→切边→平整→碾压

B.备料→平整→静压→推平→碾压→切边→平整

C.备料→推平→平整→静压→切边→平整→碾压

D.备料→推平→静压→平整→碾压→平整→切边


参考答案:C


解析:

【内容考查】此题考查路肩施工。

【选项分析】培土路肩施工流程:备料→推平→平整→静压→切边→平整→碾压。


第213题

目前高等级公路纵向碎石盲沟的反滤层多采用(  )。


A.中砂

B.粗砂

C.砾石

D.土工布


参考答案:D


解析:

【内容考查】此题考查中央分隔带施工。

【选项分析】反滤层可用筛选过的中砂、粗砂、砾石等渗水性材料分层填筑,目前高等级公路多采用土工布作为反滤层。


第214题

预制缘石应铺筑设在厚度不小于(  )cm的砂垫层上,砌筑砂浆的水泥与砂的体积比应为(  )。


A.1;1 :2

B.2;1:2

C.1;1:3

D.2;1:3


参考答案:B


解析:

【内容考查】此题考查缘石安装。

【选项分析】缘石安装时,预制缘石应铺设在厚度不小于2cm的砂垫层上,砌筑砂浆的水泥与砂的体积比应为1 : 2。


第215题

路堑施工时,对于路面部分一般情况下应开挖至( )设计标高。


A.路基

B.路面顶面

C.路床顶面

D.上路堤顶面


参考答案:C


解析:

【内容考查】本题考查的是中央分隔带与路肩施工。

【选项分析】路堑段的路肩是开挖出来的,当开挖到设计标高时,路肩部分宜停止开挖,路面部分继续开挖直至路床顶面。


第216题

路堑段当开挖到设计标高时,路肩部分宜停止开挖,路面部分继续开挖直至( )。


A.路床顶面

B.设计标高-20cm

C.路床顶面-20cm

D.路面标高-20cm


参考答案:A


解析:

【内容考查】此题考查土路肩施工。

【选项分析】路堑段的路肩是开挖出来的,当开挖到设计标高时,路肩部分宜停止开挖,路面部分继续开挖直至路床顶面。


第217题

中央分隔带纵向盲沟的反滤层材料可选择(  )。


A.土工布

B.片石

C.筛选过的中砂、粗砂、砾石

D.胶泥

E.重粘土


参考答案:AC


解析:

【内容考查】本题考查中央分隔带施工。

【选项分析】反滤层可用筛选过的中砂、粗砂、砾石等渗水性材料分层填筑,目前高等级公路多采用土工布作为反滤层。


第218题

关于填方路肩施工的说法,正确的有(  )。


A.采用培路肩的方法施工既经济又简便

B.土路肩通常随着路面结构层的铺筑,相应地分层培筑

C.培路肩分为先培与后培,先培比后培更优越

D.培土路肩的材料,通常与填筑路堤的材料相同

E.后培路肩的缺点是横断面上易形成一个三角区


参考答案:ABD


解析:

【内容考查】本题考查的是路肩施工。

【选项分析】对填方路段来说,采用培路肩的方法施工既经济又简便。土路肩通常随着路面结构层的铺筑,相应地分层培筑。路肩可以先培也可以后培,各有利弊。培土路肩的材料,通常与填筑路堤的材料相同,应在填筑路堤、修整边坡时,将削坡剩余的材料暂存在靠近路肩的边坡上。先培路肩的缺点是,横断面上易形成一个三角区。


第219题

水泥混凝土路面横向裂缝产生的原因不包括(  )。


A.混凝土配合比不合理

B.切缝深度过浅

C.水灰比大

D.未设置拉杆


参考答案:D


解析:

【内容考查】此题考查水泥混凝土路面裂缝的防治。

【选项分析】水泥混凝土路面横向裂缝产生的原因分析:

(1)混凝土路面切缝不及时,由于温缩和干缩发生断裂。混凝土连续浇筑长度越长,浇筑时气温越高,基层表面越粗糙越易断裂。

(2)切缝深度过浅,由于横断面没有明显削弱,应力没有释放,因而在邻近缩缝处产生新的收缩缝。

(3)混凝土路面基础发生不均匀沉陷(如穿越河道、沟槽、拓宽路段处),导致板底脱空而断裂。

(4)混凝土路面板厚度与强度不足,在行车荷载和温度作用下产生强度裂缝。

(5)水泥干缩性大;混凝土配合比不合理,水灰比大;材料计量不准确;养护不及时。

(6)混凝土施工时,振捣不均匀。


第220题

沥青混凝土路面不平整的预防措施有(  )。


A.保证摊铺机的均匀连续作业

B.严格工序间的交验制度

C.根据实铺效果进行随时调整找平装置

D.压路机用较大的振频、振幅进行碾压

E.先做构造物伸缩缝,再摊铺沥青混凝土面层


参考答案:ABC


解析:

【内容考查】本题考查的是沥青混凝土路面不平整的防治。

【选项分析】预防措施:

(1)在摊铺机及找平装置使用前,应仔细设置和调整,使其处于良好的工作状态,并根据实铺效果进行随时调整;

(2)现场应设置专人指挥运输车辆,以保证摊铺机的均匀连续作业,摊铺机不得在中途停顿,不得随意调整摊铺机的行驶速度;

(3)路面各个结构层的平整度应严格控制,严格工序间的交验制度;

(4)针对混合料中沥青性能特点,确定压路机的机型及重量,并确定出施工的初压温度,合理选择碾压速度,严禁在未成型的油面表层急刹车及快速起步,并选择合理的振频、振幅;

(5)在摊铺机前设专人清除掉在“滑靴”前的混合料及摊铺机履带下的混合料;

(6)为改进构造物伸缩缝与沥青路面衔接部位的牢固及平顺,先摊铺沥青混凝土面层,再做构造物伸缩缝;

(7)做好沥青混凝土路面接缝施工。
