2024年一级建造师《公路工程管理与实务》试题库(701题)

第561题

土方路基质量检查与验收的关键项目是( )。

A.弯沉

B.平整度

C.中线偏位

D.路基宽度

参考答案:A

解析:

【内容考查】此题考查路基工程质量检验。

【选项分析】土方路基实测项目有:压实度(△)、弯沉(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。

第562题

不属于路基质量检验中土方路基实测项目的是( )。

A.压实度

B.弯沉

C.宽度

D.土的强度

参考答案:D

解析:

【内容考查】此题考查路基工程质量检验。

【选项分析】土方路基实测项目有:压实度(△)、弯沉(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。

第563题

根据《公路工程质量检验评定标准 第一册 土建工程》,公路工程质量评定的最小工程单元是( )。

A.施工工序

B.分项工程

C.分部工程

D.单位工程

参考答案:B

解析:

【内容考查】本题考查的是公路工程质量检查与检验。

【选项分析】同一个工程关系(由大到小):单项工程、单位工程、分部工程、分项工程。

根据《公路工程质量检验评定标准  第一册  土建工程》JTG F80/ 1-2017,分项工程完工后,应根据评定标准进行评定。

第564题

混凝土护栏的实测项目中属于关键项目的有( )。

A.护栏混凝土强度

B.横向偏位

C.护栏断面尺寸

D.基础厚度

参考答案:A

解析:

【内容考查】此题考查交通安全设施质量检验。

【选项分析】混凝土护栏的实测项目有:护栏断面尺寸、钢筋骨架尺寸、横向偏位、基础厚度、护栏混凝土强度(△)、混凝土护栏快件之间的错位,其中带△的为关键项目。

第565题

根据《公路水运工程施工安全标准化指南》,不属于危险性较大的分部分项工程是( )。

A.高度18m的土质边坡处理

B.水深15m的围堰工程

C.深度7m的挡墙基础

D.高瓦斯隧道

参考答案:A

解析:

【内容考查】此题考查危险性较大分部分项工程范围。

【选项分析】高度≥20m的土质边坡,或高度≥30m的岩质边坡属于危险性较大的分部分项工程范围。

【名师点拨】此部分内容是必会内容,也易在案例题目中考查。

第566题

根据《公路工程施工安全技术规范》,需编制专项施工方案的大型临时工程有( )。

A.围堰工程

B.施工便道

C.挂篮

D.便桥

E.水上作业平台

参考答案:ACDE

解析:

【内容考查】此题考查危险性较大的分部分项工程范围。

【选项分析】需要编制专项施工方案的大型临时工程有:

1.围堰工程

2.各类工具式模板工程。

3.支架髙度不小于5m;跨度不小于10m,施工总荷载不小于10KN/㎡;集中线荷载不小于 15kN/m。

4.搭设髙度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程、吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。

5.挂篮。

6.便桥、临时码头。

7.水上作业平台。

【名师点拨】此知识点是必会知识,区分牢记需编制专项施工方案和需专家论证、审查的工程范围。考查形式不一,可出选择题目也可在案例题目中以简答形式考查。

第567题

下列危险性较大的分部分项工程中,需组织专家论证审查的有( )。

A.中型及以上滑坡体处理

B.水深不小于20m的各类深水基础

C.猫道、移动模架

D.小净距隧道

E.桥梁、隧道拆除工程

参考答案:ABC

解析:

【内容考查】本题考查公路工程项目职业健康安全管理体系。

【选项分析】需组织专家论证审查的有中型及以上滑坡体处理;水深不小于20m的各类深水基础;猫道、移动模架。

小净距隧道和桥梁、隧道拆除工程需编制专项施工方案不需专家论证。

第568题

公路工程项目职业健康安全管理体系实施与控制的核心是( )。

A.一岗双责

B.三个必须原则

C.安全管理“五同时”

D.安全生产责任制

参考答案:D

解析:

【内容考查】本题考查的是公路工程项目职业健康安全管理体系。

【选项分析】以安全生产责任制为核心,建立健全本单位安全生产规章制度,落实“一岗双责、党政同责、失职追责”和“管行业必须管安全、管业务必须管安全、管生产经营必须管安全”的“三个必须”原则。

第569题

下列大型临时工程中 ,需编制专项施工方案且需专家论证,审查的是( )。

A.水深8m围堰工程

B.便桥

C.临时码头

D.猫道

参考答案:D

解析:

【内容考查】此题考查公路工程项目职业健康安全管理体系。

【选项分析】水深不小于10米的围堰工程。“便桥、临时码头”不用专家论证、审查。“猫道”,需要专家论证。参见下表危险性较大分部分项的工程。

第570题

背景资料

某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面。隧道合同总工期为36个月。

左右隧道分别为4855m,中线间距30m,隧道最大埋深850m,纵坡为3%人字坡。其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属低瓦斯隧道;穿越F1、F2、F3三条断层;地下水发育。左右洞围岩级别均为Ⅱ级3415m,Ⅲ级540m,Ⅳ级310m,Ⅴ级590m,在距进口2100m(对应里程k27+850)处设计了一座斜井,斜井长450m,向下纵坡5-8%。隧道纵断面示意图及平面布置示意图分别见图1、图2。

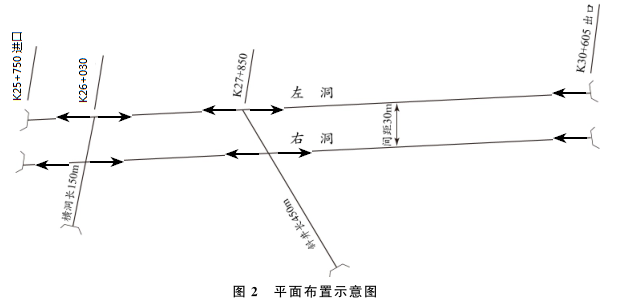

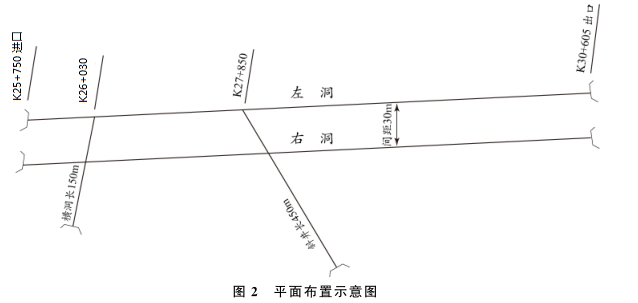

图1 隧道纵断面示意图

施工中发生如下事件:

事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案,在距进口280m处增设一条长150m的横洞(见图2)。

事件二:施工单位根据地质条件和施工水平,采用钻爆法开挖施工、无轨运输。施工计划进度指标为:Ⅱ级围岩开挖支护130m/月,Ⅲ级围岩开挖支护90m/月,Ⅳ级围岩开挖支护70m/月,Ⅴ级围岩开挖支护30m/月。二次衬砌144m/月。施工准备3个月,二次衬砌及沟槽施工结束滞后于1个月,路面铺筑及交通、机电工程施工2个月,横洞施工4个月,斜井施工6个月,不确定因素影响工期1个月。进出洞口所增加的时间已综合考虑,不再单独计算。

事件三:根据现场情况,相关单位拟保留横洞面取消斜井。

【问题】

⒈在有斜井和横洞的情况下,本隧道最多有几个开挖面同时施工?并在平面布置示意图上用箭头标明掘进方向(需在答题卡上复制平面布置示意图作答)。

⒉该隧道施工的每个工作面需要配备哪些主要开挖及初期支护机械设备?(至少回答6种设备)

⒊分析事件一中施工单位提出增设进口横洞的理由。

⒋根据事件三给出的条件,在事件三中保留横洞而取消斜井的情况下,计算隧道施工最短工期。(计算结果以月为单位,保留一位小数)

⒌根据提供的地质信息,本隧道由地质引起的主要施工安全危险源有哪些?

参考答案:见解析

解析:

1.在有斜井和横洞的情况下,本工程最多可以有10个工作面。

2.每个开挖面配备的开挖和初期支护机械设备有:凿岩机、凿岩台车、装药台车、锚杆台车(锚杆安装机)、混凝土喷射机、钻孔机、注浆机(压浆机)。

3.增设进口横洞理由:进口处为深沟,且跨沟桥台位于隧道洞口。因此进口处没有机械作业空间。

4.(1)横洞施工4个月期间,隧道出口开挖掘进长度=30×3+70×1=160m。

(2)横洞工区和出口工区同时相向施工的各级围岩长度

Ⅱ级围岩长度=[2030-(280-50-60-40-30-60)+1385]=3375m

Ⅲ级围岩长度=210+210+60=480m

Ⅳ级围岩长度=50+50+50=150m

Ⅴ级围岩长度=320+[100-(160-70-80)]=410m。

(3)横洞工区和出口工区同时相向施工的工期

=(3375/130+480/90+150/70+410/30)/2=23.6月。

(4)总工期=3+4+23.6+2+1+1=34.6月。

5.危险源包括:洞口段、浅埋段、断层破碎带、岩层接触带、岩溶、地下涌水、瓦斯地段。

【名师点拨】此题考查内容较灵活,需仔细提炼案例背景中的有效信息。答题时要严格按照题目要求分条作答,例如第1问,分析有几个工作面之后,还需要复制平面布置图用箭头标明掘进方向。题目中已知隧道为双向四车道分离式隧道,所以注意要将两个隧道的开挖面分别计算。事件一中,由于进口处为深沟,且跨沟桥台位于隧道洞口,所以进口处不能开挖。增设的横洞处可以开挖,并且左右两个面可以同时开挖,共有4个工作面。斜井和横洞一样,也是左右两个工作面可以同时开挖,两个隧道就是4个工作面。出口处也可以施工,两个隧道就有两个开挖面。所以共有4+4+2=10个开挖工作面。第4问计算题目要列式,结果要符合要求,以月为单位,保留一位小数。此类细节要求在案例题目中越来越多,一定要按要求作答。

第571题

重大事故隐患治理方案必须由( )组织编制。

A.单位负责人

B.单位技术负责人

C.项目负责人

D.项目专职安全管理人员

参考答案:C

解析:

【内容考查】公路工程安全隐患排查与治理。

【选项分析】重大事故隐患必须由项目负责人组织编制“重大事故隐患治理方案”。

第572题

在生产事故应急救援预案中,应急响应分级的依据主要有( )。

A.事故发生所在地行政区域

B.事故危害程度

C.事故影响范围

D.发生事故的工程合同金额

E.单位控制事态的能力

参考答案:BCE

解析:

【内容考查】此题考查应急预案的编制。

【选项分析】编制应急救援预案时,应针对事故危害程度、影响范围和单位控制事态的能力,将事故分为不同的等级。按照分级负责的原则,明确应急响应级别。

第573题

施工单位应当建立应急预案定期评估制度,每(  )进行一次应急预案评估。

A.半年

B.一年

C.两年

D.三年

参考答案:D

解析:

【内容考查】本题考查的是公路工程项目应急管理体系。

【选项分析】施工单位应当每三年进行一次应急预案评估。

第574题

应急救援预案按类别分有( )几种。

A.综合应急预案

B.企业级应急预案

C.专项应急预案

D.项目级应急预案

E.现场处置方案

参考答案:ACE

解析:

【内容考查】此题考查应急预案体系。

【选项分析】应急救援预案有综合应急预案、专项应急预案、现场处置方案三种类型。

第575题

       背景资料

       某施工单位承接了农村公路的5×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺。

       桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。

       在施工中发生了如下事件。

       事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油表随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。

       事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。

       问题

       1.结合背景资料,写出施工单位需要签订哪些合同?

       2.现场预制梁场布置一般应考虑哪些因素?

       3.针对事件一,改正错误之处。

       4.针对事件二,改正错误之处。若按背景所述方法施工,可能产生哪些质量病害?

参考答案:见解析

解析:

1.施工单位需要签订的合同:承包合同、采购合同、租赁合同、检测合同、保险合同和劳动合同。

2.现场预制梁场布置一般应考虑的因素:现场的面积、地形、工程规模、安装方法、工期及机械设备情况等。

3.针对事件一,改正错误如下:在进行张拉作业前,必须对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验。有几套张拉设备时,要进行编组,不同组号的设备不得混合。

4.针对事件二,改正错误如下:为改进构造物伸缩缝与沥青路面衔接部位的牢固及平顺,先摊铺沥青混凝土面层,再做构造物伸缩缝。

若按背景所述方法施工,可能产生路面不平整病害。

【名师点拨】此题以桥梁工程为背景,考查先张法预制梁板施工技术和施工现场的布置要求。任何承包商都不可能、也不必具备所有的专业工程的施工能力、材料和设备的生产和供应能力,因此,其必须将一些专业施工委托出去,这样,除了与业主签订的承包合同之外,还形成了承包商复杂的合同关系,包括分包合同、采购合同、运输合同、加工合同、租赁合同、劳务采购(或分包)合同、保险合同以及检测合同等。结合背景资料,写出施工单位需要签订哪些合同即可。预制场的布置取决于现场的面积、地形、工程规模、安装方法、工期及机械设备情况等,条件不同,布置方法差异较大。改错题涉及知识点较多,需要细心判断。

第576题

公路工程合同体系中的核心合同是(  ) 。

A.勘察合同

B.设计合同

C.施工合同

D.供货合同

参考答案:C

解析:

【内容考查】此题考查公路工程项目的合同体系。

【选项分析】业主和承包人签订的施工合同是“核心合同”。

第577题

公路工程合同体系中处于的核心位置的是(    )。

A.业主

B.承包人

C.监理人

D.政府

参考答案:A

解析:

【内容考查】此题考查合同体系。

【选项分析】业主处于合同体系中的“核心位置”。

第578题

根据《公路工程标准施工招标文件》,下列各项构成合同文件的有( )。

A.合同协议书及各种合同附件

B.投标函及投标函附录

C.招标文件

D.中标通知书

E.已标价工程量清单

参考答案:ABDE

解析:

【内容考查】此题考查合同文件的内容。

【选项分析】组成合同的各项文件:

1.合同协议书及各种合同附件(含评标期间和合同谈判过程 中的澄清文件和补充资料)。2.中标通知书。3.投标函及投标函附录。4.项目专用合同条款。5.公路工程专用合同条款。6.通用合同条款。7.工程量清单计量规则。8.技术规范。9.图纸。10.已标价工程量清单。11.承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。12.其他合同文件。

第579题

根据《公路工程标准施工招标文件》(2009年版),组成合同的各项文件包括:①中标通知书;②合同协议书及各种合同附件;③项目专用合同条款;④已标价工程量清单等。除项目合同条款约定外,合同文件的优先解释顺序是(  )。

A.①→②→③→④

B.③→①→②→④

C.②→③→④→①

D.②→①→③→④

参考答案:D

解析:

【内容考查】此题考查合同文件的优先顺序。新版教材已经根据2018版招标文件修改此部分内容。

【选项分析】除项目专用合同条款另有约定外,解释合同文件的优先顺序如下:

 1.合同协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料)。

 2.中标通知书。

 3.投标函及投标函附录。

 4.项目专用合同条款。

 5.公路工程专用合同条款。

 6.通用合同条款。

 7.技术规范。

 8.图纸。

 9.已标价工程量清单。

 10.承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。

 11.其他合同文件。

教材中新增7.工程量清单计价规则。对答案没有影响。

第580题

根据《公路工程标准施工招标文件》除项目专用合同条款另有约定外,以下各项中解释合同文件优先的是(  )。

A.图纸

B.已标价工程量清单

C.技术规范

D.工程量清单计量规则

参考答案:D

解析:

【内容考查】本题考查的是合同文件的优先顺序。

【选项分析】根据《公路工程标准施工招标文件》(2018年版)的规定,组成合同的各项文件应互相解释,互为说明。除项目专用合同条款另有约定外,解释合同文件的优先顺序如下:

(1)合同协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料);(2) 中标通知书;(3)投标函及投标函附录;(4)项目专用合同条款;(5)公路工程专用合同条款;(6)通用合同条款; (7)工程量清单计量规则; (8)技术规范; (9)图纸;(10)已标价工程量清单;(11)承包人有关人员、设备投入的承诺及投标文件中的施工组织设计; (12)其他合同文件。

进入题库练习及模拟考试
