2024年一级建造师《公路工程管理与实务》试题库(701题)

第621题

发包人应在监理人收到进度付款申请单后的28d内,将进度应付款支付给承包人;否则(  )。

A.承包人可以立即停工

B.承包人可解除合同

C.支付逾期付款复利利息

D.支付逾期付款违约金

参考答案:D

解析:

【内容考查】此题考查工程进度款的支付。

【选项分析】 发包人应在监理工程师收到进度付款申请单且承包人提交了合格的增值税专用发票后的28d内,将进度应付款支付给承包人。

发包人不按期支付的,按项目专用合同条款数据表中约定的利率向承包人支付逾期付款违约金。违约金计算基数为发包人的全部未付款额,时间从应付而未付该款额之日算起(不计复利)。

第622题

价款支付按时间分类,支付可分为()。

A.期中支付

B.预先支付

C.竣工支付

D.交工结算

E.最终结清

参考答案:ABDE

解析:

【内容考查】本题考查的是支付种类。

【选项分析】按时间分类,支付可分为预先支付(即预付)、期中支付、交工结算、最终结清。

第623题

施工竣工结算所采用的依据有( )。

A.公路预算定额

B.工程承包合同

C.交工决算报告

D.日常施工记录

E.技术规范

参考答案:BDE

解析:

【内容考查】本题考查公路工程合同价款支付。

【选项分析】工程施工结算的主要依据有国家和地方有关主管部门颁 发的有关工程造价编制、管理方面的文件,工程承包合同,合同条款,技术规范,工程量清单,设计图纸,计量的工程量,日常施工记录等。

第624题

开工预付款的金额在项目专用条款数据表中约定,一般按( )的百分比支付。

A.签约合同价

B.有效合同价

C.主要材料价款总额

D.主要材料和设备的价款总额

参考答案:A

解析:

【内容考查】公路工程合同价款支付。

【选项分析】开工预付款是一项由业主提供给承包人用于开办费用的无息贷款,国内开工预付款金额一般应为10%签约合同价。

第625题

根据《高速公路施工标准化技术指南》,预制桥梁梁板台座底模应采用( )。

A.木底模

B.混凝土底模

C.钢板底模

D.浆砌片石底模

参考答案:C

解析:

【内容考查】此题考查预制梁场布设。

【选项分析】底模宜采用通长钢板,不得采用混凝土底模。

第626题

混凝土拌合站的拌和设备应采用的计量方式是( )。

A.质量法自动计量

B.体积法自动计量

C.质量法手动计量

D.体积法手动计量

参考答案:A

解析:

【内容考查】拌合站设置。

【选项分析】混凝土拌合设备应采用质量法自动计量,水、外掺剂计量应采用全自动电子称量法计量,禁止采用流量或人工计量方式。

第627题

关于项目部驻地建设的说法,正确的是( )。

A.各种垃圾应集中存放,定期按环保要求处置

B.生活污水排放应进行规划设计并设置单级沉淀池

C.驻地内应设置容积不大于3m×2m×1.5m垃圾堆积池

D.驻地办公室应采用电力取暖

参考答案:A

解析:

【内容考查】项目部驻地建设。

【选项分析】生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准。

 驻地内应设置一个大型垃圾堆积池,容积不小于3m×2m×1.5m,将各种垃圾集中存放,定期按环保要求处置。

 驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。

第628题

关于预制梁场布设的说法,错误的是(  )。

A.结合预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址

B.预制场宜设在监理工程师指定的场地

C.周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害

D.场地建设前施工单位应将梁场布置方案报监理工程师审批

参考答案:B

解析:

【内容考查】本题考查的是预制场布设。

【选项分析】并不是监理指定预制场的位置。预制梁场布设,以方便、合理、安全、经济、环保及满足工期为原则,结合施工合同段所属预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址。应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害。无高频、高压电源及其他污染源;离集中爆破区500m以外;不得占用规划的取、弃土场。场地建设前施工单位应将梁场布置方案报监理工程师审批。

第629题

关于项目部驻地建设的说法,正确的有(  )。

A.自建房屋最低标准为活动板房

B.宜为独立式庭院,四周设有围墙,有固定出入口

C.项目驻地必须离集中爆破区300m以外

D.驻地内适当位置设置临时室外消防水池和消防砂池

E.项目部驻地试验室各操作室总面积一般不低于120㎡

参考答案:ABD

解析:

【内容考查】本题考查的是项目部驻地建设。

【选项分析】自建房屋最低标准为活动板房,建设宜选用阻燃材料。宜为独立式庭院,四周设有围墙,有固定出入口。有条件的,可在出入口设置保卫人员。离集中爆破区500m以外,不得占用独立大桥下部空间、河道、互通匝道区及规划的取、弃土场。驻地内消防设施应满足《建设工程施工现场消防安全技术规范》的有关规定,在适当位置设置临时室外消防水池和消防砂池,配置相应的消防安全标识和消防安全器材,并经常 检查、维护、保养。项目部驻地办公用房面积应满足办公需要,一般不低于表1B420091-1的规定。

第630题

用于标识工程项目岗位职责的驻地标识牌是( )。

A.项目管理制度牌

B.廉政监督牌

C.安全保障体系牌

D.质量保证体系牌

参考答案:A

解析:

【内容考查】本题考查的是项目部驻地建设。
【选项分析】项目管理制度牌:岗位职责、管理制度。

第631题

关于公路工程施工现场自建房屋的要求,错误的是(  )。

A.最低标准为活动板房

B.建设宜选用阻燃材料

C.搭建不宜超过三层

D.每组最多不超过10栋

参考答案:C

解析:

【内容考查】此题考查项目部驻地建设要求。

【选项分析】自建房屋最低标准为活动板房。建设宜选用阻燃材料。搭建不宜超过两层。每组最多不超过10栋。组与组之间的距离不小于8m,栋与栋之间的距离不小于4m,房间净高不低于2.6m。驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。

第633题

关于项目部驻地选址的说法,正确的有(  )。

A.可设在靠近项目现场的中间位置

B.可设在独立大桥下

C.应设在离集中爆破区300m以外

D.可设在互通匝道区

E.应设在周围无高频、高压电源的位置

参考答案:AE

解析:

【内容考查】此题考查项目部驻地建设。

【选项分析】离集中爆破区500m以外;不得占用独立大桥下部空间、河道、互通匝道区及规划的取弃土场。

第634题

关于拌和站水泥混凝土拌和设备的要求,正确的有(  )。

A.拌和设备应采用质量自动计量设备

B.减水剂应采用全自动电子称量设备

C.拌和用水应采用流量计计量

D.混凝土拌和应采用强制式拌和机

E.缓凝剂应采用流量计计量

参考答案:ABD

解析:

【内容考查】此题考查拌合站设置。

【选项分析】混凝土拌和应采用强制式拌和机,单机生产能力不宜低于90m³/h。拌和设备应采用质量法自动计量,水、外掺剂计量应采用全自动电子称量法计量,禁止采用流量或人工计量方式,保证工作的连续性、自动性,且具备电脑控制及打印功能。减水剂罐体应加设循环搅拌水泵。

第635题

关于预制梁板台座施工的说法,错误的是(  )。

A.先张法施工的张拉台座应采用钢筋混凝土框架式台座

B.台座施工时底模可采用混凝土底模

C.存梁区台座混凝土强度等级不低于C20

D.台座底模宜采用通长钢板

参考答案:B

解析:

【内容考查】此题考查预制场台座布设要求。

【选项分析】预制梁板台座布设:

(1)先张法施工的张拉台座不得采用重力式台座,应采用钢筋混凝土框架式台座

(2)底模宜采用通长钢板,不得采用混凝土底模。

(3)存梁区台座混凝土强度等级不低于C20,台座尺寸满足使用要求。

第636题

关于施工便道设置的说法,错误的是(  )。

A.便道不宜利用永久性道路和桥梁

B.新建便道、便桥应尽量少开挖山体

C.施工主干线尽可能地靠近合同段各主要工点,引入线以直达施工现场为原则

D.应尽量避免与既有铁路线、公路平面交叉

参考答案:A

解析:

【内容考查】此题考查便道建设。

【选项分析】施工便道应充分利用既有道路和桥梁。避免与既有铁路线、公路平面交叉,避免对当地居民生活造成困扰。新建便道、便桥应尽量不占用农田、少开挖山体,节约资源,保护环境。施工便道分为主干线和引入线,主干线尽可能靠近合同段各主要工点,引入线以直达施工现场为原则,并考虑与相邻合同段施工便道的衔接。

第637题

单车道施工便道应每间隔一定距离设置一处(  )。

A.超车道

B.错车道

C.应急避险车道

D.变速车道

参考答案:B

解析:

【内容考查】此题考查便道、便桥及临时码头建设。

【选项分析】本题考查的是单车道便道路基宽度不小于4.5m,路面宽度不小于3.0m,原则上每300m范围内应设置一个长度不小于20m、路面宽度不小于5.5m的错车道。

第638题

关于特大桥、隧道、拌和站和预制场等进出口便道200m范围宜采用的路面的说法,正确的是(  )。

A.预制场进出口宜采用泥结碎石路面

B.隧道洞口宜采用洞渣铺筑的路面

C.特大桥进出便道路面宜采用不小于20cm厚C20混凝土路面

D.拌合站进出口宜采用级配碎石路面

参考答案:C

解析:

【内容考查】此题考查便道建设。

【选项分析】便道路面最低标准应采用泥结碎石或级配碎石。在条件允许的情况下,便道路面可采用隧道洞渣或矿渣铺筑。特大桥、隧道洞口、拌和站和预制场等大型作业区进出便道200m 范围路面宜采用不小于20cm 厚的C20 混凝土硬化。

第639题

在间歇式设备生产率计算公式中,其中Gj的含义是(  ) 。

A.每拌制一份料的质量

B.时间利用系数

C.每小时拌制的份数

D.设备功率

参考答案:A

解析:

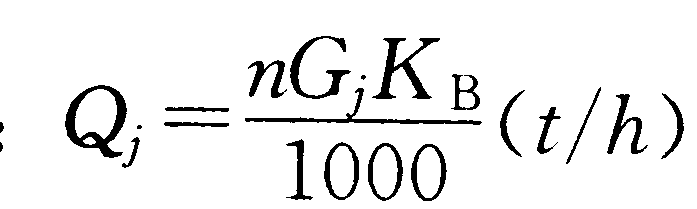

【内容考查】此题考查路面机械。

【选项分析】式中  Gj——每拌制一份料的质量(kg);

    n——每小时拌制的份数;

   KB——时间利用系数,KB=0.8~0.90。

第640题

背景资料

某公司中标修建新建道路,全长2.5km,双向四车道,其结构从下至上为:20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青混合料表面层。

项目部编制的施工机械主要有:挖掘机,铲运机,压路机,洒水车,平地机,自卸汽车。

施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料摊时应对温度随时检查,用轮胎压路机初压,碾压速度控制在 1.5-2.0km/h,施工现场设立了公示牌:内容包括工程概况牌、安全生产文明施工牌,安全纪律牌。

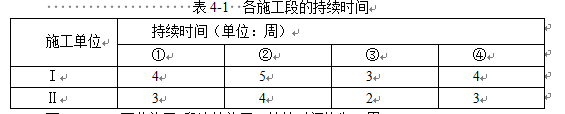

项目部将20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ 表示, 并将Ⅰ、Ⅱ两项划分成4个施工段(1)(2)(3)(4)。 I, II 两项在各施工段上持续时间如表4-1所示:

而III,IV,V不分施工 段连续施工,持续时间均为一周。

项目部按各施工段持续时间连续,均衡作业,不平行,搭接施工的原则安排了施工进度计划(表型如表4-2)

表4-2 施工进度计划表

问题】

1.补充施工机械种类计划表中缺少的主要机械。

2.请给出正确的底基层碾压方法,沥青混合料的初压设备。

3.沥青混合料碾压温度是依据什么因素确定的?

4.除背景内容外现场还应设立哪些公示牌?

5.请按背景中要求和表4-2形式,用横道图表示,画出完整的施工进度计划表,并计算工期。

参考答案:见解析

解析:

1.装载机、推土机、小型夯实机械、摊铺机、透层沥青洒布车、轮胎压路机。

2.直线段由两侧向中心,曲线段由曲线的内侧向外侧碾压。

3.沥青种类、压路机种类、气温、厚度。

4.管理人员名单及监督电话牌、消防保卫牌、安全生产无重大事故牌;以及施工现场总平面图等。

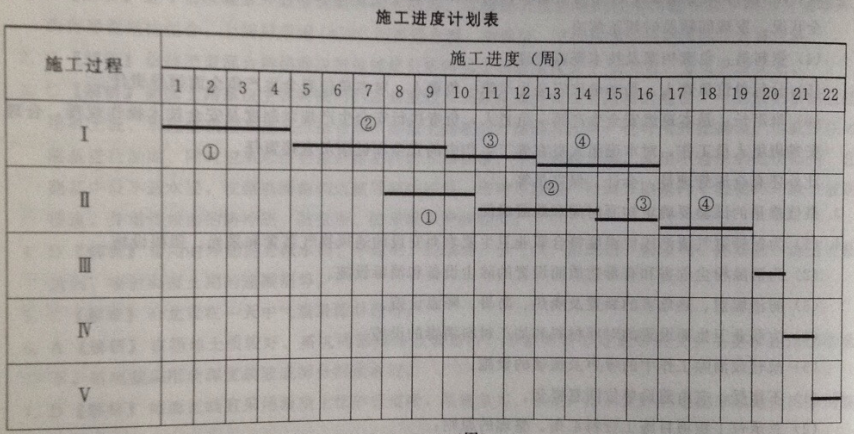

5.工期22周,横道图如下:

【名师点拨】此题以沥青路面面层施工为背景,综合考查施工技术的要求、机械的配置、现场的布置以及工程的进度计划等,涉及内容比较多,但是考查偏基础,施工机械的配置在案例题中经常结合具体施工项目来考查,需要灵活掌握。对于施工现场的布置,需要掌握“五牌一图”的基本内容,考查频率较高。会画横道图, 理解横道图代表的含义。
