2024年一级建造师《公路工程管理与实务》试题库(701题)


第601题

材料预算价包括(  )。


A.材料原价

B.材料运杂费

C.场内、外运输损耗

D.采购及仓库保管费

E.场内操作损耗


参考答案:ABD


解析:

【内容考查】本题考查的是公路项目标后预算编制。

【选项分析】材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。


第602题

根据年度生产计划中计划的工程量和标后预算清单单价计算的预算成本是(  )。


A.项目预测成本

B.项目预算成本

C.计划预算成本

D.实际预算成本


参考答案:C


解析:

【内容考查】本题考查公路工程标后预算的概念。

【选项分析】计划预算(直接)成本是在施工过程中,根据年度生产计划中计划的工程量和标后预算清单单价计算的预算成本,是成本管理中编制成本计划的依据。


第603题

以下不属于材料预算价格的是(  )。


A.材料原价

B.场外运输损耗

C.运杂费

D.职工福利费

E.养路费


参考答案:DE


解析:

【内容考查】本题考查的是公路工程工程量清单计价的应用。

【选项分析】材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。


第604题

根据《公路工程建设项目概算预算编制办法》,属于施工场地建设费的有(  )。


A.场内平整、场内硬化

B.场内范围内临时用水支管修建费

C.红线范围内进出场临时便道修建费

D.工地实验室所发生的的属于固定资产的试验设备租赁费

E.施工扬尘污染防护措施费


参考答案:ABDE


解析:

【内容考查】本题考查的是标后预算编制方法。

【选项分析】施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地实验室建设、办公、生活居住房屋和生产用房屋等费用;场区平整、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小型临时设施等的搭设或租赁、维修、拆除及清理的费用。但不包括红线范围内贯通便道、进出场的临时便道、保通便道。工地实验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用。


第605题

根据企业中标的主合同工程量清单预估的工程数量和标后预算清单单价计算的预算成本是(  )。


A.项目预算成本

B.计划预算成本

C.实际预算成本

D.项目预测成本


参考答案:A


解析:

【内容考查】此题考查公路工程标后预算的概念。

【选项分析】项目预算(直接)成本是在施工准备阶段,根据企业中标的主合同工程量清单预估的工程数量和标后预算清单单价计算的预算成本,是施工企业和项目经理部签订责任书的主要依据。


第606题

自有机械可变费用包括(  )。


A.燃、油料费

B.机驾人员工资

C.电费

D.检修费

E.折旧费


参考答案:ABC


解析:

【内容考查】本题考查公路项目标后预算编制。

【选项分析】可变费用包括:燃、油料费,电费,机驾人员工资及其他费用等。


第607题

编制公路项目标后预算,应引入专项费用的有( )。


A.场地平整费

B.临时工作便道维修费

C.指挥车辆使用费

D.施工安全风险评估费

E.工地试验室建设费


参考答案:ABDE


解析:

【内容考查】本题考查的是公路项目中标后预算编制。

【选项分析】专项费用包括施工场地建设费和安全生产费。(1)施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地试验室建设、办公、生活居住房屋和生产用房屋等费用;场区平整、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小型临时设施等的搭设或租赁、维修、拆除及清理的费用。工地试验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用,但不包括红线范围内贯通便道、进出场的临时便道、保通便道。(2)安全生产费。包括完善、改造和维护安全设施设备费用,配备、维护、保养应急救援器材、设备费用,开展重大危险源和事故隐患评估和整改费用,安全生产检查、评价、咨询费用,配备和更新现场作业人员安全防护用品支出,安全生产宣传、教育、培训费用,安全设施及特种设备检测检验费用,施工安全风险评估、应急演练等有关工作及其他与安全生产直接相关的费用。

指挥车辆使用费属于现场管理费。


第608题

下列属于施工机械使用费中的不变费用的是( )。


A.折旧费

B.燃、油料费

C.机驾人员工资

D.电费


参考答案:A


解析:

【内容考查】此题考查标后预算编制方法。

【选项分析】不变费用包括折旧费、检修费、维护费和安拆辅助费。可变费用包括:燃、油料费,电费,机驾人员工资及其他费用等。


第609题

在公路项目施工中,控制材料成本的方法有(  )。


A.以预算价格来控制材料的采购成本

B.编制材料需要量计划和建立材料消耗台账

C.控制工序施工质量争取一次合格

D.提高水泥钢筋等主要材料的回收再利用率

E.实行限额领料控制材料领用数量


参考答案:ABCE


解析:

【内容考查】此题考查公路工程项目成本控制方法。

【选项分析】对材料成本控制,一是要以预算价格来控制材料的采购成本。二是对材料的数量控制,在工程项目的施工过程中,每月应根据施工进度计划,编制材料需用量计划,建立材料消耗台账,如超出限额领料,要分析原因,及时采取纠正措施;同时通过实行“限额领料”来控制材料领用数量,并控制工序施工质量,争取一次合格,避免因返工而增加材料损耗。


第610题

根据《公路工程标准施工招标文件》,除合同另有规定外,已标价的工程量清单综合单价均已包括了实施和完成合同工程所需的(  )费用。


A.质量缺陷修复费

B.施工人员保险费

C.税费

D.勘察设计费

E.安全生产费


参考答案:ABC


解析:

【内容考查】此题考查工程量清单的内容。

【选项分析】除非合同另有规定,工程量清单中有标价的单价或总额价均已包括了为实施和完成合同工程所需的劳务、材料、机械、质检、安装、缺陷修复、管理、保险、税费、利润等费用, 以及合同明示或暗示的所有责任、义务和一切风险【新版教材中,将一切风险修改为了一般风险】。


第611题

根据《公路工程标准施工招标文件》(2009版),工程量清单计日工明细表中所列工程数量为(  )。


A.招标方估计的工程量

B.招标设计图纸所列工程量

C.投标方估计的工程量

D.实际完成工程量


参考答案:A


解析:

【内容考查】此题考查公路工程工程量清单计价的应用。

【选项分析】计日工的劳务、材料和施工机械由招标人(或业主)列出正常的估计数量,投标人报出单价,计算出计日工总额后列入工程量清单汇总表中并进入评标价。(教材无原话)


第612题

工程量清单的组成内容是(  )。


A.清单前言

B.计日工明细表

C.工程量清单汇总表

D.价格调整表

E.工程子目


参考答案:ABCE


解析:

【内容考查】此题考查工程量清单的组成。

【选项分析】工程量清单,其内容分为前言(或说明)、工程子目、计日工明细表和清单汇总表四部分。


第613题

背景资料

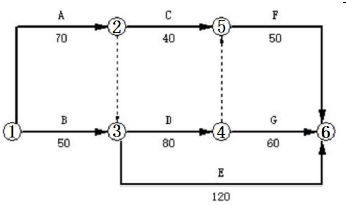

      某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。

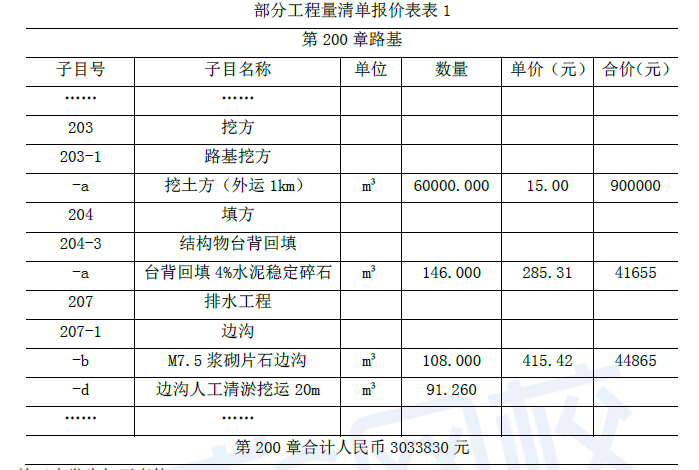

      合同约定当工程量增加超过清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。

      施工中发生如下事件:

      事件1:由于设计变更,路基挖土方实际完成工程量为90000m³,双方协商调整单价为14元/m³。边沟人工清淤挖运20m,实际完成工程量82m³。

      事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。

      事件3:由于设计变更,导致C工作推迟开工60d。

      事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完成后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。

【问题】

1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)

2.将工程施工进度单代号网络计划转换为双代号网络图。

3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?

4.事件4中,业主可以向承包商提出索赔的费用有哪些?



参考答案:见解析


解析:

1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m³。

路基挖方按新单价结算的工程量:90000-75000=15000m³。

路基挖方总价:75000×15+15000×14=1335000元。

(2)边沟人工清淤挖运不予计价。

理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。

2.

3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。

事件3中,承包商可以索赔工期10d。

4.业主可以向承包商索赔:重新检验费和监理加班费。

【名师点拨】此题考查内容主要为施工管理内容,所涉及的内容并不难。挖方费用的计算涉及到费用调整,理解其调整原则,列式计算即可。将单代号网络图转化为双代号网络图要思路清晰,工作之间的逻辑关系要一致,平时多练习。索赔的责任划分原则是做索赔管理题目的关键,工期索赔结合进度计划是常考知识点。


第614题

投标报价计算有(  )方法。


A.工料单价计算法

B.综合单价计算法

C.定额计算法

D.指标计算法

E.全费用计算法


参考答案:AB


解析:

【内容考查】本题考查的是投标阶段合同价的确定。
【选项分析】投标报价计算有工料单价计算法和综合单价计算法两种。


第615题

下列费用中属于措施费的是( )。


A.冬雨期施工增加费

B.保险费

C.水电费

D.施工辅助费

E.工地转移费


参考答案:ADE


解析:

【内容考查】本题考查的是公路工程计量管理。
【选项分析】措施费是指直接费以外施工过程中发生的直接用于工程的费用。其内容包括冬期施工增加费、雨期施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加费、施工辅助费、工地转移费等内容。


第616题

根据《公路工程标准施工招标文件》(2018年版)合同文件范本,关于计量支付管理的说法,错误的有(  )。


A.承包人应对已完成的分项工程向业主申请质量认证

B.承包人应在协议约定的时间内向业主申请计量

C.监理工程师应对实际完成的工程量进行计量,并签发计量证书给承包人

D.承包人可凭质量认证和计量证书向监理工程师提出付款申请

E.监理工程师复核申报资料,确定支付款项,批准向承包人付款


参考答案:ABE


解析:

【内容考查】此知识考查计量支付程序。

【选项分析】承包人应对已完成的分项工程向监理工程师申请质量认证。

承包人应在协议约定的时间内向监理工程师申请计量。

监理工程师复核申报资料,确定支付款项,向业主提供付款证明文件。


第617题

根据《公路工程标准施工招标文件》(2009年版)合同文件范本,关于计量支付管理的说法,错误的有(  )。


A.承包人应对已完成的分项工程向业主申请质量认证

B.承包人应在协议约定的时间内向监理工程师申请计量

C.监理工程师应对实际完成的工程量进行计量,并签发计量证书给承包人

D.承包人可凭质量认证和计量证书向业主提出付款申请

E.应由监理工程师复核申报资料,确定支付款项,并批准向承包人付款


参考答案:ADE


解析:

【内容考查】此题考查公路工程计量管理。

【选项分析】选项“承包人应对已完成的分项工程向业主申请质量认证”的正确做法是:承包人应对已完成的分项工程向监理工程师申请质量认证。选项“承包人可凭质量认证和计量证书向业主提出付款申请”的正确做法是:承包人凭质量认证和计量证书向监理工程师提出付款申请。选项“应由监理工程师复核申报资料,确定支付款项,并批准向承包人付款”的正确做法是:监理工程师复核申报资料,确定支付款项,向业主提供付款证明文件。


第618题

工程价款的主要结算方式有(  )。


A.按月结算

B.按工程量结算

C.竣工后一次结算

D.目标结算方式

E.双方约定的其他结算方式


参考答案:ACDE


解析:

【内容考查】此题考查工程价款的主要结算方式。

【选项分析】工程价款的主要结算方式主要有:按月结算、竣工后一次结算、分段结算、目标结算以及双方约定的其他结算方式。


第619题

调值公式计算时固定要素比重为0.2,人工费是可调因素的一半,人工费的比重为(  )。


A.0.5

B.0.25

C.0.2

D.0.4


参考答案:D


解析:

【内容考查】此题考查调值公式。

【选项分析】各有关费用(如人工费、钢材费用、水泥费用等)在合同总价所占的比重a0+a1+a2+a3+……=1,即固定要素与可调要素的和为1,此题的可调要素等于1-0.2=0.8,人工费为可调要素的一半,即0.4。


第620题

监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的(  )d内完成核查。


A.7

B.14

C.21

D.28


参考答案:B


解析:

【内容考查】此题考查公路工程施工进度款的结算。

【选项分析】监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的14d内完成核查。
