第521题
施工平面布置图包含的内容一般不包括( )。
A.原有地形地物
B.距离施工现场较远的城镇
C.安全消防设施
D.施工防排水临时设施
参考答案:B
解析:
【内容考查】此题考查公路工程施工总平面布置图的内容和设计原则。
【选项分析】施工平面布置图包含的内容根据工程内容和施工组织的需要而定,一般应包括:
1.原有地形地物;
2.沿线的生产、行政、生活等区域的规划及其设施;
3.沿线的便道、便桥及其他临时设施;
4.基本生产、辅助生产、服务生产设施的平面布置;
5.安全消防设施;
6.施工防排水临时设施;
7.新建线路中线位置及里程或主要结构物平面位置;
8.标出需要拆迁的建筑物;
9.划分的施工区段;
10.取土和弃土场位置;
11.标出己有的公路、铁路线路方向和位置与里程及与施工项目的关系,以及因施工需要临时改移的公路的位置;
12.控制测量的放线标桩位置。
第522题
公路工程中,常常将“S”曲线与( )合并于同一图表中,称之公路工程进度表。
A.横道图
B.垂直图
C.斜率图
D.网络图
参考答案:A
解析:
【内容考查】本题考查的是公路工程进度计划的编制特点。
【选项分析】在公路工程中,常常将"S" 曲线和横道图合并于同一张图表中,称之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第523题
公路工程进度计划的主要形式中,既能反映各分部(项)工程的进度,又能反映工程总体进度的是( )。
A.时标网络图
B.”S”曲线和横道图结合的公路工程进度表
C.单代号搭接网络图
D.”S”曲线
参考答案:B
解析:
【内容考查】此题考查 公路工程进度计划的主要形式。
【选项分析】在公路工程中,常常将" S" 曲线和横道图合并于同一张图表中,称之为"公路工程进度表",既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第524题
以公路里程或工程位置为横轴,以时间为纵轴,各分部(项)工程施工进度相应地以不同斜线表示的工程进度计划图是( )。
A.横道图
B.垂直图
C.“S”曲线
D.斜率图
参考答案:B
解析:
【内容考查】本题考查的是公路工程进度控制与管理。
【选项分析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。
第525题
下列关于路面工程线性流水施工组织的说法错误的是( )。
A.相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型
B.相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用完成到完成搭接类型
C.相邻结构层工序之间的搭接时距的计算。时距=最小工作面长度/两者中快的速度
D.影响每个施工段上施工速度和持续时间的因素有水泥稳定碎石的延迟时间、沥青拌和能力、温度要求、摊铺速度、养护时间、最小工作面的要求等
参考答案:B
解析:
【内容考查】此题考查 公路工程施工组织设计编制的特点。
【选项分析】相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型。
第526题
对“S”曲线描述正确的是( )。
A.是工程进度的表达
B.是对质量的统计分析
C.曲线本身的斜率也反映进度推进的快慢
D.以时间为横轴
E.以累计完成的工程费用的百分比为纵轴
参考答案:ACDE
解析:
【内容考查】此题考查公路工程进度计划的主要形式。
【选项分析】“S”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。一般在图上标注有一条计划曲线和实际支付曲线,实际线高于计划线则实际进度快于计划,否则就慢;曲线本身的斜率也反映进度推进的快慢。有时,为反映实际进度另增加一条实际完成线(支付滞后于完成)。在公路工程中,常常将“S”曲线和横道图合并于同一张图表中, 称之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。
第527题
下列公路工程进度计划的主要形式中,时间为纵轴的是( )。
A.横道图
B.“S”曲线
C.垂直图
D.斜率图
参考答案:C
解析:
【内容考查】此题考查进度计划形式。
【选项分析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。
参考答案:见解析
解析:
1.路面基层工作的持续时间=36000m÷450m/d=80d。路面面层工作的持续时间=3600÷400m/d=90d 。
2.因为基层的速度450m/d快于面层的速度400/d,基层与面层之间逻辑关系应选择STS(开始到开始)搭接关系。搭接时距计算应该除以两者中较快的速度。结果为3600/450=8d ;考虑到养护至少7d,所以 STS=( 8+7)d=15d 。基层和面层的流水工期= (15+90 ) d=105d。
绘制路面工程线性流水施工横道图,如下图所示。
3 .为完成水泥混凝土面层施工,施工单位还需配备的关键设备包括卸料机和振捣机。肯定不需要调用的两个设备是压路机和石屑撒布机。
4 .摘要三中工地试验室的做法不能保证进场水泥质量。理由:没有依据标准规范规定的试验方法、试验项目、检验规则进行取样检定。
第529题
公路工程流水施工按施工段在空间分布形式分为( )。
A.流水段法流水施工
B.等节拍流水
C.异节拍流水
D.无节拍流水
E.流水线法流水施工
参考答案:AE
解析:
【内容考查】此题考查 公路工程常用的流水施工组织。
【选项分析】按施工段在空间分布形式的流水施工分类:流水段法流水施工与流水线法流水施工。等节拍流水、异节拍流水、无节拍流水均属于按流水节拍的流水施工分类。
参考答案:见解析
解析:

1.计划工期190天。工作D的总时差是45天,最早结束是55天,最迟结束时间是第100天,关键线路①→②→④→⑧→⑨→⑩。
2.变更属于较大变更。变更应由省部级交通主管部门负责审批。
3.甲乙两公司做法不正确。乙公司应对其分包工程设计专门的安全管理人员,不应由甲公司安全管理人员兼任。
4.F总时差30天,可索赔5天的工期索赔。
5.丙公司只是分包劳务,乙公司才是分包方,应该是乙公司以分包人名义向甲公司和业主申请业绩证明。
参考答案:见解析
解析:
1. 底基层工作的持续时间:12000/200 = 60d;基层工作的持续时间:12000/150 =80d;面层工作的持续时间:12000/160 =75d。
2. 因为底基层的速度快于基层,应选择STS (开始到开始)的搭接关系。搭接时距=最小工作面长度/两者中快的速度=1000/200 =5d。
3. 因为面层速度快于基层,应选择FTF (结束到结束)的搭接关系。搭接时距=1 200/160 =7. 5d,取8d (只入不舍)。考虑到养生至少7d,所以FTF=8+7=15d。工程工期=5+80+15=100 (d)。
4. 属于一般质量事故。
5. (1)肯定不需要调用的两个设备有压路机和石屑撒布机。
(2)还需配备:卸料机、振捣机。
第532题
下列流水参数中,属于工艺参数的是( )。
A.施工段
B.流水步距
C.流水强度
D.组织间歇
参考答案:C
解析:
【内容考查】本题考查的是公路工程进度控制与管理。
【选项分析】工艺参数:施工过程数(工序个数),流水强度。
第533题
某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下: 该网络计划的关键线路是( )条。
A.1
B.2
C.3
D.4
参考答案:B
解析:
【内容考查】此题考查公路工程进度计划。
【选项分析】关键线路两条分别是①②③⑤⑥⑦⑨⑩,①②④⑤⑥⑦⑨⑩。
【名师点拨】此知识点与管理科目联系紧密,常在案例题目中考查,主要把握关键线路及工期计算。注意①②③⑦⑨⑩线路和为10,不是关键线路。
参考答案:见解析

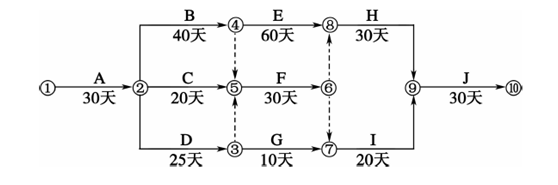

解析:
关键线路:两条A→B→F→H→I、A→D→G→H→I;工期T=25 个月
参考答案:见解析
解析:
关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或A→B→E→I→K和A→C→G→J→K)。
第536题
下列方法中,主要适用于时标网络进度计划检查的是( )。
A.前锋线比较法
B.公路工程进度表
C.“香蕉”型曲线比较法
D.横道图比较法
参考答案:A
解析:
【内容考查】本题考查的是进度计划的检查与调整。
【选项分析】前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。
第537题
“前锋线比较法”主要适用于( )的进度计划检查。
A.时标网络图
B.“S”型曲缝
C.横道图
D.“香蕉”型曲线
参考答案:A
解析:
【内容考查】本题考查的是公路工程进度控制管理。
【选项分析】前锋线比较法是通过绘制某检查时刻到工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。
第538题
工程进度计划检查的内容通常不包括( )。
A.工程量完成情况
B.资源使用及进度的互配情况
C.上次检查提出问题的处理情况
D.施工标准化执行情况
参考答案:D
解析:
【内容考查】本题考查的是公路工程进度控制管理。
【选项分析】公路工程项目进度检查应包括:(1)工作量的完成情况;(2)工作时间的执行情况;(3)资源使用及进度的互配情况;(4)上次检查提出问题的处理情况。
第539题
既是决定工程全局的关键,又是工程施工组织设计核心内容的是( )。
A.工程设备
B.工程主要材料
C.工程工期要求
D.施工方案
参考答案:D
解析:
【内容考查】此题考查施工方案的作用。
【选项分析】施工方案是施工组织设计的核心,是决定整个工程全局的关键。
第540题
施工方案编制的内容有( )。
A.工程概况
B.编制依据
C.设计任务书
D.初步设计图
E.预案措施
参考答案:ABE
解析:
【内容考查】本题考查的是施工方案的编制。
【选项分析】施工方案编制内容:
①编制依据
②工程概况
③工艺流程及操作要点、关键技术参数与技术措施等
④施工技术方案设计图
⑤技术方案的主要有关计算书
⑥安全、环保、质量保证、文物保护及文明施工措施
⑦预案措施。
