2024年二级建造师《公路工程管理与实务》试题库(535题)


第101题

下列防护中,不属于植物防护的是(  )。


A.喷播植草

B.植草

C.铺草皮

D.喷护


参考答案:D


解析:

【内容考查】此题考查防护与支挡工程类型及防护工程施工。

【选项分析】植物防护:植草或喷播植草、铺草皮、种植灌木、喷混植生。

喷护属于工程防护。


第102题

关于浆砌片石护坡施工的说法,正确的是()。


A.伸缩缝与沉降缝必须分开设置

B.砌筑应与路堤填筑同步施工

C.砌筑前应将坡面整平

D.砂浆终凝后立即进行养护


参考答案:C


解析:

【内容考查】本题考查的是边坡防护施工。

【选项分析】宜在路堤沉降稳定后施工。在基底地质有变化处,应设沉降缝,可将伸缩缝与沉降缝合并设置。砂浆初凝后立即进行养护。


第103题

下列坡面防护型式中,属于工程防护的有(  )。


A.喷护

B.喷混植生

C.干砌片石护坡

D.浆砌片石护坡

E.种植灌木


参考答案:ACD


解析:

【内容考查】此题考查边坡坡面防护。

【选项分析】工程防护:喷护、挂网喷护、干砌片石护坡、浆砌片石护坡、护面墙。


第104题

关于重力式挡土墙施工要求的说法,正确的是( )。


A.距墙背2m内不得使用重型振动压路机碾压

B.基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定

C.基础应在基础砂浆强度达到设计强度的70%后及时回填夯实

D.设计挡土墙基底为倾斜面,超挖深度不得超过基础深度的1/5


参考答案:B


解析:

【内容考查】本题考查的是防护与支挡工程的施工。

【选项分析】距墙背0.5~1.0m内,不得使用重型振动压路机碾压。

基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定。

基础应在基础砂浆强度达到设计强度的75%后及时分层回填夯实。

设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖填补。


第105题

抗滑桩桩孔施工中,应监测( )。


A.地下水位

B.地表水流量

C.桩身变形

D.土石比例

E.滑坡体位移和变形


参考答案:AE


解析:

【内容考查】本题考查的是支挡构筑物施工技术

【选项分析】施工过程中应对地下水位、滑坡体位移和变形进行监测。


第106题

重力式挡土墙按墙背形式可分为( )种。


A.仰斜式

B.俯斜式

C.垂直式

D.凹折式

E.衡重式


参考答案:ABCE


解析:

【内容考查】此题考查支挡构筑物施工技术

【选项分析】重力式挡土墙墙背形式可分为仰斜、俯斜、垂直、凸形折线(凸折式)和衡重式五种。


第107题

岩石挖方路段不宜选用的挡土墙是( )。


A.重力式挡土墙

B.加筋土挡土墙

C.锚杆挡土墙

D.锚定板式挡土墙


参考答案:B


解析:

【内容考查】此题考查的是挡土墙。

【选项分析】加筋土挡土墙一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。


第108题

背景资料:

      某二级公路K合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
  事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
  事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。

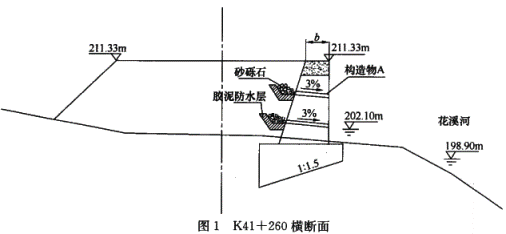

       事件三:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在砂浆强度达到设计强度的60%时,及时对墙背进行回填,采用重型振动压路机进行碾压。

【问题】
1.事件一中的“设计变更”是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件二中施工方法存在的问题,并提出正确的施工方法。
3.指出墙身中的构造物A的名称和墙后砂砾石的作用。本工程的挡土墙按照墙背形式分类属于哪种形式?
4.改正事件三中施工单位的错误做法。



参考答案:见解析


解析:

1.符合,本变更属于一般设计变更。重大设计变更由交通运输部负责审批,较大设计变更由省级交通运输主管部门负责审批,项目法人负责对一般设计变更进行审查,并应当加强对公路工程设计变更实施的管理。
2.“局部路段因地形复杂而采用竖向填筑法施工”错误。根据有关规定:土石路堤不得倾填,土石路堤只能采用分层填筑,分层压实。
3.(1)墙身中的构造物A是泄水孔。
(2)砂砾石的作用是反滤作用,防止堵孔。
(3)本工程的挡土墙按照墙背形式分类属于俯斜式挡土墙。
4.挡土墙混凝土或砂浆强度达到设计强度的75%时,应及时进行墙背回填。在距墙背0.5~1.0m以内,不得使用重型振动压路机碾压。


第109题

锚杆挡土墙的施工工艺程序中,挡土板安装的紧前一个工序是(  )。


A.肋柱安装

B.墙后填料填筑与压实

C.基坑开挖

D.锚杆安放与注浆锚固


参考答案:A


解析:

【内容考查】此题考查挡土墙。

【选项分析】锚杆挡土墙施工工序主要有施工准备→测量放样→基坑开挖→基础浇(砌)筑→锚杆制作→钻孔→锚杆安放与注浆锚固→肋柱和挡土板预制→肋柱安装→挡土板安装→墙后填料填筑与压实→附属工程施工等。


第110题

在路基工程常用的挡土墙类型中,()多用浆砌片(块)石砌筑或用混凝土预制块砌筑,一般不配钢筋或只在局部范围配置少量钢筋。


A.重力式挡土墙

B.加筋土挡土墙

C.锚杆挡土墙

D.壁板式锚杆挡土墙


参考答案:A


解析:

【内容考查】此题考查防护与支挡工程的适用条件与功能。

【选项分析】重力式挡土墙依靠圬工墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体的稳定,多用浆砌片(块)石砌筑或用混凝土预制块砌筑,也可直接用混凝土浇筑, 一般不配钢筋或只在局部范围配置少量钢筋。


第111题

背景资料

某施工单位承建了一级公路路基工程,路基宽度25m,其中 K2+100~K2+500为路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖高填路段施工中,每开挖、填筑一个边坡平台或3~5m复测横断面。K2+100~K2+500段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固如图1-1所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,作业高度超过1.8m时,设置脚手架;挡土墙高度超过2m时,按高处作业要求进行安全防护。

图1-1路堑高边坡加固设计图(图中尺寸以cm计)

K6+200~K6+900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。

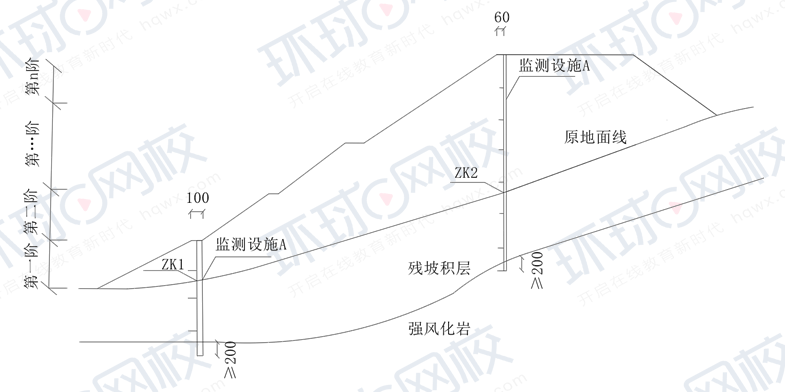

图1-2 斜坡高路堤稳定监测布设示意图(图中尺寸以cm计)

【问题】

1.写出图1-2中监测设施A的名称,还可设置哪些沉降位移监测设施?

2.对深挖高填路段,每开挖、填筑一个边坡平台或3~5m,还应复测什么项目?

3.写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?

4.按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。

5.试分析K6+200~K6+900斜坡高路堤段,由施工引起的沉降稍大病害的4个可能原因。



参考答案:见解析


解析:

1.监测设施A为测斜管。

还可设置的沉降位移监测设施包括:地表水平位移桩、地表型沉降计(或沉降板或桩)。

2.每开挖、填筑一个边坡平台或3~5m,还应复测中线。

3.(1)挡土墙施工工序为:①④③②⑤。

(2)其他附属工程包括:伸缩缝与沉降缝、泄水孔、锥坡。

4.(1)按照挡土墙墙背形式划分属于仰斜式挡土墙。

(2)改正:作业高度超过1.2m时,设置脚手架。

5.原因(写出4个即可):

(1)没有验算路堤稳定性、地基承载力和沉降量。

(2)地基处理不彻底,压实度达不到要求,或地基承载力不够。

(3)高填方路堤两侧超填宽度不够。

(4)工程地质不良,且未作地基孔隙水压力观察。

(5)路堤受水浸泡部分边坡陡,填料土质差。

(6)路堤填料不符合规定,随意增大填筑层厚度,压实不均匀,且达不到规定要求。

(7)路堤固结沉降。


第112题

下列关于加筋挡土墙的特点叙述正确的是(  )。


A.加筋土挡土墙通常适用于挖方路段的路堑边坡支挡

B.加筋土挡土墙墙背拉筋锚固段填料宜采用黏土

C.加筋土是刚性结构物,抗震性能很差

D.加筋土挡土墙的墙面板拼装、筋带铺设、填料填筑与压实工序可交叉进行


参考答案:D


解析:

【内容考查】此题考查加筋土挡土墙的施工技术和适用条件。

【选项分析】加筋土挡土墙是在土中加入拉筋,利用拉筋与土之间的摩擦作用,改善土体的变形条件和提高土体的工程特性,从而达到稳定土体的目的。加筋土挡土墙由填料、在填料中布置的拉筋以及墙面板三部分组成。一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。

加筋土是柔性结构物,能够适应地基轻微的变形。

 其施工工序为:施工准备→测量放样 →基槽(坑)开挖 →地基处理 →排水设施 →基础浇(砌)筑 →构件预制与 安装→筋带铺设→填料填筑与压实→墙顶封闭等,其中现场墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。


第113题

柱板式挡土墙是由( )组成。


A.挡土板

B.肋柱

C.锚杆

D.墙面板

E.沉降缝


参考答案:ABC


解析:

【内容考查】本题考查的是防护与支挡工程的施工。

【选项分析】柱板式锚杆挡土墙是由挡土板、肋柱和锚杆组成。


第114题

当路基稳定性不足时,用以防止路基变形或支挡路基本体或山体的位移的支挡加固工程包括()。


A.喷播植草

B.挂网喷护

C.挡土墙

D.边坡锚固

E.抗滑桩


参考答案:CDE


解析:

【内容考查】此题考查支挡构筑物。

【选项分析】当路基稳定性不足时,应设置必要的支挡加固工程,用以防止路基变形或支挡路 基本体或山体的位移,以保证其稳定性。常用的支挡工程类型有挡土墙、边坡锚固、土 钉支护、抗滑桩等。

喷播植草和挂网喷护属于防护工程。


第115题

关于加筋土挡土墙施工要求的说法,不正确的是( )。


A.安装墙面板应根据高度和填料情况设置适当仰斜

B.拉筋与面板之间的连接应牢固

C.应平行于拉筋方向碾压

D.靠近墙面板1m范围内,应使用小型机具夯实


参考答案:C


解析:

【内容考查】此题考查的是支挡构筑物施工技术。

【选项分析】填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。 应先向拉筋尾部逐步摊铺、压实,然后再向墙面方向进行。


第116题

采用灌砂法进行路基压实度检测,称量储砂筒内砂的的质量时,应准确至( )。


A.1mg

B.5mg

C.1g

D.5g


参考答案:C


解析:

【内容考查】本题考查的是压实度检测

【选项分析】称量储砂筒内砂的质量,准确至1g。


第117题

弯沉检测方法中,属于动态检测的方法是( )。


A.贝克曼梁法

B.落锤弯沉仪法

C.自动弯沉仪法

D.核子密度湿度仪法


参考答案:B


解析:

【内容考查】此题考查弯沉值测试方法。

【选项分析】落锤弯沉仪法:利用重锤自由落下的瞬间产生的冲击荷载测定弯沉,并能反算路面的回弹模量,属于动态无损检测,使用时应采用贝克曼梁法进行标定换算。

贝克曼梁法、自动弯沉仪法属于静态测试。


第118题

在进行压实度检测时,用于细粒土密度测试的方法是( )。


A.灌砂法

B.环刀法

C.核子密度湿度仪法

D.表面振动压实仪法


参考答案:B


解析:

【内容考查】此题考查压实度检测方法。

【选项分析】环刀法用于细粒土的密度测试。


第119题

下列检测方法中,属于动态检测弯沉值的是(  )。


A.核子密度湿度仪法

B.贝克曼梁法

C.自动弯沉仪法

D.落锤弯沉仪法


参考答案:D


解析:

【内容考查】此题考查常用的几种弯沉值测试方法的特点。

【选项分析】核子密度湿度仪法是压实度的检测方法。

贝克曼梁法:传统检测方法,速度慢,静态测试,试验方法成熟,目前为规范规定的标准方法。

自动弯沉仪法:利用贝克曼法原理快速连续测定,属于静态试验范畴,

落锤弯沉仪法:利用重锤自由落下的瞬间产生的冲击荷载测定弯沉,属于动态无损检测。


第120题

下列不属于测定最佳含水率的试验方法的是(  )。


A.击实试验

B.振动台法

C.核子密度湿度仪法

D.表面振动压实仪法


参考答案:C


解析:

【内容考查】此题考查最佳含水率测定。

【选项分析】最佳含水率测定的试验方法有击实试验法、振动台法和表面振动压实仪法。核子密度湿度仪法是压实度的检测方法。
