2024年二级建造师《公路工程管理与实务》试题库(535题)


第41题

根据《公路路基设计规范》,填石路堤的压实质量标准宜采用孔隙率作为控制指标,孔隙率的检测方法应采用(  )。


A.路用雷达法

B.灌砂法

C.环刀法

D.水袋法


参考答案:D


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】根据《公路路基设计规范》填石路堤的压实质量标准宜采用孔隙率作为控制指标。孔隙率的检测应采用水袋法进行。


第42题

可采用倾填方式填筑的填石路堤是( )。


A.二级公路(沥青路面)高路堤

B.四级公路(弹石路面)上路堤

C.四级公路(块石路面)高路堤

D.三级公路(砂石路面)下路堤


参考答案:D


解析:

【内容考查】本题考查的是填石路基施工技术。

【选项分析】陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填的方式填筑。


第43题

填石路基采用强力夯实施工时,填补夯实的填料应选用 ( )。


A.碎石土

B.砂性土

C.软质石料

D.与路基同类型石质填料


参考答案:D


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】在强力夯实法中,每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。


第44题

关于填石路基施工要求的说法,错误的是( )。


A.严禁将软质石料与硬质石料混合使用

B.中硬、硬质石料填筑路堤时,应进行边坡码砌

C.压实机械宜选用自重不小于14t的静作用压路机

D.压实质量标准宜采用孔隙率作为控制指标


参考答案:C


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】填石路基填筑要求岩性相差较大的填料应分层或分段填筑,软质石料与硬质石料不得混合使用。中硬、硬质石料填筑路堤时,应进行边坡码砌,码砌防护的石料强度、尺寸应满足设计要求。边坡码砌与路基填筑应基本同步进行。不同强度的石料,应分别采用不同的填筑层厚和压实控制标准。填石路堤的压实质量标准采用孔隙率作为控制指标。压实机械宜选用自重不小于18t的振动压路机。采用14t的静作用压路机,一是操作重量偏小,二是不带振动装置,其压实效果不佳。


第45题

在填石路堤顶面与细粒土填土层之间应按设计要求设( )。


A.垫层

B.封层

C.隔离层

D.透层

E.过渡层


参考答案:CE


解析:

【内容考查】本题考查填石路堤填筑要求。

【选项分析】在填石路堤顶面与细粒土填土层之间应填筑过渡层或铺设无纺土工布隔离层。


第46题

填石路段划分为平整、碾压、填石和检测四个作业区段,四个作业区段正确的施工工艺顺序是( )。


A.摊铺平整→振动碾压→分层填筑→检测签认

B.摊铺平整→检测签认→分层填筑→振动碾压

C.分层填筑→摊铺平整→振动碾压→检测签认

D.检测签认→分层填筑→摊铺平整→振动碾压


参考答案:C


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】填石路堤将填方路段划分为四级施工台阶、四个作业区段、八道工艺流程进行分层施工。八道工艺流程是:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。


第47题

背景资料

某二级公路工程施工合同段,包含两段路基(K6+000~K6+460、K6+920~K8+325)和一座隧道(K6+460~K6+980),两段路基中既有挖方也有填方。隧道上硬土厚约20m,围岩级别为Ⅳ、Ⅴ级,其中Ⅳ级围岩主要由较坚硬岩组成,Ⅴ级围岩主要由第四系稍湿碎石组成,该隧道为大断面隧道。

施工单位采用挖掘机开挖路基挖方段土方,开挖时采用横挖法自上而下分台阶进行,直接挖至设计边坡线,并避免超欠挖。开挖时每层台阶高度控制在3~4m以内,并在台阶面设置2%纵横坡以避免雨季积水。

根据施工组织设计要求,部分路基填筑利用隧道洞渣作为路基填料,一般路段采用分层填筑方法施工,土石方分层填筑施工工艺流程如

隧道进口端路堤,土石料填筑(其中粒径大于40mm的石料超过80%)采用水平分层填筑方法施工,每层控制在400mm,路堤与路床的填料粒径控制不超过层厚,不均匀系数控制在15~20之间。隧道出口端路堤,由于地势低洼,土石料填筑(其中粒径大于40mm的石料占55%)采用倾填方法施工。

隧道施工采用新奥法,根据施工进度计划,并结合地质情况及运输条件,施工单位对该合同段的隧道配置了挖掘机、自卸式汽车、风动凿岩机、装载机、凿岩台车、模板衬砌台车、钻孔机、混凝土喷射机、注浆机等施工机械。

问题

1.指出路基土方开挖的错误做法,并说明理由。

2.写出图1中A和B的名称。

3. 指出隧道进口端与出口端路堤填筑中的错误做法并改正。

4.路基填筑前,“摊铺厚度”指标应通过什么方法确定?图1中,“洒水或晾晒”的目的是什么?

5. 在施工单位对该合同段配置的隧道施工机械中,指出可用于锚杆施工的机械。



参考答案:见解析


解析:

1.错误之处:直接挖至设计边坡线。

理由:按照相关规定,应预留一定的宽度,以免扰动边坡线外的土体。

2.A是基底检测,B是推土机械摊平。

3.错误做法:进口端路堤与路床的填料粒径控制不超过层厚。

理由:路堤填料粒径应不大于500mm,并不宜超过层厚的2/3。路床底面以下400mm范围内,填料粒径应小于150mm。路床填料粒径应小于100mm。

错误做法:出口端采用倾填的方法填筑。

理由:土石路堤不得采用倾填的方法填筑。应分层填筑、分层压实。

4.(1)试验法。

(2)洒水或晾晒的目的是保证回填料的含水率控制在最佳含水率,以达到最佳压实效果。

5.风动凿岩机、凿岩台车、钻孔机、注浆机。

【名师点拨】此题中包含路基与隧道工程。考查路堑施工要点,开挖方法的选用,关键因素属于在案例背景中的暗含的点,开挖路槽不可直接开挖到设计标高。路堤填筑施工工艺流程图,属于常规考查题型。改错题目,都是规范中的要点问题,比较简单。对于填料要求,施工前应先修筑试验段,确定施工中的各项参数,并保证填料的各项指标符合填筑要求。机械的配置题目属于高频考点,要求熟知锚杆施工流程。


第48题

下列关于填石路基填筑说法错误是( )。


A.硬质岩石可用于路堤和路床填筑

B.盐化岩石等不得用于路基填筑

C.在填石路堤顶面与细料土填土层间应按设计要求设封层

D.孔隙率的检测应采用水袋法进行


参考答案:C


解析:

【内容考查】本题考查的是填石路基施工技术。
【选项分析】在填石路堤顶面与细料土填土层之间应填筑过渡层或铺设无纺土工布隔离层。


第49题

石方填筑路堤的工艺流程中包括:①分层填筑;②检测签认;③振动碾压;④路基整修;⑤路基成型;⑥摊铺平整。其中正确的顺序是( )。


A.②①③⑥④⑤

B.①⑥③②⑤④

C.①⑥③④⑤②

D.④①⑥③②⑤


参考答案:B


解析:

【内容考查】此题考查填石路基施工技术。

【选项分析】石方填筑路堤八道工艺流程是:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。


第50题

土石路堤施工过程质量控制中,压实质量可采用( )指标进行检测。


A.压实度

B.沉降差值

C.弯沉值

D.CBR值


参考答案:B


解析:

【内容考查】本题考查的是土石路堤施工技术

【选项分析】

土石路堤施工过程质量控制:中硬及硬质岩石的土石路堤填筑施工过程中每一压实层,应采用试验路段确定的工艺流程、工艺参数,压实质量可采用沉降差指标进行检测。


第51题

某一级公路土石路堤施工,在横坡较陡峻的路段,填筑方法应采用( )。


A.倾填方法

B.分层填筑

C.下半部分层填筑,上半部倾填

D.下半部倾填,上半部分层填筑


参考答案:B


解析:

【内容考查】此题主要考查土石路堤施工技术。

【选项分析】根据《公路路基施工技术规范》JTGF10-2006规定,土石路堤不得采用倾填方法,只能采用分层填筑,分层压实。


第52题 路段里程桩K5+000~K15+000,拌合站在K9+000,求取平均运距


A.2.0km

B.2.6km

C.3.0km

D.5.0km


参考答案:B


解析:

【内容考查】此题考查平均运距计算。

【选项分析】料场在路线边上的任意位置,平均运距为料场距起点的距离的一半乘以距起点的距离加上料场距终点的距离的一半乘以距终点的距离之和除以路线全长。

即(4000/2*4000+6000/2*6000)/10000=2600m【简化为(4000×2000+6000×3000)/10000=2600m】


第53题

关于路基冬期施工的说法,正确的有( )。


A.半填半挖地段、挖填方交界处可以在冬期施工

B.当填筑路堤,应按横截面全宽平填,每层松铺厚度应比正常施工增加20%~30%

C.当填筑至路床底面时,碾压密实后应停止填筑,在顶面覆盖防冻保温层

D.冬期过后应对填方路堤进行补充压实


参考答案:D


解析:

【内容考查】本题考查的是路基冬期施工。

【选项分析】半填半挖地段、填挖交界处不得在冬期施工。

冬期填筑路堤,应按横断面全宽平填,每层松铺厚度应比正常施工减少20%~30%,且松铺厚度不得超过300mm。

当填筑高程距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层。

冬期过后应对填方路堤进行补充压实,压实度应达到规范相关要求。

【名师点拨】冬期施工属于不利季节施工,施工要求更严格,重点区分可施工与不得施工范围,注意其中尺寸要求。


第54题

背景资料:

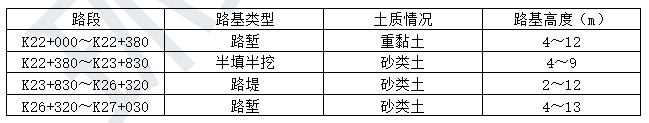

某施工单位承包了一级公路H合同段路基工程,本合同段有填有挖,且需以挖作填,施工跨越雨季,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考查,并编制雨期施工计划。其中,部分路段资料如下表:

在雨季来临前,施工单位做好了排水工作,在填筑前挖好排水的沟渠,以排除地面水,对原地面松软路段还采取了换填等方法进行处理。做好雨季期间的施工计划,集中人力、分段突击,当天填筑的土层在当天或雨前完成压实,做到随挖、随填、随压。
雨季路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,挖方边坡一次挖到设计坡面,尽量控制超挖。
施工单位的工地试验室对上路堤填料进行了取样试验,测得填料的最大干密度为1.68g/cm3,上路堤填筑过程中,试验室对已经压实的土方进行了质量检测,检测结果见下表。

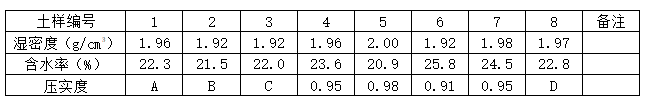

                                                                           土方填筑压实质量检测结果

【问题】

1.指出不宜在雨期施工的路段。

2.雨季填筑路堤时应选用哪些填料?

3.指出雨季路堑开挖的错误做法,说明理由。

4.根据《公路路基施工技术规范》的相关规定,上路堤的压实度标准应控制为多少?计算表中A、B、C、D的值(计算结果保留两位小数)。

5.土方路基实测项目中的关键项目有哪些?同时判断上路堤的压实度检测项目是否合格,并说明理由。



参考答案:见解析


解析:

1.不宜在雨期施工的路段是K22+000~K22+380。重黏土、膨胀土及盐渍土地段不宜在雨期施工。
2.应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土作为填料。
3.“挖方边坡一次挖到设计坡面”错误。挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。
4.根据《公路路基施工技术规范》的相关规定,上路堤的压实度不应小于94%。
A=1.96÷(1+22.3%)÷1.68=0.95
B=1.92÷(1+21.5%)÷1.68=0.94
C=1.92÷(1+22.0%)÷1.68=0.94
D=1.97÷(1+22.8%)÷1.68=0.95
5.(1)土方路基实测项目中的关键项目有压实度和弯沉值。

(2)该检测项目不合格。
理由:根据《公路工程质量检验评定标准》规定,计算压实度合格率时,按测定值不小于规定值减2个百分点的测点占总检查点数的百分率计算合格率。共检测8个点,合格点数是7个点,合格率为7÷8=87.5%<95%,即关键项目合格率低于了95%,所以该检测项目不合格。


第55题

冬期施工是指( )。


A.昼夜平均温度在-3℃以下且连续10天以上时

B.当昼夜平均温度虽然上升到-3℃以上,但冻土未完全融化时

C.在反复冻融地区,昼夜平均温度在0℃以下,不超过10天时进行的路基施工

D.当昼夜平均温度下降到0℃时进行路基施工

E.虽然还没有冻土,但昼夜平均温度下降到3℃以下,进行路基施工


参考答案:AB


解析:

【内容考查】本题考查的是冬期施工定义。

【选项分析】在季节性冻土地区,昼夜平均温度在-3℃以下且连续10d以上时,或者昼夜平均温度虽在-3℃以上但冻土没有完全融化时,均应按冬期施工办理。


第56题

以下哪些情况不宜安排路基的雨季施工( )。


A.丘陵和山岭地区的砂类土

B.丘陵和山岭地区的岩石地段

C.平原地区的盐渍土地段

D.丘陵和山岭地区的重黏土地段

E.岩石的弃方地段


参考答案:CD


解析:

【内容考查】此题考查路基雨期施工。

【选项分析】雨期施工地段的选择:

(1)雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。

(2)重黏土、膨胀土及盐溃土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。

故“平原地区的盐渍土地段”和“丘陵和山岭地区的重黏土地段”不宜施工。


第57题

雨期填筑路堤时,应注意的事项有( )。


A.填料应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等

B.含水率符合要求时,应随挖随填,及时压实

C.路堤应分层填筑

D.路堤填筑的每两层表面应设2%~4%的双向路拱排水横坡

E.取土坑的设置应满足路基稳定的要求


参考答案:ABCE


解析:

 【内容考查】此题考查路基雨期施工

【选项分析】填料应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等。利用挖方土作填料,含水率符合要求时,应随挖随填、及时压实。雨期填筑路堤需借土时,取土坑的设置应满足路基稳定的要求。路堤应分层填筑,路堤填筑的每一层表面应设2%~4%的双向路拱排水横坡。


第58题

下列关于路基雨期施工说法错误的是( )。


A.当挖至路床顶面以上300~500mm时应停止开挖

B.开挖岩石路堑,炮眼应尽量竖直设置

C.路堤填筑每一层表面应设2%~4%的排水横坡

D.重黏土、膨胀土及盐渍土地段不宜在雨期施工


参考答案:B


解析:

【内容考查】本题考查的是路基雨期施工。

【选项分析】雨期填筑路堤:每一填筑层表面应设2%~4%的双向路拱横坡以利于排水。

雨期开挖路堑:雨期开挖路堑,当挖至路床顶面以上300~500mm时停止开挖,并在两侧挖好临时排水沟,待雨期过后再进行施工。雨期开挖岩石路基,炮眼宜水平设置。

重黏土、膨胀土及盐渍土地段不宜在雨期施工。


第59题

关于支撑渗沟施工的说法,错误的是( )。


A.支撑渗沟应分段间隔开挖

B.支撑渗沟侧壁宜设封闭层

C.支撑渗沟的基底宜埋入滑动面以下至少500mm

D.支撑渗沟的出水口宜设置端墙


参考答案:B


解析:

【内容考查】本题考查的是路基地下水排水设施的施工要点。

【选项分析】支撑渗沟的基底宜埋入滑动面以下至少500mm,排水坡度宜为2%~4%。

渗沟侧壁及顶面宜设反滤层。

渗沟的出水口宜设置端墙。

渗沟宜从下游向上游分段开挖。


第60题

关于地面排水施工的说法,正确的有(  )。


A.地面排水可采用边沟、截水沟、排水沟、跌水、急流槽、拦水带、 仰斜式排水孔等设施

B.路堤靠山一侧的坡脚应设置不渗水的边沟

C.曲线外侧边沟应适当加深,其增加值应大于超高值

D.排水沟线形应平顺,转弯处宜为弧线形

E.山坡上路堤的截水沟离开路堤坡脚至少2m


参考答案:BDE


解析:

【内容考查】本题考查路基地面排水设施的施工要点

【选项分析】路基排水工程分为地面排水及地下排水两大类。地面排水可采用边沟、截水沟、排水沟、跌水、急流槽、拦水带、蒸发池等设施。地下排水设施有排水沟、暗沟(管)、 渗沟、渗井、仰斜式排水孔等。

曲线外侧边沟应适当加深,其增加值等于超高值。
