第81题

袋装砂井施工工艺流程中,最后一步工艺是( )。


A.埋砂袋头

B.机具移位

C.摊铺上层砂垫层

D.拔出套管


参考答案:C


解析:

【内容考查】此知识考查袋装砂井施工工艺程序。

【选项分析】袋装砂井施工工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层。


第82题

背景资料:

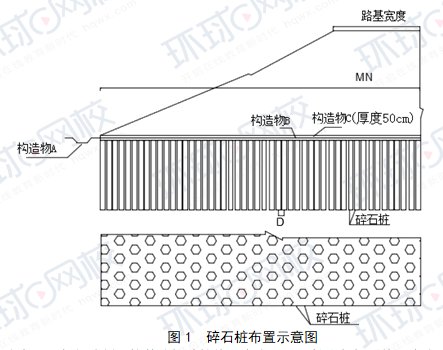

施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长h为6m,桩内填充碎石填料,填料最大粒径50mm,含泥量不大于5%,碎石桩布置如图1所示。

施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。

碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:

①桩管垂直就位,闭合桩靴;

②将桩管沉入地基土中达到设计深度;

③按设计规定的混合料数量向桩管内投入碎石料;

④边振动边拔管,拔管高度100cm;

⑤边振动边向下压管(沉管),下压高度30cm;

⑥继续振动10~20s,停拔时间长短按照规定要求;

⑦重复步骤③~⑥,直至桩管拔出地面。

路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。

【问题】

1.写出图1中构造物A、B、C的名称。

2.计算该路段碎石桩的总根数。(计算过程结果保留小数点后3位,最后结果取整)。

3.改正施工方案审批流程中的错误,针对碎石桩施工,施工单位在施工前还应进行何种试验?

4.写出背景资料中振动沉管法的成桩工艺方法名称,振动沉管法的成桩工艺还有哪两种方法?

5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?



参考答案:见解析


解析:

1.A:排水沟。B:土工格栅。C:级配碎石垫层(或级配碎石或垫层或碎石垫层)。

2.排间距:1.3×cos30°=1.126m,
第一排(单排)桩根数:52/1.3+1=41根,
第二排(双排)桩根数:(52-0.65)/1.3+1=40根,
总排数:300/1.126+1=267排
总根数:41×134+40×133=10814(根)

3.(1)改正:施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门进行审核,项目总工程师审批后,方可指导施工。

(2)碎石桩施工前,应进行成桩工艺。

4.(1)重复压管成桩法。

(2)振动沉管法的成桩工艺还有一次拔管成桩法和逐步拔管成桩法。

5.路堤填筑时还应按坡脚水平位移速率每昼夜不大于5mm控制路堤稳定性。


第83题

振动沉管法施工粒料桩的方法不包括( )。


A.一次拔管成桩法

B.二次拔管成桩法

C.逐步拔管成桩法

D.重复压管成桩法


参考答案:B


解析:

【内容考查】本题考查的是粒料桩。

【选项分析】振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法、重复压管成桩法三种工艺。


第84题

处理软土地基的加固土桩有( )。


A.粉喷桩

B.水泥粉煤灰碎石桩

C.二灰碎石桩

D.钻孔灌注桩

E.浆喷桩


参考答案:AE


解析:

【内容考查】本题考查的是软土地区路基施工。

【选项分析】加固土桩适用于处理十字板抗剪强度不小于10kPa、有机质含量不大于10%的软土地基。加固土桩包括粉喷桩与浆喷桩。


第85题

     背景资料:

     某高速公路K58+340~K58+780段为斜坡软弱地基路段,该区域构造属于侵蚀低丘地貌,冲沟相间,丘陵斜坡较缓,地表以下分布第四系残破粉质土,厚度4m左右,属斜坡软弱层,其下为黏土层,较厚。

      某施工单位承建了该路堤工程,在施工过程中发生了如下事件:

     事件一:施工单位根据实际情况制定了水泥浆喷桩的施工工艺流程,如图2所示。

     事件二:在水泥浆喷浆施工过程中,施工单位为保证施工质量,提出了如下施工要点:

     (1)应定期检查钻头磨损情况,当直径磨损量大于15mm时,必须更换钻头。

     (2)施工前进行成桩工艺和成桩挤密试验。

     (3)应取得满足设计喷入量的各种技术参数,如搅拌速度、喷气压力等。

     事件三:施工单位根据规范对水泥浆喷桩的施工允许偏差进行了检验,实测项目包括:桩距、单桩每延米喷浆量、强度等。

    【问题】

     1.写出事件一中C和D的名称。

     2.逐条判断事件二中水泥浆喷桩施工要点是否正确,并改正错误。

     3.针对事件二,补充要点(3)中满足设计喷入量的有关参数。

     4.补充事件三中水泥浆喷桩检验的实测项目。



参考答案:见解析


解析:

 1.C为钻机就位;D为桩身复搅。

  2.(1)错误,改正:当直径磨损量大于10mm时,必须更换钻头

  (2)错误,改正:施工前进行成桩工艺和成桩强度试验。

  (3)正确。

   3.补充参数:钻进速度、提升速度、单位时间喷入量。

  4.实测项目:桩长、桩径、地基承载力。


第86题

加固土桩可采用的固化剂有( )。


A.粗砂

B.水泥

C.生石灰

D.速凝剂

E.石屑


参考答案:BC


解析:

【内容考查】此题考查加固土桩。

【选项分析】加固土桩的固化剂宜采用水泥或生石灰。生石灰应采用磨细Ⅰ级生石灰,应无杂质,最大粒径应小于2mm。水泥宜采用强度等级不低于32.5级的普通硅酸盐水泥。


第87题

下列关于水泥粉煤灰碎石桩的说法,错误的是( )。


A.适用于处理十字板抗剪强度不小于20kPa的软土地基

B.施工前应进行成桩工艺和成桩挤密试验

C.成桩试验需确定施工工艺、提升速度、搅拌速度、灌注量

D.宜按隔桩跳打的顺序进行打桩

E.施打新桩与已打桩间隔的时间不应少于3d


参考答案:BCE


解析:

【内容考查】本题考查软土地区路基施工

【选项分析】水泥粉煤灰碎石桩(CFG桩)施工前应进行成桩工艺和成桩强度试验。

施工前应进行成桩试验,成桩试验需要确定施工工艺、速度、投料数量和质量标准。

群桩施工应合理设计打桩顺序,控制打桩速度,宜采用隔桩跳打的打桩顺序,相邻桩打桩间隔时间应不小于7d。


第88题

关于CFG桩施工规定的说法中,正确的是(  )。


A.施工设备宜采用插板机

B.宜采用振动沉管灌注法成桩

C.适用于处理十字板抗剪强度不小于10KPa的软土地基

D.相邻桩打桩间隔时间不应少于5d


参考答案:B


解析:

【内容考查】此题考查软土地基处理施工技术。

【选项分析】水泥粉煤灰碎石桩(CFG桩)适用于处理十字板抗剪强度不小于20kPa的软土地基。

CFG桩宜采用振动沉管灌注法成桩,施工设备宜采用振动沉管打桩机。

群桩施工应合理设计打桩顺序,控制打桩速度,宜采用隔桩跳打的打桩顺序,相邻桩打桩间隔时间应不小于7d。


第89题

背景资料:

某公路路线长10公里,路基填方平均高度为13m,其中K3+300~K3+600软土地基约300m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近沉积的淤质土和第四系下更新统的灰、杂色黏土和砂层构成。其层次由上至下分别为黏土(硬壳层)、淤泥质粉质黏土、粉质黏土、黏土。

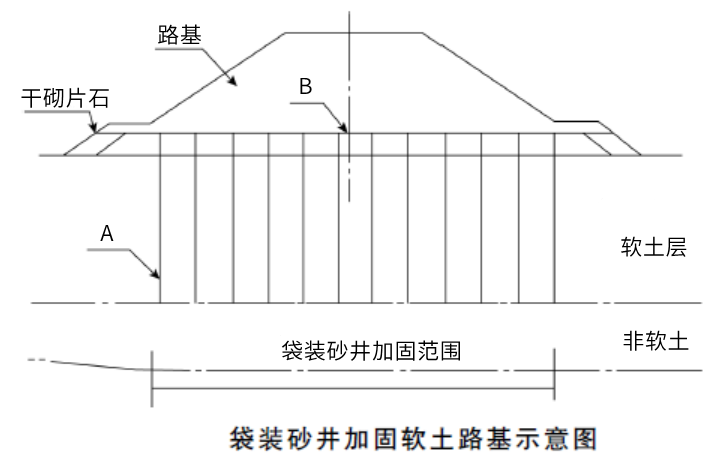

该项目采用袋装砂井辅以砂垫层方法处理软基,示意图如下所示。

施工工艺流程为:整平原地面→铺设下层砂垫层→机具定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→机具移位→铺上层砂垫层。

砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm,间距为1.2m,按梅花形排列,砂垫层厚度60cm,保证高出地表水位20cm。

项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力,砂必须采用大于0.5mm的颗粒,占总重50%以下、含泥量不大于3%,渗水率较高的细砂。

施工中,套管拔出检查了砂袋的外露长度,砂袋入土深度是否满足要求,共发现有5个砂袋被带出,带出长度为1m左右。

K6+200~K6+350段,位于粉砂土质,含水量大,地下水位高,采用孔深10~12m,间距60cm,梅花形摆排的CFG桩,施工完毕后,经检查,质量合格。

【问题】

1.改正施工工艺流程。

2.改正项目部材料选择中的错误。

3.对5个被带出的砂袋应如何处理?

4.请写出袋装砂井和CFG桩施工中应配置的主要机械设备。指出图中构筑物A,B名称。

5.CFG桩施工前,应作什么试验?



参考答案:见解析


解析:

1.施工工艺流程为:整平原地面→铺设下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→铺筑上层砂垫层。

2.砂料宜采用中、粗砂,粒径大于0.5mm颗粒的含量宜大于50%,含泥量应小于3%。

3.5个被带出的砂袋应在原孔位边上重新打入。

4.袋装砂井施工主要配置的施工设备为沉管式打桩机;CFG桩施工中主要配置的施工设备为振动沉管打桩机。

图中构筑物A是袋装砂井,B是砂垫层。

5.CFG桩施工前应进行成桩工艺和成桩强度试验。


第90题

关于刚性桩的相关技术要求说法,不正确的是( )。


A.刚性桩适用于桥头或通道与路堤衔接段

B.刚性桩可按正方形或等边三角形布置

C.刚性桩的桩顶应设桩帽

D.桩帽直径或边长宜为0.5~1.0m


参考答案:D


解析:

【内容考查】本题考查的是软土地区路堤施工技术要点。

【选项分析】刚性桩桩顶应设桩帽,形状可采用圆柱体、台体或倒锥台体。桩帽直径或边长宜为1.0~1.5m,厚度宜为0.3~0.4m,宜采用水泥混凝土现场浇筑而成。


第91题

下列关于强夯和强夯置换施工的说法,正确的是( )。


A.强夯法适用于处理高饱和度的粉土地基

B.强夯置换法适用于处理高饱和度的粉土地基

C.强夯处理范围应为坡脚外增加一排置换桩

D.强夯处理每边超出坡脚的宽度不宜小于5m


参考答案:B


解析:

【内容考查】本题考查的是软土地区路基施工。

【选项分析】强夯法适用于处理碎石土、低饱和度的粉土与黏土、杂填土和软土等地基。

强夯置换法适用于处理高饱和度的粉土与软塑、流塑的软黏土地基,处理深度不宜大于7m。

强夯处理范围超过路堤坡脚,每边超出坡脚的宽度不宜小于3m。强夯置换处理范围应为坡脚外增加一排置换桩。


第92题

软土路基采用强夯置换法施工做法不正确的是( )。


A.强夯置换施工前应在地表铺设一定厚度的垫层

B.垫层材料宜与桩体材料相同

C.夯击次数应根据经验确定

D.强夯能级不变宜采用重锤、低落距


参考答案:C


解析:

【内容考查】此题考查软土地基处治施工技术。

【选项分析】施工前应选择有代表性并不小于500㎡的路段进行试夯,确定最佳夯击能、间歇时间、夯间距、夯击次数、夯击遍数等参数。


第93题

下列关于软土地区路堤施工技术要点说法,不正确的是( )。


A.软土地区路堤应尽早安排施工

B.填筑过程中应严格控制填筑速率,并进行静态观测

C.应按设计要求的预压荷载、预压时间进行预压

D.堆载预压的填料应分层填筑压实


参考答案:B


解析:

【内容考查】此题考查软土地区路基施工

【选项分析】填筑过程中应严格控制填筑速率,并进行动态观测。


第94题

背景资料

      某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。路基填方高度最高为21.2m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意图如图1所示。

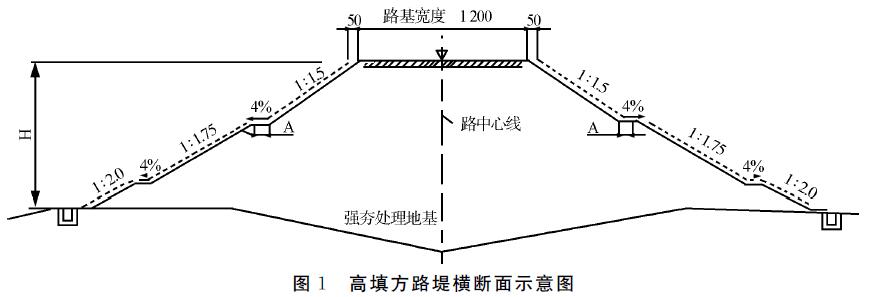

      施工过程中发生如下事件:

      事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。在施工场地内选择一块有代表性的地段作为试验区,面积200㎡。试夯结束后在规定时间段内,对试夯现场进行检测,并与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯击间距、夯击次数等施工参数,确定强夯处理的施工工艺。强夯处理范围为坡脚边缘。

      事件二:施工单位确定的强夯施工工序主要包括:①夯点布设、②施工准备、③场地平整、④试夯、⑤主夯、⑥检查验收、⑦副夯、⑧满夯。

      事件三:施工期间,施工单位对高填方路堤进行了动态观察,即沉降观测,用路堤中心线地面沉降速率每昼夜不大于10~15mm控制路堤稳定性。

【问题】

1.分别写出图1中标注H以及A所对应的术语名称。强夯区铺设的垫层材料采用哪种类型?试列举两种具体材料。

2.指出事件一中存在的错误并改正。补充通过试夯还可以确定的施工参数。

3.写出事件二中强夯施工的正确工序。(写出数字编号即可)

4.补充事件三中,施工单位对软土地区路堤施工还必须进行的动态观测项目及控制标准。



参考答案:见解析


解析:

1.H的术语名称:路基边坡高度;A术语名称:边坡平台。

强夯区铺设的垫层材料:采用坚硬粗颗粒材料,例如碎石(或砾石、卵石、砂砾),矿渣(或煤渣、石渣)。【新教材此内容调整为:强夯施工垫层材料宜采用透水性好的砂、砂砾、石屑、碎石土、矿渣等坚硬粗颗粒材料。】

2.(1)错误一:试夯区面积200㎡;

正确做法:试夯面积不应小于500㎡;

错误二:处理范围为坡脚边缘;

正确做法:处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3米。

(2)试夯还可以确定的施工参数有最佳夯击能,夯击遍数。

3.强夯施工的正确工序:②③①④⑤⑦⑧⑥(或②③④①⑤⑦⑧⑥)。

4.施工单位对软土地区路堤施工还必须进行的动态观测项目:水平位移监测。

控制标准:施工期间坡脚水平位移速率每昼夜不大于5mm。

【名师点拨】此题主要考查强夯施工,施工流程要理解掌握,试夯的面积和可确定的施工参数要熟记,动态观测贯穿于整个施工期间,观测项目名称及控制标准,均为高频考查。识图类题目每年必考,需熟悉路堤横断面示意图中尺寸标注意义及细节构造。


第95题

软土地区路堤施工期间,坡脚水平位移速率24h应不大于( )mm。


A.2

B.5

C.7

D.10


参考答案:B


解析:

【内容考查】本题考查的是软土地区路堤施工技术要点。

【选项分析】软土地区路堤施工期间,路堤中心线地面沉降速率24h应不大于10~15mm,坡脚水平位移速率24h应不大于5mm。


第96题

关于滑坡地段路基施工的相关说法,正确的有( )。


A.滑坡体未处理之前,严禁在滑坡体抗滑段减载、下滑段加载

B.滑坡体上的裂隙和裂缝应采取灌浆措施予以封闭

C.滑坡整治宜在雨期施工

D.采用削坡减载方案整治滑坡时,减载应自下而上进行

E.有地下水时,应设置截水渗沟


参考答案:ABE


解析:

【内容考查】此题考查滑坡地段路基施工要求。

【选项分析】滑坡整治不宜在雨期施工。采用削坡减载方案整治滑坡时,应自上而下逐级开挖。


第97题

排除滑坡地下水的方法是( )。


A.设置环形截水沟

B.设置平孔

C.设置斜井

D.设置渗井


参考答案:B


解析:

【内容考查】本题考查的是特殊路基施工技术。
【选项分析】排除地下水的方法较多,有支撑渗沟、边坡渗沟、暗沟、平孔等。


第98题

具有膨胀性质的滑坡体,不宜采用的滑坡防治的工程措施是(  )。


A.反压土方

B.滑坡减重

C.修建抗滑挡土墙

D.设树枝状排水沟


参考答案:B


解析:

【内容考查】此题考查滑坡地段路基施工。

【选项分析】牵引式滑坡、具有膨胀性质的滑坡不宜用滑坡减重法。


第99题

属于植物防护的有(  )。


A.喷播植草

B.铺草皮

C.种植灌木

D.挂网喷护

E.护面墙


参考答案:ABC


解析:

【内容考查】此题考查防护与支挡工程类型。

【选项分析】植物防护:植草或喷播植草、铺草皮、种植灌木、喷混植生。


第100题

关于路基防护施工中的说法,正确的有( )。


A.坡面喷射混凝土宜自上而下进行

B.浆砌片石护坡,宜在路堤沉降前施工,防止产生不均匀沉降

C.坡面喷射混凝土初凝后,应立即养护,养护期宜不少于7d

D.坡面喷射混凝土面层应在长度方向上每30m设伸缩缝

E.浆砌片石护坡,每10~15m应设置一道伸缩缝


参考答案:CDE


解析:

【内容考查】此题考查防护与支挡工程类型及防护工程施工。

【选项分析】坡面混凝土喷射每层应自下而上进行。

浆砌片石护坡,宜在路堤沉降稳定后施工。

喷射混凝土初凝后,应立即开始养护。养护期宜不少于7d。

喷射混凝土面层应在长度方向上每30m设伸缩缝,缝宽10~20mm。

浆砌片石护坡,每10~15m应设置一道伸缩缝,缝宽宜为20~30mm。
