2024年二级建造师《公路工程管理与实务》试题库(535题)


第61题

某路堤的基底有1处直径8cm的泉眼,针对该水源应设置的排水设施是( )。


A.暗沟

B.截水沟

C.拦水带

D.渗井


参考答案:A


解析:

【内容考查】此题考查路基地下水排水设施的施工要点。

【选项分析】路基基底范围有泉水外涌时,宜设置暗沟(管)将水引排至路堤坡脚外或路堑边沟内。


第62题

既可用于排除地下水,又可排除地面水的排水设施是( )。


A.排水沟

B.暗沟

C.渗沟

D.蒸发池


参考答案:A


解析:

【内容考查】此题考查路基排水分类。

【选项分析】地面排水可采用边沟、截水沟、排水沟、跌水、急流槽、拦水带、蒸发池等设施。地下排水设施有排水沟、暗沟(管)、渗沟、渗井、仰斜式排水孔等。排水沟既可以排除地面水又可以排除地下水。


第63题

下列关于渗沟施工要点说法不正确的是( )。


A.填石渗沟通常为矩形或梯形

B.洞式渗沟顶部应设置封闭层

C.渗沟的保温层可采用炉渣、砂砾、碎石或草皮等

D.渗沟宜从上游向下游开挖


参考答案:D


解析:

【内容考查】此题考查路基排水设施施工。

【选项分析】渗沟宜从下游向上游分段开挖。


第64题

适于采用管式渗沟的条件有( )。


A.地下水引水较短

B.地下水引水较长

C.流量较大的地区

D.流量较小的地区

E.排除淤泥中的地下水


参考答案:BC


解析:

【内容考查】此题考查管式渗沟的适用范围。

【选项分析】管式渗沟适用于地下水引水较长、流量较大的地区。


第65题

关于排水沟施工的说法错误的是(  )。


A.排水沟线形要平顺,转弯处尽可能做成折线

B.将取(弃)土场低洼处汇集的水引向路基以外时需设置排水沟

C.排水沟的出水口应设置跌水或急流槽

D.排水沟的水流应引出路基或引入排水系统


参考答案:A


解析:

【内容考查】此题考查路基排水设施施工。

【选项分析】排水沟线形应平顺,转弯处宜为弧线形。


第66题

渗井的井壁与填料之间应设置( )。


A.防渗层

B.封闭层

C.反滤层

D.隔离层


参考答案:C


解析:

【内容考查】本题考查的是路基排水设施施工。

【选项分析】井壁与填充料之间应设反滤层,填充料与反滤层应分层同步施工。


第67题

当地下水埋藏较深或有固定含水层时,宜采用的地下水排出设施是(  )。


A.渗沟

B.渗井

C.检查井

D.暗沟


参考答案:B


解析:

【内容考查】此题考查路基地下排水设施的适用范围。

【选项分析】当地下水埋藏浅或无固定含水层时,为降低地下水位或拦截地下水,可在地面以下设置渗沟。
 当地下水埋藏较深或有固定含水层时,可采用渗水隧洞、渗井。

检查井是便于定期检查的附属构筑物。

路基基底范围有泉水外涌时,宜设置暗沟(管)将水引排至路堤坡脚外或路堑边沟内。

【名师点拨】区分地面排水和地下排水设施,理解各自的作用及适用范围,以选项题目考查为主。



第69题

下列关于路基改建施工中地基处治与路基填料的要求说法错误的是


A.低路堤的地基土不是十分软弱时,新拓宽段地基部分可以按一般路基进行填筑

B.高路堤处治中,可单独采用只适合于浅层处治以及路基填土较低等情况的换填砂石或加固土处治

C.高路堤拓宽时,一定要进行路基稳定性验算,采取有效措施,防止路基失稳

D.如果填筑新路基的石料来源紧张,可用砖渣等代替


参考答案:B


解析:

【内容考查】本题考查的是路基改建施工。

【选项分析】在高路堤的处治过程中,不宜单独采用只适合于浅层处治以及路基填土较低等情况的换填砂石或加固土处治。


第70题

下列关于一般路堤拓宽施工要求说法错误的是( )。


A.拓宽部分的基底清除原地表土应不小于0.3m

B.既有路堤的护脚挡土墙及抗滑桩必须拆除

C.既有路基有包边土时,宜去除包边土后再进行拼接

D.从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不大于1.0m,宽度应不小于1.0m


参考答案:B


解析:

【内容考查】本题考查的是路基改建施工。

【选项分析】既有路堤的护脚挡土墙及抗滑桩可不拆除。路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至路床底面以下。


第71题

根据《路基施工规范规定》,老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于( )m。


A.0.3

B.0.5

C.1

D.2


参考答案:A


解析:

【内容考查】本题考查的是路基改建施工。

【选项分析】老路堤坡面,清除的法向厚度应不小于0.3m。


第72题

下列抛石挤淤施工规定说法,不正确的是( )。


A.当软土地层平坦,应沿路线两侧向前呈三角形抛填,再渐次向中线展开

B.当软土地层横坡陡于1:10时,应从高侧向低侧渐次抛填,并在低侧边部多抛投形成不少于2m宽的平台

C.在抛石高出水面后,应采用重型机具碾压紧密

D.抛石挤淤处理软基的深度不宜大于3m


参考答案:A


解析:

【内容考查】本题考查的是垫层和浅层处理。
【选项分析】当软土地层平坦,应沿路线中线向前呈等腰三角形渐次向两侧对称抛填至全宽。


第73题

背景资料

某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方: K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m³;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m³。

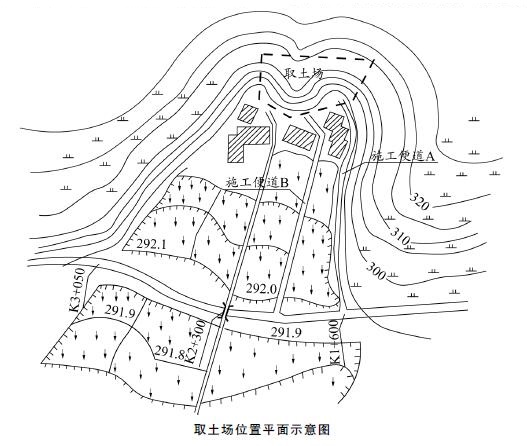

施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,拋石方量14193 m³。要求采用粒径较大的未风化石料进行拋填。施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土场位置平面示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。

【问题】

1.计算K1+600~K3+050路段设计填方量的平均运距。(单位: m,计算结果保留到小数点后2位)

2.根据《路基施工技术规范》,K1+600~K3+050路段是否需要进行路堤试验路段施工?说明理由。

3.说明施工单位确定采用施工便道A方案的理由。

4.路堤填筑时,两侧加宽超填30cm的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法?

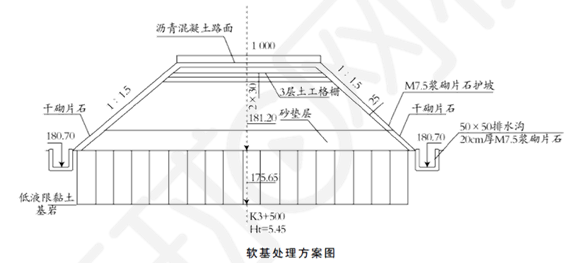

5.计算K1+600~K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程量清单计量规则,计算该路段业主需计量支付的路堤填土方量。( 单位: m³,计算结果保留到整数)



参考答案:见解析


解析:

1. K1+600~K2+300段平均运距为:700/2+1420=1770m

K2+300~K3+050段平均运距为:750/2+700+1420=2495m

K1+600~K3+050路段设计填方量的平均运距:( 16200×1770+24000×2495) / ( 16200+24000) =2202.84m。

2.(1)需要进行路堤试验路段施工。

(2)理由:本工程为二级公路路基工程,并且路基填筑路段原地面下有50cm厚淤泥,属于特殊地段路基,因此需进行路堤试验段施工。

3.理由:(1)施工便道A线路高差小,便于车辆运输行驶,而施工便道B线路高差大。

(2)施工便道A不穿越村庄,而施工便道B穿越村庄。

(3)施工便道B还需要临时征用土地,成本大。

4. (1)两侧加宽超填是为了保证路基宽度范围内压实度合格,预防路基沉降。

(2)对抛石挤淤材料还要求:未风化石料中0.3m粒径以下的石料含量不宜大于20%。【新教材此处应变更为:石料直径宜不小于300mm。】

(3)还可以采用的方法有:换填垫层、稳定剂处理。【新教材此处应变更为:浅层置换、浅层改良】

5.(1)加宽超填土方量: 1.6×0.3×700×2+2.1×0.3×750×2=672+945=1617m³。

(2)业主需计量支付的路堤填土方量: 16200+24000=40200m³。


第74题

某二级公路,路段地基软土厚度1m左右,可用( )进行软土处理较合适。


A.浅层置换

B.抛石挤淤

C.浅层改良

D.粒料桩

E.塑料排水板


参考答案:ABC


解析:

【内容考查】本题考查软土地区路基施工。

【选项分析】浅层处理可采用浅层置换、浅层改良、抛石挤淤等方法,处理深度不宜大于3m。


第75题

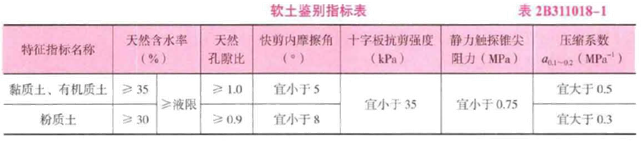

软土鉴别的指标有( )。


A.天然孔隙比

B.天然含水率

C.压缩系数

D.CBR值

E.快剪内摩擦角


参考答案:ABCE


解析:

【内容考查】特殊路基施工。

【选项分析】软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高的细粒土,包括淤泥、淤泥质土、泥炭、泥炭质土等。


第76题

爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基,处理厚度不宜大于( )m。


A.10

B.15

C.20

D.25


参考答案:B


解析:

【内容考查】本题考查的是软土地区路堤施工技术要点。

【选项分析】爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基,处理厚度不宜大于15m。


第77题

竖向排水体可采用( )。


A.袋装砂井

B.沉井

C.粒料井

D.塑料排水板

E.聚乙烯编织袋


参考答案:AD


解析:

【内容考查】本题考查的是竖向排水体。

【选项分析】竖向排水体可采用袋装砂井和塑料排水板。



第79题

       【背景资料】

       某高速公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。

       施工中发生以下事件:

       事件一:工程开工前,由建设单位向施工单位交桩,在现场交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失。施工单位接受了控制桩后及时进行了复测。

       事件二:施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。

       事件三:塑料排水板采用SPB-1型,平面间距1.5m,呈梅花状布设,板底深至基岩面处,板顶伸入砂垫层50cm。

       【问题】

       1.指出事件一中的错误之处并改正。针对D32控制桩的缺失,施工单位应如何处理?

       2.改正塑料排水板施工工艺流程中的排序错误(按“应先XX,再XX”描述),并写出工艺A的名称。

       3.塑料排水板施工应配置的主要机械设备?



参考答案:见解析


解析:

1.(1)错误一:由建设单位向施工单位交桩。

改正:由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作。

错误二:在现场交了平面控制桩。

改正:对设计平面控制桩和高程控制桩等逐一进行现场确认接收,做好交接记录,办理交接桩签认手续。

(2)施工单位应及时提出并提请设计单位进行补桩。

2.塑料板施工应先排水塑料板穿靴,再插入套管。

A工序名称为:摊铺上层砂垫层。

3.塑料排水板施工应配置的主要机械设备:沉管式打桩机,插板机。


第80题

塑料排水板的施工工艺程序中,摊铺上层砂垫层的前一个工序是( )。


A.拔出套管

B.割断塑料排水板

C.塑料排水板穿靴

D.机具移位


参考答案:D


解析:

【内容考查】此题考查塑料排水板施工工艺流程。

【选项分析】塑料排水板的施工工艺程序为:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。

摊铺上层砂垫层是最后一个工序,机具不移开就无法摊铺上层砂垫层,拔出套管、割断塑料排水板、塑料排水板穿靴均在机具移位之前完成,本题的正确选项是“机具移位”。
