“微信扫一扫”进入考试题库练习及模拟考试

2024年二级建造师《建筑工程管理与实务》试题题库(706题)


第521题

成本加酬金合同的计价方式主要适用于以下( )特点的建设工程项目。


A.项目风险很大

B.工程内容、范围、数量不清或难以界定

C.新型工程

D.情况紧急,需要立即开工的

E.合同价格缺乏工程设计文件和施工技术管理条件的


参考答案:ABCD


解析:

【内容考查】本题考查的是合同价款的约定。

【选项分析】成本加酬金合同。合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。适用于灾后重建、新型项目或对施工内容、经济指标不确定工程项目。经济指标不确定说明项目风险很大,灾后重建属于情况紧急需要立即开工的。

【名师点拨】管理教材中有如下描述,成本加酬金合同通常用于如下情况:(1)工程特别复杂,工程技术、结构方案不能预先确定,或者尽管可以确定工程技术和结构方案,但是不可能进行竞争性的招标活动并以总价合同或单价合同的形式确定承包商,如研究开发性质的工程项目;(2)时间特别紧迫,如抢险、救灾工程,来不及进行详细的计划和商谈。


第522题

固定单价合同的计价方式主要适用于以下(  )特点的建设工程项目。


A.工程技术比较复杂

B.技术难度小

C.图纸完备

D.工程规模较大

E.工程实行代建制


参考答案:BC


解析:

【内容考查】本题考查的是合同价款的约定

【选项分析】固定单价不调整的合同称为固定单价合同,一般适用于技术难度小、图纸完备的工程项目。固定单价可以调整的合同称为可调单价合同,一般适用于施工图不完整、施工过程中可能发生各种不可预见因素较多、需要根据现场实际情况重新组价议价的工程项目。


第523题

2016年5月实际完成的某工程按2015年5月签约时的价格计算,工程价款为1000万元,该工程固定要素的系数为0.2,各参加调值的部分,除钢材的价格指数增长了10%外其余都未发生变化,钢材费用占调值部分的50%,按价格指数调整法公式法计算,则该工程实际结算价为( )万元。


A.1020

B.1030

C.1040

D.1050


参考答案:C


解析:

【内容考查】本题考查的是工程竣工结算

【选项分析】因为该工程固定要素的系数为0.2,所以可调部分的系数为0.8,又由于钢材费用占调值部分的50%,则钢材费用的系数应为0.4:根据公式 得工程实际价款变化值为:P=P0(a0+a1A/A0+a2B/B0+……)

题目中

P0(调值前工程价款):1000万元

a0(不调值部分比重也就是题目中的固定要素系数):0.2

a1(调值因素比重:钢筋):(1-0.2)×50%=0.4

a2(调值因素比重:其他):(1-0.2)-0.4=0.4

A(钢筋现行价格指数,增长10%以后):1+10%

B(其他材料现行价格指数):1

代入公式:

P(实际结算价款)=1000×[0.2+0.4×(1+10%)+0.4×1]

=1000×(0.2+0.44+0.4)

=1040万元


第524题

下列合同中,( )适用于规模小、技术难度小、工期短(一般在一年以内)的工程项目。


A.固定单价合同

B.可调单价合同

C.固定总价合同

D.可调总价合同


参考答案:C


解析:

【内容考查】本题考查的是合同价款的约定。

【选项分析】固定总价合同适用于规模小、技术难度小、工期短(一般在一年以内)的工程项目。


第525题

下列不属于工程预付款用途的是(   )。


A.购置材料

B.搭设板房

C.组织施工队伍进场

D.用于公司资金周转


参考答案:D


解析:

【内容考查】本题考查的是预付款额度的确定方法

【选项分析】工程预付款又称材料备料款或材料预付款,为该承包工程开工准备和准备主要材料、结构件所需的流动资金,不得挪作他用。


第526题

关于工程预付款支付的说法,正确的是( )。


A.在具备施工的前提下,约定开工日期前15d内

B.计算工程预付款时,可以包含暂列金额

C.不迟于约定的开工日期前7d

D.在具备施工的前提下,双方签订合同后10d内


参考答案:C


解析:

【内容考查】本题考查的是预付款与进度款的计算。

【选项分析】预付款的预付时间应不迟于约定的开工日期前7d。发包人没有按时支付预付款的,承包人可催告发包人支付。发包人在付款期满后的7d内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。

计算工程预付款时,不得包含不属于承包商使用的费用,例如暂列金额等。


第527题

某项工程项目,业主与承包人签订了工程施工承包合同。合同中估算工程量为6000m³,单价为200元/m³。合同工期为6个月。有关付款条款如下:

(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;

(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;

(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);

(4)每月签发付款最低金额为20万元;

(5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

承包人每月实际完成并经签证确认的工程量见下表

承包人每月实际完成工程量

【问题】

1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?(5分)

2.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?(15分)



参考答案:见解析


解析:

估算合同总价为:6000×200=120万元
工程预付款金额为:120×20%=24万元
工程预付款应从第3个月起扣留,因为第1、2两个月累计工程量900+1300>1800
每月应扣工程预付款为:24÷3=8万元
2.每月进度款支付:
1)第1个月(2分)
工程量价款为:900×200=18万元
应签证的工程款为:18×0.95=17.1万元<20万元,第1个月不予付款
2)第2个月(2分)
工程量价款为:1300×200=26万元
应签证的工程款为:26.0×0.95=24.7万元
24.7+17.1=41.8万元
应签发的付款凭证金额为41.8万元
3)第3个月(2分)
工程量价款为:1400×200=28.0万元
应签证的工程款为:28.0×0.95=26.6万元
应扣工程预付款为:8.0万元
26.6-8.0=18.6万元<20万元,第3个月不予签发付款凭证。
4)第4个月(2分)
工程量价款为1400×200=28.0万元
应签证的工程款为:28.0×0.95=26.6万元
应扣工程预付款为:8.0万元
应签发的付款凭证金额为:18.6+26.6-8.0=37.2万元
5)第5个月(4分)
累计完成工程量为6100m³,比原估算工程量超出100m³,但未超出估算工程量的10%,所以仍按原单价结算。
第5个月工程量价款为:1100×200=22.0万元
应签证的工程款为:22.0×0.95=20.9万元
应扣工程预付款为:8.0万元
20.9-8.0=12.9万元<20万元,第5个月不予签发付款凭证。
6)第6个月(3分)
累计完成工程量为6700 m³,比原估算工程量超出700m³,已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:6700-6000×(1+10%)=100 m³
第6个月工程量价款为:(600-100)×200+100×200×0.9=11.80万元
应签证的工程款为:11.80×0.95=11.21万元
应签发的付款凭证金额为13.3+11.21=24.11万元


第528题

发包人没有按时支付预付款,承包人可催告发包人支付,若发包人依然没有支付,则承包人可在付款期满后的第( )天起暂停施工。


A.2

B.4

C.6

D.8


参考答案:D


解析:

【内容考查】本题考查的是预付款与进度款的计算

【选项分析】发包人没有按时支付预付款的,承包人可催告发包人支付;发包人在付款期满后的7d内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和延误的工期,并向承包人支付合理的利润。


第529题

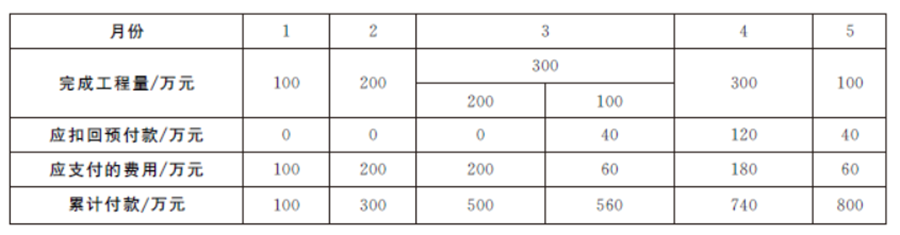

某项目合同价为1000万元,预付比例20%,主要材料所占比例为40%。各月完成工程量情况见下表,不考虑其他任何扣款,下列相关分析不正确的是( )。


A.预付款=1000×20%=200(万元)

B.起扣点=1000-200/40%=500(万元)

C.预付款从第3个月开始扣回

D.第3个月应扣回预付款为120万元


参考答案:D


解析:

【考查内容】本题考查的是预付款与进度款的计算

【选项分析】按月支付的费用见下表:


第530题

投标人在投标过程中不得作为竞争性费用的项目有(   )。


A.劳务费

B.安全文明施工费

C.规费和税金

D.检测费

E.主要材料费


参考答案:BC


解析:

【内容考查】本题考查的是工程量清单计价规范的运用。

【选项分析】措施项目费应根据招标文件中的措施项目费清单及投标时拟定的施工组织设计或施工方案自主确定,但是措施项目费清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用。

规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性 费用。


第531题

工程量清单计价计价风险不包括(    )。


A.国家法律、法规、规章和政策变化

B.省级或行业建设主管部门发布的人工费调整

C.合同中已经约定的市场物价波动范围

D.合同中未约定的市场物价波动范围

E.不可抗力


参考答案:ABCE


解析:本题考查的是工程量清单计价风险

采用工程量清单计价的工程,应在招标文件或合同中明确计价中的风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围(幅度)。该计价风险不包括:国家法律、法规、规章和政策变化;省级或行业建设主管部门发布的人工费调整;合同中已经约定的市场物价波动范围;不可抗力。


第532题

关于招标工程量清单,说法正确的是(    )。


A.其准确性和完整性由招标人负责

B.招标价可以上浮或者下浮

C.应在招标文件或合同中明确计价中的风险内容及其范围(幅度)

D.招标控制价应在招标时公布,不应上调或下浮

E.不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围(幅度)


参考答案:ACDE


解析:本题考查的是招标工程量清单

招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。招标工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、工程索赔、工程结(决)算的依据之一。

招标人应编制招标控制价以及组成招标控制价的各组成部分的详细内容,招标价不得上浮或者下浮,并在招标文件中予以公布。

招标控制价应在招标时公布,不应上调或下浮,招标人应将招标控制价及有关资料报送工程所在地工程造价管理机构备查。

采用工程量清单计价的工程,应在招标文件或合同中明确计价中的风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围(幅度)。


第533题

措施项目费清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的(    )计价,不得作为竞争性费用


A.80%

B.85%

C.90%

D.95%


参考答案:C


解析:本题考查的是招标工程量清单

措施项目费应根据招标文件中的措施项目费清单及投标时拟定的施工组织设计或施工方案自主确定,但是措施项目费清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用。


第534题

投标人应按招标人提供的工程量清单填报价格。填写的(     )工程量必须与招标人提供的一致


A.项目编码

B.项目名称

C.项目特征

D.计量单位

E.单价


参考答案:ABCD


解析:本题考查的是投标工程量清单

投标人应按招标人提供的工程量清单填报价格。填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。


第535题

在总体报价基本确定不变的前提下,调整内部各个子项的报价,以期既不影响总体报价,又在中标后解决资金周转的问题,使工程变更不受损失或者能够获得比较理想的经济效益的方法是(    )。


A.高盈利策略

B.低报价策略

C.联合体法

D.不平衡报价法


参考答案:D


解析:本题考查的是施工投标报价策略

不平衡报价法:在总体报价基本确定不变的前提下,调整内部各个子项的报价,以期既不影响总体报价,又在中标后解决资金周转的问题,使工程变更不受损失或者能够获得比较理想的经济效益。


第536题

施工投标文件不包括( )。


A.投标函及投标函附录

B.联合体协议书

C.施工进度计划

D.施工组织设计


参考答案:C


解析:本题考查的是投标文件主要内容

施工投标文件应包括下列主要内容:

1)投标函及投标函附录;

2)法定代表人身份证明或附有法定代表人身份证明的授权委托书;

3)联合体协议书;

4)投标保证金;

5)已标价工程量清单;

6)施工组织设计;

7)项目管理机构;

8)拟分包项目情况表;

9)资格审查资料;

10)规定的其他材料。


第537题

施工总承包范围一般包括(   )。


A.土建

B.装饰装修

C.钢结构

D.通风空调

E.电梯安装


参考答案:ABDE


解析:本题考查的是施工总承包范围

施工总承包范围一般包括土建、装饰装修、机电、通风空调、电梯安装、园林、绿化、市政等工程,原则上工程施工部分只有一个总承包单位,装饰、安装等专业部分可以在法律条件允许下分包给专业施工单位。


第538题

关于《建设工程施工合同(示范文本)》组成部分的说法,正确的有(  )。


A.合同协议书

B.通用合同条款

C.专用合同条款及其附件

D.保修书

E.四方验收单


参考答案:ABC


解析:

【内容考查】本题考查的是施工合同文件的构成。

【选项分析】《建设工程施工合同(示范文本)》GF—2017—0201由“协议书”“通用条款”“专用条款”三部分组成。施工合同文件的组成及解释顺序:

(1)合同协议书;

(2)中标通知书;

(3)投标函及其附录;

(4)专用合同条款及其附件;

(5)通用合同条款;

(6)技术标准和要求;

(7)图纸;

(8)已标价工程量清单或预算书;

(9)其他合同文件。


第539题

【背景资料】

某公共建筑工程,建筑面积18700m2,地下1层,地上12层,现浇钢筋混凝土框架结构。

建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB 50500—2013。 共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最后确定甲施工单位中标。

建设单位与甲施工单位按照《建设工程施工合同(示范文本)》GF—2017—0201签订了施工总承包合同。

合同约定,本工程采取综合单价计价模式:安全文明施工费的措施费包干使用;因建设单位责任引起的工程实体设计变更发生的费用予以调整;工程预付款比例为10%。

工程投标及施工过程中,发生了下列事件:

事件一:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经认真核算,认为乙施工单位报价中的部分费用不符合《建设工程工程量清单计价规范》GB 50500-2013中不可作为竞争性费用条款的规定,给予废标处理。

事件二:某土方工程清单工程量为4500m³,投标人投标报价时根据施工方案计算的工程量为6000m³。已知土方开挖定额人工单价为9 元/ m³ ,材料单价为10元/ m³ ,施工机械费1.6元/m³。管理费取人、材、机之和的8%,利润取人、材、机、管之和的5%。

分部分项的清单合价为8000万元,措施项目清单合价为300万元,暂列金额50万元,其他项目清单合价120万元,规费40万元,税金为80万元。

事件三:施工单位与建设单位签订施工总承包合同后,按照相关的规范进行合同的管理工作。

事件四:某商品混凝土分项工程成本分析资料如图所示。项目部拟采用因素分析法对混凝土成本进行分析。

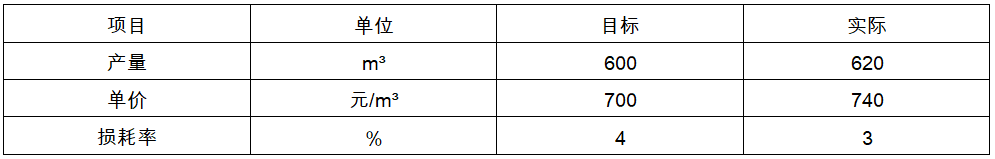

表4-1 成本分析资料

【问题】

1.事件一中,评标小组的做法是否正确?并指出不可作为竞争性费用项目的分别是什么?

2.事件二中,施工单位所报土石方分项工程的综合单价为多少?(单位:元/m³)中标造价是多少万元,预付款为多少万元?(均需列式计算,结果保留2位小数)。

3.事件三中,施工单位进行合同管理应执行的管理程序有哪些?

4.分析事件四中,各个因素的变化对混凝土成本的影响程度。



参考答案:见解析


解析:

【参考答案】

1.评标小组的做法正确。

不可作为竞争性费用项目是:措施费中的安全文明施工费、规费及税金。

2.土方开挖总价:(9+10+1.6)×(1+8%)×(1+5%)×6000=140162.40元

应填报的土方开挖综合单价=140162.40÷6000=23.36元/m³

中标造价=8000+300+120+40+80=8540.00万元

预付款=(8540-50)×10%=849.00万元

 3.合同管理程序①合同订立;②合同备案;③合同交底;④合同履行⑤合同变更;⑥争议与诉讼;⑦合同分析与总结。

4.目标成本为:600×700×(1+4%)=436800 元。

(1)代换“产量”:620×700×(1+4%)=451360 元。

所以,产量的增加,使混凝土分项工程成本增加:451360-436800=14560元。

(2)代换“单价”:620×740×(1+4%)=477152 元。

所以,单价的增加,使混凝土分项工程成本增加:477152-451360=25792元。

(3)代换“损耗率”:620×740×(1+3%)=472564 元。

所以,损耗率的降低,使混凝土分项工程成本降低:472564-477152=-4588 元


第540题

项目部应对索赔费用和时间的(    )进行核定。


A.真实性

B.及时性

C.合理性

D.正确性

E.准确性


参考答案:ACD


解析:本题考查的是施工合同的履行

项目部应按下列规定进行索赔处理:

(1)应执行合同约定的索赔程序和规定。

(2)在规定时限内向对方发出索赔通知,并提出书面索赔报告和索赔证据。

(3)对索赔费用和时间的真实性、合理性及正确性进行核定。

(4)按最终商定或裁定的索赔结果进行处理。


进入题库练习及模拟考试
