“微信扫一扫”进入考试题库练习及模拟考试
第461题
民用建筑工程室内用饰面人造木板必须测定( )。
A.苯的含量
B.挥发性有机化合物(VOC)含量
C.游离甲醛含量或游离甲醛释放量
D.甲苯+二甲苯含量
参考答案:C
解析:
【内容考查】本题考查的是木制品的特性与应用
【选项分析】民用建筑工程室内人造木板及饰面人造木板,必须测定游离甲醛含量或游离甲醛释放量。
第463题
企业在建筑业资质证书有效期内名称、地址、注册资本、法定代表人等发生变更的,应当在工商部门办理变更手续后( )内办理资质证书变更手续。
A.15天
B.1个月
C.3个月
D.6个月
参考答案:B
解析:
【内容考查】本题考查的是施工企业资质证书的申请、延续和变更。
【选项分析】企业在建筑业资质证书有效期内名称、地址、注册资本、法定代表人等发生变更的,应当在工商部门办理变更手续后1个月内办理资质证书变更手续。
第464题
下列土石方工程,单项合同额属于小型工程的是( )万元。
A.200
B.300
C.400
D.5 00
参考答案:A
解析:根据相关规模标准,单项合同额属于小型工程的是200万元。故选A。
第465题
按照装饰装修专业工程规模标准,下列单项合同额属于中型工程的是( )万元。
A.1500
B.200
C.80
D.50
参考答案:B
解析:
大型:单项工程合同额不小于1000万元;中型:单项工程合同额100~1000万元;小型:单项工程合同额小于100万元。
第466题
关于项目部主要人员执业资格的说法,正确的是( )。
A.项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书B证
B.项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书C证
C.项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书C证
D.项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书B证
E.项目特殊工种操作人员应取得专业特殊工种操作证
参考答案:ACE
解析:本题考查的是项目部主要人员执业资格
1)项目经理应取得注册建造师职业资格证,并取得安全生产考核合格证书B证。
2)项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书C证。
3)项目特殊工种操作人员应取得专业特殊工种操作证,如电工操作证、电(气)焊工操作证、施工机械操作证、起重机操作证、高空作业操作证等。
第467题
组织单位工程施工组织设计交底的是( )。
A.施工单位技术负责人
B.施工单位项目负责人
C.建设单位主管部门
D.施工单位主管部门
参考答案:B
解析:
【内容考查】本题考查的是单位工程施工组织设计的交底。
【选项分析】单位工程施工组织设计经上级承包单位技术负责人或其授权人审批后,应在工程开工前由施工单位项目负责人组织,对项目部全体管理人员及主要分包单位进行交底并做好交底记录。
第468题
以下无需调整施工组织设计的是( )。
A.有关法律法规修订
B.主要施工资源配置有重大调整
C.主要施工方法有轻微调整
D.施工环境有重大改变
参考答案:C
解析:
【内容考查】本题考查的是施工组织设计的修订与调整
【选项分析】施工组织设计应及时修改或补充的情况:工程设计有重大修改;有关法律、法规、规范和标准实施、修订和废止;主要施工方法有重大调整;主要施工资源配置有重大调整;施工环境有重大改变。
第469题
主持编制单位工程施工组织设计的是( )。
A.施工单位项目技术负责人
B.施工单位企业技术负责人
C.施工单位项目负责人
D.施工单位主管部门
参考答案:C
解析:
【内容考查】本题考查的是单位工程施工组织设计的编制、审批和交底。
【选项分析】单位工程施工组织设计由施工单位项目负责人主持编制,项目经理部全体管理人员参加,施工单位主管部门审核,施工单位技术负责人或其授权的技术人员审批。
第470题
单位工程施工组织设计编制的依据有( )。
A.工程设计文件
B.工程施工合同
C.非工程所在地行政主管部门的批准文件
D.工程地质及水文地质、气象等自然条件
E.施工企业的生产能力、机具设备状况、技术水平等
参考答案:ABDE
解析:
【内容考查】本题考查的是单位工程施工组织设计的编制依据。
【选项分析】单位工程施工组织设计编制的依据主要内容:1)与工程建设有关的法律、法规和文件;2)国家现行有关标准和技术经济指标;3)工程所在地区行政主管部门的批准文件,建设单位对施工的要求;4)工程施工合同或招标投标文件;5)工程设计文件;6)工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;7)与工程有关的资源供应情况;8)施工企业的生产能力、机具设备状况、技术水平等。
第471题
施工流水段划分的依据( )。
A.工程特点
B.季节施工
C.施工方法
D.施工顺序
E.工程量
参考答案:AE
解析:
【内容考查】本题考查的是施工流水段划分
【选项分析】施工流水段划分应根据工程特点及工程量进行分阶段合理划分,并应说明划分依据及流水方向,确保均衡流水施工。
第472题
施工部署各项内容应综合反映的内容有( )。
A.有关标准废止与设计变更
B.施工阶段的划分与衔接
C.施工任务的划分与协调
D.施工进度安排与资源供应
E.组织指挥系统与调控机制
参考答案:BCDE
解析:
【内容考查】本题考查的是项目管理总体安排
【选项分析】施工部署的各项内容,应能综合反映施工阶段的划分与衔接、施工任务的划分与协调、施工进度的安排与资源供应、组织指挥系统与调控机制。
第473题
单位工程施工阶段的划分一般是( )。
A.地基基础、主体结构、设备安装
B.地基、基础、主体结构、装饰装修
C.地基基础、主体结构、装饰装修和机电设备安装
D.地基、主体结构、二次结构、装饰装修和机电设备安装
参考答案:C
解析:
【内容考查】本题考查的是施工部署中应包括的内容。
【选项分析】单位工程施工阶段一般包括地基基础、主体结构、装饰装修和机电设备安装工程。
第474题
施工流水段分阶段合理划分应说明的是( )。
A.施工顺序及流水方向
B.划分依据及流水方向
C.施工方法及流水方向
D.划分依据及施工顺序
参考答案:B
解析:
【内容考查】本题考查的是施工流水段的划分。
【选项分析】施工流水段划分应根据工程特点及工程量进行分阶段合理划分,并应说明划分依据及流水方向,确保均衡流水施工。
参考答案:见解析
解析:
【参考解析】

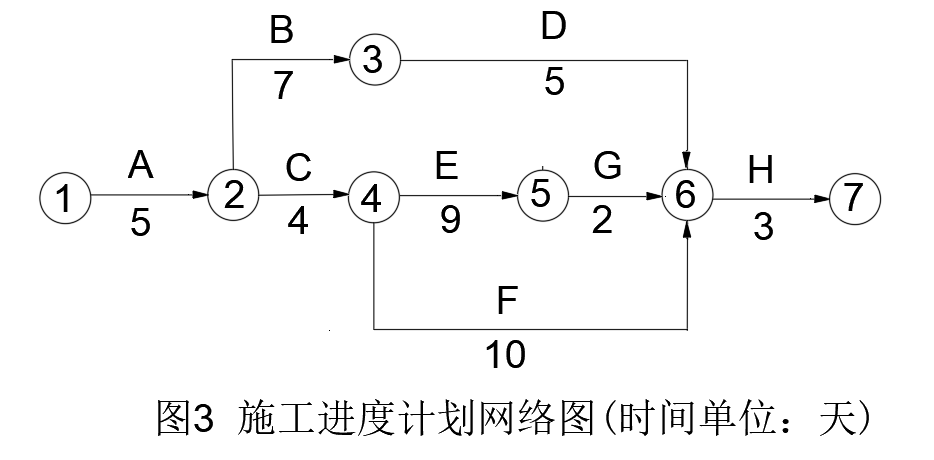

1.A→C→E→G→H
总工期=5+4+9+2+3=23天
2.A→B→E→G→H
总工期=5+7+9+2+3=26天

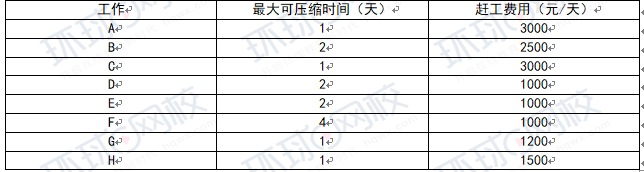

3.工作E压缩2天, 1000*2=2000(元)
工作G压缩1天,1200*1=1200(元)
赶工费:2000+1200=3200(元)
4.①缩短持续时间对质量和安全影响不大的工作;
②有备用或替代资源的工作;
③缩短持续时间所需增加的资源、费用最少的工作。
5. “四新”技术包括:新技术、新工艺、新材料、新设备。
第476题
施工顺序应符合的逻辑关系是( )。
A.空间
B.时间
C.组织
D.工序
参考答案:D
解析:
【内容考查】本题考查的是施工部署应包括的内容
【选项分析】工程主要施工内容及其进度安排应明确说明,施工顺序应符合工序逻辑关系。
第477题
施工部署应包括的内容有( )。
A.工程目标
B.拟投入的最低人数和平均人数
C.资源配置计划
D.工程管理的组织
E.项目管理总体安排
参考答案:ACDE
解析:
【内容考查】本题考查的是施工部署应包括的内容
【选项分析】施工部署应包括的内容有:工程目标、重点和难点分析、工程管理的组织、进度安排和空间组织、“四新”技术、资源配置计划、项目管理总体安排。
参考答案:见解析
解析:
除背景材料中提及的“重点和难点分析”“四新技术应用”外,施工部署的主要内容还有:工程目标、工程管理的组织、进度安排和空间组织、资源配置计划、项目管理总体安排。

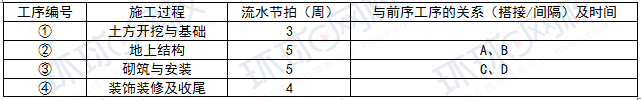

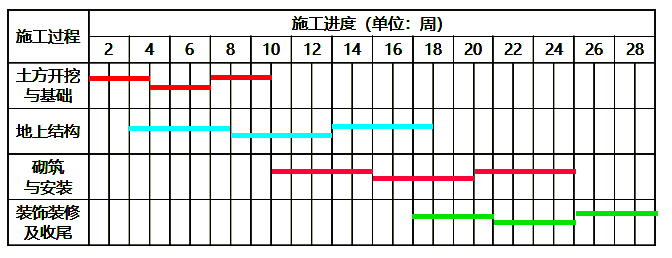

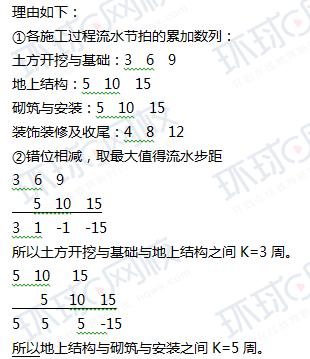

流水节拍参数表中:
A对应的工序关系:搭接;C对应的工序关系:间隔。
B对应的时间:1 周;D对应的时间:2周。
(1)错误之一:含后浇带区域整体搭设统一的模板支架。
错误之二:后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杄)底模与支撑。
(2)后浇带混凝土浇筑及养护的主要措施:后浇带应采取钢筋防锈或阻锈等保护措施:填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

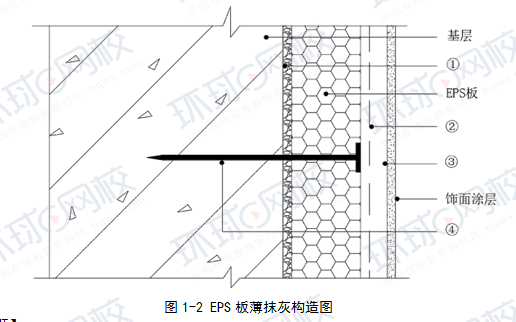

1-2中数字代号所示各构造做法的名称如下:
①胶粘剂;②耐碱玻纤网布;③薄抹灰面层;④锚栓。
第479题
施工方法应结合工程的( )按照施工顺序进行描述。
A.工法
B.工程量
C.施工工艺
D.组织管理
E.工程的具体情况
参考答案:ACE
解析:
【内容考查】本题考查的是施工部署应包括以下内容。
【选项分析】施工方法应结合工程的具体情况和施工工艺、工法等按照施工顺序进行描述。
第480题
一般工程的施工顺序是( )。
A.先准备、后开工
B.先地下、后地上
C.先生活、后生产
D.先主体、后围护
E.先设备、后围护
参考答案:ABD
解析:
【内容考查】本题考查的是施工部署应包括以下内容。
【选项分析】一般工程的施工顺序:“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。
