“微信扫一扫”进入考试题库练习及模拟考试
第541题
承包方在合同签订阶段,通常由合约管理部门负责协调企业的工程、( )、劳务、物资、法律等部门对合同文本进行评审,判断合同风险,提出结论性意见。
A.技术
B.质量
C.资金
D.财务
E.安全
参考答案:ABCD
解析:本题考查的是施工承包合同签约
承包方在合同签订阶段,通常由合约管理部门负责协调企业的工程、技术、质量、资金、财务、劳务、物资、法律等部门对合同文本进行评审,判断合同风险,提出结论性意见。
参考答案:见解析
解析:
1.错误一:专业分包单位在变更指令下发后的第10天向监理工程师提出该项变更的估价申请;
正确做法:应由总包单位向监理工程师提出(专业分包单位向总包提出)变更估价申请。
错误二:建设单位以未审批为由予以扣除;
正确做法:发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。
错误三:变更设计增加款项只能在竣工结算前最后一期的进度款中进行支付;
正确做法:因变更引起的价格调整应计入最近一期的进度款中支付。
2.竣工预验收应由总监理工程师组织进行;
施工单位必须参加的人员有:项目负责人、项目技术负责人;
竣工验收应由建设单位项目负责人组织进行。
3.①总承包单位工程资料移交程序:总承包单位移交建设单位,建设单位移交档案馆;
②分包单位工程资料移交程序:分包单位移交总承包单位,总承包单位移交建设单位,建设单位移交档案馆;
③监理单位工程资料移交程序:监理单位移交建设单位,建设单位移交档案馆。
第543题
施工合同变更指示由( )签认后才可实施变更。
A.发包人
B.监理人
C.承包人
D.分包人
参考答案:A
解析:
发包人和监理人均可以提出变更。变更指示均通过监理人发出,监理人发出变更指示前应征得发包人同意。承包人收到经发包人签认的变更指示后,方可实施变更。未经许可,承包人不得擅自对工程的任何部分进行变更。
参考答案:见解析
解析:
【参考答案】

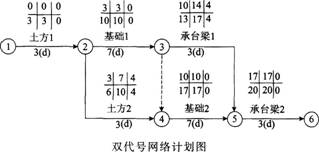

1.基础工程网络计划的关键线路为:①—②—③—④—⑤—⑥或(土方1→基础1→基础2→承台梁2)。该基础工程计划工期=3+7+7+3=20d。
2.上述各事件中,施工总承包单位是否可以提出工期索赔及理由具体如下:
事件1,施工总承包单位可以提出工期索赔,索赔工期=6-4=2d。
理由:发现局部基础地基持力层为软弱层需处理,这是施工总承包单位不可预见的,因此可以提出工期索赔。虽然土方2不是关键工作,但是延误的工期6d已超过其总时差4d,非关键工作变为关键工作,因此可以提出2d的工期索赔。
事件2,施工总承包单位不可以提出工期索赔。
理由:虽然基础施工钢材由建设单位供应,因施工用钢材未按时进场导致工期延期3d,理应由建设单位承担责任,但是承台梁1不是关键工作,且总时差为4d,延期的3d未超过其总时差,所以不可以提出工期索赔。
事件3,施工总承包单位不可以提出工期索赔。
理由:基础2施工工期延期5d是由于施工总承包单位的原因造成的,属于施工总承包单位应承担的责任,虽然基础2属于关键工作,但也不可以提出工期索赔
3.对索赔成立的事件,总工期可以顺延:6-4=2(天)。
实际工期=3+9+12+3=27(天)。
4.上述事件发生后,本工程网络计划的关键线路发生了改变,新的关键线路为:①—②—④—⑤—⑥或(土方1→土方2→基础2→承台梁2)。

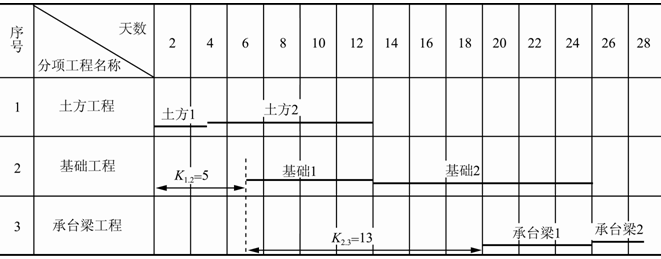

基础工程施工实际进度横道图如图所示。
第545题
由于罕见特大暴雨,导致施工单位工期延误5天,机械设备损失2万元,下列分析错误的是( )。
A.罕见特大暴雨属于不可抗力
B.机械设备损失2万元不可以索赔
C.可以索赔工期5万元
D.工期和机械设备损失都可以索赔
参考答案:D
解析:
【内容考查】本题考查的内容是施工合同的签订与履行
【选项分析】罕见特大暴雨是一个有经验的承包商所无法合理预见的,认定为不可抗力, 因不可抗力造成的工期延误可以进行索赔,承包人的施工机械设备损坏及停工损失,由承包人承担。
参考答案:见解析
解析:
【参考答案】

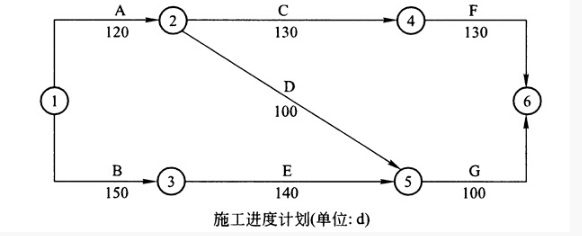

1.(1)网络图如下:
(2)关键线路:A→B→C→E→G;
(3)每层工期是8日历天。
2.不妥之处一:施工单位自检合格后,项目负责人立即组织验收。
理由:施工单位确认自检合格后提出验收申请。
不妥之处二:项目负责人立即组织验收。
理由:应由总监理工程师或建设单位项目负责人组织。
不妥之处三:组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。
理由:应组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
3.施工方进度控制的措施除组织措施外,还应有管理措施、经济措施和技术措施。
【该知识点已删除】
4.索赔成立的工期为35天,费用为35万元。
(1)桩基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。
索赔成立,因建设单位造成的损失可以索赔工期20日历天,补偿误工费20万元。
(2)施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。
索赔不成立,材料由施工单位自行采购,建设单位不负责索赔;因建设单位要求设计变更可以索赔,索赔工期15日历天,补偿误工费15万元。
参考答案:见解析

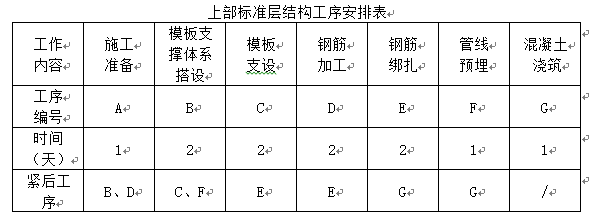

解析:
1.施工投标文件应包括下列主要内容:
1)投标函及投标函附录;2)法定代表人身份证明或附有法定代表人身份证明的授权委托书;
3)联合体协议书;4)投标保证金;5)已标价工程量清单;6)施工组织设计;
7)项目管理机构;8)拟分包项目情况表;9)资格审查资料;10)规定的其他材料。
2.就上述每项事件乙方能否向甲方提出工期索赔和费用索赔的判定及理由如下:
(1)事件1:可向甲方提出费用索赔和工期索赔。
理由:因为造成A、B工作延误是甲方原因造成的。可索赔A、B两项工作的窝工费及关键工作A的工期延误,B工作为非关键工作未受到影响不予工期索赔。
(2)事件2:不可以向甲方提出费用和工期索赔。
理由:因为D项工作的工期延误及人工窝工费用是由于乙方原因造成的属乙方责任。
(3)事件3:可向甲方提出费用索赔。
理由:因为乙方费用的增加是由甲方设计变更造成的,但因为E工作是非关键工作,不可向甲方提出工期索赔。
(4)事件4:可向甲方提出费用和工期索赔。
理由:因为乙方F、H工作费用的增加及H关键工作工期的延长都是甲方原因造成的。
3.乙方可得到合理的费用索赔有事件1、事件3、事件4,依次为:
(1)事件1:增加用工人工费=8工日×30元/工日=240元,窝工费=6工日×18元/工日=108元;合计为348元。
(2)事件3:增加用工人工费=14工日×30元/工日=420元,其他费用为15000元;合计为15420元。
(3)事件4:增加用工人工费=6工日×30元/工日=180元,其他费用为1000元,窝工费=24工日×18元/工日=432元;合计为1612元。索赔费用合计为(348+15420+1612)元=17380元。
第548题
下列对变更估价程序的说法,正确的是( )。
A.承包人在收到变更指示后7天内,向监理人提交变更估价申请
B.监理人应在收到承包人提交的变更估价申请后14天内审查完毕并报送发包人
C.发包人在承包人提交变更估价申请后14天内审批完毕
D.发包人逾期未完成审批或未提出异议的,视为不认可承包人提交的变更估价申请
参考答案:C
解析:
【内容考查】本题考查的内容是施工合同的签订与履行
【选项分析】承包人应在收到变更指示后14天内,向监理人提交变更估价申请。监理人应在收到承包人提交的变更估价申请后7天内审查完毕并报送发包人,监理人对变更估价申请有异议,通知承包人修改后重新提交。发包人应在承包人提交变更估价申请后14天内审批完毕。发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。
参考答案:见解析
解析:
1.总、分包单位对付款的约定不合理,分包合同条款不能规避施工总承包单位的付款责任。
理由:因为分包合同是施工总承包单位与分包单位签订的,不涉及建设单位,总承包单位不能因建设单位未付工程款为由拒付分包单位的工程款,更不能由分包单位直接向建设单位主张付款申请的要求。
2.补充协议的约定不合法。
理由:建设工程实行施工总承包的,总承包单位应当对全部建设工程质量负责,总承包单位与分包单位对分部工程的质量承担连带责任。由总承包单位对施工现场的安全总负责,总承包单位与分包单位对分包工程的安全生产承担连带责任。

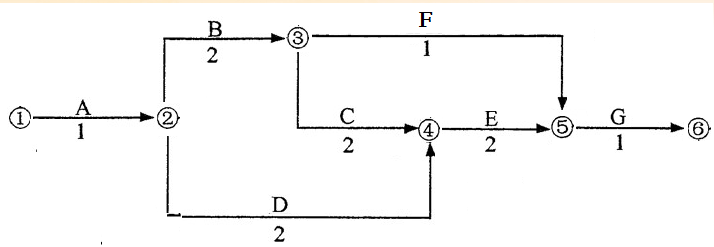

3.按照持续时间最长法,本工程关键线路为:①→③→⑤→⑥。
计算工期为390d等于合同工期390d,按此计划该工程可以按合同工期要求完工。
4.事件一:工期索赔不成立;
理由:A工作的延期发生在非关键线路,且没有超过其总时差,不影响总工期。
费用索赔成立;
理由:地质勘探报告未标明的地下障碍物施工单位无法合理预见,属于建设单位的风险范畴。
事件二:工期和费用索赔均不成立;
理由:基坑边坡支撑失稳属于施工单位施工技术措施不合理,应由施工单位承担该风险及其损失。
事件三:工期索赔成立;
理由:罕见雷电天气,属不可抗力,属建设单位承担的风险范围,C工作延误15d,关键线路变为①→②→④→⑥,总工期变为395d,比计划工期延误5天,所以工期应索赔5天。由不可抗力造成的费用损失,费用补偿不成立。
理由:因不可抗力发生的损失费用,应由双方分别承担各自的费用损失,事件三中人员窝工及设备损失均由施工方自行承担。
事件四:工期和费用索赔均成立;
理由:因为设计变更导致,属于建设单位应承担的责任范围。索赔费用15万元,工期索赔25d。
事件五:费用索赔不成立;
理由:该工程是固定总价合同,材料价格上涨风险应由施工单位承担。
第550题
关于总承包单位对专业分包单位管理,说法正确的是( )。
A.总承包单位负责提供施工图纸,不负责向专业分包单位进行设计图纸交底
B.已竣工工程未交付承包人之前,承包人应负责已完分包工程的成品保护工作
C.向分包人提供根据总包合同由发包人办理的与分包工程相关的各种证件、批件、相关资料
D.专业分包单位不允许承包人及其授权的人员在工作时间内,合理进入专业工程施工场地或材料存放的地点
参考答案:C
解析:
【内容考查】本题考查的是专业分包合同的应用。
【选项分析】工程承包人的工作
1)向分包人提供根据总包合同由发包人办理的与分包工程相关的各种证件、批件、相关资料,向分包人提供具备施工条件的施工场地。
2)组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底。
3)提供本合同专用条款中约定的设备和设施,并承担因此发生的费用。
4)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运输的需要。
5)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合。
6)合同约定的其他工作。
第551题
关于专业分包人的工作说法正确的是( )。
A.分包人应按照分包合同的约定,对分包工程进行设计(分包合同有约定时)、施工、竣工和保修
B.及时办理施工场地交通、施工噪声以及环境保护和安全文明生产等管理手续,并报承包人
C.按照合同专用条款约定的时间,完成规定的设计内容,报承包人确认后在分包工程中使用
D.分包人只允许承包人及其授权的人员在工作时间内,合理进入分包工程施工场地或材料存放的地点
E.分包工程交付前,分包人负责分包工程成品保护工作,发生损坏时自费修复
参考答案:ABCE
解析:
【内容考查】本题考查的是专业分包合同示范文件
【选项分析】专业分包人的工作
1)分包人应按照分包合同的约定,对分包工程进行设计(分包合同有约定时)、施工、竣工和保修。
2)按照合同专用条款约定的时间,完成规定的设计内容,报承包人确认后在分包工程中使用。承包人承担由此发生的费用。
3)向承包人提供年、季、月度工程进度计划及相应进度统计报表。分包人不能按承包人批准的进度计划施工时,应根据承包人的要求提交一份修订的进度计划,以保证分包工程如期竣工。
4)提交分包工程施工组织方案,报承包人批准后认真执行。
5)及时办理施工场地交通、施工噪声以及环境保护和安全文明生产等管理手续,并报承包人。承包人按规定承担相关费用,但因分包人责任造成的罚款除外。
6)允许承包人、发包人、工程师及其授权人员在工作时间内进入分包工程施工场地或材料存放处,以及施工场地外与分包合同有关的分包人工作地点,并提供工作方便。
7)分包工程交付前,分包人负责分包工程成品保护工作,发生损坏时自费修复。承包人要求采取特殊保护措施的,双方在合同中约定。
8)合同约定的其他工作。
第552题
不属于专业承包资质类别的是( )。
A.建筑幕墙
B.古建筑
C.混凝土作业
D.钢结构
参考答案:C
解析:
【内容考查】本题考查的是专业分包合同的应用。
【选项分析】专业承包工程有:地基与基础、起重设备安装、预拌混凝土、电子与智能化、消防设施、防水防腐保温、钢结构、模板脚手架、建筑装饰装修、建筑机电安装、建筑幕墙、古建筑、环保工程、特种工程等。
第553题
在劳务分包合同中,下列( )属于劳务分包人的义务。
A.按时提交报表、完整的原始技术经济资料
B.与发包人、监理、设计等有关部门联系,协调现场工作关系
C.负责编制施工组织设计,统一制定各项管理目标
D.按时提供图纸,及时交付应供材料、设备
参考答案:A
解析:
【内容考查】本题考查的是劳务分包合同的主要内容。
【选项分析】按时提交报表、完整的原始技术经济资料,配合工程承包人办理交工验收,属于劳务分包人的义务。
第554题
( )是供应合同的主要条款。
A.标的
B.数量
C.运输方式
D.价格
参考答案:A
解析:本题考查的是物资采购合同
标的。标的是供应合同的主要条款。主要包括:物资名称(牌号、商标)、品种、型号、规格、等级、花色、技术标准或质量要求等。
第555题
物资采购合同主要条款包括( )。
A.标的
B.数量
C.运输方式
D.价格
E.技术标准
参考答案:ABCD
解析:本题考查的是物资采购合同
物资采购合同主要条款:
1)标的。标的是供应合同的主要条款。主要包括:物资名称(牌号、商标)、品种、型号、规格、等级、花色、技术标准或质量要求等。
2)数量。供应合同标的数量的计量方法要执行法律法规规定,或供需双方商定方法,计量单位明确。
3)运输方式。运输方式可分为铁路、公路、水路、航空、管道运输及海上运输等。
4)价格。需定价的材料,按国家定价执行;应由国家定价但尚无定价的,其价格应报请物价主管部门批准;不属于定价的产品,价格由供需双方协定。
5)结算。供需双方对产品货款、实际支付的运杂费和其他费用进行货币清算。结算方式分为现金结算和转账结算。
第556题
设备供应合同应关注的条款有( )。
A.设备价格
B.设备数量
C.设备规格
D.设备等级
E.设备名称
参考答案:AB
解析:本题考查的是设备供应合同
设备供应合同条款主要包括:设备的名称、品种、型号、规格、等级、技术标准或技术性能指标;数量和计量单位;包装标准及包装物的供应与回收;交货单位、交货方式、运输方式、到货地点、接货单位、交货期限;验收方法;产品价格,结算方式;违约责任等。并关注以下条款:1)设备价格;2)设备数量;3)技术标准;4)现场服务;5)验收和保修
第557题
下列不属于采购的5R原则的是( )。
A.适时
B.适度
C.适价
D.适质
参考答案:B
解析:本题考查的是采购的5R原则
采购5R原则:适时——正确的时间,适地——正确的地点,适价——正确的价格,适质——正确的质量,适量——正确的数量。
第558题
下列各项中属于流水施工中空间参数的是( )。
A.流水强度
B.施工工期
C.施工层数
D.施工过程
参考答案:C
解析:
【内容考查】本题考查的是流水施工参数。
【选项分析】空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。施工强度和施工过程属于工艺参数;施工工期属于时间参数。
第559题
下列参数中,不属于流水施工参数的有( )。
A.技术参数
B.空间参数
C.工艺参数
D.时间参数
参考答案:A
解析:
【内容考查】本题考查的是流水施工参数
【选项分析】流水施工参数包括:工艺参数、空间参数、时间参数。
第560题
流水施工的组织方式通常有( )。
A.平行施工
B.顺次施工
C.等节奏施工
D.异节奏施工
E.无节奏施工
参考答案:CDE
解析:
【内容考查】本题考查的是流水施工的组织方式
【选项分析】流水施工的组织方式通常有:
(1)等节奏流水施工。
(2)异节奏流水施工,其特例为成倍节拍流水施工。
(3)无节奏流水施工。
