第561题

【背景资料】

某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。

表1 三个单体各施工过程流水节拍

政府主管部门检查《建设工程质量检测管理办法》(住房和城乡建设部第7号令)执行情况:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检,检测合格后送到施工现场使用。要求相关单位对存在的问题进行整改。

总承包项目部预制剪力墙板施工记录中留存有包含施工放线、墙板起吊、安装就位、临时支撑、连接灌浆等施工工序的图像资料,详见图1-2~图1-6。资料显示,墙板安装就位后,通过可调临时支撑和垫片调整墙板安装偏差满足规范要求。

【问题】

1.补充表1中A~E处的流水节拍?(如A-2)甲栋、乙栋、丙栋的施工工期各是多少?

2.指出《建设工程质量检测管理办法》执行中的不妥之处,并写出正确理由。

3.分别写出预制剪力墙施工记录图1-2~图1-6代表的施工工序。(如图1-2墙板起吊)。写出五张图片的施工顺序。(如2-3-4-5-6)

4.装配式混凝土结构预制构件还有哪些?墙板就位后测量的偏差项目都有哪些?



参考答案:见解析


解析:

【参考解析】

1.(1)A-2;B-5,;C-2;D-3;E-4;

(2)甲栋13个月,乙栋15个月,丙栋15个月。

2.不妥之处一:施工单位委托检测机构监测;

理由:应由建设单位委托。

不妥之处二:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;

理由:检测机构与所检测建设工程相关的建设、施工、监理单位,以及建筑材料、建筑构配件和设备供应单位不得有隶属关系或者其他利害关系。

不妥之处三:建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下对该批钢材取样送检;

理由:建设单位委托检测机构开展建设工程质量检测活动的,建设单位或者监理单位应当对建设工程质量检测活动实施见证。见证人员应当制作见证记录,记录取样、制样、标识、封志、送检以及现场检测等情况,并签字确认。

不妥之处四:建设单位按照合同采用一批钢材时,要求钢材供应商从其货场对该批钢材取样送检;

理由:建设单位委托检测机构开展建设工程质量检测活动的,施工人员应当在建设单位或者监理单位的见证人员监督下现场取样。

【考点来源】《建设工程质量检测管理办法》,超书

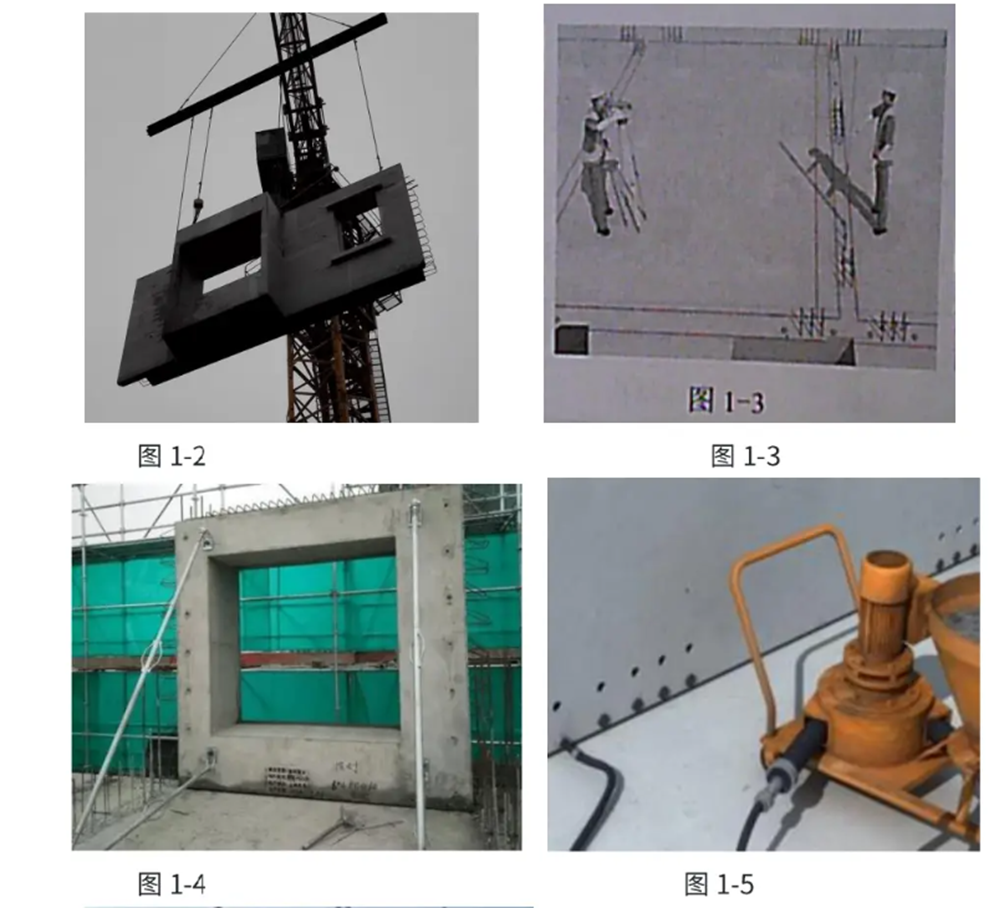

3.(1)1-2:墙板起吊,1-3施工放线,1-4:临时支撑1-5:连接灌浆;1-6:安装就位;

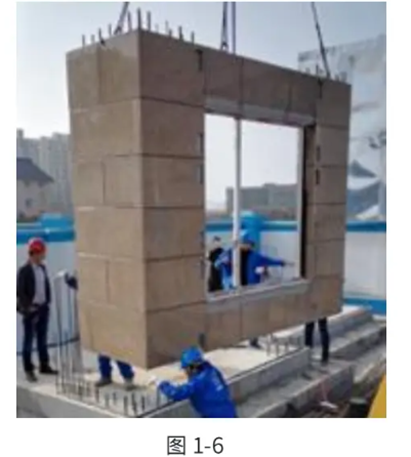

(2)3-2-6-4-5。

4.(1)装配式混凝土结构预制构件还有:预制柱、预制梁、叠合梁、预制叠合板、预制阳台板、预制楼梯、空调板。

(2)水平位置,倾斜度,高度


第562题

下列属于流水施工时间参数的有( )。


A.工期

B.流水段数

C.流水节拍

D.流水步距

E.施工过程数


参考答案:ACD


解析:

【内容考查】本题考查的是流水施工参数。

【选项分析】时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。


第563题

在无节奏流水施工中,通常用来计算流水步距的方法是( )。


A.累加数列错位相减取差值最大值

B.累加数列错位相加取和值最小值

C.累加数列对应相减取差值最大值

D.累加数列对应相减取差值最小值


参考答案:A


解析:

【内容考查】本题考查的是流水施工方法的应用。

【选项分析】在无节奏流水施工中,通常用来计算流水步距的方法是累加数列错位相减取大差法。


第564题

组织等节奏流水施工的前提条件是(  )。


A.各施工段的工期相等

B.各施工段的施工过程数相等

C.各施工过程施工队人数相等

D.各施工过程的流水节拍都相等


参考答案:D


解析:

【内容考查】本题考查的是流水施工的组织形式。

【选项分析】等节奏流水施工:各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。


第565题

在工程网络计划的执行过程中,如果需要判断某工作进度偏差对总工期是否造成影响,应根据( )的差值确定。


A.时差与进度偏差

B.总时差与进度偏差

C.自由时差与总时差

D.自由时差与进度偏差


参考答案:B


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路。

【选项分析】工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间。


第566题

当计算工期不能满足合同要求时,应首先压缩( )的持续时间。


A.关键工作

B.非关键工作

C.总时差最长的工作

D.持续时间最长的工作


参考答案:A


解析:

【内容考查】本题考查的是关键工作

【选项分析】关键工作是网络计划中总时差最小的工作,所以当计算工期不能满足合同要求时,应首先压缩关键工作的持续时间。


第567题

在工程网络计划中,工作的自由时差是指在不影响( )的前提下,该工作可以利用的机动时间。


A.紧后工作最早开始

B.后续工作最迟开始

C.紧后工作最迟开始

D.本工作最早完成


参考答案:A


解析:

【内容考查】本题考查的是自由时差的基本概念。

【选项分析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。


第568题

在酒店装饰装修工程网络计划中,已知工作F总时差和自由时差分别为6d和4d,但在对实际进度进行检查时,发现该工作的持续时间延长了5d,则此时工作F的实际进度对其紧后工作最早开始时间和总工期的影响( )。


A.延后1d,但不影响总工期

B.延后5d,但不影响总工期

C.延后4d,并使总工期延长1d

D.延后5d,并使总工期延长1d


参考答案:A


解析:

【内容考查】本题考查的是网络计划方法的应用。

【选项分析】工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间;工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。工作F总时差和自由时差分别为6d和4d,该工作的持续时间延长了5d,但是由于总时差6d大于延长时间5d,所以不影响总工期,但自由时差为4d,所以紧后工作最早开始时间延后1d。


第569题

在工程网络计划中,某工作的最迟完成时间与其最早完成时间的差值是( )。


A.该工作的自由时差

B.该工作的总时差

C.该工作的持续时间

D.该工作与其紧后工作之间的时间间隔


参考答案:B


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路。

【选项分析】工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间。总时差=最迟开始时间-最早开始时间=最迟完成时间-最早完成时间。


第570题

在工程网络计划中,判别关键工作的条件是( )最小。


A.自由时差

B.总时差

C.持续时间

D.时间间隔


参考答案:B


解析:

【内容考查】本题考查的是关键工作

【选项分析】当计划工期等于计算工期时,判别关键工作的条件是总时差为零的工作。当计划工期不等于计算工期时,其总时差最小的工作为关键工作。


第571题

在某工程双代号网络计划中,如果以关键节点为完成节点的工作有3项,则该3项工作( )。


A.自由时差相等

B.总时差相等

C.全部为关键工作

D.至少有一项为关键工作


参考答案:D


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路

【选项分析】工作自由时差(FF)=节点最早开始时间(ES)一该工作最早完成时间(EF),工作总时差(TF)=节点的最迟完成时间(LF)一该工作的最早完成时间(EF),但3项工作的最早完成时间不一定相等。三项工作不一定全部在关键线路上。


第572题

在工程网络计划执行过程中,若某项工作比原计划拖后,而未超过该工作的自由时差,则( )。


A.不影响总工期,影响后续工作

B.不影响后续工作,影响总工期

C.对总工期及后续工作均不影响

D.对总工期及后续工作均有影响


参考答案:C


解析:

【内容考查】本题考查的是网络计划时差、关键工作与关键线路。

【选项分析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。未超过该工作的自由时差,则不影响该工作的最早开始时间,即对后续工作均不影响。


第573题

施工进度计划按编制对象的不同可分为( )。


A.施工总进度计划

B.单位工程进度计划

C.分阶段工程进度计划

D.分部分项工程进度计划

E.月度进度计划


参考答案:ABCD


解析:

【内容考查】本题考查的是施工进度计划的分类

【选项分析】施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。


第574题

下列各项进度计划中,不属于按编制对象分类的是( )。


A.施工总进度计划

B.单位工程进度计划

C.分部分项工程进度计划

D.检验批进度计划


参考答案:D


解析:

【内容考查】本题考查的是施工进度计划的分类

【选项分析】施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。


第575题

下列文件中,属单位工程进度计划应包括的内容有( )。


A.工程建设概况

B.建设单位可能提供的条件和水电供应情况

C.施工现场条件和勘察资料

D.分阶段进度计划

E.主要施工方案及流水段划分


参考答案:ADE


解析:

【内容考查】本题考查的是单位工程进度计划的内容

【选项分析】单位工程进度计划的内容一般应包括:

1)工程建设概况:拟建工程的建设单位,工程名称、性质、用途、投资额,开竣工日期,施工合同要求,主管部门的有关文件和要求,以及组织施工的指导思想等。

2)工程施工情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。

3)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。


第576题

背景资料

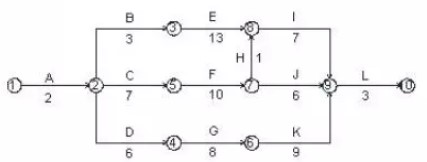

某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

图 施工进度计划网络图(时间单位:周)

因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。

项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。

项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。

【问题】

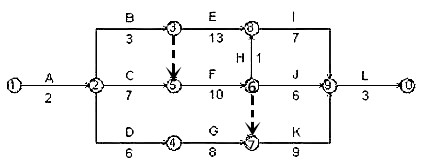

1.写出图1网络图的关键线路(用工作表示)和总工期。

2.项目技术负责人还应补充哪些施工进度计划的组成内容?

3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?

4.根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用时长为多少?



参考答案:见解析


解析:


1.关键线路为A→C→F→H→I→L。

总工期=2+7+10+1+7+3=30周。

2.还应补充内容有:工程建设概况、工程施工情况、单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

3.(1)重新绘制调整后的施工进度计划网络图如下图所示:

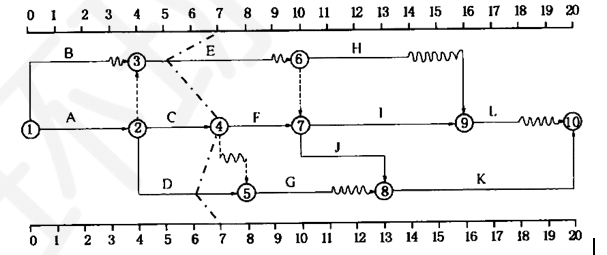

图:调整后的施工进度计划网络图(时间单位:周)

(2)调整后的关键线路为:A→C→F→K→L。

总工期为:2+7+10+9+3=31周。

4.各工序均按最早开始时间考虑,特种设备计取租赁费用时长为7+10+9=26周。

优化工序的起止时间后,特种设备应在第7周初进场。

优化后特种设备计取租赁时间为3+10+9=22周。



第577题

在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作( )。


A.在关键工作线路上

B.自由时差为零

C.总时差等于自由时差

D.自由时差不超过总时差


参考答案:D


解析:

【内容考查】本题考查的是双代号时标网络计划。

【选项分析】自由时差一定不会超过总时差。

【名师点拨】一般情况下工作箭线上没有波形线,则该工作自由时差为零。但如果该工作的几个紧后工作都是虚工作,那么此时该工作也有自由时差。如下图的E工作。本身是没有波形线的,但是紧后工作全部为虚工作,这时它是有自由时差的。为波形线的最小值。要记住这个特例。


第578题

选择优化对象应考虑的因素,不包括( )。


A.缩短持续时间对质量和安全影响不大的工作

B.有备用或替代资源的工作

C.缩短持续时间所需增加的资源、费用最少的工作

D.改变逻辑关系最便利的工作


参考答案:D


解析:

【内容考查】本题考查的是工期优化。

【选项分析】选择优化对象应考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有备用或替代资源的工作;缩短持续时间所需增加的资源、费用最少的工作。


第579题

工程网络计划资源优化的目的之一是为了寻求( )。


A.资源均衡使用条件下的最短工期安排

B.工程总成本最低条件下的资源均衡安排

C.资源使用量最少条件下的合理工期安排

D.工期固定条件下的资源均衡安排


参考答案:D


解析:

【内容考查】本题考查的是资源优化

【选项分析】资源优化是指通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。通常分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。


第580题

某工程施工总承包合同工期为20个月,施工总进度计划如图所示,各工作均匀进行。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。下列说法错误的是( )。


A.为了保证本工程的建设工期,应重点控制A、C、F、J、K

B.C工作的实际进度与计划进度一致

C.D工作的实际进度影响总工期1个月

D.E工作的实际进度影响总工期1个月


参考答案:C


解析:

【内容考查】本题考查前锋线比较法

【选项分析】关键线路为A→C→F→J→K,所以为了保证本工程的建设工期,应重点控制的工作为A、C、F、J、K。根据7月末的实际进度前锋线可知:C工作实际进度与计划进度一致;D工作的实际进度比计划进度拖后1个月;E工作的实际进度比计划进度拖后2个月。D工作的总时差为2个月,拖后1个月未超出其总时差,不影响工期。E工作的总时差为1个月,拖后2个月,影响总工期2-1=1(月)。
