第201题
深基坑工程事故应急抢险结束后,建设单位应当组织()制定工程恢复方案.
A.设计单位
B.勘察单位
C.检测单位
D.监理单位
E.施工单位
参考答案:ABDE
解析:
⒌危大工程应急处置
危大工程发生险情或者事故时,施工单位应当立即采取应急处置措施,并报告工程所在地住房城乡建设主管部门。建设、勘察、设计、监理等单位应当配合施工单位开展应急抢险工作。
危大工程应急抢险结束后,建设单位应当组织勘察、设计、施工、监理等单位制定工程恢复方案,并对应急抢险工作进行后评估。
第202题
分项工程可按()进行划分。
A.材料
B.使用功能
C.主要工种
D.设备类别
E.施工工艺
参考答案:ACDE
解析:
㈢分项工程的划分
分项工程,是分部工程的组成部分。可按主要工种、材料、施工工艺、设备类别进行划分。
第203题
质量评估报告应由()审核签字后报建设单位。
A.总监理工程师
B.总监理工程师代表
C.监理单位技术负责人
D.监理单位法定代表人
E.监理单位质量部经理
参考答案:AC
解析:
⑴预验收
总监理工程师应组织各专业监理工程师审查施工单位报送的相关竣工资料,并对工程质量进行竣工预验收。存在施工质量问题时,应由施工单位及时整改。整改完毕且复验合格后,总监理工程师应签认单位工程竣工验收的相关资料。项目监理机构应编写工程质量评估报告,并应经总监理工程师和监理单位技术负责人审核签字后报建设单位。
第204题

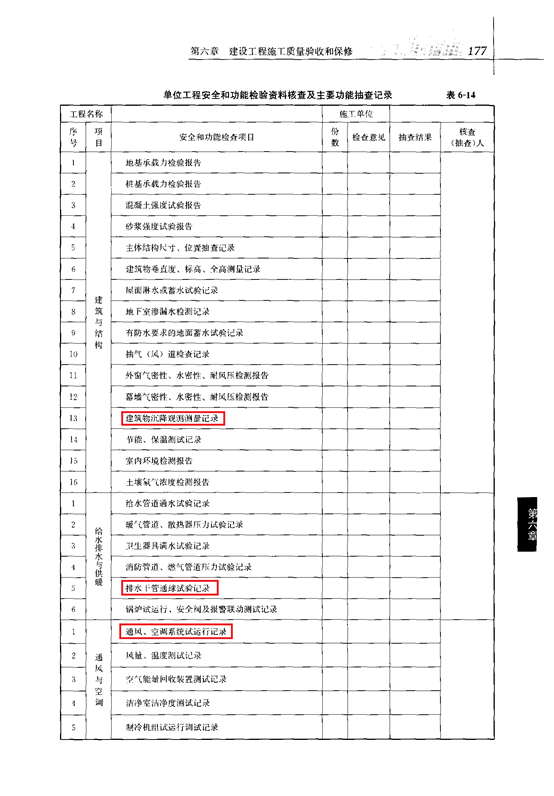

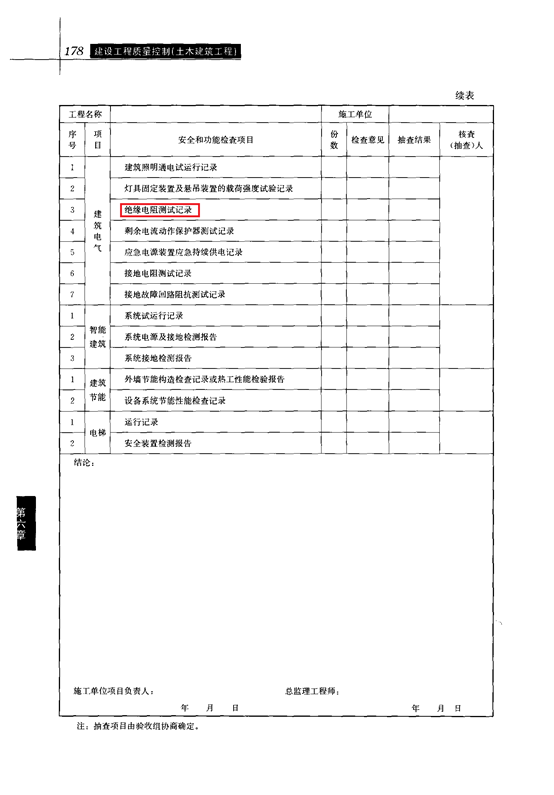

单位工程安全和功能检验资料核查及主要功能抽查记录表中所包含的安全和功能检查项目有()。
A.通风空调系统试运行记录
B.绝缘电阻测试记录
C.排水干管通球试验记录
D.各结构层梁、板、柱静载试验报告
E.建筑物沉降观测记录
参考答案:ABCE
解析:
第205题
建设工程施工事故发生后,施工单位提交的质量事故调查报告应包括的内容有()
A.事故发生的简要经过
B.事故原因的初步判断
C.事故责任范围的初步界定
D.事故主要责任者情况
E.事故等级的初步推定
参考答案:ABD
解析:
㈠工程质量事故处理的依据
⒊质量事故的实况资料
质量事故发生后,施工单位有责任就所发生的质量事故进行周密的调查、研究,掌握情况,并在此基础上写出调查报告,提交项目监理机构和建设单位。在调查报告中首先就与质量事故有关的实际情况做详尽的说明,其内容应包括:(1)质量事故发生的时间、地点、工程部位及工程情况。(2)质量事故发生的简要经过,造成工程损失状况,伤亡人数和直接经济损失的初步估计。(3)质量事故发展的情况(其范围是否继续扩大,程度是否已经稳定,是否已采取应急措施等)。(4)事故原因的初步判断。(5)质量事故调查中收集的有关数据和资料。(6)涉及人员和主要责任者的情况。
第206题
项目监理机构在施工阶段进行投资控制的主要工作有()。
A.组织专家对设计成果进行评审
B.审查施工图预算
C.进行工程计量和付款签证
D.审查工程结算报告及保修费用
E.处理工程变更费用和索赔费用
参考答案:CE
解析:
㈠施工阶段投资控制的主要工作
⒈进行工程计量和付款签证;⒉对完成工程量进行偏差分析;⒊审核竣工结算款;⒋处理施工单位提出的工程变更费用;⒌处理费用索赔。
第207题
下列费用中,属于建筑安装工程安全文明施工费的有()。
A.环境保护费
B.医疗保险费
C.施工单位临时设施费
D.建筑工人实名制管理费
E.已完工程及设备保护费
参考答案:ACD
解析:
⒈安全文明施工费
⑴环境保护费
⑵文明施工费
⑶安全施工费
⑷临时设施费:指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。包括临时设施的搭设、维修、拆除、清理费或摊销费等。
⑸建筑工人实名制管理费:对建筑工人实行实名制管理所需费用。
第209题

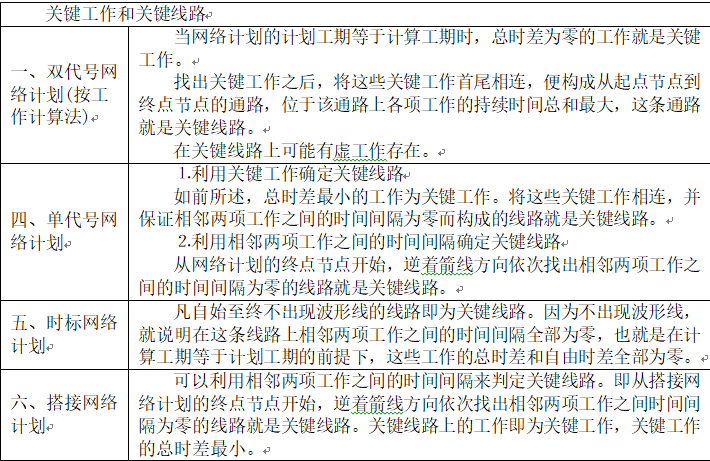

工程网络计划中关键线路是指()。
A.双代号时标网络计划中无波形线
B.单代号网络计划中时间间隔均为零
C.双代号网络计划中由关键节点组成
D.单代号网络计划中由关键工作组成
E.双代号时标网络计划中无虚箭线
参考答案:AB
解析:
第210题
工程网络计划工期优化中,应选择()的关键工作作为压缩对象
A.资源强度最小
B.所需资源种类最少
C.有充足备用资源
D.缩短持续时间所需增加费用最少
E.增短持续时间对质量和安全影响不大
参考答案:CDE
解析:
工期优化步骤:
⑴确定初始网络计划的计算工期和关键线路。
⑵按要求工期计算应缩短的时间△T=Tc-Tr
⑶选择应缩短持续时间的关键工作。选择压缩对象时宜在关键工作中考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有充足备用资源的工作;缩短持续时间所需增加的费用最少的工作。
第211题

某工程进度计划执行到第4月底和第8月底的前锋线如下图所示,图中表明的正确信息有()
A.工作D在第4月底检查时拖后1个月,影响工期1个月
B.作E在第4月底检查时拖后2个月,不影响工期
C.工作F在 4 月底检查时进度正常,不影响工期
D.工作K在第8月底检查时拖后1个月,影响工期1个月
E.工作J在第8月底检查时拖后1个月影响工期1个月
参考答案:CD
解析:
A×,工作D拖后1个月,总时差1个月,不影响工期;
B×,工作E拖后2个月,总时差1个月,影响工期1个月;
C√,工作F在4月底检查时进度正常,不影响工期;
D√,工作K拖后1个月,总时差为0,影响工期1个月;
E×,工作J拖后1个月,总时差1个月,不影响工期。
第212题
监理工程师控制工程施工进度的工作内容有()
A.监督施工进度计划的实施
B.编制单位工程施工进度计划
C.向业主提供工程进度报告
D.编制施工索赔报告
E.组织施工现场协调会
参考答案:ACE
解析:
二、建设工程施工进度控制工作内容
建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始,直至建设工程保修期满为止,其工作内容主要有:(14项内容)
⒈编制施工进度控制工作细则
⒉编制或审核施工进度计划
⒊按年、季、月编制工程综合计划
⒋下达工程开工令
⒌协助承包单位实施进度计划
⒍监督施工进度计划的实施
⒎组织现场协调会
⒏签发工程进度款支付凭证
⒐审批工程延期
⒑向业主提供进度报告
⒒督促承包单位整理技术资料
⒓签署工程竣工报验单,提交质量评估报告
⒔整理工程进度资料
⒕工程移交
第213题
施工进度计划检查内容中,用来决定是否需要进行计划优化的因素有( )。
A.主要工种的工人是否满足连续,均衡施工要求
B.主要施工机具的使用是否均衡和充分
C.主要材料的利用是否均衡和充分
D.技术间题是否科学合理
E.施工顺序是否科学合理
参考答案:ABC
解析:
⒎施工进度计划的检查与调整
当施工进度计划初始方案编制好后,需要对其进行检查与调整,以便使进度计划更加合理,进度计划检查的主要内容包括:
⑴各工作项目的施工顺序、平行搭接和技术间歇是否合理。
⑵总工期是否满足合同规定。
⑶主要工种的工人是否能满足连续、均衡施工的要求。
⑷主要机具、材料等的利用是否均衡和充分。
在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。
第214题
监理工程师控制物资供应进度的工作内容有( )
A.进行物资供应决策
B.参与投标文件的技术评价
C.主持召开物资供应单位协商会议
D.签订物资供应合同
E.审核和控制物资供应计划
参考答案:BCE
解析:
㈢监理工程师控制物资供应进度的工作内容
⒈协助业主进行物资供应的决策:⑴根据设计图纸和进度计划确定物资供应要求;⑵提出物资供应分包方式及分包合同清单,并获得业主认可;⑶与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。
⒉组织物资供应招标工作:⑴组织编制物资供应招标文件;⑵受理物资供应单位的投标文件(参与技术评价、商务评价);⑶推荐物资供应单位及进行有关工作(向业主推荐优选的物资供应单位、主持召开物资供应单位的协商会议、帮助业主拟定并认真履行物资供应合同)。
⒊编制、审核和控制物资供应计划
⑴编制物资供应计划
⑵审核物资供应计划
⑶监督检查订货情况,协助办理物资的海运、陆运、空运以及进出口许可证等有关事宜。
⑷控制物资供应计划的实施:掌握物资供应全过程的情况;采取有效措施保证急需物资的供应;审查和签署物资供应情况分析报告;协调各有关单位的关系。
第215题
编制单位工程概算的正确做法有()
A.在单位工程概算中列入相应的基本预备费和涨价预备费
B.单位工程概算按构成单位工程的主要分部分项工程编制
C.建筑工程工程量根据施工图及工程量计算规则计算
D.建筑工程概算费用内容及组成按照《建筑安装工程费用项目组成》确定
E.设备及安装工程概算分别采用“设备购置费概算表”和“安装工程概算表”编制
参考答案:BD
解析:
二、设计概算编制办法
⒈建设项目总概算及单项工程综合概算的编制
⒉单位工程概算的编制
单位工程概算一般分建筑工程、设备及安装工程两大类。建筑工程概算费用内容及组成按照《建筑安装工程费用项目组成》确定,按构成单位工程的主要分部分项工程编制,根据初步设计工程量按工程所在省、市、自治区颁发的概算定额(指标)或行业概算定额(指标),以及工程费用定额、造价指数计算。
设备及安装工程单位工程概算由设备购置费和安装工程费组成。设备及安装工程概算采用“设备及安装工程概算表”形式,按构成单位工程的主要分部分项工程编制,根据初步设计工程量按工程所在省、市、自治区颁发的概算定额(指标)或行业概算定额(指标),以及工程费用定额、造价指数计算。
第216题
某项目建设期2年,计算期8年,总投资为1100万元,全部为自有资金投入,计算期现金流量如下表,基准收益率5%。关于该项目财务分析的说法,正确的有( )。
A.运营期第3年的资本金净利润率为18.2%
B.项目总投资收益率高于资本金净利润率
C.项目静态投资回收期为8年
D.项目内部收益率小于5%
E.项目财务净现值小于0
参考答案:BCDE
解析:
A×,本题仅提供了现金流量表,无法通过计算得出净利润据,故资本金净利润率无法计算。B√,
总投资1100万元全部为自有资金投入,即资本金等于总投资;息税前利润EBIT=运营期利息+所得税+净利润,即EBIT>净利润,所以总投资收益率高于资本金净利润率正确。
C√,前8年累计净现金流=0,故静态投资回收期为8年。
D√,根据选项E,净现值小于零0,项目不可行,反推,内部收益率小于基准收益率5%。
E√,净现值=-400(1+5%)-1-700(1+5%)-2+100(1+5%)-3+200(1+5%)-4++200(1+5%)-5+200(1+5%)-6+200(1+5%)-7+200(1+5%)-8=-181.48<0,E正确。
第217题

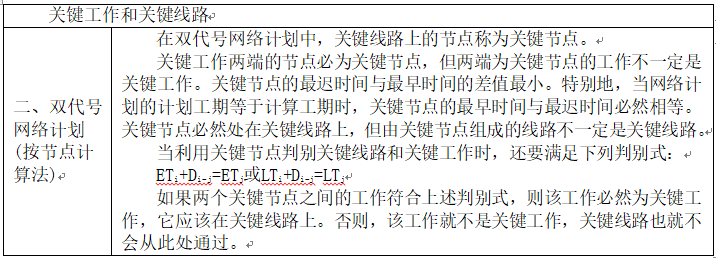

双代号网络计划的计算工期等于计划工期时,关于关键节点和关键工作的说法正确的有()
A.关键工作两端节点必为关键节点
B.两端为关键节点的工作必为关键工作
C.成节点为关键节点的工作必为关键工作
D.两端为关键节点的工作的总时差等于自由时差
E.开始节点为关键节点的工作必为关键工作
参考答案:AD
解析:
第218题
建设工程实际进度与计划进度比较方法中,只能从工程整体进度角度比较分析实际进度与计划进度的方法有()
A.S曲线比较法
B.前锋线比较法
C.横道图比较法
D.香蕉曲线比较法
E.列表比较法
参考答案:AD
解析:
横道图比较法虽有记录和比较简单、形象直观、易于掌握、使用方便等优点,但难以预测其对后续工作和工程总工期的影响,因此主要用于工程项目中某些工作实际进度与计划进度的局部比较。
S曲线比较法是以横坐标表示时间,纵坐标表示累计完成任务量,绘制一条按计划时间累计完成的任务量的S曲线;然后将工程项目实施过程中各检查时间实际累计完成任务量的S曲线也绘制在同一坐标系中,进行实际进度与计划进度比较的一种方法。
通过比较实际进度S曲线和计划进度S曲线,可以获得如下信息:⑴工程项目实际进展状况。⑵工程项目实际进度超前或拖后的时间。⑶工程项目实际超额或拖欠的任务量。⑷后期工程进度预测。
香蕉曲线比较法的作用:合理安排工程项目进度计划;定期比较工程项目的实际进度与计划进度;预测后期工程进展趋势。
前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况。
列表比较法:当工程进度计划用非时标网络图表示时,可以采用列表比较法进行实际进度与计划进度的比较。这种方法是记录检查日期应该进行的工作名称及其已经作业的时间,然后列表计算有关时间参数,并根据工作总时差进行实际进度与计划进度比较的方法。
第219题
积极主动地对影响工程质量的各种因素加以控制,体现的质量控制原则是( )。
A.持质量第一
B.坚持以人为核心
C.持预防为主
D.坚持质量标准
参考答案:C
解析:
二、工程质量控制的原则
⒈坚持质量第一的原则
坚持“百年大计,质量第一”,在工程建设中白始至终把“质量第一”作为对工程质量控制的基本原则。
⒉坚持以人为核心的原则
在工程质量控制中,要以人为核心,重点控制人的素质和人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质量。
⒊坚持以预防为主的原则
要重点做好质量的事前控制和事中控制,以预防为主,加强过程和中间产品的质量检查和控制。
⒋以合同为依据,坚持质量标准的原则
⒌坚持科学、公平、守法的职业道德规范
【考点来源】【质量】第一章建设工程质量管理制度和责任体系 第二节 工程质量控制原则
第220题 根据《建筑法》,涉及建筑主体结构变动的装修工程,在施工前应由( )委托原设计单位提出设计方案,并经相关单位审批后方可施工。
A.工程监理单位
B.施工单位
C.建设单位
D.检测单位
参考答案:C
解析:
一、建设单位的质量责任和义务
涉及建筑主体和承重结构变动的装修工程,应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案;没有设计方案的,不得施工。房屋建筑使用者在装修过程中,不得擅自变动房屋建筑主体和承重结构。
【考点来源】【质量】第一章 建设工程质量管理制度和责任体系第四节 工程参建各方的质量责任和义务
