监理工程师建设工程目标控制(土建)[专业课]历史真题(1035题)


第141题

某生产性项目正常生产年份应收账款、预付账款、存货、现金的平均占用额度分别为100万元、80万元、300 万元和50万元,应付账款、预收账款的平均余额分别为90万元和120万元,则该项目估算的流动资金为( ) 万元。


A.270

B.320

C.410

D.480


参考答案:B


解析:

㈢流动资金估算

⒈分项详细估算法

流动资金=流动资产-流动负债

流动资产=应收账款+预付账款+存货+现金=100+80+300+50=530万元

流动负债=应付账款+预收账款=90+120=210万元

流动资金本年增加额=本年流动资金-上年流动资金=530-210=320万元



第142题

对民用建筑设计方案进行绿色设计评审的主要内容是( )。


A.绿地率是否符合控制性规划的要求

B.建筑物使用空间的自然采光、通风、日照是否符合规定

C.施工阶段扬尘和对绿地的破坏程度

D.项目寿命期内建造和使用对资源和环境的影响


参考答案:D


解析:

⒉工程设计方案适用性的评选内容

民用建筑设计评选应围绕建筑设计方针和要求,从规划控制、场地设计、建筑物设计、室内环境、建筑设备等方面展开。

进行工程设计方案上述适用性内容评选,应考察其是否满足安全、卫生、环保等基本要求,应同时始终要把经济、绿色和美观作为评选内容。

“经济”不能简单地理解为追求低造价,不能狭隘地理解为投入少就是经济,而要追求全寿命的经济、高性价比的经济。

“绿色”就是要推行绿色设计。绿色设计是指在项目整个寿命周期内,要充分考虑对资源和环境的影响,在充分考虑项目的功能、质量、建设周期和成本的同时,更要优化各种相关因素,着重考虑产品环境属性(可拆卸性、可回收性、可维护性、可重复利用性等)并将其作为设计目标,使项目建设和运行过程中对环境的总体负影响减到最小。




第144题

关于政府投资项目设计概算批准后是否允许调整的说法,正确的是( )。


A.一律不得调整,确需调整的,须另行单独立项

B.一律不得调整,需要增加投资的,由项目单位自筹

C.一律不得调整,需调整时,须说明理由并向原批准部门备案

D.一律不得调整,需调整时,需经原批准部门同意并重新审批


参考答案:D


解析:

㈢设计概算审查的方式

一般采用集中会审的方式进行。

步骤:⑴概算审查的准备;⑵进行概算审查;⑶进行技术经济对比分析;⑷调查研究;⑸概算调整。

设计概算投资一般应控制在立项批准的投资控制额以内;如果设计概算值超过控制额,必须修改设计或重新立项审批;设计概算批准后,一般不得调整;如需修改或调整时,须经原批准部门同意,并重新审批。

允许调整概算的原因有:①超出原设计范围的重大变更;②超出基本预备费规定范围不可抗拒的重大自然灾害引起的工程变动和费用增加;③超出工程造价调整预备费的国家重大政策性的调整。



第145题

在审查施工图预算时,除审查工程量计算的准确性外,对预算工程量审查的重点是( )。


A.编制施工图预算所依据设计文件的完整性

B.工程量计算人员是否具备造价工程师资格

C.预算工程量是否超过概算工程量

D.工程量计算规则与计算规范规则或定额规则的一致性


参考答案:D


解析:

㈡预算的审查内容

⑴审查施工图预算的编制是否符合现行国家、行业、地方政府有关法律、法规和规定要求。

⑵审查工程量计算的准确性、工程量计算规则与计价规范规则或定额规则的一致性。工程量是确定建筑安装工程造价的决定因素,是预算审查的重要内容。

⑶审查在施工图预算的编制过程中,各种计价依据使用是否恰当,各项费率计取是否正确。

⑷审查各种要素市场价格选用、应计取的费用是否合理。

预算单价是确定工程造价的关键因素之一,审查的主要内容包括单价的套用是否正确,换算是否符合规定,补充的定额是否按规定执行。

审查各项应计取费用的重点是费用的计算基础是否正确。

除建筑安装工程费用组成的各项费用外,还应列入调整某些建筑材料价格变动所发生的材料差价。

⑸审查施工图预算是否超过概算以及进行偏差分析。



第146题

某项目投标人认为招标文件中所列措施项目不全时,其投标报价的正确做法是( )。


A.根据企业自身特点对措施项目进行调整并报价

B.向招标人提出质疑并根据招标人的答复报价

C.按招标文件中所列项目报价,并准备在施工中发生缺项措施项目时提出索赔

D.按招标文件中所列项目报价,并准备在施工中发生缺项措施项目时提出变更


参考答案:A


解析:

㈡措施项目清单编制

措施项目清单为可调整清单,投标人对招标文件中所列项目,可根据企业自身特点做适当的变更增减。投标人要对拟建工程可能发生的措施项目和措施费用作通盘考虑,清单一经报出,即被认为是包括了所有应该发生的措施项目的全部费用。



第147题

施工过程中,由于涉及变更导致某分项工程实际施工的特征与招标工程量清单中的项目特征描述不一致时,该分项工程应按( )结算价款。


A.招标工程量清单中的工程量和投标文件中的综合单价

B.实际施工的工程量和投标文件中的综合单价

C.招标工程量清单中的工程量和发承包双方重新确定的综合单价

D.实际施工的工程量和发承包双方重新确定的综合单价


参考答案:D


解析:

㈠投标报价的审核内容

⒈分部分项工程和措施项目报价的审核

⑴分部分项工程和措施项目中的综合单价审核

1)综合单价的确定依据。投标人投标报价时应依据招标工程量清单项目的特征描述确定清单项目的综合单价。在招投标过程中,当出现招标工程量清单特征描述与设计图纸不符时,投标人应以招标工程量清单的项目特征描述为准,确定投标报价的综合单价。若在施工中施工图纸或设计变更导致项目特征与招标工程量清单项目特征描述不一致时,发承包双方应按实际施工的项目特征依据合同约定重新确定综合单价。



第148题

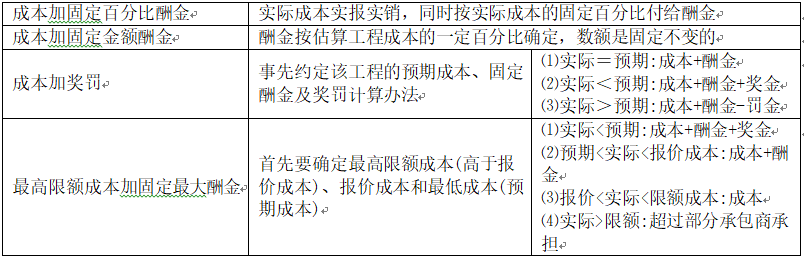

对于采用成本加奖罚计价方式的合同,在合同订立阶段发承包双方不需要确定的是( )。


A.预期成本

B.限额成本

C.固定酬金

D.奖罚计算办法


参考答案:B


解析:


















































































第150题

正常情况下,混凝土强度检测数据从( )分布。


A.三角形

B.梯形

C.正态

D.随机


参考答案:C


解析:

⒊质量数据分布的规律性

一般计量值数据服从正态分布,计件值数据服从二项分布,计点值数据服从泊松分布等。

实践中只要是受许多起微小作用的因素影响的质量数据,都可认为是近似服从正态分布的。

如果是随机抽取的样本,无论它来自的总体是何种分布,在样本容量较大时,其样本均值也将服从或近似服从正态分布。



第151题

管理人员参加施工图设计交流会,有利于( )。


A.了解工程材料的来源有无保证

B.掌握关键工程部位的质量要求

C.了解建设单位的建设意图

D.了解设计方法


参考答案:B


解析:

⒉设计交底

在工程施工前,设计单位就审查合格的施工图设计文件向建设单位、施工单位和监理单位作出详细说明。施工图设计交底按主项(装置或单元)分专业集中一次进行,遇有特殊情况,应建设单位要求也可按施工程序分次进行。施工图设计交底会原则上不重复召开,如果由于施工单位变更需要重复开会时,由建设单位和设计单位协商解决。

施工图设计交底有利于进一步贯彻设计意图和修改图纸中的错、漏、碰、缺;帮助施工单位和监理单位加深对施工图设计文件的理解,掌握关键工程部位的质量要求,确保工程质量。设计交底的主要内容一般包括:施工图设计文件总体介绍,设计的意图说明,特殊的工艺要求,建筑、结构、工艺、设备等各专业在施工中的难点、疑点和容易发生的问题说明;介绍同类工程经验教训,以及解答施工、监理和建设等单位提出的问题等。

⑴施工图纸会审及设计交底制度

在工程开工之前,必须进行图纸会审,在熟悉图纸的同时排除图纸上的错误和矛盾。项目监理机构应于开工前协助建设单位组织设计、施工单位进行图纸会审;协助建设单位督促组织设计单位向施工单位进行施工设计图纸的全面技术交底,提出对关键部位、工序质量控制的要求。图纸会审应以会议形式进行,设计单位就施工图纸设计文件向施工单位和监理单位作出详细说明,使施工单位和监理单位了解工程特点和设计意图,随后通过各相关单位多方研究,找出图纸存在的问题及需要解决的技术难题,并制定解决方案。图纸会审和设计交底会议纪要应由与会单位代表和总监理工程师共同签认,会议纪要一经签认,即成为施工和监理的依据。



第152题

关于见证取样及相关人员的说法,正确的是( )。


A.现场取样应依据经过批准的施工组织设计进行

B.负责取样的施工人员和负责见证取样的监理人员向该质量监督机构备案

C.取样完成后,负责见证取样的监理人员应将试样封装,并进行标识,封志和签字

D.见证取样人员应具有材料、试验等方面的专业知识,并经培训考核合格


参考答案:D


解析:

㈠见证取样

⒈见证取样的工作程序

⑵项目监理机构要将选定的试验室报送负责本项目的质量监督机构备案,同时要将项目监理机构中负责见证取样的监理人员在该质量监督机构备案。

⑶施工单位应按照规定制定检测试验计划,配备取样人员,负责施工现场的取样工作,并将检测试验计划报送项目监理机构。

⑸完成取样后,施工单位取样人员应在试样或其包装上作出标识、封志。标识和封志应标明工程名称、取样部位、取样日期、样品名称和样品数量等信息,并由见证取样的监理人员和施工单位取样人员签字。

⒉实施见证取样的要求

⑵负责见证取样的监理人员要具有材料、试验等方面的专业知识,并经培训考核合格,且要取得见证人员培训合格证书。



第153题

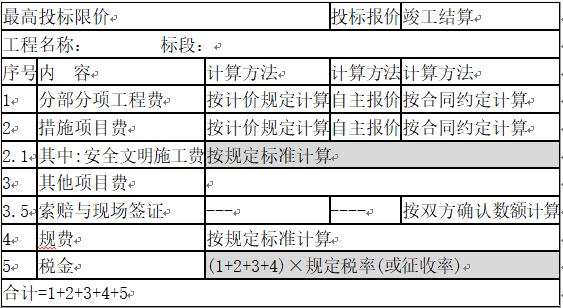

某项目分部分项工程费3000万元,措施项目费90万元,其中安全文明施工费60万元,其他项目费80万元,规费40.5万元,以上费用均不含增值税进项税额,则该项目的增值税销项税额为()万元。


A.96.315

B.283.545

C.288.945

D.321.050


参考答案:C


解析:

四、建筑安装工程计价程序


增值税销项税额=(3000+90+80+40.5)*9%=288.945万元




















































































第155题

某具有常规现金流量的项目,折现率为9%时,项目财务净现值为120万元;折现率为11%时,项目财务净现值为-230万元。若基准收益率为10%,则关于该项目财务分析指标及可行性的说法,正确的是( )。


A.IRR>10%,NPV<0, 项目不可行

B.IRR>10%,NPV≥0,项目可行

C.IRR<10%,NPV<0, 项目不可行

D.IRR<10%,NPV≥0,项目可行


参考答案:C


解析:


















































































第156题

建设工程组织流水施工时,某施工过程在单位时间内完成的工程量称为( )。


A.流水节拍

B.流水强度

C.流水步距

D.流水定额


参考答案:B


解析:

流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。



第157题

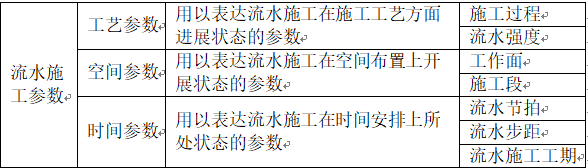

下列流水施工参数中,用来表达流水施工在时间安排上所处状态的参数是( )。


A.流水强度和流水段数

B.流水段数和流水步距

C.流水步距和流水节拍

D.流水节拍和流水强度


参考答案:C


解析:


















































































第158题

工程网络计划中,工作之间因资源调配需要而确定的先后顺序关系属于( )关系。


A.组织

B.搭接

C.工艺

D.平行


参考答案:A


解析:

二、工艺关系和组织关系

生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关系。

工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系称为组织关系。



第159题

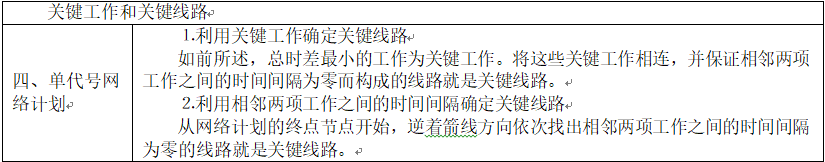

单代号搭接网络计划中,关键线路是指()的路线。


A.自始至终由关键节点组成

B.自始至终由关键工作组成

C.相邻两项工作之间时间间隔为零

D.相邻两项工作之间时距为零


参考答案:C


解析:



















































































第160题

下列工作中,属于建设工程进度调整系统过程中工作内容的是()。


A.分析实际进度偏差对总工期的影响

B.整理实际进度数据

C.实际进度与计划进度的对比分析

D.采集实际进度数据


参考答案:A


解析:

一、进度监测的系统过程

㈠进度计划执行中的跟踪检查

⒈定期收集进度报表资料;⒉现场实地检查工程进展情况;⒊定期召开现场会议。

㈡实际进度数据的加工处理。

㈢实际进度与计划进度的对比分析

二、进度调整的系统过程

㈠分析进度偏差产生的原因

㈡分析进度偏差对后续工作和总工期的影响

㈢确定后续工作和总工期的限制条件

㈣采取措施调整进度计划

㈤实施调整后的进度计划
