第281题 在有足够工作面和资源的前提下,施工工期最短的施工组织方式是( )。
A.依次施工
B.搭接施工
C.平行施工
D.流水施工
参考答案:C
解析:
依次施工 | 平行施工 | 流水施工 | |
特点 | ⑴没有充分地利用工作面进行施工,工期长; | ⑴充分地利用工作面进行施工,工期短; | ⑴尽可能地利用工作面进行施工,工期比较短; |
【考点来源】【进度】第二章流水施工原理 第一节 基本概念
第282题
关于流水节拍及其特征的说法,正确的是()。
A.有节奏流水施工的流水节拍相等
B.流水节拍根据施工过程数量确定
C.流水节拍也称为流水能力
D.流水节拍决定单位时间资源供应量
参考答案:D
解析:
有节奏流水施工包括固定节拍流水施工和加快的成倍节拍流水施工,加快的成倍节拍流水施工中不同施工过程的流水节拍不等,但其值为倍数关系;
⒈流水节拍
流水节拍指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
流水节拍表明流水施工的速度和节奏性,决定着单位时间的资源供应量,同时,也是区别流水施工组织方式的特征参数。
同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数、机械台数和采用的工作班次等因素确定。
流水节拍的确定方法:定额计算法、经验估算法。
【考点来源】【进度】第二章 流水施工原理
第283题 下列流水施工参数中,用来表达流水施工在时间安排上所处状态的参数是( )。
A.水步距和流水节拍
B.流水段数和流水步距
C.流水强度和流水段数
D.流水节拍和流水强度
参考答案:A
解析:
二、流水施工参数▲▲▲
工艺参数 | 施工过程、流水强度 |
空间参数 | 工作面、施工段 |
时间参数 | 流水节拍、流水步距、流水施工工期 |
【考点来源】【进度】第二章流水施工原理 第一节 基本概念
第284题 根据网络计划时间参数计算得到的工期称为( )。
A.要求工期
B.计划工期
C.合理工期
D.计算工期
参考答案:D
解析:
序号 | 参数名称 | 含义 | |
1 | 持续时间 | 指一项工作从开始到完成的时间 | |
2 | 计算工期 | 根据网络计划时间参数计算而得到的工期 | |
3 | 要求工期 | 是任务委托人所提出的指令性工期 | |
4 | 计划工期 | 指根据要求工期和计算工期所确定的作为实施目标的工期 |
【考点来源】【进度】第三章网络计划技术 第三节 网络计划时间参数的计算
第285题 工程网络计划中,工作总时差是指不影响( ) 的前提下,该工作可以利用的机动时间。
A.后工作最早完成
B.紧后工作最早开始
C.后续工作最早完成
D.紧后工作最迟开始
参考答案:D
解析:
9 | 总时差 | 在不影响总工期的前提下,本工作可以利用的机动时间(迟-早) |
10 | 自由时差 | 在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间(早-早) |

【例】某工程单代号网络计划如下图所示,图中工作B的总时差是指在不影响()的前提下所具有的机动时间。
A.工作D最迟开始时间
B.工作E最早开始时间
C.工作D、E最迟开始时间
D.工作D、E最早开始时间
【答案】C
【考点来源】【进度】第三章网络计划技术 第三节 网络计划时间参数的计算
第286题

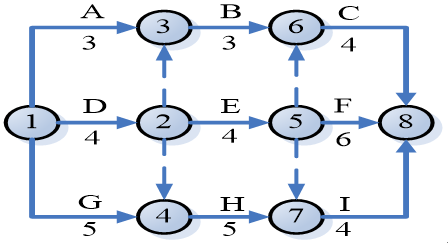

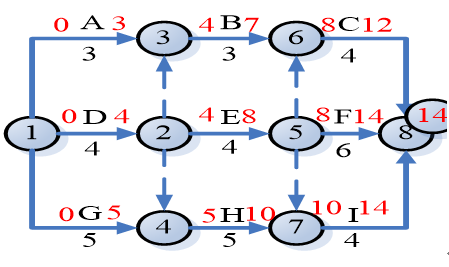

某工程双代号网络计划如下图所示,图中工作B的总时差是()。
A.4
B.3
C.2
D.1
参考答案:B
解析:
14-7-4=3
【考点来源】【进度】第三章 网络计划技术 第三节 网络计划时间参数的计算
第287题

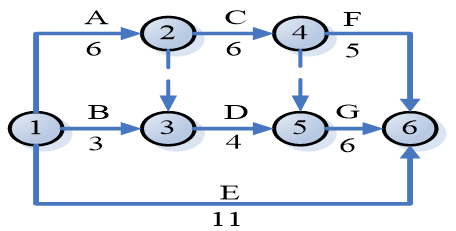

某工程双代号网络计划如下图所示,关键工作(不含虚工作)有()项。
A.6
B.5
C.4
D.3
参考答案:D
解析:
【考点来源】【进度】第三章 网络计划技术 第三节 网络计划时间参数的计算
第288题 单代号搭接网络计划中,关键线路是指()的线路。
A.自始至终由关键节点组成
B.自始至终由关键工作组成
C.相邻两项工作之间时间间隔为零
D.相邻两项工作之间时距为零
参考答案:C
解析:
从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小。
【考点来源】【进度】第三章 网络计划技术 第六节 单代号搭接网络计划
第289题 工程总费用由直接费和间接费组成。随着工期的缩短,直接费和间接费的变化规律是()。
A.直接费减少,间接费增加
B.直接费和间接费均增加
C.直接费增如,间接费减少
D.直接费和间接费均减少
参考答案:C
解析:
二、费用优化
费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
工作的直接费随着持续时间的缩短而增加。工作的持续时间每缩短单位时间而增加的直接费称为直接费用率。
【考点来源】【进度】第三章 网络计划技术 第五节 网络计划的优化
第290题 工程网络计划资源优化的目的是通过改变(),使资源按照时间分布符合优化目标。
A.工作的持续时间
B.工作的开始时间和完成时间
C.工作的资源强度
D.工作所需资源投入时序
参考答案:B
解析:
三、资源优化
资源优化的目的:通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。
资源优化种类:“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。
前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。
【考点来源】【进度】第三章 网络计划技术 第五节 网络计划的优化
第291题 建设工程进度调整系统过程中,发现实际进度出现偏差时,分析该偏差对后续工作及总工期的影响后,在采取措施调整进度计划前需要进行的工作是( )。
A.确定工期和后续工作的限制条件
B.分析实际进度偏差产生的原因
C.确定后续工作的总时差
D.提出调整进度计划拟采取的措施
参考答案:A
解析:
二、进度调整的系统过程
(一)分析进度偏差产生的原因
(二)分析进度偏差对后续工作和总工期的影响
(三)确定后续工作和总工期的限制条件
当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围。
(四)采取措施调整进度计划
采取进度调整措施,应以后续工作和总工期的限制条件为依据。
(五)实施调整后的进度计划
第292题

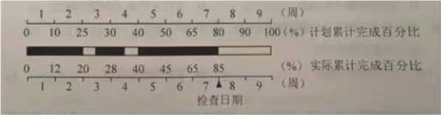

某项工作的计划进度与实际进度横道图如下图所示,图中表明的正确信息是()。
A.第1周连续施工,实际进度拖后
B.第3周施工有中断,实际进度拖后
C.前6周连续施工,实际进度正常
D.至检查日期,实际进度超前
参考答案:D
解析:
A错误,第1周内实际完成工作量12%,计划完成工作量10%,超前2%的任务量。
B错误,第3周前半周中断。第3周内实际完成工作量28%-20%=8%,计划完成工作量30%-25%=5%,超前3%的任务量。
C错误,前6周内,第3周前半周中断,第4周后半周中断。
D正确,至检查日期,实际完成工作量85%,计划完成工作量80%,超前5%的任务量。
【考点来源】【进度】第四章 建设工程进度计划实施中的监测与调整方法第二节 实际进度与计划进度的比较方法
第293题 工程网络计划中,工作M的自由时差为3天,总时差为6天。计划执行过程中,只有工作M拖延4天。则工作M实际进度偏差对后续工作及总工期的影响是()。
A.影响后续工作开始,也影响总工期
B.影响后续工作开始,但不影响总工期
C.不影响后续工作开始,也不影响总工期
D.不影响后续工作开始,但影响总工期
参考答案:B
解析:
工作M拖延4天,超过自由时差,对其后续工作产生影响;未超过该工作的总时差,不影响总工期。
【考点来源】【进度】第四章 建设工程进度计划实施中的监测与调整方法第三节 进度计划实施中的调整方法
第294题 国际上采用建筑工程管理(CM)方法的指导思想是采用()的生产组织方式来缩短工程建设周期。
A.价值工程
B.快速路径
C.并行工程
D.关键路径
参考答案:B
解析:
CM的基本指导思想是缩短工程项目的建设周期,它采用快速路径的生产组织方式,特别适用于那些实施周期长、工期要求紧迫的大型复杂建设工程。
【考点来源】【进度】第五章 建设工程设计阶段的进度控制 第三节设计进度控制措施
第295题 编制单位工程施工进度计划时,关于最小工作面和最小劳动组合对每班安排人数限制的说法,正确的是()。
A.最小工作面和最小劳动组合分别限定了每班安排人数的上限和下限
B.最小工作面和最小劳动组合分别限定了每班安排人数的下限和上限
C.最小工作面和最小劳动组合均限定了每班安排人数的上限
D.最小工作面和最小劳动组合均限定了每班安排人数的下限
参考答案:A
解析:
二、单位工程施工进度计划的编制方法(注意步骤顺序)
⒌确定工作项目的持续时间
最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。
【考点来源】【进度】第六章 建设工程施工阶段的进度控制 第三节施工进度计划的编制
第296题 调整施工进度计划可采取的技术措施是()。
A.增加施工队伍
B.实行三班工作制
C.将现场浇筑变更为预制
D.增加施工机械数量
参考答案:C
解析:
㈠通过压缩关键工作的持续时间来缩短工期;
压缩关键工作的持续时间的具体措施:
⒈组织措施:增加工作面,组织更多的施工队伍;增加每天的施工时间(如采用三班制等);增加劳动力和施工机械的数量。
⒉技术措施:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);采用更先进的施工机械。
【考点来源】【进度】第六章 建设工程施工阶段的进度控制 第四节施工进度计划实施中的检查与调整
第297题 项目监理机构对施工单位延误工期可采用的处理方式是( )。
A.时下达工程开工令
B.妥善处理工期索赔事件
C.拒绝签署付款凭证
D.及时审批施工进度计划
参考答案:C
解析:
四、工期延误的处理
⒈拒绝签署付款凭证
当承包单位的施工进度拖后且又不采取积极措施时,监理工程师可以采取拒绝签署付款凭证的手段制约承包单位。
⒉误期损失赔偿
⒊取消承包资格
第298题 确定建设工程各计划期物资需求量时,可采用的方法是( )。
A.算法和分步法
B.卡段法和汁算法救
C.台步注和定额法
D.定额法和卡段法
参考答案:B
解析:
⑵建设工程各计划期需求量的确定。一般是指年、季、月度物资需求计划,主要用于组织物资采购、订货和供应。主要依据已分解的各年度施工进度计划,按季、月作业计划确定相应时段的需求量。其编制方式有两种:计算法和卡段法。
【考点来源】【进度】第六章建设工程施工阶段的进度控制 第六节 物资供应进度控制
第299题 下列工程质量控制主体中,属于监控主体的有( )。
A.程质量监督机构
B.设计单位
C.施工单位
D.建设单位
E.工程监理单位
参考答案:ADE
解析:
一、工程质量控制主体
监控主体 | 政府、建设单位、监理单位 |
自控主体 | 勘察设计单位、施工单位 |
【考点来源】【质量】第一章建设工程质量管理制度和责任体系 第二节 工程质量控制原则
第300题 工程监理单位编制质量管理体系文件时,应遵循的原则有( )。
A.符合性
B.相容性
C.挑战性
D.独立性
E.可操作性
参考答案:ABDE
解析:
⒊编写质量管理体系文件
⑴质量管理体系文件的编制原则:符合性;确定性;相容性(从质量策划开始就应当考虑保持文件的相容性);可操作性;系统性;独立性(使体系评价人员独立于被评价的活动,即只能评价与自己无责任和利益关联的活动)。
【考点来源】【质量】第二章ISO质量管理体系及卓越绩效模式 第二节 工程监理单位质量管理体系的建立与实施
