第321题 下列投资项目中,应进行经济费用效益分析的有( )
A.具有垄断特征的项目
B.外部效果显著的项目
C.资源开发项目
D.房地产开发项目
E.产出具有公共产品特征的项目
参考答案:ABCE
解析:
(二)经济分析的范围
对于一般项目,财务分析必不可少,可以不进行经济分析。
对于那些关系国家安全、国土开发、市场不能有效配置资源等具有较明显外部效果的项目,需要进行经济评价。
下列类型项目应进行经济费用效益分析:①具有垄断特征的项目;②产出具有公共产品特征的项目;③外部效果显著的项目;④资源开发项目;⑤涉及国家经济安全的项目;⑥受过度行政干预的项目。
【考点来源】【投资】第四章建设工程决策阶段投资控制 第四节 财务和经济分析
第322题 编制设备安装工程概算可采用的基本方法有( )。
A.似工程预算法
B.扩大单价法
C.概算指标法
D.估算指标法
E.预算单价法
参考答案:BCE
解析:
⒋设备及安装工程概算的编制
预算单价法 | 初步设计有详细设备清单时 |
扩大单价法 | 初步设计的设备清单不完备,或仅有成套设备的重量 |
概算指标法 | 无法采用预算单价法和扩大单价法 |
【考点来源】【投资】第五章 建设工程设计阶段投资控制第三节 设计概算编制和审查
第323题 投标报价时,必须按政府主管部门的规定计算,不得作为竞争性费用的有( )。
A.规费
B.夜间施工增加费
C.税金
D.总承包服务费
E.安全文明施工费
参考答案:ACE
解析:
措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用。
规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
【考点来源】【投资】第六章建设工程招标阶段投资控制 第二节 投标报价审核
第324题 施工合同履行中,发包人可按照承包人提供的凭据进行计量支付的费用有( )。
A.测量设备保养费
B.建筑工程保险费
C.第三方责任保险费
D.气象记录设备维修费
E.履约保函手续费
参考答案:BC
解析:
一般可按照以下方法进行计量:
⑴均摊法 | 保养测量设备,保养气象记录设备,维护工地清洁和整洁等 |
⑵凭据法 | 建筑工程险保险费、第三方责任险保险费、履约保证金等 |
⑶估价法 | 为监理工程师提供测量设备、天气记录设备、通信设备等项目 |
⑷断面法 | 主要用于取土坑或填筑路堤土方的计量 |
⑸图纸法 | 混凝土构筑物的体积,钻孔桩的桩长等 |
⑹分解计量法 | 为解决一些包干项目或较大的工程项目的支付时间过长,影响承包人的资金流动等问题 |
【考点来源】【投资】第七章 建设工程施工阶段投资控制第二节 工程计量
第325题 根据《标准施工招标文件》,发包人应补偿承包人工期、费用和利润的情形有()。
A.发包人原因造成工程质量达不到合同约定验收标准
B.承包人遇到不利物质条件
C.发生不可抗力
D.发包人原因引起的暂停施工
E.异常恶劣的气候条件
参考答案:AD
解析:
《标准施工招标文件》中承包人索赔可引用的条款 | ||
条款号 | 主要内容 | 可补偿内容 |
1.10.1 | 施工过程中发现文物、古迹及其他遗迹、化石、钱币或物品 | T+C |
4.11.2 | 承包人遇到不利物质条件 | |
21.3.1 | 不可抗力 | |
11.4 | 异常恶劣的气候条件 | T |
【考点来源】【投资】第七章 建设工程施工阶段投资控制 第五节施工索赔与现场签证
第326题 下列产生投资偏差的原因中,属于施工原因的有( )。
A.未及时提供场地
B.赶进度
C.材料代用
D.人工涨价
E.工期拖延
参考答案:BCE

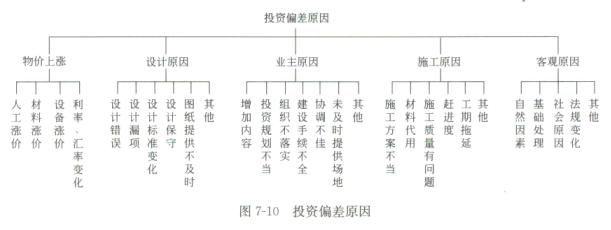

解析:
二、偏差原因分析
【考点来源】【投资】第七章 建设工程施工阶段投资控制第八节 投资偏差分析
第327题 与横道计划相比,工程网络计划的优点有( )。
A.能够明确表达各项工作的开始和完成时间
B.能够明确表达各项工作之间的逻辑关系
C.能够反映影响工期的关键工作和关键线路
D.能够反映各项工作所具有的机动时间
E.能够直观表达工程所需各种资源数量
参考答案:BCD
解析:
与横道计划相比,网络计划具有以下主要特点:
⒈网络计划能够明确表达各项工作之间的逻辑关系。
⒉通过网络计划时间参数的计算,可以找出关键线路和关键工作。
⒊通过网络计划时间参数的计算,可以明确各项工作的机动时间。
⒋网络计划可以利用电子计算机进行计算、优化和调整。
当然,网络计划也有其不足之处,比如不像横道计划那么直观明了等,但这可以通过绘制时标网络计划得到弥补。
【考点来源】【进度】第一章建设工程进度控制概述 第三节 建设工程进度计划的表示方法和编制程序
第328题 建设工程组织流水施工的特点有()。
A.能够尽可能利用工作面进行施工
B.能够实现专业化施工
C.单位时间投入资源量最少
D.有利于提高劳动生产率
E.专业工作队能够连续施工
参考答案:ABDE
解析:
流水施工 |
⑴尽可能地利用工作面进行施工,工期比较短; |
⑶专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接; |
⑵各工作队实现了专业化施工,有利于提高技术水平和劳动生产率; |
⑷单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织; |
⑸为施工现场的文明施工和科学管理创造了有利条件。 |
【考点来源】【进度】第二章 流水施工原理 第一节 基本概念
第329题 建设工程组织非节奏流水施工的特点有( )。
A.邻施工过程的流水步距相等
B.各施工过程不同施工段的流水节拍不全相等
C.专业工作队数不等于施工过程数
D.各专业工作队能够连续作业
E.有的施工段之间可能有空闲时间
参考答案:BDE
解析:
一、非节奏流水施工的特点▲▲▲
⒈各施工过程在各施工段的流水节拍不全相等;
⒉相邻施工过程的流水步距不尽相等;
⒊专业工作队数等于施工过程数;
⒋各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
【考点来源】【进度】第二章流水施工原理 第三节 非节奏流水施工
第330题 关于双代号网络计划中关键节点的说法,正确的有()。
A.键工作的开始节点和完成节点必为关键节点
B.两端节点均为关键节点的工作不一定是关键工作
C.关键节点组成的线路必为关键线路
D.关键线路上的节点必为关键节点
E.以关键节点为完成节点的工作总时差必为零
参考答案:ABD
解析:
在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的差值最小。特别地,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路。
▲在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下特性:
①开始节点和完成节点均为关键节点的工作,不一定是关键工作。
②以关键节点为完成节点的工作,其总时差和自由时差必然相等。
第331题

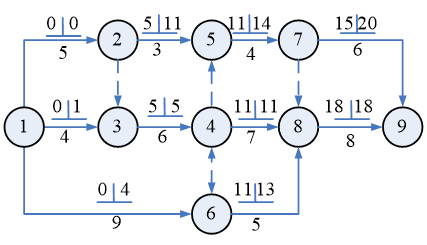

某工程双代号网络计划如下图所示(箭头上方数字为相应工作的最早开始时间和最迟开始时间)。图中表明的正确信息有()。
A.工作①-③为关键工作
B.工作①-⑥的总时差为4
C.工作②-⑤的自由时差为3
D.工作⑤-⑦的总时差与自由时差相等
E.工作⑥-⑧的总时差与自由时差相等
参考答案:BCE
解析:
A×,工作①-③的总时差=1-0=1,非关键工作
B√,工作①-⑥的总时差=4-0=4
C√,工作②-⑤的自由时差=11-(5+3)=3
D√,5-7的总时差是14-11=3,自由时差是15-(11+4)=0
E×,6-8的总时差是13-11=2,自由时差是18-(11+5)=2
【考点来源】【进度】第三章 网络计划技术 第三节 网络计划时间参数的计算
第332题 工程网络计划优化的目的有()。
A.压缩计算工期以满足要求工期
B.寻求资源需求量最少的计划安排
C.寻求工程总成本最低时的工期安排
D.满足资源限制条件下使工期延长最少
E.按要求工期寻求最低成本的计划安排
参考答案:ACDE
解析:
所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。
费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
资源优化种类:“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。
前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。
【考点来源】【进度】第三章 网络计划技术 第五节 网络计划的优化
第333题 对工程网络计划进行“工期固定,资源均衡”优化时,可采用的方法有()
A.方差值最小法
B.极差值最小法
C.削高峰法
D.逻辑关系法
E.挣值分析法
参考答案:ABC
解析:
(二)“工期固定,资源均衡”的优化
“工期固定,资源均衡”的优化方法有多种,如方差值最小法、极差值最小法、削高峰法等。教材中仅介绍方差最小法。
【考点来源】【进度】第三章网络计划技术 第五节 网络计划的优化
第334题 编制多级网络计划系统应遵循的原则有( )
A.独立分解原则
B.整体优化原则
C.连续均衡原则
D.简明适用原则
E.分级隔离原则
参考答案:BCD
解析:
(二)多级网络计划系统的编制原则和方法
⒈编制原则:整体优化原则;连续均衡原则;简明适用原则。
⒉编制方法:自顶向下、分级编制。
⒊图示模型
【考点来源】【进度】第三章网络计划技术 第六节 单代号搭接网络计划
第335题
某工程双代号时标网络计划执行到第6天末时,实际进度如下图前锋线所示,图中表明的正确信息有()。
A.工作D实际进度拖后2天,使总工期延长1天
B.工作E实际进度拖后1天,不影响总工期
C.工作F实际进度拖后1天,不影响总工期
D.工作D的实际进度将影响其后续工作G和J的正常开始时间
E.工作F的实际进度只影响后续工作I和L的正常开始时间
参考答案:ABDE
解析:
选项A正确,第6天末检查时,工作D只完成到第4天任务量,实际进度拖后2d;工作D总时差1d,影响总工期1d
选项B正确,第6天末检查时,工作E只完成到第5天任务量,实际进度拖后1d;工作E总时差1d,不影响总工期。
选项C错误,第6天末检查时,工作F只完成到第5天任务量,实际进度拖后1d;工作F是关键工作,影响总工期1d。
选项D正确,第6天末检查时,工作D实际进度拖后2d;工作D自由时差为0,影响其后续工作G和J的正常开始时间。
选项E正确,第6天末检查时,工作F实际进度拖后1d;工作F自由时差为0,影响其后续工作I和L的正常开始时间。虚箭线不代表实际工作,称为虚工作。
注释:
(1)虚箭线的含义
①一般虚工作既不消耗时间,又不消耗资源;
②虚工作主要表示相邻两项工作之间的逻辑关系;
第336题
项目监理机构开展施工进度控制的工作内容有()。
A.编制单位工程施工进度计划
B.编制施工进度控制工作细则
C.织召开第一次工地会议
D.审批工程延期
E.组织施工现场协调会议
参考答案:BDE
解析:
二、建设工程施工进度控制工作内容
建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始,直至建设工程保修期满为止,其工作内容主要有:(14项内容)
⒈编制施工进度控制工作细则
⒉编制或审核施工进度计划
当建设工程有总承包单位时,监理工程师只需对总承包单位提交的施工总进度计划进行审核即可。而对于单位工程施工进度计划,监理工程师只负责审核而不需要编制。
⒎组织现场协调会
⒐审批工程延期
【考点来源】【进度】第六章 建设工程施工阶段的进度控制 第二节施工阶段进度控制的内容
第337题 通过缩短某些工作的持续时间来调整施工进度计划时,可采取的技术措施有()。
A.改进施工工艺
B.采用更先进的施工方法
C.采用更先进的施工机械
D.改善劳动条件
E.增加工作面
参考答案:ABC
解析:
㈠通过压缩关键工作的持续时间来缩短工期;
压缩关键工作的持续时间的具体措施:
⒉技术措施:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);采用更先进的施工机械。
【考点来源】【进度】第六章 建设工程施工阶段的进度控制 第四节施工进度计划实施中的检查与调整
第338题 工程监理单位受建设单位委托控制物资供应进度时,协助建设单位进行物资供应决策的工作内容有( )。
A.根据设计图纸确定物资供应要求
B.提出物资供应分包方式
C.组织物资供应招标工作
D.提出物资供应分包合同清单
E.审核物资供应计划
参考答案:ABD
解析:
四、监理工程师控制物资供应进度的基本工作内容
⒈协助业主进行物资供应的决策:
⑴ | 根据设计图纸和进度计划确定物资供应要求 |
⑵ | 提出物资供应分包方式及分包合同清单,并获得业主认可 |
⑶ | 与业主协商提出对物资供应单位的要求以及在财务方面应负的责任 |
【考点来源】【进度】第六章建设工程施工阶段的进度控制 第六节 物资供应进度控制
第339题
建设工程规定合理的使用寿命,体现了建设工程()的特性。
A.适用性
B.耐久性
C.安全性
D.经济性
参考答案:B
解析:
一、建设工程质量特性
建设工程质量的特性:
⑵耐久性,即寿命,是指工程在规定的条件下,满足规定功能要求使用的年限,也就是工程竣工后的合理使用寿命期。
【考点来源】第一章 建设工程质量管理制度和责任体系 第一节 工程质量形成过程和影响因素
第340题
通过对人的素质和行为控制,以工作质量保证工程质量的做法,体现了坚持()的质量控制原则。
A.质量第一
B.预防为主
C.以人为核心
D.以合同为依据
参考答案:C
解析:
二、工程质量控制的原则
⒈坚持质量第一的原则
⒉坚持以人为核心的原则
⒊坚持以预防为主的原则
⒋以合同为依据,坚持质量标准的原则
⒌坚持科学、公平、守法的职业道德规范
【考点来源】第一章 建设工程质量管理制度和责任体系 第二节 工程质量控制原则
