第402题 广电中心设备机房空调通风系统出风口的位置不能放在设备机架的( )。
A.正后方
B.正侧方
C.正上方
D.正下方
参考答案:C
解析:出风口的位置不能正放在设备机架的上方,以防止出风口的冷凝水滴落损坏设备。
第403题 关于演播室灯光用电负荷特点的说法,错误的是( )。
A.具有线性负载的特性
B.是连续负荷
C.产生较大的谐波干扰
D.易造成严重的三相不平衡
参考答案:A
解析:演播室灯光用电负荷: ① 用电设备集中,负荷性质具有非线性负载的特性。 ② 用电负荷容量大,且演播室的灯光用电负荷是连续负荷。 ③ 用电负荷对工艺用电设备产生较大的谐波干扰。 ④ 用电设备的单相负荷在使用中易造成严重的三相不平衡。
第404题 某通信工程项目建筑安装工程费100万元(不含税价),规费2万元(不含税价),施工单位以7折中标,签订合同不含税金额为( )万元。
A.71.4
B.72
C.72.6
D.74
参考答案:C
解析:(100-2)*0.7+2=72.6万元。
第405题 关于传输网特点的说法,正确的有( )。
A.OTN可以传送SDH业务
B.ASON支持OTN业务
C.PTN有独立的控制平面
D.IP RAN侧重二层业务
E.DWDM和OTN没有关联性
参考答案:AB
解析:ASON支持底层传送平面的多种技术的网络(如SDH、OTN),目前可以支持传送网络中各种不同速率和不同信号格式的业务,包括SDH业务、OTN业务、以太网业务、光波长业务和各种新型业务。
OTN的设计初衷是将SDH作为净负荷完全封装到OTN中,DWDM相当于是OTN的一个子集。
PTN侧重二层业务。
PTN利用网管系统配置业务,还可以通过智能控制面灵活地提供业务。
第406题 6G的典型应用场景包括( )。
A.沉浸式通信
B.泛在连接
C.热点高容量
D.超大规模连接
E.人工智能与通信的融合
参考答案:ABDE
解析:6G在5G场景基础上增强和扩展,包含沉浸式通信、超大规模连接、极高可靠低时延、人工智能与通信的融合、感知与通信的融合、泛在连接6G六大场景。
第407题 下列通信电源系统质量指标,属于定额要求的有( )。
A.电压波动范围
B.配电全程压降
C.直流杂音电压
D.频率波动范围
E.电源设备运行负载率
参考答案:ADE
解析:定额要求:包括对供电的电压、电流、频率等指标的要求,如电压波动范围、频率波动范围、电源设备运行负载率等。
第408题 关于光纤结构特点和传输特性的说法,正确的有( )。
A.纤芯的折射率大于包层的折射率
B.单模纤芯直径大于多模纤芯直径
C.单模光纤没有模式色散
D.G.652.D是多模光纤
E.G.656是弯曲损耗不敏感光纤
参考答案:AC
解析:纤芯的折射率大于包层的折射率,它使得光信号封闭在纤芯中传输;单模光纤的直径小于多模光纤的直径;G.652.D是单模光纤;G.657是弯曲损耗不敏感光纤。
第409题 超高清晰度电视的技术特征包括( )。
A.高分辨率
B.高动态范围和宽色域
C.高帧率和隔行扫描
D.高量化深度
E.高质量音频
参考答案:ABDE
解析:超高清晰度电视有以下技术特征:(1)高分辨率。(2)高动态范围和宽色域。(3)高帧率,采用逐行扫描。(4)高量化深度。(5)高质量音频。
第410题 在屋顶布放一条30m长的馈线,做法正确的有( )。
A.馈线进入机房前有防水弯
B.防水弯最低处低于馈线窗下沿
C.馈线共两点接地
D.拐弯处馈线的弯曲半径为馈线外径的10倍
E.馈线接头接触牢靠并做防水处理
参考答案:ABE
解析:馈线长度在10~60m时,需三点接地;拐弯处馈线的弯曲半径应大于或等于馈线外径的20倍。
第411题 光缆中继段测试中需要填写的有( )。
A.中继段线路光纤衰减统计表
B.中继段光纤线路衰减测试记录表
C.光纤接头损耗测试记录表
D.中继段光纤通道总衰减测试记录表
E.中继段光纤后向散射曲线表
参考答案:BDE
解析:中继段线路光纤衰减统计表和光纤接头损耗测试记录表是在接续过程中填写的。
第412题 解决部分区域无线信号覆盖不足的问题,有效的方法有( )。
A.调整天线挂高
B.增加天线增益
C.增加载波数量
D.调整天线方位角
E.调整天线俯仰角
参考答案:ABDE
解析:载波数量和容量有关系,天线增益越高方向性越好,与覆盖无关。
第413题 演播室灯具要尽量避免与( )设备使用同一相电。
A.普通照明
B.音频
C.视频
D.通风空调
E.电动
参考答案:BC
解析:演播室灯具尽量避免与视频、音频设备使用同一相电,可以与普通照明、动力照明合用同一相电。

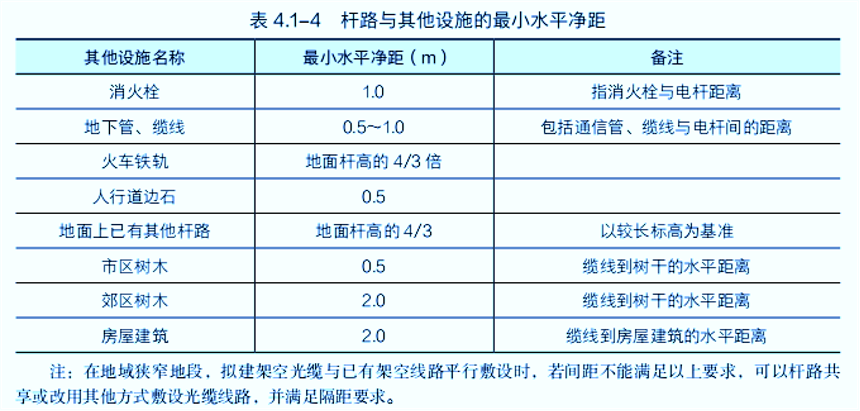

第414题 符合架空光缆线路与其他设施的水平净距规定的有( )。
A.电杆与消火栓相距2m
B.缆线与郊区树干相距1m
C.缆线与房屋建筑相距1.5m
D.电杆与地下管线相距3m
E.电杆与火车铁轨相距为地面杆高的3/2倍
参考答案:ADE
解析:
参考答案:↓

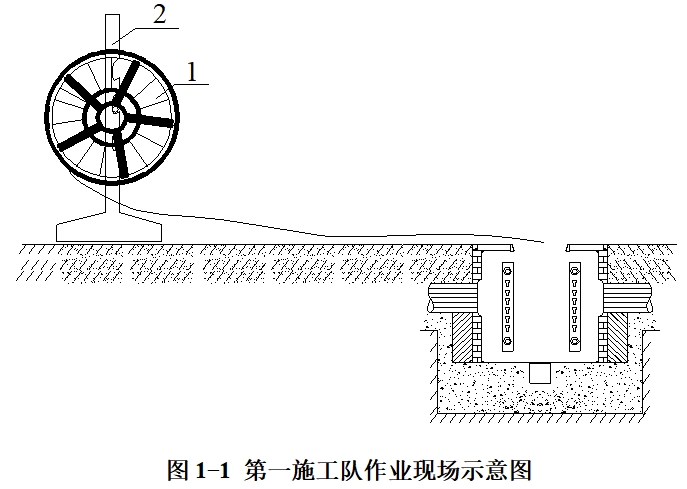

解析:1.1-光缆盘;2-放缆支架(千斤顶);3-光缆∞字倒盘。

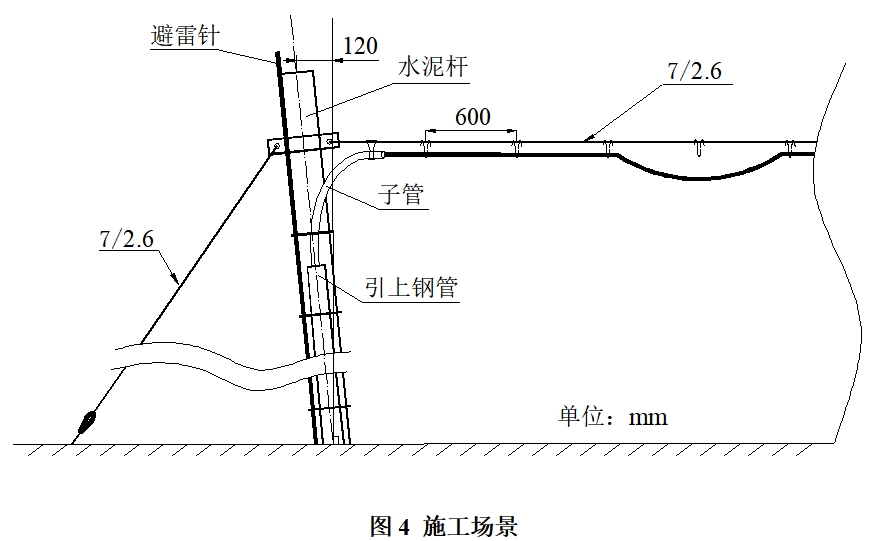

2.图1-2(或第二施工队)进度较快。
3.5带状光纤熔接机、6带状光纤剥纤钳、9光纤切割刀、10光缆开剥刀、1组合安装工具包。

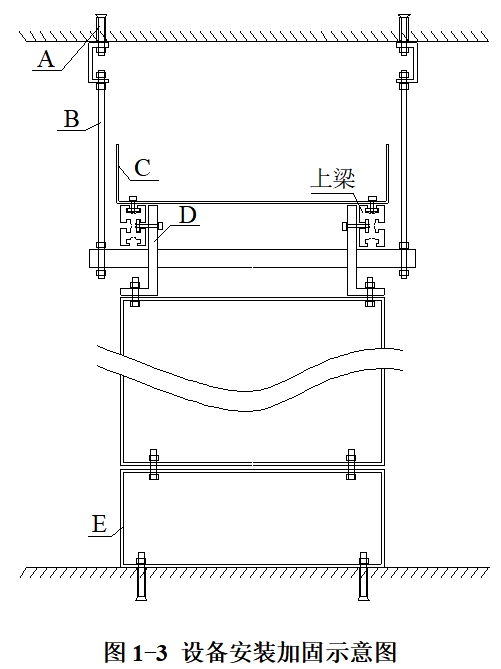

4.A-膨胀(锚固)螺栓; B-吊挂(杆); C-电缆支铁; D-L型加固铁;
E-抗震底座(基座、机座)。
5.步骤1的工作包括:断开头柜侧保护地和工作地端子连接并做绝缘处理;断开本期使用的熔断器(空开、熔丝)。
步骤2的工作包括:依次连接电源分支柜侧保护地、工作地和工作电源端子。
步骤3的工作包括:恢复连接头柜侧保护地和工作地端子。
参考答案:↓
解析:1.不妥之处1:招标文件重要修改后,仍于10月28日开标。
正确作法:招标人应于重要修改后,顺延(推延)15日开标,或将投标文件提交截止日期(开标日期)调整至10月30日。
不妥之处2:12月10日双方签订施工合同。
正确作法:招标人和中标人应自中标通知书发出30日内,即12月5日前签订合同。
2.合理。
优点:组织机构简单、职责(分工)分明;
权利集中、命令(指挥)统一、决策迅速(高效)。
缺点:没有职能部门的专业化管理;
要求项目负责人通晓各种业务和多种专业技能(全能、综合能力强)。
3.具体防护预防措施有:
① 高处作业应划定安全禁区(安全区、围挡、围栏、施工区域),设置警示牌(标示牌);
②作业过程中禁止无关人员(行人、其他人员)进入安全禁区;
③高处作业用的工、器具应加保险绳、钩、袋,防止失手散落(跌落);
④严禁在塔上抛掷物件;
⑤操作人员应统一指挥(专人指挥)。
4.不合适。
原因:高处作业属于危险性较大(高风险)作业,
应由专职安全生产管理人员(安全员)进行监督。
应检查的物品还应该有:防滑手套; 吊装设备(或吊装机具、卷扬机、手推绞盘、手扳葫芦;吊装绳索等); 工具袋(包)。
5.① 负责治理的部门、人员(组织、责任人);
② 治理的时限(期限、进度)和要求;
③ 复查工作(验收)要求和安排。
参考答案:↓
解析:
1.①进行技术交底;
②落实“三检”制度;
③确保测量设备(仪表))处于良好状态;
④出现不合格项时制定并落实纠正措施。
2.①全面检查沟底深度(沟深);
②(重点检查沟坎等特殊地点沟底深度);
③保持沟底平整(平整沟底);
④光缆应顺直地贴(敷设、布放)在沟底;
⑤回填土满足规范要求。
3.(1)应及时通知管线产权单位,充分了解施工现场的具体情况,制定保护地下管线及其他设施的方案。
(2)开挖城市路面前,应与当地的规划部门联系,必要时应使用仪器探明地下管线的深度和位置,应人工开挖,禁止使用大型机械。对暴露的管线应及时采取措施保护。
(3)挖出文物时,项目部应保护好现场,并及时向文物管理部门报告,等候处理。
(4)在开挖光缆沟坑时,如果当天不能回填,应根据现场的实际特点,晚上在沟坑的周围燃亮红灯,以防人员跌落。
4.① 作业应使用梯子(升降台、升降梯、升降车、云梯);
② 禁止使用的场景有:跨越公路(道路);
墙壁间吊线上作业;
电力线(高压线)下面作业。
5.错误事项:
①购买工作服;
②投保意外伤害险;
③项目安全评价。
安全生产费使用原则: 筹措有章、支出有据、管理有序、监督有效。
参考答案:↓
解析:
1.合同文件、项目进度及资源配置计划、市场价格信息、类似项目(工程)的成本资料。
2.错误之处1:分包费归属为间接成本或应归属为直接成本;
错误之处2:OTDR购置费归属为间接成本或应归属为企业固定资产购置费。

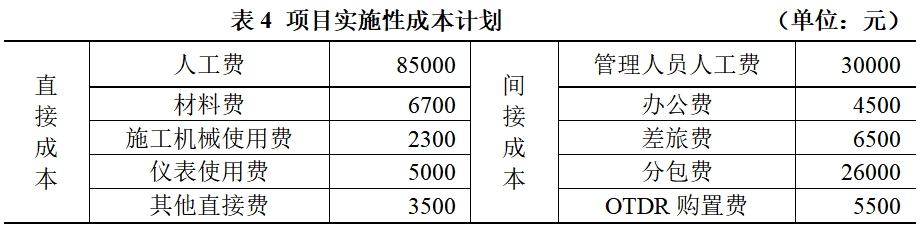

直接成本=85000+6700+2300+5000+26000+3500=128500(元);
间接成本=30000+4500+6500=41000(元)。
3.(1)按施工成本组成编制施工成本计划。
(2)按施工项目组成编制施工成本计划。
(3)按施工进度编制施工成本计划。
本项目采用按施工成本组成编制施工成本计划。
4.光缆路由、敷设方式、光缆纤芯承载的业务信息、光缆规格(型号)。
5.(1)割接方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。
(2)在施工单位审批后,应当报送监理单位,经专业监理工程师审核后由总监理工程师审批。
(3)对达到一定规模的危险性较大工程的专项施工方案及割接工程的割接方案还需由建设单位代表审批。
6.(1)不符合规范之处1:光缆挂钩间距600mm。
理由:光缆挂钩间距应为500±30 mm。
(2)不符合规范之处2:顶头拉线程式7/2.6mm。
理由:顶头拉线程式比吊线程式高一级,拉线应为7/3.0、吊线应为7/2.2,拉线(吊线)不符合规范。
(3)不符合规范之处3:顶头拉线没加绝缘子。
理由:拉线应加绝缘子。
(4)不符合规范之处4:靠近终端杆光缆没设伸缩弯。
理由:应设伸缩弯。
(5)不符合规范之处5:光缆从挂钩处脱落。
理由:光缆应通过挂钩附挂在吊线上。

(6)不符合规范之处6:引上钢管上端没封堵。
理由:应封堵。
参考答案:↓
解析:
1.施工进度管理计划还应包括:
(1)逐级分解的阶段性进度目标;
(2)进度管理的组织结构及职责分工;
(3)进度的动态管理机制和特殊情况下的赶工措施;
(4)减少外部因素对进度影响的协调措施。
2.(1)设计文件;
(2)设备安装工程工序之间的工艺关系;
(3)摸底报告(或施工现场具体环境条件);

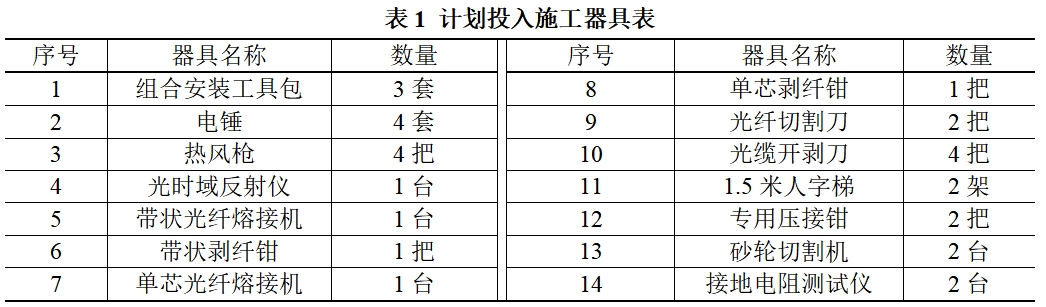

(4)拟投入的人员、工器具、仪表等施工资源数量(或配置情况、计划);
(5)材料和设备的供应(到货、进场、供货)条件。
3.
或
4.
关键线路①:B-A-C-F-G(1-2-4-6-7),关键线路②:B-E-D-F-G(1-3-5-6-7)
或关键线路①:B-A-C-F-G,关键线路②:B-A-D-E-F-G
5.
(1)不妥之处1:施工单位申报。
理由:应由建设单位申报。
(2)不妥之处2:当日申报。
理由:应在开工前5个工作日申报。
(3)不妥之处3:向工信部质检中心申报。
理由:省级项目应向本省通信管理局通信工程质量监督机构申报。
6.
事件一:设备晚到货5天,但因计划收到货时间比计划使用时间早2天以上,因此影响工期3天,可索赔3天。
事件二:施工单位自身原因,影响工期2天,不可索赔工期(可索赔0天)。
事件三:施工单位自身原因,影响工期2天,不可索赔工期(可索赔0天)。
事件四:因A工作拖后1天完成,影响工期1天,但属于施工单位自身原因,不可索赔工期(可索赔0天)。
因按合同工期考虑,所有工作总时差均为2天,事件一、二、三不重复计算,因此影响完工日期拖后时间为3+1-2=2天,最终完工日期为8月3日。
