一级建造师《通信工程管理与实务》历史真题(419题)

第301题

蓄电池的主要指标包括( )。

A.电动势

B.内阻

C.放电率

D.终了电压

E.充电电流

参考答案:ABCD

解析:

蓄电池指标电动势、内阻、终了电压、放电率、充电率、循环寿命。

第302题

符合通信机房抗干扰要求的有( )。

A.远离110KV以上的超高压变电站

B.远离医用射频设备

C.远离加油站

D.使用防静电地板

E.远离电气化铁道

参考答案:ABDE

解析:

四、机房抗干扰要求

1、机房内无线电干扰场强,在频率范围0.15-1000MHZ时,应小于等于126dB

2、机房内磁场干扰强度应小于等于800A/M

3、应远离11万伏以上超高压变电站、电气化铁道等强电干扰

4、应远离工业、科研、医用射频设备干扰

5、机房地面可使用防静电地漆布或防静电地板

第303题

移动终端可感知的通信网络指标有( )。

A.掉话率

B.网络负荷

C.语音质量

D.上下行速率

E.呼叫建立成功率

参考答案:ACDE

解析:

移动终端可感知的通信网络指标有主要有掉话率、呼叫建立成功率、语音质量、上下行速率。

第304题

光时域反射仪可以测试的项目有( )。

A.光纤衰减系数

B.光纤后向散射曲线

C.光纤偏振模色散

D.光纤色度色散

E.光纤接续损耗

参考答案:ABE

解析:

光纤接续时,现场用OTDR监测光纤连接质量,并及时做好光纤连续损耗和光纤长度记

二、光缆测试

光缆测试包括单盘光缆测试、光缆接续现场监测及光缆中继段测试。

在实际工程中,光纤连接损耗的现场监测普遍采用OTDR监测法。该方法在精确测量接头损耗的同时,还能测试光纤单位长度的损耗和光纤的长度;工程中应推广使用远端环回监测法,光纤接头损耗的评价应以该接头的双向测试的算术平均值为准。

光缆中继段测试2007案例1内容包括中继段光纤线路衰减系数及传输长度、光纤通道总衰减、光纤后向散射信号曲线、偏振模色散(PMD)和光缆对地绝缘。2014案例1

中继段光纤线路衰减系数及传输长度的测试:OTDR测试仪在ODF架上测量。

光纤通道总衰减,光纤线路自身损耗、光纤接头损耗和两端连接器的插入损耗;稳定光源和光功率计经过连接器测量

光纤后向散射曲线,在光纤成端接续和室外光缆接续全部完成、路面所有动土均完工的前提下,用OTDR测试

偏振模色散PMD测试

光缆对地绝缘测试高阻计若测试值较低时应采用500伏兆欧表

第305题

人(手)孔位置选择不当的是( )。

A.建筑物引入点

B.铁路两侧

C.低洼积水地段

D.单位门口

E.河道两侧

参考答案:CD

解析:

一、人手孔、通道的位置选择

1、在机房、建筑物引入点等处,一般应设置人手孔

2、管道长度超过150m,应适当增加人手孔

3、管道穿越铁路、河流,应在两侧设置人手孔

4、一般大容量电缆进局所,汇接处宜选择通道

5、人手孔不应设置在建筑或单位的门口、低洼积水地段

第306题

剧场扩声系统中,扬声器的固定应安全可靠,水平角、( )应能在设计要求的范围内方便调整。

A.倾角

B.俯角

C.夹角

D.对角

E.仰角

参考答案:BE

解析:

扬声器的安装应符合设计要求,固定应安全可靠,水平角、俯角和仰角应能在设计要求的范围内方便调整。

第307题

某电信运营公司发现本地网光缆被挖断,首先采取措施临时疏通业务,随后修复线路并加装钢管保护,在沿线增设宣传牌。该公司可向责任单位索赔的费用包括( )。

A.临时疏通业务的费用

B.线路修复的费用

C.加装保护钢管的费用

D.增设宣传牌的费用

E.支付用户的损失赔偿费用

参考答案:ABE

解析:

中断电信业务给电信业务经营者造成的经济损失包括

第308题

对通信建设工程企业项目负责人的安全生产管理能力的考核要求包括( )。

A.能够认真贯彻执行国家有关安全生产的方针政策

B.能够根据工程的特点组织制定通信工程安全施工措施

C.能够有效对安全生产进行现场监督检查

D.能够及时制止现场违章指挥、违章操作行为

E.能够及时、如实报告通信工程生产安全事故

参考答案:ABE

解析:

通信建设工程企业项目负责人的安全生产管理能力的考核要求 。

第309题

广播电视建设项目初步设计文件审批后,项目总体布局、工艺系统、建筑面积、建设标准、( )等不得任意修改和变更。

A.项目进度

B.施工组织

C.主要设备

D.总定员

E.概算

参考答案:CDE

解析:

初步设计文件审批后,不得任意修改和变更。如涉及总体布局、工艺系统、主要设备、建筑面积、建设标准、总定员和概算等,必须修改的需报原设计审批部门批准。

第310题

问题:

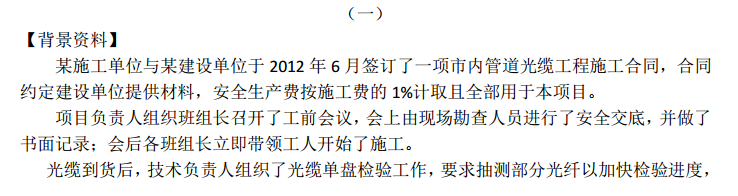

1、指出承包合同不符合规定指出并说明理由。

2、指出安全技术交底不妥之处并说明理由。

3、施工单位应采取哪些安全管理措施以防止类似本工程的安全事故再次发生?

4、光纤衰耗过大时间发生后施工单位后续应做哪些工作?相关损失由谁承担?

参考答案:见解析

解析:1L420110通信建设工程造价管理P326

     (九)安全生产费

    安全生产费按建筑安装工程费的1.5%计取2013-案例1。此项费用属于不可竞争费用,在竞标时,不得删减、列入标外管理。

2、

答:1)、组织各组长召开开工前会议不妥

理由:交底应面向全体管理人员和操作人员

2)、由现场勘察人员进行安全技术交底不妥,

理由:根据相关规定,应由技术负责人进行安全交底

 3)、会后各班组长立即带领施工人员施工不妥,会议未最终交底至施工作业人员。

理由:根据相关规定,安全交底应该逐级交底,直到交底到所有人员;各班组长会后施工前应组织对各班组作业人员进行安全技术交底。

4)、会议记录无参加交底人员签字不妥,

理由:根据相关规定,安全技术交底工作不管采用哪种方式,都要形成记录,并由交底人和被交底人签字。

第311题

问题:

1、A区仓库管理存在哪些问题?

2、雨期施工应注意事项。

3、指出施工单位涉及的持证上岗的人员和证件名称?

4、部分基站已安装完毕,建设单位提出提前使用已完工基站,建设单位的要求是否合理?施工单位应怎样做?

参考答案:见解析

解析:1L420090通信与广电工程项目施工现场管理 P300

四、现场物资管理

物资管理人员做好现场物资的采购、检验、保管、领用、移交和成本核算工作

项目经理部做好工程物资采购、进货检验工作,并合理保管和发放,恰当标识

注意防火防盗防潮,做好物资的进货、领用的账目记录,定期盘点库存物资

对于建设单位采购的物资,应负责向建设单位移交剩余物资、办理相应手续

对于自采的物资,工程完工后保管好剩余物资

受现场环境限制,难以经济的检验质量状况的工程材料,使用时,记录好材料的批次和使用地点,一旦使用过程中发现有材料存在质量问题,应注意检查通批次的其他材料质量状况,以保证质量满足要求。

2、

答:雨期施工时,雷雨天气禁止从事高空作业,空旷环境中施工人员避雨时应注意防雷。施工人员应注意道路状况,防止滑倒摔伤。雨天及湿度过高的天气施工时,作业人员在与电力设施接触前,应检查其是否受潮漏电。施工现场的仪表及接续机具在不使用时应及时放到专用箱中保管。下雨前,施工现场的材料应及时遮盖;对于易受潮变质的材料应采取防水、防潮措施单独存置。雨天行车应减速慢行。暂时不用的电缆应及时缩封端头,及时充气。

第312题

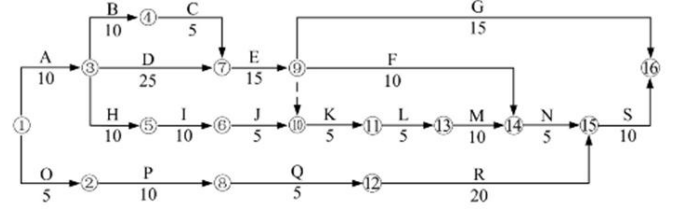

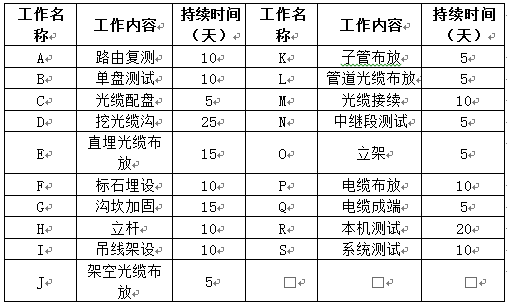

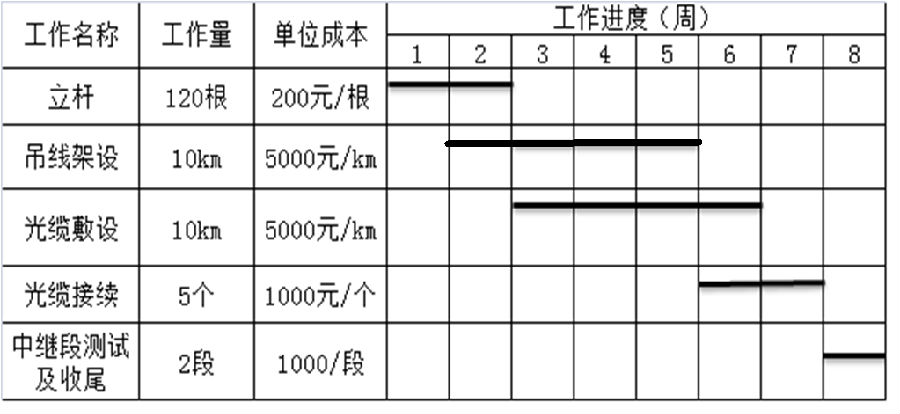

某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括直埋、架空、管道光缆,其中直埋光缆线路与季节性河流交越(其中施工时为无水季);设备安装工程主要安装DWMW设备。合同约定:建设单位负责采购钢绞线、光缆和设备,办理过河手续及赔补费用。施工单位负责采购子管,水泥和砂石;工期90天。施工单位提交的初步施工进度网络计划得到建设单位的批准,如图所示:

施工过程中发生了如下事件:

事件一:开工后建设单位办理过河手续时,水利部门要求另选过河点。施工单位配合选址20个工日,人员误工40个工日。根据新的实施方案,施工单位增加费用7万元,本事件造成挖沟进度延迟7天;坡坎加固时间增加3天。

  事件二:钢绞线镀锌不合格,需重新采购,误工30个工日,进度延迟5天

  事件三:塑料子管壁厚不合格,需要更换,误工20个工日,进度延迟2天。

  事件四:光纤切割刀损坏,影响接续 ,误工10个工日,进度延迟2天

  事件五:部分坡坎强度不达标,需重新加固,增加40个工日,增加材料费9000元,进度延迟4天。

     事件六:施工单位增加了系统测试的人员和仪表,使测试工作提前5天完成

问题:

1、按最初计划,计算工期并列出关键工作。

2、针对上述事件,分别回答施工单位是否能向建设单位提出索赔并说明理由。

3、施工单位的补偿工期是多少天?计算最终工期比计划工期提前或者延后多少天?

4、假定人工费综合工日单价为100元/日,误工费为50元/日,计算在工程结算时施工单位可得到的补偿费用。

6、测试OUT指标,接受机的灵敏度的测试、最小边模抑制比、最大-20DB带宽分别需要的哪些仪表?

参考答案:见解析

解析:

1、

答: 计算工期:10+25+15+5+5+10+5+10=85

  关键工作有:A、D、E、K、L、M、N、S

【解析】1L420040通信与广电工程项目施工进度控制 P223

详见项目管理教程

2、

答:事件1:可以提出费用索赔和工期索赔

    理由:因为变更过河方案办理过河手续是建设单位应该承担的责任;施工单位配合选择和人员误工损失应由建设单位承担;挖沟工作是关键工作,延误7天致总工期超出7天;但沟坎加固工作延长3天,未超过其总时差10天,不影响工期

   事件2:可以提出费用索赔,但不能提出工期索赔

    理由:钢绞线镀锌不合格是建设单位应该承担责任,但延误5天未超过总时差15天。

   事件3:不可以提出费用索赔和工期索赔

   理由:不可以提出费用索赔和工期索赔

  理由:塑料子管壁厚不合格是施工单位应该承担的责任

    事件4:不可以提出费用索赔和工期索赔

   理由:光纤切割刀损坏是施工单位应该承担的责任

   事件5:不可以提出费用索赔和工期索赔

   理由:坡坎强度不合格是施工单位应承担的责任

   事件6:不可以提出费用索赔和工期索赔

   理由:施工单位加快施工进度是施工单位应承担的责任

【解析】1L420100通信与广电工程合同管理  P316

建设工程索赔成立的条件及应具备的理由

3、

答:可得到工期补偿7天

   实际工期与计划工期差:-7-2-2+5=-6;即最终工期比计划工期拖后6天

【解析】1L420040通信与广电工程项目施工进度控制   P238

进度偏差分析三步曲

4、

 事件一:20*100+40*50+70000=74000元

 事件二:30*50=1500元

 事件三:0元

事件四:0元

事件五:0元

事件六:0元

合计:74000+1500=75500元

【解析】1L420110通信建设工程造价管理 P334

工程竣工价款结算

5、

【解析】1L412060通信线路施工技术  P150

6、

答:接受机的灵敏度的测试:SDH传输分析仪、光功率计、可调光衰耗器

最小边模抑制比、最大-20DB带宽分别所需要的仪表:光谱分析仪。

【解析】1L412020传输和交换系统的测试

  P121 光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计

  P122最小边模抑制比   光谱分析仪

       最大-20DB带宽   光谱分析仪

第314题

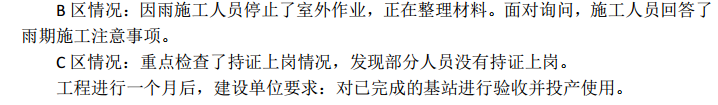

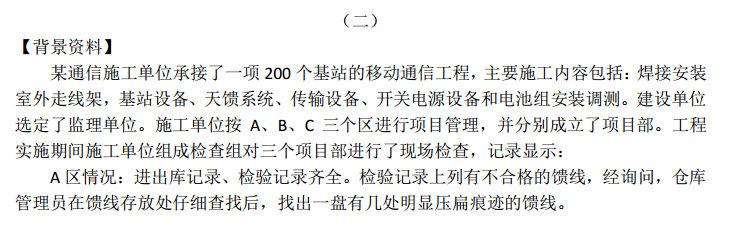

某项目部承接了一项设备安装工程,建设单位机房安全员巡检时,施工人员正在铺有防静电地板的机房内,穿着拖鞋、带着墨镜使用切割机和电焊机制作设备基座,安全员责令停工。

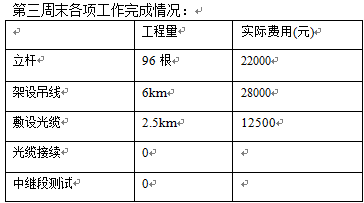

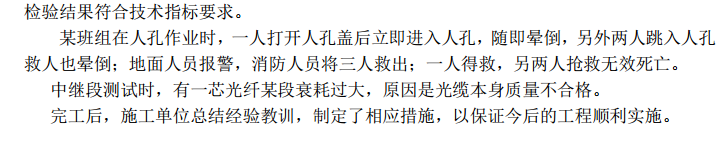

设备测试阶段,出现部分指标不合格现象,经检查、统计、判断、分析发现,不合格项目统计如下:

施工单位纠正后按期完工并提交竣工资料。竣工资料包括:工程说明、建筑安装工程量总表、开工报告,隐蔽工程签证、交完工报告、停复工报告、交接书、洽商记录、竣工图、测试记录;监理工程师认为资料不全,将其退回;

问题:

1、指出施工人员错误之处,并说明正确做法。

2、绘出本工程质量不合格项排列表。

3、用排列图法对存在的质量问题进行分析。

4、指出本工程的主要质量问题。

5、如何保证同轴电缆头的焊接质量?

6、竣工资料缺少那些内容?哪些人应在竣工图章上签字?

参考答案:见解析

解析:

1、

答:1、错误之处一:违章操作,在机房内制作基座

正确做法:制作基座应在机房外面。

       2、错误之处二:未正确使用安全防护用品

 正确做法:电焊时应佩戴防护面具、防护手套、绝缘鞋、防护服等安全防护用品

【解析】1L420060通信与广电工程项目施工安全管理  P266-268

2、

答:不合格项排列表

【解析】1L420070通信与广电工程项目施工质量管理  P274

第四版教材已经删除,详见项目管理教程

3、

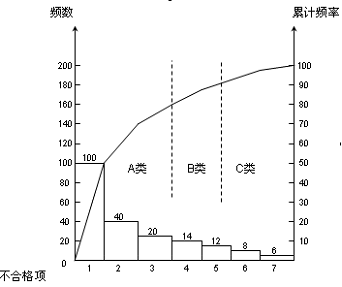

通过此图分析可将影响因素分为三类:占0%~80%的为a类因素,即主要因素;80%~90%的为b类因素,是次要因素;90%~100%的为c类因素,即一般因素。由于a类因素占存在问题的80%,此类因素解决了,质量问题大部分就解决了。因此在质量改进项目中,少数的项目往往起着主要的、决定性的影响。通过区分最重要和最次要项目,就可以用最少的努力获得最大的改进

【解析】1L420070通信与广电工程项目施工质量管理  P274

第四版教材已经删除,详见项目管理教程

4、

答:电缆收发错位、同轴头焊接不良和插头插接不良

【解析】1L420070通信与广电工程项目施工质量管理  P274

第四版教材已经删除,详见项目管理教程

5、

答:焊接前,组织人员进行示范和操作技术交底;选派有经验和合格的操作人员与质量检查人员进行操作和及时检查;选用合格的焊接工具,并保证焊接工具工作时的温度满足要求;应防止烙铁头氧化不粘锡;使用适宜的焊剂;焊锡丝的质量应合格

【解析】1L420080通信工程质量事故的处理 P296

五、室内设备安装工程质量事故的预防措施

2、线缆端接的假焊和虚焊的预防措施

6、

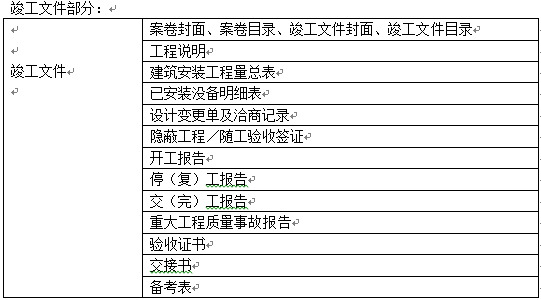

答:已安装设备明细,设计变更单和洽商记录,重大工程质量事故报告,验收证书,备考表

施工单位编制人、审核人、技术负责人;

总监理工程师、现场监理人员

【解析】1L420120通信建设工程竣工验收的有关规定  P336-p337

第315题 下列通信网络功能,主要由软件设施完成的是( )。

A.接入

B.交换

C.传输

D.维护

参考答案:D

解析:

硬件构成来看,通信网由终端节点、交换节点、业务节点和传输系统构成,它们完成通信网的基本功能;接入、交换和传输。软件设施则包括信令、协议、控制、管理、计费等,它们主要完成通信网的控制、管理、运营和维护。实现通信网的智能化。

第316题 网络切片是( )最核心的内容。

A.SDN

B.SDH

C.PTN

D.NFV

参考答案:D

解析:

SDN是NFV的基础,SDN将网络功能模块化、组件化;网络功能将可以按需编排,根据不同场景和业务特征要求,灵活组合功能模块,按需定制网络资源和业务逻辑,增强网络弹性和自适应性。网络切片是NFV最核心的内容,它利用虚拟化将网络物理基础设施资源虚拟化为多个相互独立平行的虚拟网络切片。

第317题 在移动通信( )阶段,核心网通过IMS的VoIP实现语音业务。

A.2G

B.3G

C.4G

D.5G

参考答案:C

解析:

4G阶段的移动核心网不再具有电路域部分,只有分组域EPC,只提供分组业务,通过IMS的VIP实现语音业务。

第318题 下列技术中,能够为用户提供网络带宽最大的是( )。

A.EPON

B.GPON

C.ADSL

D.HDSL

参考答案:B

解析:

从PON技术发展的角度看,随着用户对带宽需求的增长,提供1G到2G共享总带宽的EPON(以太网无源光网络)和GPON(吉比特无源光网络)技术将很快出现带宽瓶颈,运营商已经开始部署单波长速率10Gbit/s的单波长10G PON。

第319题 现阶段,对光纤色散要求最高的是( )传输系统。

A.40×10G DWDM

B.40×40G DWDM

C.40×100G DWDM

D.40×400G DWDM

参考答案:B

解析:

降低光纤的色散,对增加光纤通信容量,延长通信距离,发展高速40Gbit/s光纤通信和其他新型光纤通信技术都是至关重要的。目前商用的DWDM系统波道数可达160波,若传输10Gbit/s系统,整个系统总容量就有1.6Tbit/s。

第320题 下列SDH数字微波中继通信系统站点中,不具备波道倒换功能的是( )。

A.枢纽站

B.分路站

C.中继站

D.终端站

参考答案:C

解析:

中继站不上、下话路,不具备波道倒换功能,具有站间公务联络和无人值守功能。
