第381题 背景资料

某通信施工企业承担某40×10G DWDM干线传输设备安装工程。主要工作内容包括:设备安装、电源线布放、光纤布放、电源割接、设备测试、系统测试等。

施工图设计会审前,项目部组织了设计预审,编写了预审记录。

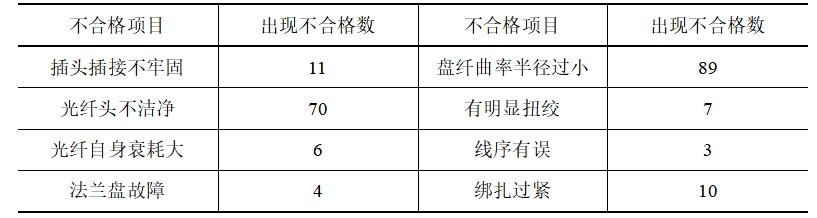

施工进场前,项目部将光纤布放识别为质量控制的关键过程,对项目部年内同类项目光纤布放不合格统计情况(见表2)进行了分析,制定了相应的控制措施。

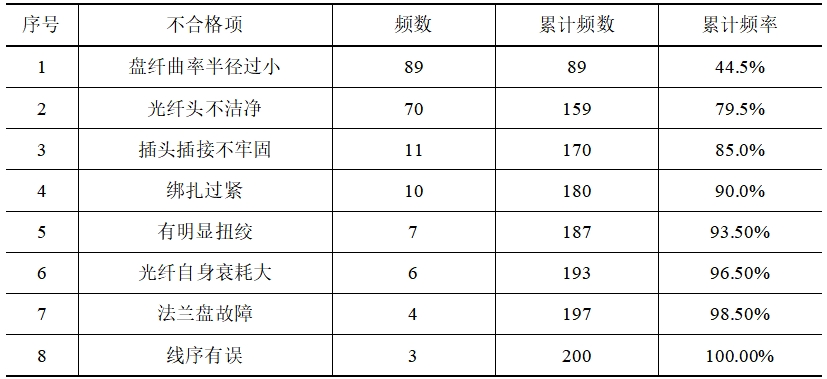

表2 光纤布放不合格项统计表

开工前,项目部基于干线机房在网运行设备安全防护和电源割接工作,制定了禁止触动与施工无关的设备、防尘等安全防范措施。

在电源线布放工作开始前,施工队长对施工人员进行了工序交底。交底内容包括作业范围、施工依据、质量目标以及其他与安全、进度、成本、环境等目标管理有关的措施要求和注意事项等。

设备测试阶段,测试人员对波长转换器(OTU)的平均发送光功率、光接收灵敏度和最小过载光功率、输入抖动容限、输出抖动、抖动转移特性、中心频率和偏差进行了测试。

问题

1.项目部组织设计预审的目的是什么?

2.根据表2,采用排列图法列表统计光纤布放不合格累计频率,分析指出光纤布放不合格的主要质量问题。

3.针对在网运行设备和割接工作的安全防护措施还有哪些?

4.工序交底中还缺少哪些内容?

5.补全OTU设备测试中缺少的测试项目。

参考答案:↓

解析:

1.了解和掌握设计图纸的设计意图、工程特点、技术要求。

发现施工图设计问题及预算中的问题。

2.

通过排列图法分析,盘纤曲率半径过小及光纤头不洁净两项的不合格数占全部不合格数的79.5%;两项累积频率接近80%,应定为主要质量问题;

3.① 机房内电源割接时,应注意所使用工具的绝缘防护;

② 通电前应检查新装设备,在确保新设备电源系统无短路、接地、错接等故障;

③ 插拔机盘时,应佩戴防静电手环。

4.工序交底内容还应包括:

① 作业程序;

② 技术标准;

③ 工程中质量通病及预防措施。

5.① 发送信号波形(眼图);

② 最小边模拟制比;

③ 最大-20dB带宽。

第382题 背景资料

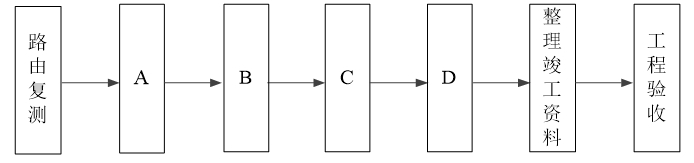

某施工单位承担了20km市区管道光缆线路工程,主要工作内容包括路由复测、光缆敷设(含人孔抽水)、中继段测试、光缆配盘、光缆接续等,施工顺序如图3所示。

图3 施工顺序图

项目部编制的施工组织设计中明确了项目负责人的安全职责,包括贯彻落实安全生产责任制、组织落实安全生产规章制度和操作规程等。

项目部识别的环境因素包括:光缆测试时随意丢弃的电池、包装垃圾;光缆接续时随意丢弃的下脚料、废弃物;封热缩制品使用喷灯造成的废气;被焚烧或填埋的剩余油漆;随意倾倒的伙房泔水和生活垃圾等。

施工过程中,安全员在施工现场发现,施工人员在佩戴好安全装备、打开人孔后使用梯子直接进入人孔作业,遂要求停止作业并做好进入人孔前的安全防护。

光缆敷设过程中,出现一处光缆打结扣的事件。为预防此类问题的再次发生,项目部对放缆工器具的配备做出了具体要求,并制定了现场防范措施,内容包括:选择合适的放盘点、确定放缆关键点、依据施工规程要求按“∞”形盘好光缆。

问题

1.给出图3中A、B、C、D的工序名称。

2.项目负责人的安全职责还应包括哪些内容?

3.本工程的环境因素还有哪些?

4.补充在进入人孔内作业之前的安全防护措施。

5.补充光缆打结扣的现场防范措施。

参考答案:↓

解析:

1.A:光缆配盘;B:光缆敷设;C:光缆接续;D:中继段测试。

2.① 确保安全生产费用的合理使用;

② 根据工程特点制定安全施工措施;

③ 消除安全事故隐患;

④ 及时、如实报告生产安全事故。

3.抽水机工作时的废气和噪声;人孔排出沿街漫流的水。

4.先进行通风;再用气体检测仪进行检测。

5.① 严格按照操作规程铺设光缆;

② 配备足够的敷设光缆人员;

③ 控制好敷设光缆的速度;

④ 安排有经验人负责关键点;

⑤ 保证光缆在指挥人员视线范围内。

第383题 背景资料

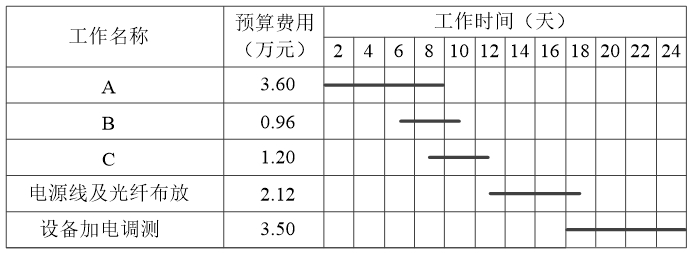

某公司承接了一项波分复用设备安装工程,主要施工内容包括:设备安装、走线架及光纤槽安装、底座制作安装、电源线及光纤布放、设备加电调测等。施工准备阶段,项目部编制了成本计划及进度计划,并依据施工合同、施工图设计、施工方案、进度计划配置了施工资源。成本计划及横道图进度计划如图4所示。

图4 成本计划及横道图进度计划

施工过程中发生了以下事件:

事件一:质检员检查时发现:机架机门开关灵活,接地良好;高度为2.2m的机架垂直度偏差最大值为3.0mm;光纤余长均在1.5m到4m之间,曲率半径最小值为25mm。质检员要求对不符合规范的项目进行整改。

事件二:系统调测阶段,测试队伍测试了系统的中心波长及偏差、系统误码性能,验证了冗余保护、交叉连接及网管功能。

事件三:项目进行到第8天末,工作A完成了80%,工作B完成了50%,工作C完成了30%;实际发生成本3.3万元。

事件四:监理单位审查竣工图时发现竣工图章的内容包括施工单位、编制人、编制日期和监理单位,认为内容不全,要求整改。

问题

1.指出图4中A、B、C分别代表的工作名称。

2.施工资源配置的依据还有哪些?

3.指出事件一中的不符合规范之处,并给出合格标准。

4.事件二中,系统调测还需要测试哪些项目?中心波长测试可使用什么仪表?

5.计算第8天末的ACWP、BCWP、BCWS、CV、SPI;并分析进度及成本偏差(保留两位小数)。

6.本工程竣工图章还缺少哪些内容?

参考答案:↓

解析:

1.A:走线架及光纤槽安装;B:底座制作安装;C:设备安装

2.工作分解结构、历史资料、定额、组织策略

3.(1)部分机架垂直度偏差太大;应控制在2.2mm之内;

(2)部分光纤余长太长;宜控制在2m之内;

(3)部分光纤曲率半径太小;应控制在30mm以上。

4.(1)光信噪比、系统输出抖动、以太网链路测试、系统保护倒换测试;

(2)光谱分析仪、多波长计。

5.ACWP=3.3万元;

BCWP=3.6×80%+0.96×50%+1.2×30%=3.72万元;

BCWS=3.6+0.96×75%+1.2×25%=4.62万元;

CV=3.72-3.3=0.42万元;

SPI=3.72/4.62=0.81;

CV>0,说明费用节支;SPI<1,说明进度拖后。

6.竣工图章缺少内容:项目技术负责人、监理工程师、总监理工程师、审核人。

第384题 背景资料

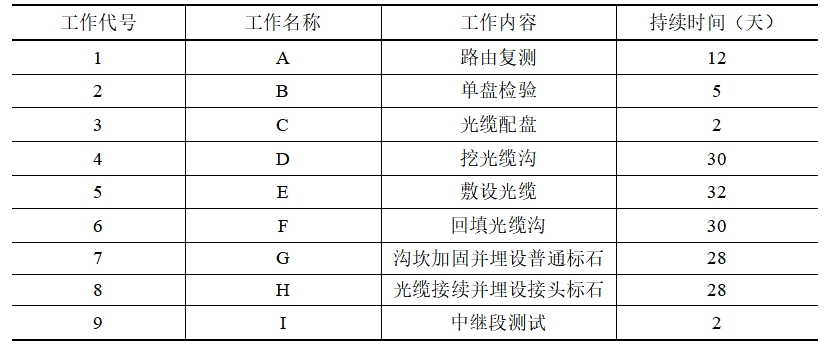

某通信施工企业承接了一项直埋通信光缆线路工程,其中有3段需要同沟埋设两条光缆。主要工作内容见表5。

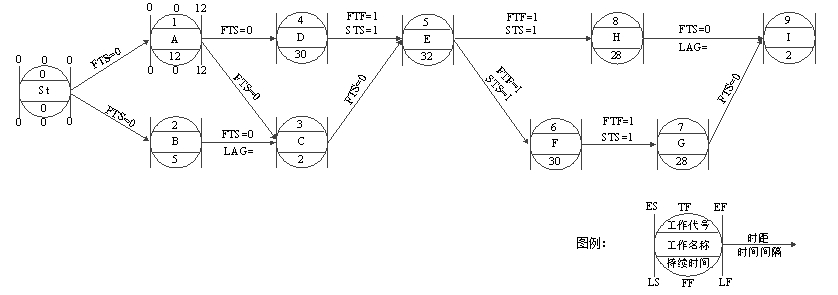

开工前,项目部安排人员进行了现场摸底,确定了临时设施的设置地点,并根据摸底情况制定了进度计划。图5-1为缺少部分时间参数的单代号网络计划,图5-2为横道图进度计划的一部分。

开工后,项目经理要求施工队伍对路由位置、与其他设施的间距、光缆的布放质量、引上管及引上缆的安装质量、沟坎加固质量、回填土质量等工作做好隐蔽工程随工验收签证工作。

施工过程中,施工队在光缆接头处、直线段落每间隔180米至200米处埋设了标石,随工验收时认为还需要增加标石,要求整改。

表5 工作内容表

图5-1 单代号网络计划

图5-2 横道图进度计划

问题

1.按图5-1图例的格式分别标注工作B、C、D、E的时间参数,并计算工作B与C之间、H与I之间的时间间隔。

2.指出关键工作的工作名称并计算工期。

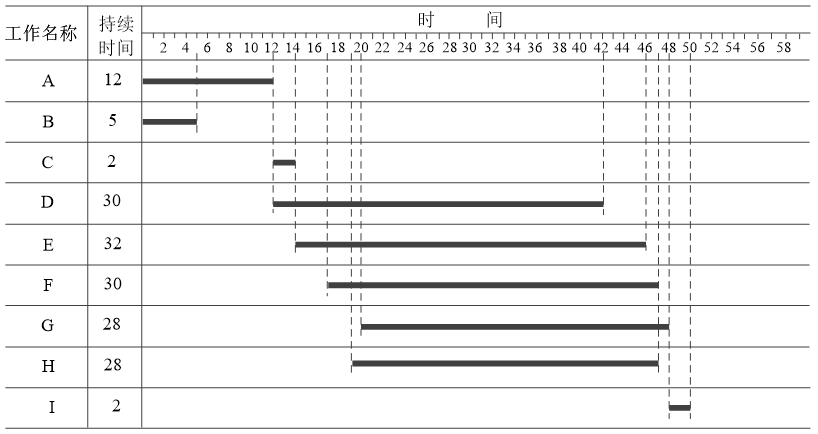

3.在答题卡上复制图5-2,绘制完整的横道图进度计划。

4.给出本工程临时设施位置的选取原则。

5.本工程隐蔽工程随工验收还应包括哪些项目?

6.本工程还应在哪些地方增加标石?

参考答案:↓

解析:

1.工作B、C、D、E的时间参数如下:

工作B与C之间的时间间隔LAG=7

工作H与I之间的时间间隔LAG=1

2.本工程的关键工作有:A、C、E、F、G、I;

总工期为50天。

3.

4.设置临时设施的原则:

距离施工现场较近;运输设备、材料、机具便利;通信、信息传递方便;人身及物资安全。

5.本工程隐蔽工程随工验收还应包括:

光缆埋深、沟底处理;保护和防护设施的规格、数量、安装地点及安装质量;排流线的埋设质量;接头装置的安装位置及安装质量。

6.需要增加标石的地方有:光缆转弯点、预留处、防雷排流线的起止点、同沟敷设光缆的起止点、穿越障碍物点、装有监测装置的地点。

第385题 在通信网中,具有信令功能的是( )。

A.终端节点

B.交换节点

C.业务节点

D.传输系统

参考答案:B

解析:交换节点其主要功能有:①用户业务的集中和接入功能,通常由各类用户接口和中继接口组成。 ②交换功能,通常由交换矩阵完成任意入线到出线的数据交换。 ③信令功能,负责呼叫控制和连接的建立、监视、释放等。 ④其他控制功能,路由信息的更新和维护、计费、话务统计、维护管理等。

第386题 EPON网络中,光纤信号的传输方式是( )。

A.单纤单向

B.单纤双向

C.双纤单向

D.双纤双向

参考答案:B

解析:PON采用波分复用(WDM)技术,上、下行信号分别用不同的波长在同一根光纤中传送,实现单纤双向传输。

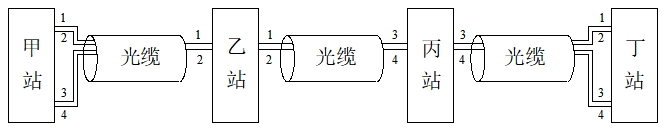

第387题 按下图搭建的传输系统中,乙、丙站未显示序号的纤芯采用跳接方式,其拓扑结构是( )。

A.线形

B.环形

C.星形

D.树形

参考答案:B

解析:环形网:通过闭合环路将所有节点连接起来,结构简单,易于实现。

第388题 关于卫星通信特点的说法,正确的是( )。

A.通信距离远、费用与距离有关

B.覆盖面积大、组网不灵活

C.保密性好、时延较大

D.机动性好、可以自发自收监测

参考答案:D

解析:卫星通信具有以下优点:(1)通信距离远,且费用与通信距离无关。(2)覆盖面积大,组网灵活,便于多址连接。(3)通信频带宽,传输容量大。(4)机动性好。(5)通信线路稳定,传输质量高。(6)可以自发自收进行监测。

卫星通信具有以下缺点:(1)保密性差。(2)电波的传播时延较大,存在回波干扰。(3)存在日凌中断和星蚀现象。

第389题 在移动通信系统中,不同路径信号之间产生的自干扰属于( )效应。

A.阴影

B.远近

C.多径

D.多普勒

参考答案:C

解析:多径效应:由于移动台所处地理环境的复杂性,接收到的信号不仅有直射波的主径信号,还有从不同建筑物反射过来及绕射过来的多条不同路径信号,而且它们到达时的信号强度、到达时间及到达时的载波相位都是不一样的。所接收到的信号是上述各路径信号的矢量和,也就是说各路径之间可能产生自干扰。

第390题 下列5G业务应用中,网络时延不能大于1ms的是( )。

A.智能抄表

B.自动驾驶

C.安防监测

D.三维视觉

参考答案:B

解析:低时延高可靠场景主要满足车联网、工业控制等对时延和可靠性要求高的业务需求。

第391题 关于电池容量的说法,正确的是( )。

A.电池内阻越大,容量越大

B.放电电流越大,测得容量越大

C.电池电动势越大,容量越大

D.终了电压值越高,测得容量越大

参考答案:D

解析:P=U×I

第392题 DWDM系统中实现全光网络的核心网元是( )。

A.光终端复用器

B.光线路放大器

C.光分插复用器

D.光交叉连接器

参考答案:D

解析:OTN其中核心设备是光交叉连接设备,具体采用可重构光分插复用器(ROADM)。

第393题 目前国际上数字广播主流应用的三种标准是( )。

A.DAB、HD Radio和DRM

B.DAB、HD Radio和QAM

C.DAB、HRM和QAM

D.HD Radio、HRM和QAM

参考答案:A

解析:目前国际上的数字广播主流应用已有三种标准:DAB(数字音频广播)、HD Radio和DRM。

第394题 下列广播中心录音室采取的隔声措施中,方法错误的是( )。

A.采用厚墙或双层墙

B.用三层平行玻璃制成观察窗

C.入口设置成声闸

D.采取浮筑式结构,形成房中房

参考答案:B

解析:录音室与控制室之间的观察窗应由不平行的三层玻璃制成。

第395题 关于设备割接、换装的说法,正确的是( )。

A.测试待迁设备,是为了保证设备性能满足入网要求

B.割接报告应由项目总监理工程师审批

C.建设单位组织,设备换装由施工单位协助进行

D.换装工作一般选择在法定节日夜间进行

参考答案:C

解析:待换装设备换装后测试是为了保证满足入网条件;割接报告应由建设单位代表审批;割接工作须在工作日夜间进行。

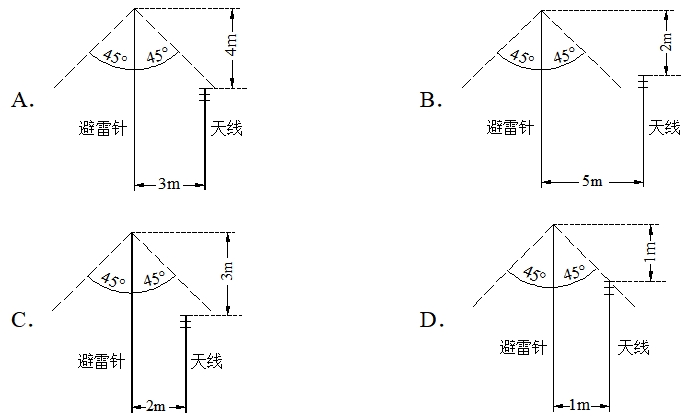

第396题 全向天线防雷保护图示正确的是( )。

A.A

B.B

C.C

D.D

参考答案:A

解析:全向天线应处于避雷针45°保护范围;全向天线和避雷器之间间距不小于2.5m,智能天线水平隔离距离应大于2m。

第397题 反映设备突发报文容纳能力的以太网接口测试项目是( )。

A.吞吐量

B.时延

C.过载丢包率

D.背靠背

参考答案:D

解析:背靠背反应了设备突发报文容纳能力。

第398题 关于蜂窝移动通信网络测试的说法,正确的是( )。

A.电压驻波比测试值应≤1

B.5G基站应采用RRU+BBU连接方式

C.中型城市宜选取30个CQT测试点

D.DT宜在工作日话务闲时进行

参考答案:C

解析:1≤驻波比≤1.5;5G采用AAU+DU+CU的工作方式;呼叫质量测试应在工作日话务忙的时候测试。

第399题 某无线基站语音质量下降,应优先从( )方面进行分析。

A.切换

B.无线接通率

C.掉话

D.干扰

参考答案:D

解析:干扰会增加误码率,降低语音质量。严重超过门限的,还会导致掉话。一般规定误码率应在3%以内,大于10%将无法正常解码还原声音。

第400题 将光纤端面制作成图示形状的目的是( )。

A.提高接头的回波损耗

B.减少接头的插入损耗

C.测试熔接机的包容性

D.测试光纤切割刀的稳定性

参考答案:A

解析:超纲超范围。
