“微信扫一扫”进入考试题库练习及模拟考试
第261题 关于拉绳式桅杆安装要求的说法,正确的是( )。
A.每层临时拉绳的初拉力应在与上层正式拉绳的初拉力相近
B.在调整、收紧拉绳时,严禁塔上人员或地面人员有一方抢先收紧
C.扒杆放至地面后,先自上而下调整拉绳初拉力,再调整桅杆垂直度,使其符合设计要求
D.悬挂天线幕前,桅杆应适当反向倾斜,挂好天线幕后应将桅杆倾斜部分调整过来
参考答案:D
解析:
1、架设拉绳式桅杆。
第262题 下列行为中,属于扰乱电信市场秩序的是( )。
A.盗窃公用电话亭
B.盗接邻居电话线
C.利用电信网窃取竞争对手投标信息
D.故意传播计算机病毒攻击移动公司计费系统
参考答案:B
解析:

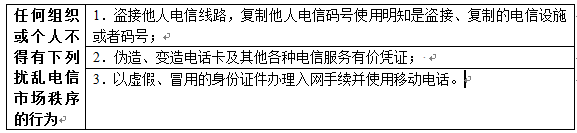

禁止扰乱电信市场秩序的行为
第263题 关于天线塔接地和防雷要求的说法,正确的是( )。
A.用一根专用防雷接地线引线将接闪器直接和接地体相连
B.若天线塔所处底层结构复杂,接地体电阻不应大于 10Ω
C.防雷接地线穿越机房时要与设备接地装置相连
D.在天线塔的塔楼部分敷设人工避雷带
参考答案:D
解析:
广播电视建设项目接地和防雷要求。
第265题
TD-SCDMA采用了( )多址方式。
A.时分多址
B.频分多址
C.码分多址
D.空分多址
E.扩频多址
参考答案:ABC
解析:
7、动态信道分配的引入是基于TD-SCDMA采用了多种多址方式CDMA\TDMA\FDMA。
第266题
以下( )属于机房交流供电系统。
A.配电屏
B.整流设备
C.UPS
D.逆变器
E.蓄电池
参考答案:ACD
解析:
交流供电系统:交流供电线路、燃油发电机组、低压交流配电屏,逆变器,交流不间断电源(UPS)。
第267题
地面数字电视传输国际标准电视传输标准包括( )。
A.ATSC
B.DVB
C.NTSC
D.ISDB
E.DTMB
参考答案:ABDE
解析:
目前有四种不同的地面数字电视传输国际标准:1)美国的先进电视制式委员会ATSC标准;
2)欧洲的数字视频广播DVB标准;3)日本的综合业务数字广播ISDB标准;4)我国的地面数字电视国家标准。
第268题
移动网络优化应主要从( )四个方面来进行分析。
A.掉话
B.无线接通率
C.切换
D.语音质量
E.干扰
参考答案:ABCE
解析:
网络优化应主要从掉话、无线接通率 、切换、干扰四个方面来进行分析。
第269题
卫星电视接收系统由( )等组成。
A.天线
B.馈源
C.数字卫星电视发射机
D.高频头
E.功率分配器
参考答案:ABDE
解析:
卫星电视接收系统由天线、馈源、高频头、功率分配器和数字卫星电视接收机等组成。
第270题

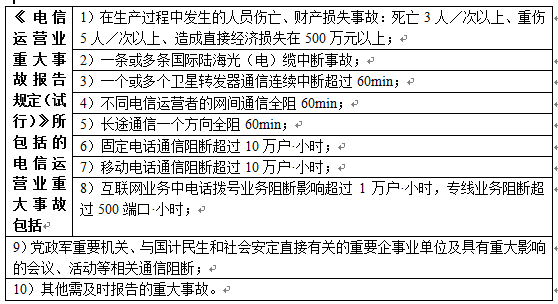

以下( )属于《电信运营业重大事故报告规定(试行)》所规定的电信运营业重大事故?
A.固定电话通话阻断超过5万户/小时
B.一个或多个卫星转发器通信累计中断超过60分钟
C.党政军重要机关通信中断
D.不同电信运营者的网间通信全阻60分钟
E.一条或多条国际陆海光(电)缆中断事故
参考答案:CDE
解析:
过失损坏电信线路及其他电信设施,造成《电信运营业重大事故报告规定(试行)》规定的重大通信事故的行为
第271题
通信建设工程企业专职安全生产管理人员的安全生产职责包括( )。
A.认真贯彻执行国际安全生产方针政策
B.对安全生产进行现场监督检查
C.保证安全生产费用的有效使用
D.及时,如实报告通信工程生产安全事故
E.组织制定本单位安全生产规章制度和操作规程
参考答案:ABE
解析:
通信建设工程企业专职安全生产管理人员职责包括
1)、能够认真贯彻执行国家安全生产方针政策、法律法规、部门规章、技术标准和规范性文件
2)、能够有效对安全生产进行现场监督检查
3)、能够发现生产安全事故隐患,并及时向项目负责人和安全生产管理机构报告
4)、能够及时制止现场违章指挥、违章操作行为
5)、能够有效对自然灾害发生时通信工程安全生产措施落实情况进行现场监督检查
6)、能够及时、如实报告通信工程生产安全事故
7)、通信工程安全生产业绩
第272题 OTN上的网络节点主要有( )。
A.光分插复用器(OADM)
B.光交叉连接器(OXC)
C.再生中继器(REG)
D.同步数字交叉连接设备(SDXC)
E.分插复用器(ADM)
参考答案:AB
解析:
光传送网(OTN)网络节点包含光分插复用器(OADM)和光交叉连接(OXC)
第273题
电缆单盘检验的主要项目包括( )。
A.环阻测试
B.不良线对检验
C.工作电容
D.绝缘电阻检验
E.电缆气闭性能检验
参考答案:ABDE
解析:
电缆单盘检验项目:外观检查、环阻测试、不良线对检验、绝缘电阻检验和电缆气闭性能检验。
第274题
下面相关单位的做法( )哪些违返了《通信工程质量监督管理规定》。
A.建筑单位为了降低成本,修改材料费,将35MM电源线修改为16MM
B.监理单位将承包来的监理业务转包给其他监理单位
C.建设单位组织竣工验收,有验收项目不合格而仍然交付使用的
D.施工单位将工程非主体部分转包给其它单位
E.建设项目对必须实行工程监理实行监理招标
参考答案:ABC
解析:
一、对建设单位违规行为的处罚
二、对其他工程参建单位违规行为的处罚
参考答案:见解析
解析:1L412060通信线路施工技术
P144-P145 二、光缆的单独检验与配盘
2、
答:在光缆敷设和回填土时应避免光缆外皮损伤;接头盒必须按工艺要求封装严密。
参考答案:见解析
解析:1L420130通信工程建设市场管理

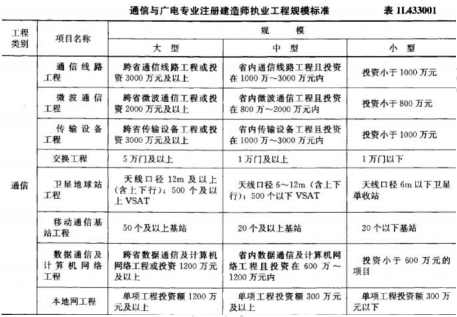

P346 通信工程施工企业资质标准序列
通信工程施工总承包企业资质
电信工程专业承包资质
通信信息网络系统集成企业资质
通信用户线建设企业资质的管理
2、
答:项目经理做法不妥当
理由:省通管局质监人员到现场检查施工质量,是其法定职责和权利,且具有第三方检验的公正性,施工单位应自觉接受质量监督机构的质量检查并予以积极配合,而不能以现场有监理工程师及工期紧张为由拒绝接受检查。
参考答案:见解析
解析:
1、
答:安全技术交底不妥之处有:
①专职安全员进行交底不妥,
理由:根据相关规定应由技术负责人进行交底;
②项目的所有操作人员参加交底不妥,
理由:根据相关规定,参加人员应是全体工程管理人员和操作人员;
③ 只对本项目的作业特点和危险因素、安全注意事项进行交底不妥
理由:交底内容还应包括针对危险因素制定的具体预防措施、相应的安全生产操作规程和标准、发生事故后应 采取的应急措施。
【解析】1L420020通信工程施工准备
P200-P201 四、安全技术交底
从交底时间、交底负责人、交底对象、交底内容、交底形式、交底依据、书面记录和签字等内容考虑分析
2、
答:①施工企业主要负责人应取得企业负责人《通信工程施工企业管理人员安全生产考核合格证书》;
②项目经理应取得《中华人民共和国建造师注册证书》(通信与广电专业)和项目负责人《通信工程施工企业管理人员安全生产考核合格证书》;
③专职安全生产管理人员应取得专职安全生产管理人员《通信工程施工企业管理人员安全生产考核合格证书》;
④监理工程师应取得《通信建设监理工程师资格证书》;
⑤工程概、预算人员应取得《通信建设工程概、预算人员资格证书》;
⑥从事电工作业、金属焊接作业及登高架设作业人员应取得各专业《特种作业操作证》 。
【解析】1L420130通信工程建设市场管理
P347-P348 1、通信建设工程施工企业主要负责人应取得企业负责人《通信工程施工企业管理人员安全生产考核合格证书》A证
2、通信建设工程施工企业项目负责人应取得《中华人民共和国建造师注册证书》(通信与广电专业)和项目负责人《通信工程施工企业管理人员安全生产考核合格证书》B证
3、通信建设工程施工企业专职安全生产管理人员应取得专职安全生产管理人员《通信工程施工企业管理人员安全生产考核合格证书》C证
4、通信建设监理工程师应取得《通信建设监理工程师资格证书》
5、通信建设工程概预算人员应取得《通信建设工程概预算人员资格证书》
6、从事通信工程电工作业、金属焊接作业及登高架设作业的人员应取得各专业的《中华人民共和国特种作业操作证》
3、
答:应采取如下防护措施:
①应在距地面垂直距离不小于 2M 的地方根据设计规定加装绝缘子;
②人行道上的拉线宜用塑料保护管、竹筒或木桩保护。
【解析】1L412060通信线路施工技术
P148 二、拉线(4)、靠近电力设施及热闹市区的拉线,应在距地面垂直距离不小于2m的地方加装绝缘子;人行道上的拉线宜用塑料保护管、竹筒或木桩保护
4、

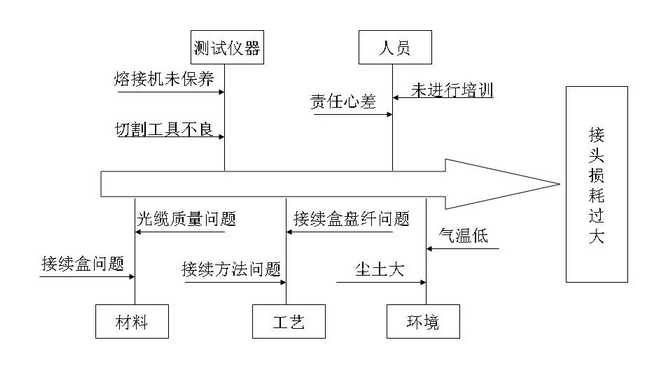

答:操作人员采用了光纤熔接机的显示值作为接头损耗值是错误的,因为熔接机显示值是采 用纤芯对准程度来模拟接续损耗,并不是真正的接头损耗。
正确的做法是现场采用 OTDR 监测接续质量,并及时做好损耗和长度记录,观察被接 光纤是否出现损伤或断纤,在工程中应推广远程环回监测法,光纤接头损耗应以该接头双向 测试损耗平均值为准。
【解析】1L412060通信线路施工技术
P146 (一)、光缆的接续、测试
(二)、光缆测试
5、
【解析】1L420070通信与广电工程项目施工质量管理 参考管理教材209-210;
参考答案:见解析
解析:
1、
1L420050通信与广电工程项目施工成本控制 P250案例分析1L420053
2、
【解析】1L420050通信与广电工程项目施工成本控制 P250案例分析1L420053
3、
答:A 单位拒绝管道光缆施工是合理的,这是因为 A 单位中标的是通信设备安装工程,而管 道光缆施工属于通信线路施工工程,超出了原有合同范围;A 单位可以无管道光缆施工资质 或无相关施工资源拒绝。
【解析】1L420100通信与广电工程合同管理
P313
(三)、合同变更中应注意的问题
4、工程合同变更不能超过合同规定的工程范围。如果超过这个范围,承包商有权不执行变更或坚持先商定价格后再进行变更。
4、
答:A 单位拒绝管道光缆施工是合理的,这是因为 A 单位中标的是通信设备安装工程,而管 道光缆施工属于通信线路施工工程,超出了原有合同范围;A 单位可以无管道光缆施工资质 或无相关施工资源拒绝。
【解析】1L420100通信与广电工程合同管理
P313
(三)、合同变更中应注意的问题
4、工程合同变更不能超过合同规定的工程范围。如果超过这个范围,承包商有权不执行变更或坚持先商定价格后再进行变更。
5、
答:计算最终结算价款时,先计算增加的中继站设备安装工程费用:
新增工程价款=(5-3.5)*80%(施工费)+5*1.5%(安全生产费)+3.5(A 采材料)
=1.2+0.075+3.5
=4.775(万元) 最终结算价款=57.5(原合同价款)+4.775(新增价款)=62.275(万元) 工程保修金应为最终结算价款的 5%,即:62.275*5%=3.11375(万元)
【解析】1L420110通信建设工程造价管理
P335 (三)、工程竣工价款结算
3、发包人应根据确认的竣工结算报告承包向承包人支付竣工结算价款,并保留5%左右的工程质量保证金,待工程质保期到期后清算(合同另有约定的,从其约定)

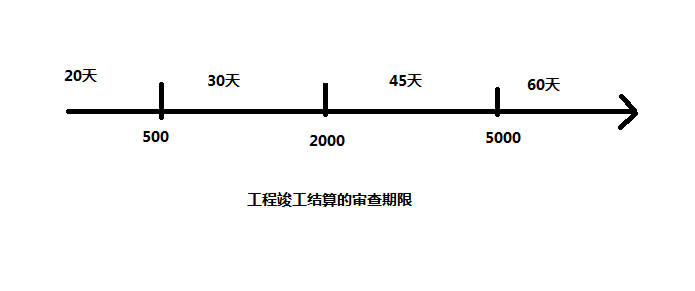

6、建设单位应分别在何时完成 A 施工单位结算文件的审定和保修金外的工程款的支付。
答:因为工程价款在 500 万以下,按照有关规定应从接到工程竣工结算报告或资料之日起
20 天内完成审计,即 2012 年 10 月 29 日内完成结算文件审定。
按照有关规定,工程初验后 3 个月之内,双方按照合同价款、合同价款调整内容以及索 赔事项,进行工程价款结算,即为:2013.1.24 日内。
【解析】1L420110通信建设工程造价管理
P334 工程竣工结算的审查期限
参考答案:见解析

解析:

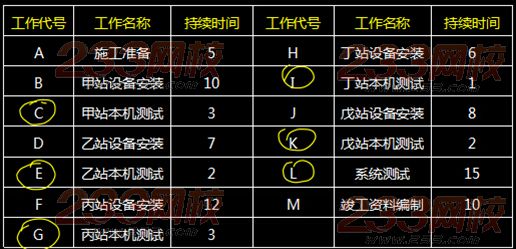

1、

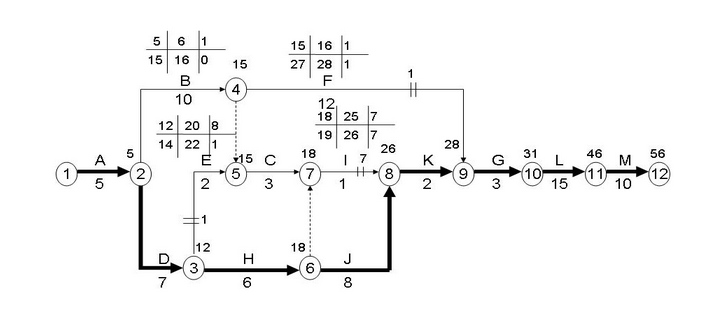

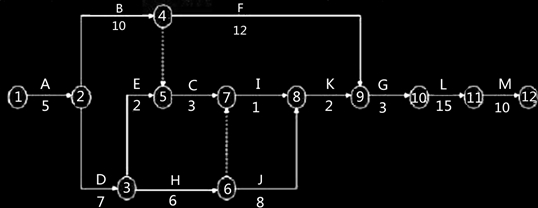

【解析】1L420040通信与广电工程项目施工进度控制
参照项目管理书中双代号网络图的内容。
2、
【解析】1L420040通信与广电工程项目施工进度控制
参照项目管理书中双代号网络图的内容。
3、
关键工作是:A,D,H,J,K,G,L,M
计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)
参照项目管理书中双代号网络图的内容。
【解析】1L420040通信与广电工程项目施工进度控制
4、
测试工作有 E、C、I、K、G、L ,要保证仪器最高利用率就要求仪器连续、不间断工作, 才能避免仪器窝工,即需求最早开始的测试工作 E 的最晚开始时间;从图可知 E 最晚开始时 间是第 21 天,最晚结束时间是第 22 天,所有测试工作于第 21 天开始能保证仪表的最高利 用率。
【解析】1L420040通信与广电工程项目施工进度控制 P229
(五)进度计划图的优化
资源优化,资源优化是指在资源合理使用的条件下,使得工期满足一定的要求,即力求以最小的资源消耗和最短的工期,获得最好的经济效果。
5、
答:事件一:
1)、乙站设备推迟2天运到机房,致D工作推迟2天,因D工作是关键工作,致工期拖后2天
2)、丙站设备推迟2天运到机房,致 F工作推迟2天,因事件顺序发生,F工作推迟2天未超出其总时差3天,故对工期无影响
事件二:施工单位仪表比计划最早进场时间推迟5天,因事件顺序发生,致E工作推迟3天,但未超出其总时差5天,故对工期无影响
事件三:丁站仪表故障造成测试工作推迟6天,致I工作推迟6天,因事件一和事件二影响,I工作总时差为5天,推迟6天超出其总时差5天,致工期拖后1天
事件一,设备推迟运到机房是建设单位责任,且D工作为关键工作,推迟2天致总工期增加2天,故可以向建设单位提出工期索赔
事件二:仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔
事件三:仪表故障是施工单位责任,故不可以向建设单位提出工期索赔
本工程实际工期为:56+2+1=59天
【解析】1L420040通信与广电工程项目施工进度控制 P238 进度偏差分析三步曲
(一)分析产生进度偏差的工作是否为关键工作
(二)分析进度偏差是否大于总时差
(三)分析进度偏差是否大于自由时差
6、
答:还需要测试:
① 吞吐量
② 时延
③ 过载丢包率
④ 背靠背。
【解析】1L412020传输和交换系统的测试 P123 PTN以太网接口性能测试:
平均发送光功率、接收灵敏度和最小过载光功率、吞吐量、时延、过载丢包
第280题 关于通信网的说法,正确的是( )。
A.网状网主要用于计算机网
B.星形网用于可靠性要求高的场合
C.总线型网主要用于干线通信网
D.环形网不方便扩容
参考答案:D
解析:
环形网的缺点是节点数较多时转接时延无法控制,并且环形结构不好扩容。
