一级建造师《通信工程管理与实务》历史真题(419题)

第21题

传输系统硬件组成部分包括(  )。

A.线路接口设备

B.计费管理设备

C.传输媒介

D.用户接口设备

E.交叉连接设备

参考答案:ACE

解析:

传输系统为信息的传输提供传输信道,并将网络节点连接在一起。其硬件组成应包括 :线路接口设备、传输媒介、交叉连接设备等

第22题

相对于IPV4,IPv6的优势是(  )。

A.地址空间更大

B.路由表长度长

C.增值了对流控制

D.可以自动配置

E.安全性更好

参考答案:ACDE

解析:

1)IPV6地址长度128位,是IPV4的296倍

2)遵循聚类的原则,减小路由表长度,提高转发数据包的速度

3)增加增强组播支持、对流的控制

4)加入自动配置

5)具有更髙的安全性。

第23题

通过减少反射波接收,提高微波通信质量的措施有(  )。

A.利用合适的地形地物

B.适当选择天线高度

C.使用无源反射板或背对背天线

D.使用多副天线接收

E.适当选择天线角度

参考答案:ABE

解析:

第24题

彩色三要素是指(  )。

A.亮度

B.色调

C.饱和度

D.色度

E.色温

参考答案:ABC

解析:

彩色三要素指彩色光的亮度、色调、饱和度。

第25题

关于机房设备割接与拆除说法正确的是(  )。

A.由施工单位组织

B.割接报告需建设单位批准

C.先拆支路后拆群路

D.先拆电源线后拆信号线

E.先拆走线架后拆设备

参考答案:BCD

解析:

1.割接工作由建设单位组织,施工单位协助;割接前编制割接报告,由建设单位审批;

2.拆除过程应遵循的原则为:先拆除备用电路,后拆除主用电路;先拆除支路,后拆除群路;先拆除线缆,后拆除设备;先拆除设备,后拆除走线架;先拆除电源线,后拆除信号线

第26题

蜂窝移动通信系统中核心网络优化主要包括(  )。

A.提高交换效率

B.增加信道数

C.调整中继数量

D.调整小区参数

E.增加交换容量

参考答案:ACE

解析:

从NSS侧来看 ,主要应提高交换的效率,适当增加交换容量和调整中继数量;

从BSS侧来看, 主要包含基站或天线的位置、方位角或下倾角 、增加信道数、小区参数等。

从移动终端感知来讲,网络指标主要包括掉话率、呼叫建立成功率、语音质量、上下行速率等。

网络优化应主要从掉话、无线接通率、切换、干扰四个方面来进行分析。

第27题

按照建筑方式不同,拉线可分为(   )。

A.V形

B.吊板

C.高桩

D.落地

E.角杆

参考答案:ABCD

解析:

1.拉线的种类。拉线按作用分有角杆拉线、终端拉线、双方拉线 (抗风拉线)、三方拉线、四方拉线 (防凌拉线)、泄力拉线和其他作用的拉线;按建筑方式分有落地拉线 、高桩拉线、吊板拉线、V形拉线

第28题

直埋光缆对地绝缘监测装置应与(  )相连。

A.光缆金属护层

B.光缆金属加强芯

C.接头盒固定螺栓

D.接头盒进水检测电极

E.光纤收容盘

参考答案:ABD

解析:

1.直埋光缆线路对地绝缘测试,应在光缆回填300mm后和光缆接头盒封装回填后进行 。光缆线路对地绝缘监测装置应与光缆的金属护层、金属加强芯及接头盒进水检测电极相连接。

第29题

中短波天馈线系统工程施工内容包括( )。

A.架设拉绳式桅杆

B.架设自立式钢塔

C.安装天馈线调配网络

D.架设天线幕

E.敷设地网

参考答案:ABDE

解析:

第30题

关于通信线路工程安全施工说法正确的是(  )。

A.严禁在电力线路正下方立杆

B.距35KV高压线最小距离应大于4m

C.铁塔上作业时应将安全带固定在抱杆上

D.拆除吊线时 ,如遇角杆,操作人员必须站在电杆转向角的背面

E.有限空间作业应先进行通风测试,合格后方可进入施工

参考答案:ABDE

解析:

塔上作业时,必须将安全带固定在铁塔的主体结构上。

第32题

【背景资料】

某施工单位承接了一SDH设备安装工程,包括机架安装、线缆布放及设备安装调试等内容;项目部根据历史经验,将线缆的布放路由走向、衰耗 、标志等作为质量控制点。为防止安全事故发生,项目部将用电设备漏电和电源线错接作为重点控制安全问题并制定措施。

施工过程中,施工单位发现机架机柜安装存在定位不准、加固不牢等问题,组织相关人员对机架安装不合格原因进行了因果分析,要求施工单位进行整改并在后续施工中落实“三检”制度。

工程完工之后,经过初验和试运行,11月10日至13日,由建设单位、施工单位和维护单位组成验收小组进行了竣工验收。建设单位于12月10日向通信管理局提交了《通信工程竣工验收备案表》,办理竣工验收备案手续。

【问题】

1.补充光电缆布放及成端质量控制点。(每条1分,共3分)

2.本工程中重点关注的安全问题还应包括哪些?(每条1分,共4分)

3.绘制机架安装不合格的因果分析图。(人、机、料、法、环列出每条1分,共5分)

4.什么是三检制度?具体指什么?(5分)

5.指出竣工验收备案的不妥之处并说明正确做法?(3分)

参考答案:见解析

解析:

1.(1)射频电缆布放的路由走向、电缆排序以及绑扎、成端 、标志的制作质量;

(2)电力电缆布放的路由走向、绝缘、极性 、标志。

(3)电缆头的焊接:牢固度、光滑度、佘线长短的一致性。

2.(1)人员方面:违章指挥,野蛮施工,违规操作,长时间作业,睡眠不足,身体不适,未进行安全技术培训

(2)机具方面:未佩戴绝缘手套、未佩戴防静电手环、未使用绝缘工器具或未对工器具进行绝缘处理

(3)材料方面:未进行入场材料检验,使用劣质材料

(4)其他方面:登高坠落、带电作业、明火作业等

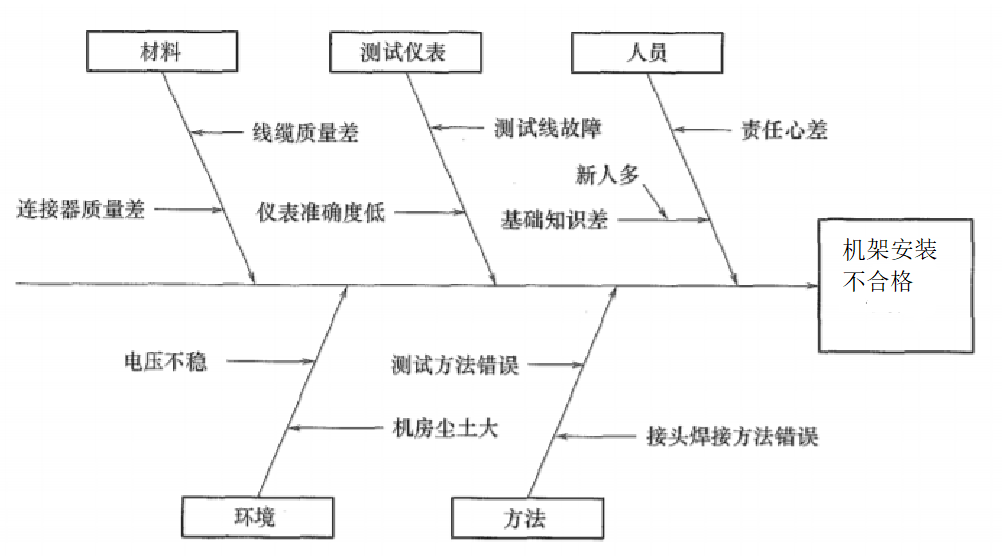

3.

4.三检制度为:自检、互检、专检(2分)

自检:自己检查,由工序施工人员在施工完毕后检查施工质量(1分)

互检:互相检查,由参与施工的实际施工人员之间进行交叉互相检查(1分)

专检:专人检查,即由质检员对施工工序质量进行检查(1分)

5.(1)由建设单位、施工单位、维护单位组成验收小组进行竣工验收不妥(0.5分)

正确做法:应由主管部门、建 设 、设 计 、施工、建设监理、维护使用、质量监督等相关单位组成验收委员会或验收小组(0.5分)

(2)12月10提交备案资料不妥(0.5分)

 正确做法:根据相关规定,建设单位应在竣工验收合格后15日内提交备案资料,本工程11月13日竣工验收合格,故应在11月28日前提交。(0.5分)

(3)只提交《通信工程竣工验收备案表》不妥(0.5分)

正确做法:应提交《通信工程竣工验收备案表》及通信建设工程竣工验收报告。(0.5分)

第33题

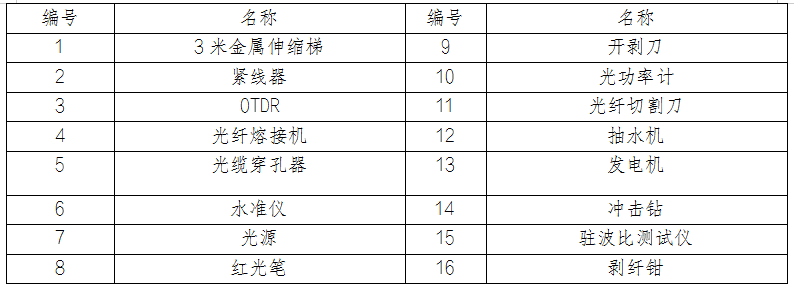

【背景资料】

某施工单位承接了一新建架空线路工程,杆路使用程式7/2.2钢绞线作为吊线,角杆拉线采用比吊线高一等级的钢绞线做拉线,拉线上把和中把采用夹板法制作加固,施工中部分材料明细如下表:

开工前,项目技术负责人对全体参与人员进行了安全技术交底,内容包括:工程项目的施工作业特点和危险因素、针对危险因素制定的具体预防措施,并要求所有被交底人在记录上签字确认。

某雨天监理人员对工地进行巡检,发现有人进行杆上作业,监理人员要求停工,并指出了雷雨等气象条件下禁止高处作业,施工单位予以整改。

工程顺利完成,竣工验收前,监理单位审核竣工资料发现如下问题:隐蔽工程签证记录不全只有挖杆坑的记录;竣工图章签章人员不全只有施工单位技术负责人。施工单位按期补充后顺利通过竣工验收。

【问题】

1.写出本工程角杆拉线程式。(2分)

2.从表中选出制作拉线常用的6种材料(镀锌钢绞线除外)(共3分,选错一个扣1分,扣完为止)

3.指出安全技术交底不妥之处并说明正确做法。(4分)

4.除雷雨天气外,还有哪些气象条件下严禁高处作业。(每条0.5分,共2分)

5.补充隐蔽工程签证缺失内容?补充竣工图章签字缺失人员?(4分)

6.列出本工程施工单位需要持证上岗人员及证书名称?(5分)

参考答案:见解析

解析:

1.7/2.6

2.镀锌铁丝、拉线抱箍、衬环、三眼双槽夹板、水泥拉线盘、地锚铁柄

3.(1)安全技术交底内容不妥(0.5分)

正确做法:还应包括:相应的安全生产操作规程和标准(0.5分);在施工生产中应注意的安全事项(0.5分);发生事故后应米取的应急措施(0.5分)

(2)仅由被交底人签字不妥(0.5分)

正确做法:应由交底人和被交底人都签字(0.5分),及项目技术负责人也应签字(0.5分)

4.气温高于人体体温或低于-15℃

遇有5级以上(含5级)大风、

能见度低(大雾、沙暴)时严禁高处作业;

塔上裹冰、附霜或者或附近地区有风沙、雷雨

5.隐蔽工程签证缺失内容:拉线坑深度、拉线下把的制作、接头装置的安装及保护、防雷地线的埋设深度(每条0.5分,共2分)

竣工图章缺失人员:编制人、审核人、总监理工程师、监理工程师(每条0.5分,共2分)

6.企业主要负责人  《通信工程施工企业主要负责人安全生产考核合格证书》(1分)

项目负责人       《通信工程施工企业项目负责人安全生产考核合格证书》(1分)、《中华人民共和国一级建造师证书》(通信与广电专业)(2分)

专职安全生产管理人员       《通信工程施工企业专职安全生产管理人员安全生产考核合格证书》 (1分)

电工、电焊工、爆破、登高架设等特种作业人员  《特种作业操作资格证书》(1分)

第34题

【背景资料】

某施工单程承接了一DWDM设备安装工程,包括3个OTM设备安装测试、8个OA设备安装测试。项目部编制了施工组织设计,包括工程概况、编制依据、成本计划等内容。成本预算计划如下表所示。

注:各项工作均速施工

施工过程中发生如下2个事件:

事件一:OTM设备安装工作施工到第7天时,业主要求对未安装设备进行位置变更,停工2天,损失10000元

事件二:OA设备安装工作第1天进场,业主通知设备推迟到货1天,导致停工1天,损失3000元

工程进行到第13天,项目部对前12天完成情况统计如下表

系统测试阶段,施工单位从信号分析仪、光谱仪、传输分析仪中选择仪表按照下列连接示意图采用环回法对系统误码进行测试:

【问题】

1.补充施工组织设计中缺少内容;(每条1分,共4分)

2.与投标阶段施工组织设计相比,实施阶段施工组织设计更强调什么?(2分)

3.如果OTM和OA设备安装按照原计划进行,则测试队最早和最晚进场时间分别是多少?(4分)

4.计算前12天的BCWS、BCWP、ACWP(保留到小数点后1位)(5分)

5.计算前12天的CV、SV,并分析进度、费用偏差情况,提出改进措施(6分)

6.针对上述事件,指出施工单位能否提出费用索赔和工期索赔,并说明理由。并计算工期和费用数值(5分)

7.画出完成系统误码率测试连接示意图(4分,选对仪表2分画出环回2分)

参考答案:见解析

解析:

1.施工部署、施工方案、进度计划 、施工准备及资源配置计划

2.可操作性

3.测试队最早可在第1个OA设备安装完毕之后进场进行测试即第2天下班时刻或第3天上班时刻

测试队需完成OTM测试和OA测试两项工作,且最晚应于第20天下班时刻或第21天上班时刻完成测试,两项工作持续时间合计8+6=14天,故测试最晚应在20-14=6天,即第6天下班时刻或者第7天上班时刻进场

综上所述:最早进场时间第3天上班时刻(或第2天下班时刻)(2分)

最晚进场时间第7天上班时刻(或第6天下班时刻)(2分)

4.BCWS=10.8*12/18+7.2*12/16+5.6*5/8+5.4*2/6=17.9万元(2分)

BCWP=10.8*55.56%+7.2*62.5%+5.6*62.5%+5.4*33.33%=15.8万元(2分)

ACWP=6+4.8+2.8+1.7=15.3万元(1分)

5.CV=BCWP-ACWP=15.8-15.3=0.5万元(1分)    费用节支(1分)

SV=BCWP-BCWS=15.8-17.9=-2.1万元     (1分)    进度延误(1分)

改进措施:迅速增加人员投入(1分)

解析:常规题目,在精讲、案例分析专题、模拟考试中均重点讲解

6.事件一:可以提出工期索赔和费用索赔(0.5分)

 理由:未安装设备进行位置变更是业主应承担责任,OTM设备安装时关键工作,延误2天,导致工期增加2天(1分);且施工单位有10000元停工损失(0.5分)

事件二:只能提出费用索赔,不能提出工期索赔(0.5分)

理由:设备推迟到货是业主应承担责任,停工1天未超出OA设备安装的总时差,故对工期无影响;(1分)但施工单位有停工损失3000元(0.5分)

综上所述:工期索赔2+0=2天(0.5分);

费用索赔10000+3000=13000元(0.5分)

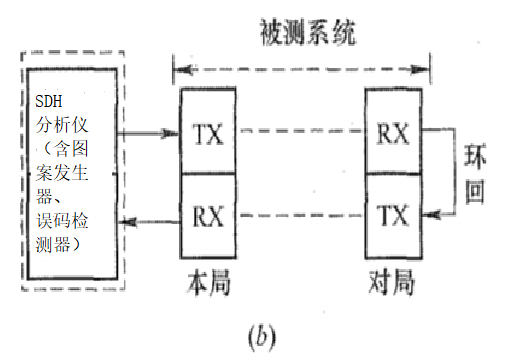

7.

第35题

【背景资料】

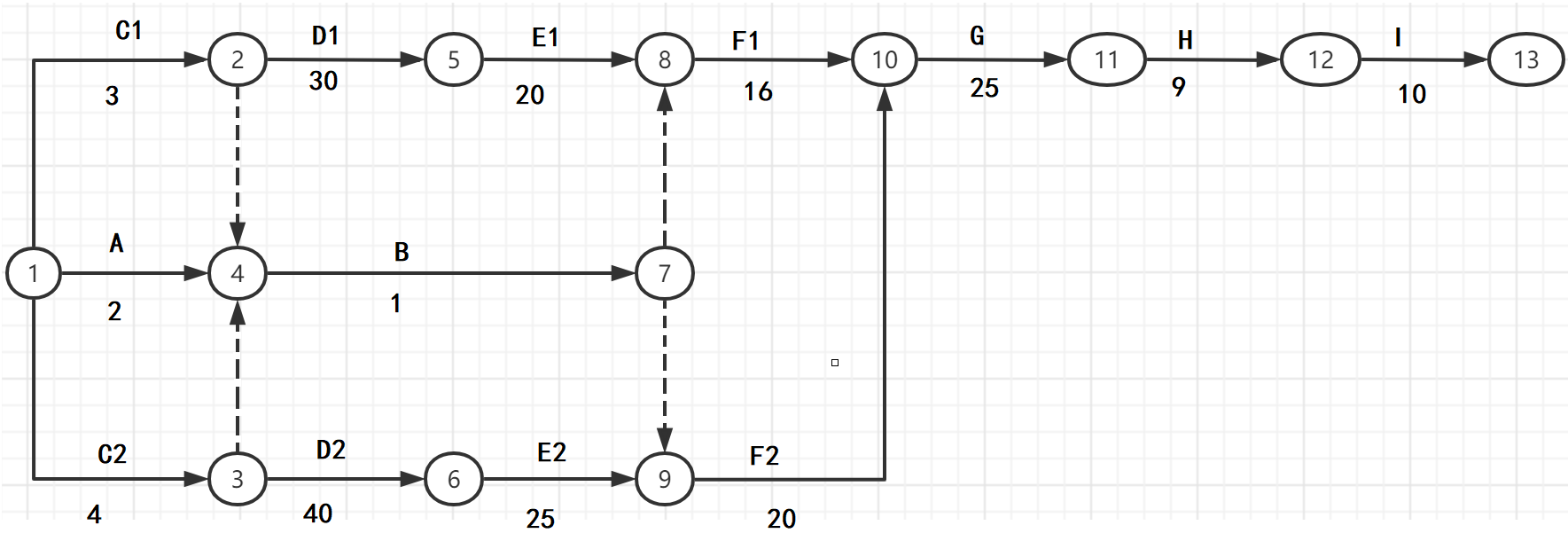

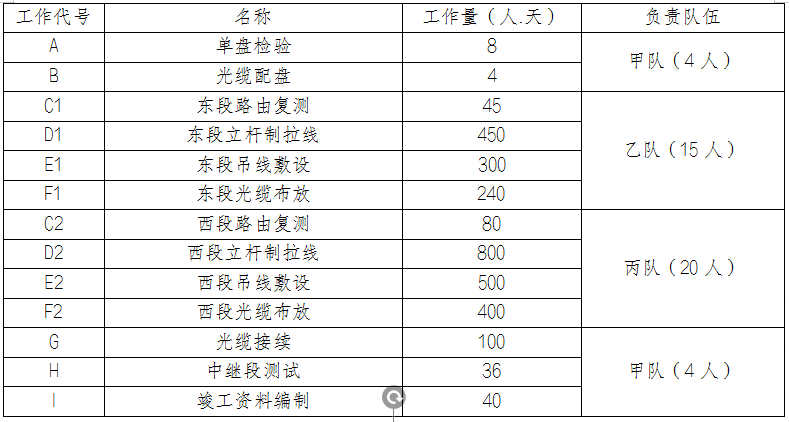

某施工单位承接了一新建架空线路工程,包括东、西两段,开工前进行了设计交底,并按照最短工期原则制定施工进度计划,工序名称及工作量及分配队伍见下表,施工进度网络计划见下图

开工第2天末接到公司通知,要求第3天末将甲队4人调出,计划工期至少多短10天,公司可再提供一套接续设备及中继段测试设备,项目根据公司要求做如下调整:

(1)配盘B工作分为东段配盘B1和西段配盘B2,分别有乙丙两队队长晚上加班完成。B1和B2的工作量均为2人.天,晚上加班完成白天工作量的一半。

(2)接续工作G分为东段接续G1和西段接续G2,中继段测试工作H分为东段中继段测试H1和西段中继段测试H2,工作G1和H1由乙队2人完成,工作G2和H2由丙队4人完成,此6人在G1、G2开始前扔参加原来分配工作。其中G1、G2、H1、H2的工作量分别为40人.天、60人.天、16人.天、20人.天

   项目按照新计划执行;第50末检查时,B1、B2已经完成,E1完成15人.天工作量,E2完成100人.天工作量。

【问题】

1.设计交底的主要内容有哪些?(每个0.5分,满分2分)

2.指出初次进度计划的关键工作,并计算工期(4分)

3.绘制调整后的双代号网络图(7分,B1、B2、G1、G2、H1、H2持续时间重点检查,错1处扣1分,逻辑关系错误,逻辑关系错不得分)

4.列出B1、B2、G1、G2的六个时间参数(每个1分,共4分)

5.进度计划调整后,关键工作有哪些?工期减少多少天?(5分)

6.第50天末E1和E2分别影响工期几天?共影响工期几天?(8分)

参考答案:见解析

解析:

1.设计意图、设计内容和技术要求、质量控制重点和难点、项目特点、施工注意事项。

2.关键工作:C2、D2、E2、F2、G、H、I(2分,错1个不得分)

关键线路:C2-D2-E2-F2-G-H-I(1分)

计算工期:4+40+25+20+25+9+10=133天(1分)

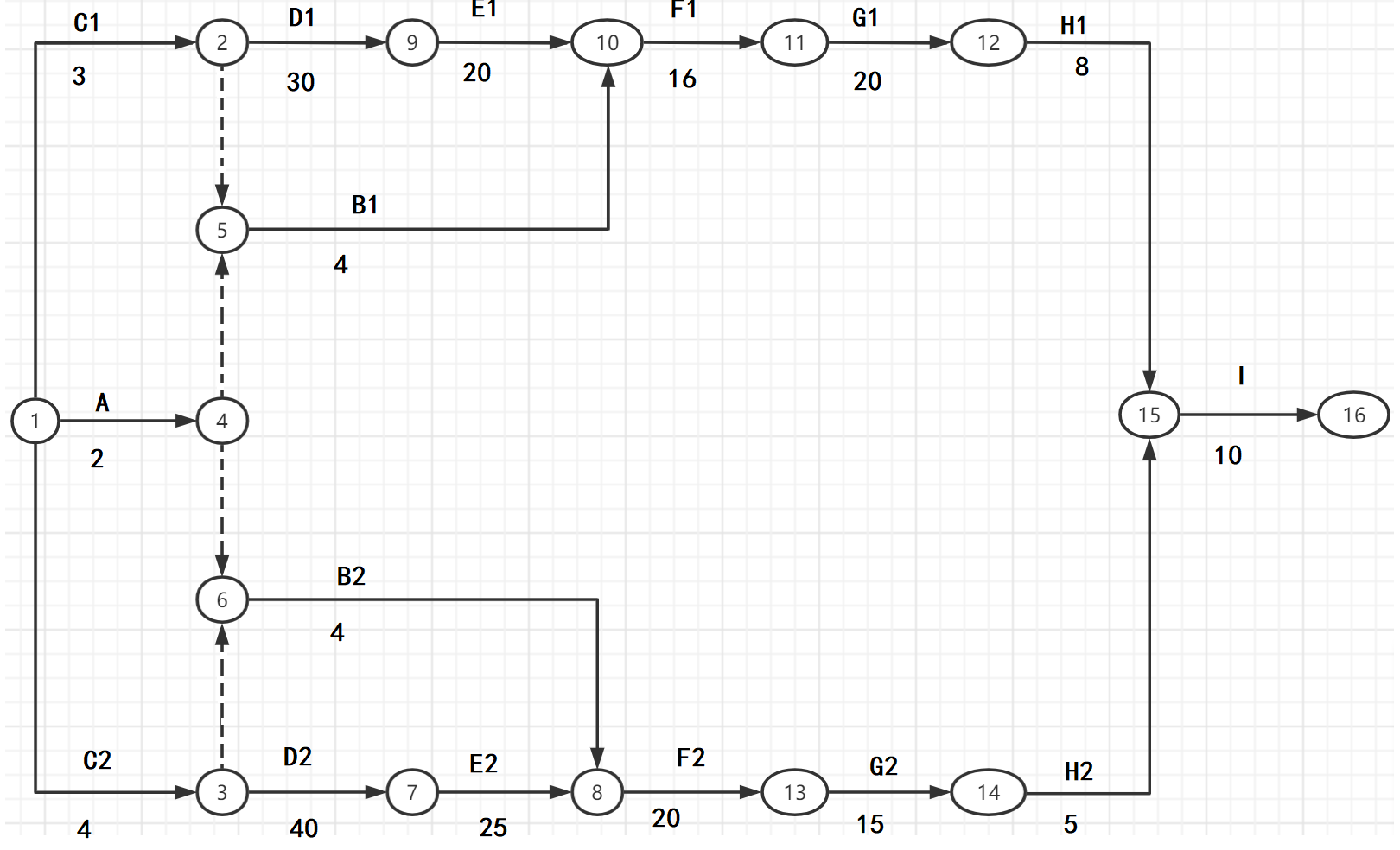

3.

4.

5.调整后关键线路为:C2-D2-E2-F2-G2-H2-I(1分)

关键工作:C2,D2,E2,F2,G2,H2,I(2分)

计算工期;4+40+25+20+15+5+10=119天(1分)

工期减少133-119天=14天(1分)

6.1)50天末检查情况:E1完成15/15=1天(0.5分);E2完成100/20=5天(0.5分)

2)根据新网络计划,第50天末,E1原计划完成50-33=17天(1分),E2原计划50-44=6天(1分)

3)偏差情况,E1偏差17-1=16天(0.5分),E2偏差6-5=1天(0.5分)

4)对工期影响情况:

E1是非关键工作,延误16天,超过其总时差(12天)4天,故影响总工期4天(1分)

E2是关键工作,延误1天,对工期影响1天(1分)

综合考虑,E1、E2共同影响工期4天。(2分)

第36题

在双声道立体声放音时,最佳听声位置是()。

A.50°-60°

B.60°-70°

C.70°-80°

D.80°-90°

参考答案:B

解析:

在双声道立体声放音条件下,左右两只音箱应该对称地放置于听音室中线的两侧,间距3 〜4.5m,与听音人的水平夹角在60° ~90°之间,最佳听音角度是60°-70°。

第37题

信令机制是通信网上任意两个通信实体之间为实现某一通信任务,进行(  )信息交换。

A.用户

B.控制

C.网络管理

D.维护

参考答案:B

解析:

通信网上任意两个用户间、设备间或一个用户和一个设备间均可进行信息的交换。交换的信息包括用户信息(如语音、数据 、图像等)、控制信息 (如信令信息、路由信息等 )和网络管理信息三类。

信令机制是通信网上任意两个通信实体之间为实现某一通信任务,进行控制信息交换的机制,如电话网上的N0.7信令、互联网上的各种路由信息协议和TCP连接建立协议等.

第38题

在SDH保护环网结构中,()是系统中必不可少的网元节点。

A.TM

B.ADM

C.REG

D.SDXC

参考答案:B

解析:

在SDH保护环网结构中,ADM是系统中必不可少的网元节点,利用它的时隙保护功能,可以使得电路的安全可靠性大为提高,在1200km的SDH保护环中,任意一个数字段由于光缆或中继系统原因,电路损伤业务时间不会大于50ms。

第39题

关于我国移动通信系统带宽的说法,正确的是()。

A.GSM900MHZ的工作带宽是75MHZ

B.TD-SCDMA的载波带宽为1.25MHZ

C.WCDMA的载波带宽为10MHZ

D.CDMA2000的载波带宽为1.25MHZ

参考答案:D

解析:

GSM通信系统采用900MHz和1800MHz两个频段。对于900MHz频段,上行的频带为890 -915MHz,下行的频带为935-960MHz,双工间隔为45M Hz,工作带宽为25MHz;

对于1800MHz频段,上行的频带为1710 -1785MHz,下行的频带为1805-1880MHz,双工间隔为95MHz,工作带宽为75MHz;

WCDMA和CDMA2000采用FDD方 式 ,需要成对的频率规划。WCDMA即宽带CDMA技术,其扩频码速率为3.84Mchip/s,载波带宽5MHz,而 CDMA2000的扩频码速率为 1.2288MchiP/s,载波带宽为1.25MHz。另 外 ,WCDMA的基站间同步是可选的,而CDMA2000的基站间同步是必需的。

TD-SCDMA采用TDD、TDMA/CDMA多址方式工作,扩频码速率为1.28Mchip/s,载波带宽为1.6MHz,其基站间必须同步,适合非对称数据业务。

第40题

4G  EPC的组成部分不包括()。

A.MGE

B.SGW

C.PGW

D.PCRF

参考答案:A

解析:

4GEPC由MME、SGW、PGW、PCRF组成,EPC和E-UTRAN之间使用S1接口。其中,MME负责处理与UE相吴的信令消息,SGW是一个终止于E-UTRAN接口的网关,PGW是连接外部数据网的网关,PCRF是策略计费控制单元。
