一级建造师《通信工程管理与实务》历史真题(419题)

第61题

在LTE工程初验时,服务网关和分组数据网关均需进行验证测试的主要功能()。

A.会话管理

B.路由选择和数据转发

C.IP地址分配

D.计费

E.用于鉴权

参考答案:ABD

解析:

2.服务网关(SGW ) 功能。主要包括:会话管理、路由选择和数据转发、QoS 、计费等功能的测试。

3.分组数据网关 ( P G W ) 功能。主要包括:会话管理、 IP 地址分配、路由选择和数据转发、接入外部数据网、DPI、 Q o S , 计费等功能的测试。

第62题

关于铅酸蓄电池充电放电说法正确的是()。

A.充放电期间电池温度不得超过45℃

B.设定充电电压时浮充值应大于均充值

C.初次放电每个单体电池的终了电压不应小于1.8V

D.电池电压连续3h以上保持不变可结束初充电

E.10小时率放电比3小时率测得的电池容量大

参考答案:ACDE

解析:

浮充电压为 2.23 -2.28V ,均充电压为 2.23-2.35V ,浮充值应小于均充值10小时率放电比3小时率测得的电池容量大以 10 小时率放电至出现单体电压为 1.83V 时 ,初充电后放电容量应大于或等于额定容量的 7 0 %

第63题

某城域网工程光缆单盘检验与配盘的做法,正确的是()。

A.测试单盘损耗时加1km尾纤消除盲区

B.用OTDR测单盘损耗

C.按折率率系数测光缆长度

D.光缆端别北向为A端,南向为B端

E.选盘为1.5km的光缆为进局光缆

参考答案:ABE

解析:

用扭绞系数测光缆长度;干线工程中北向为A端,南向为B端。

第64题

关于直埋光缆对地绝缘电阻测试的说法,正确的是()。

A.光缆回填300mm后和光缆接头盒封装回填后开始测试

B.用高租计测试时,2min后开始读数

C.用兆欧表测试时,仪表指针稳定后开始读数

D.空气湿度为85%时进行测试

E.测试仪表引线长度为3m

参考答案:ABC

解析:

绝缘电阻的测试,避免在相对湿度大于 80 % 的条件下进行。

测试仪表引线的绝缘强度应满足测试要求,且长度不得超过 2 m。

第65题

通信工程施工企业项目负责人的安全生产责任包括()。

A.建立项目安全生产管理体系

B.排查处理现场安全事故隐患

C.配备专职安全生产管理人员

D.监督危险性较大安全专项施工方案实施

E.定期考核分包企业安全生产管理情况

参考答案:ABE

解析:

配备专职安全生产管理人员(企业主要负责人职责)

监督危险性较大安全专项施工方案实施(专职安全生产管理人员职责)

第66题

【背景资料】

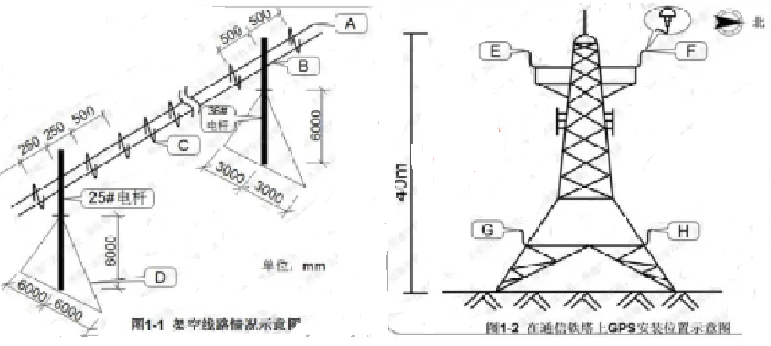

某施工单位承接了一项无线网建设工程,包括基站设备安装及部分传输系统建设。监理人员在检查架空线路时发现一段线路不符合验收规范,如图1-1所示,要求施工单位整改;检查基站现场时发现不同铁塔站点GPS天线安装位置不一致,共有E、F、G、H四种位置情形,如图1-2所示,要求施工单位整改。

    工程完工后,某天一片区无线网中断,因为保修期内,建设单位要求施工单位抢修,施工单位收到通知后,维护班根据经验,带上机具仪表赶赴现场,初步判断是因市电停电引起的业务中断,测量电源柜电压为-43V,网管系统显示无线设备和传输设备同时掉电。经维护人员现场发电,设备供电后业务恢复。

【问题】

1.本次抢修需携带的机具仪表有哪些?

2.写出图1-1中A、B、C、D代表的材料(构件)名称?

3.图1-1中哪些数值不满足验收规范要求,验收规范要求是什么?

4.图1-2中GPS天线安装不合格的有哪些? 验收规范要求是什么?

5.分别写出可能造成设备同时掉电的原因及应对的预防措施。

参考答案:见解析

解析:

1.燃油发电机、熔丝、空气开关、万用表、整流模块、导线、光功率计、OTDR、光缆熔接机、红光笔、光源;螺丝刀、扳手、绝缘胶带等必要维护工器具。

2.A:吊线   B:光缆  C:光缆挂钩    D:拉线

3.不满足规范要求1:36#杆光缆两侧第一只挂钩距电杆距离为500mm

规范要求:光缆两侧第一只挂钩距电杆距离为250mm,允许偏差±20mm

不满足规范要求2:36#杆2个拉线入土点距电杆为3000mm,高度为6000mm,距高比为3000/6000=0.5.

规范要求:标称的距高比为1,如落地拉线受地形所限,距高比不得小于0.75,不得大于1.25.

4.不合格的位置为:E、F、H

验收规范要求:

①GPS 天线应安装在较空旷位置,上方90°范围内(至少南向 45°) 应无建筑物遮挡。

②GPS 天线与通信发射天线在水平及垂直方向上的距离应满足工程设计要求

③GPS 天线应垂直安装,垂直度各向偏差应不超过 1 °

④GPS 天线应处在避雷针顶点下倾 45°保护范围内

⑤当安装两套 GPS 天馈系统时,应保证两个 GPS 天线间距符合设计规定

⑥GPS天线安装完毕后应进行驻波比测试,测试值应小于等于1.5,故安装位置应尽量靠近机房,减少馈线长度。

5.原因一:无线设备和传输设备同时接到一次下电端子上。

预防措施:将无线设备接到一次下电,传输设备接到二次下电

原因二:蓄电池组放电不能正常工作,放电电压低于二次下电设定值。

预防措施:检查蓄电池组单体电池情况,查看是否均衡,如不均衡应对欠压单体蓄电池进行过充电(均衡充电),使蓄电池组内蓄电池达到均衡一致的良好状态,放电电压满足要求。

第67题

【背景资料】

某施工单位承担了一项管道光缆线路工程。开工后,项目负责人对施工现场检查时,发现施工人员先逐一打开人井盖进行通风,然后开始下井作业,其中一处施工人员踩踏电缆托板进入人井,另一处井口摆放的抽水机将积水排放至下水道里。项目负责人指出了施工队的不合规之处,并要求立即整改。

施工过程中发生了意外事件,一名井下作业人员因有害气体中毒晕倒,井下长时间没有回应,现场人员采取有效措施后下井将人成功救出,事件未造成人员伤亡。

工程收尾阶段,监理人员巡视时,指出部分人井内光缆安装工艺不合格。工程初验前,施工单位提交了全套竣工资料,其中竣工测试记录表包括:中继段光纤配盘图、中继段光纤衰减统计表、中继段后向散射信号曲线,建设单位发现测试记录缺项,要求施工单位尽快补齐。

【问题】

1.项目负责人指出的施工队不合规之处有哪些?说明合规做法。

2.意外发生后,现场人员下井施救前应采取哪些措施?

3.监理人员指出的不合格项可能有哪些?

4.测试文件缺少哪些项目?

参考答案:见解析

解析:

1.不合规之处一:逐一打开人井盖进行通风,然后开始下井作业

合规做法:施工人员打开人孔后,应先进行有害气体测试与通风,确认无有害气体后方可下井作业,通风检测不合格,严禁下井作业。

不合规之处二:踩踏电缆托板进入人孔

合规做法:下人孔应使用梯子,不得踩踏光(电)缆托板

不合规之处三:抽水机摆放在人孔口

合规做法:在人孔抽水时,抽水机或发电机的排气管不得靠近人孔口,应放在人孔的下风方向。

2.1)成立现场救援小组,启动应急预案,立即上报本单位负责人,同时评估现场救援能力,科学施救,严禁盲目施救。

2)制定现场救援措施,划定救援现场安全区域,摆放安全警示标志,安排专人观察过往车辆和行人,防止救援过程发生二次事故。

3)安排具备救援能力人员下井施救,下井人员应佩戴个人防中毒窒息装备、全身式安全带等必要防护用品,同时进行人手孔有毒有害气体检测和通风。

4)井上安排协助力量,配合施救人员完成救援任务,一旦发现异常情况安排施救人员迅速撤离。

5)做好医疗救治准备,拨打120寻求支援,确保施救成功迅速送医。

3.1)管孔选用不符合相关规定。

2)未按要求布放子管

3)光缆在人孔内子管外的部分,未使用波纹塑料软管保护

4)光缆接头盒在人孔内未安装在常年积水的水位线以上的位置

5)光缆接头处两侧光缆预留的重叠长度不符合设计要求

6)光缆和接头在人孔内排列规则不符合要求

7)人手孔内光缆未按要求安装识别标识和标志吊牌

4.光纤接头损耗测试记录

中继段光纤线路衰减测试记录

中继段光纤通道总衰减测试记录

中继段光纤偏振模色散系数测试记录

第68题

【背景资料】

某通信建设工程公司中标某地光缆传输设备安装工程,对方于3月初签订了施工合同,施工内容包括走线架安装、线缆布放、传输设备安装和测试等。合同约定4月15日开工,7月15日完工,建设单位在4月11日完成通信工程质量监督申报手续。

施工过程中发生了下列事件:

事件一:由于业务需要,本工程增加三个站点的OTN设备配置

事件二:由于一个SDH站点走线架的位置与实际不符,设计单位修改了施工图设计文件,增加了部分工日;

事件三:由于施工原因导致部分线缆报废,建设单位重新订购电缆,导致停工5天

工程于7月10日完成竣工验收,建设单位于当日进行了通信建设工程验收备案手续。后续,施工单位按要求提交了全套竣工资料,其中竣工文件包括工程说明、建设安装工程量总表、已安装设备明细表、重大工程质量事故报告、停复工报告、隐蔽工程/随工验收签证、交完工报告和交接书,工程顺利完工。

【问题】

1.本工程新装走线架的防雷接地应满足哪些要求?

2.本工程的环境因素有哪些?

3.分别说明每个事件是否需要进行合同变更及理由。

4.竣工文件还应包括哪些内容?

5.质量监督申报和备案的时间,哪一个不妥?说明理由。

参考答案:见解析

解析:

1.走线架应保证电气连通,就近连接至室内保护接地排,接地线宜采用35mm2 黄绿色多股铜芯电缆。

2.铁件刷漆时被随意倾倒的剩余油漆;

楼板、墙壁、铁件钻孔时的粉尘、噪声;

切割机的噪声 ;

设备开箱时,随意丢弃的包装物等垃圾;

随意丢弃的废电池;

光缆接续时下脚料、随意丢弃的废弃物,微波、移动工

程的电磁辐射;

施工材料、机具、仪表随意摆放;

未换鞋进入机房等

3.事件一:需要进行合同变更

理由:业务需要,本工程增加三个站点的设备配置OTN设备配置属于建设单位新增需求,相比原施工内容,此事项属于建设单位新增变更指令,应签署变更协议,进行合同变更。

事件二:需要进行合同变更。

理由:一个SDH站点走线架的位置与实际不符,设计单位修改了施工图设计文件,此项内容属于正常的设计变更,增加了工日,需要进行合同变更。

事件三:不需要进行合同变更

理由:“由于施工原因导致部分线缆报废,建设单位重新订购电缆,导致停工5天”是施工单位的责任,不需要进行合同变更。

4.开工报告、工程设计变更单和洽商记录、验收证书

5.质量监督申报时间不妥。

理由:根据相关规定,建设单位应当在通信建设工程开工 5 个工作日前办理通信建设工程质量监督申报手续,本工程4月15日开工,应在4月10日前办理申报手续,4月11日完成申报不妥。

竣工验收备案时间妥当。

 理由:根据相关规定, 建设单位应当自通信建设工程竣工验收合格之日起 15 日内通过质监管理平台提交《通信工程竣工验收备案表》及通信建设工程竣工验收报告,本工程7月10日竣工验收并与当日办理备案手续,时间妥当。

第69题

【背景资料】

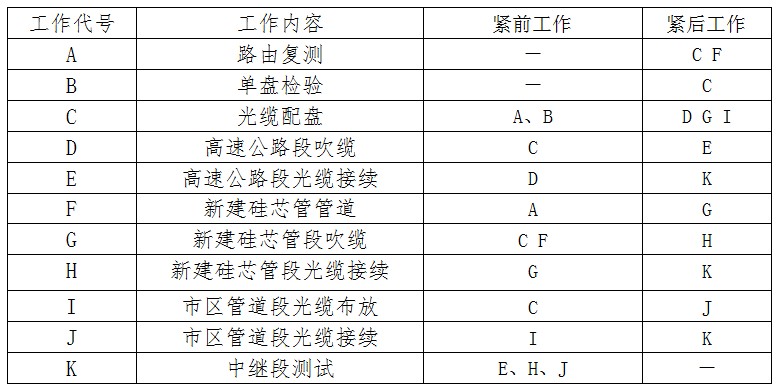

某施工单位承接了一项5G移动通信基站设备安装工程。主要包括AAU和BBU及其配套设备的安装、相关线缆的布放。在拿到施工图设计文件后,项目部一方面安排技术人员对所有站点进行现场复核,一方面组织相关人员参见5G技术培训,讲解了5G基站宏蜂窝系统连接图,如图所示。

进场施工前,项目经理明确了质量要求,以操作规范、作业指导书等作为质量控制的依据,并结合作业队伍的实际情况,把塔上AAu设备安装的位置、方向和紧固作为质量控制的重点。基于本基站为铁塔公司的共址基站,为保证2G、3G、4G系统的正常运行,项目部门针对这个安全控制点质量了相应的安全防护措施

工程进行时,项目部组织了现场检查,发现部分站点接地线端子制作存在一些质量问题,如压接不实、铜线外漏等,要求相应作业班组认真分析并进行整改。

【问题】

1.现场复核中,依据设计图纸需要复核哪些内容?

2.指出图中线缆A、线缆B和设备C的名称。

3.AAU设备的功能在4G系统中由哪些设备实现?为保证安装的AAU方向合格,应该关注哪些主要参数。

4.工程质量控制的依据还有哪些?

5.为保护在用设备正常运行,项目部制定了哪些安全防护措施?

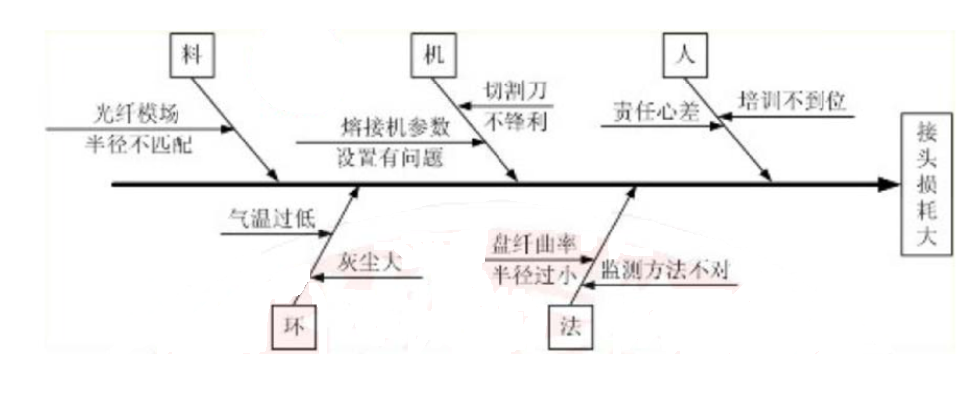

6.绘出接线端子制作不合格的因果分析图。

参考答案:见解析

解析:

1.需要安装的设备位置、数量是否准确有效;

线缆走向、距离是否准确可行;

电源电压、熔断器容量是否满足设计要求;

保护接地的位置是否有冗余;

防静电地板的高度是否和抗震机座的高度相符等

2.A:野战光缆

   B:GPS馈线

   C:浪涌保护器

3.AAU设备的功能在4G系统中RRU、天线实现

   为保证AAU方向合格,应关注安装高度、天线增益、天线半功率角、方位角、俯仰角等

4.验收规范、验收规程、施工技术要求、质量检验要求、施工图设计文件、设备和专用主要材料的技术资料 、 必要的现场及附近原有设备设施的相关维护资料。

5.1)机房内施工电源割接时,应注意所使用工具的绝缘防护;通电前应检查新装设备 ,在确保新设备电源系统无短路、接地、错接等故障时,确认输人电压正常时,方可进行电源割接工作。

2)在机房内施工时,应采取防尘措施,保持施工现场整洁。

3)禁止触动与施工无关的设备。需要用到原有设备时,应经机房负责人同意,以机房值班人员为主进行工作。

4)拔插机盘时,应佩戴防静电手环

5)施工中所用到的线缆两端应做绝缘防护,防止短路

6.

第70题

【背景资料】

某工程公司承接了一项光缆线路工程,线路全长240公里,其中利用高速公路原有硅芯管管道吹放光缆200公里,市区管道光缆10公里,新埋设硅芯管道并吹放光缆30km。合同约定光缆、硅芯管、接头盒由建设单位提供,其他材料由施工单位提供。

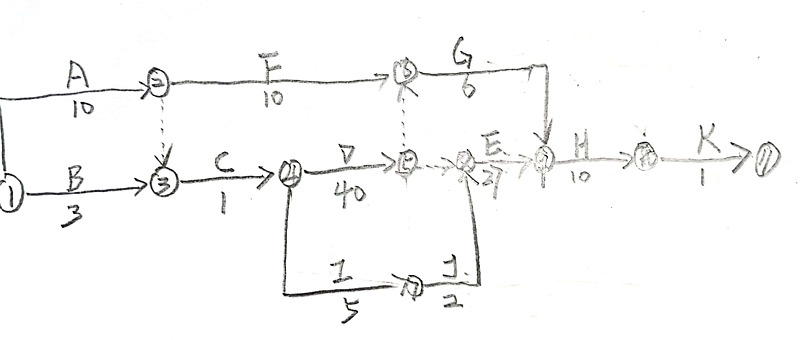

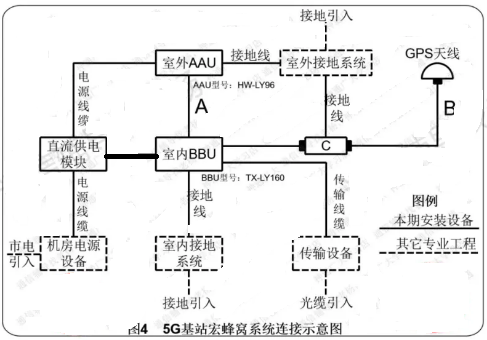

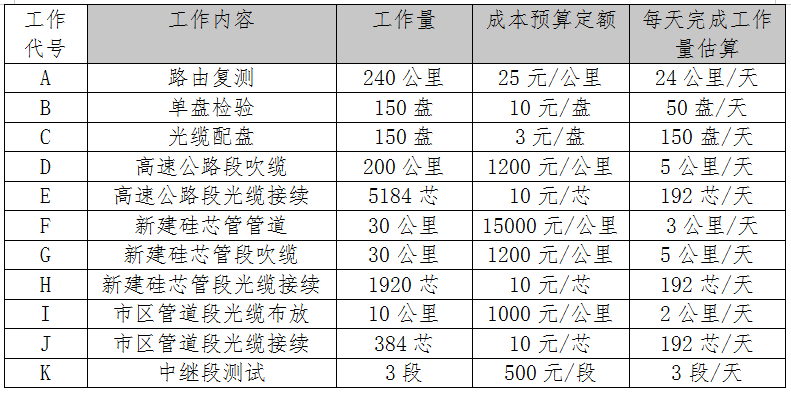

接到施工任务后,项目部对工作进行了分解,并依据资源状况对每项工作每天能够完成的工作量进行了估算,各工作的工程量、公司的成本预算定额及各项工作每天能够完成的工作量估算见表。随后,项目部依据表5及各工作的工艺关系制定了本项目最短工期的进度计划,本计划的计算工期满足合同工期要求并留有余量,计划得到公司批准,该计划的双代号网络图的一部分如图所示:

工程开工前,公司通知项目部因吹缆设备和熔接机不足,要求工作D、G不能同时进行,但要连续工作;工作E、H、J不能同时进行,但要连续工作。项目部据此对进度计划进行了调整,调整后的工期比合同工期提前2天,为了确保工程按合同工期完成,项目部对除J工作之外的非关键工作的开始时间均按照最早开始时间安排,调整后的进度计划得到公司的批准后如期开工。

工程开始后发生如下事件;

事件一:因光缆到货延后10天,造成单盘检验比计划最早进场时间推后10天,造成人员窝工损失5000元;

事件二:在吹缆过程中,吹缆机损坏维修,停工2天,维修成本10000元

事件三:新建硅芯管管道工作开始2天后,因建设单位协调跨越铁路方案,造成路由变更,停工15天,人员窝工损失30000元

事件四:在吹缆施工中,因大雾高速公路封路,停工1天;开工后第30天末,A、B、C  I 工作全部完成,D工作完成90公里,F工作完成12公里,其他工作未开始,工程核算实际成本315000元。

【问题】

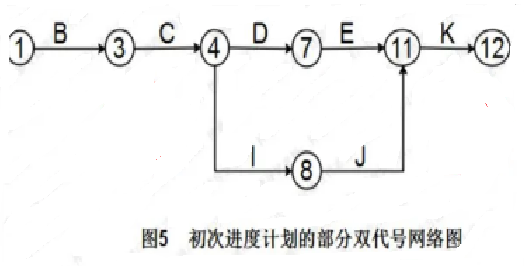

1.绘制项目部初次进度计划的双代号网络图。

2.绘制项目部调整进度计划后的双代号网络图。

3.进度计划调整的关键工作有哪些?合同工期是多少天?

4.计算第30天末的BCWS、BCWP、ACWP。

5.计算第30天末的CV和SV,分析进度和费用偏差,写出纠偏措施。

6.分别写出事件一至事件四可以索赔的费用和工期。

参考答案:见解析

解析:

1.施工顺序图:

逻辑关系图:

2.

3.关键工作为A、C、D、E、H、K

   调整后计划工期:10+1+40+27+10+1=89天

   合同工期:89+2=91天

4.第30天末的BCWS;BCWS(A)=240*25=6000元

 BCWS(B)=150*10=1500元

BCWS(C)=150*3=450元

BCWS(D)=19*5*1200=114000元

BCWS(F)=30*15000=4500000元

BCWS(I)=10*1000=10000元

  合计:6000元+1500元+450元+11400元+10000元+4500000元=581950元

第30天末的BCWP;

BCWS(A)=240*25=6000元

                  BCWS(B)=150*10=1500元

BCWS(C)=150*3=450元

BCWS(D)=90*1200=108000元

BCWS(F)=12*15000=180000元

BCWS(I)=10*1000=10000元

 合计:6000元+1500元+450元+108000元+10000元=305950

  第30天末的ACWP;315000元

5.CV=BCWP-ACWP=305950-315000元=-9050元

   SV=BCWP-BCWS=305950-581950元=-276000元

   BCWS>ACWP>BCWP,CV<0,SV<0,所以进度慢,投入超前

    纠偏措施:增加高效人员

6.事件一:可以索赔工期3天,可索赔费用5000元

   事件二:不可索赔工期和费用

   事件三:不可索赔工期,可索赔费用30000元

   事件四:可索赔工期1天,不可索赔费用

第71题

下列不属于交换节点设备的是(  )。

A.电话交换机

B.分组交换机

C.路由器

D.用户小交换机

参考答案:D

解析:

最常见的终端节点有电话机、传真机、计算机、视频终端、智能终端和用户小交换机。

第72题

作为NFV的基础,将网络功能模块化、组件化的是(  )。

A.IP

B.PTN

C.SDH

D.SDN

参考答案:D

解析:

SDN ( 基于软件定义网络〕技术实现了控制功能和转发功能的分离,通过软件的方式可以使得网络的控制功能很容易地进行抽离和聚合,有利于通过网络控制平台从全局视角来感知和调度网络资源,实现网络连接的可编程NFV( 网络功能虚拟化)技术通过组件化的网络功能模块实现控制功能的可重构,可以灵活地派生出丰富的网络功能;NFV是则SDN的基础, 将网络功能模块化、组件化。

第73题

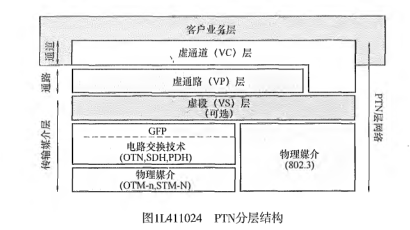

在PTN分层结构中,下列封装关系描述正确的是(  )。

A.客户信息封装进VS

B.VP封装进入VC

C.VS封装进入VP

D.VC封装进入VP

参考答案:D

解析:

PTN网络结构分为通道层、通路层和传输媒介层三层结构。

第74题

移动通信特有的干扰是()。

A.外部干扰

B.同频干扰

C.互调干扰

D.邻道干扰

参考答案:B

解析:

移动通信是在复杂的干扰环境下进行的,要求移动台必须具有很强的适应能力。除了外部干扰,移动台在工作时还会受到互调干扰、邻道干扰和同频干扰,其中,同频干扰是移动通信所特有的。

第75题

下列关于4GLTE描述正确的是()。

A.LTE FDD根据业务不同调整上下行链路间转换点的频率

B.TD LTE 具有上下行信道一致性

C.LTE FDD上下行工作于同一频率

D.FDD LTE在支持非对称业务时,频谱的利用率大大提高

参考答案:B

解析:

1 .LTE FDD能够灵活配置频率、方便使用零散频段,同时,.TD LTE的上下行链路对称分配,需要占用更多的带宽资源

2.TD LTE:可根据业务不同调整上下行链路间转换点的位置,同时也增加了时间开销 ,降低了频谱效率

3. TD LTE :具有上下行信道一致性,基站的接收和发送可以共用部分射频单元,可以降低设备成本;同时,TD LTE也要应对同频干扰的挑战,基站之间、上下行切换都需要严格的时间同步,增加了网络的建设成本。

4.TD LTE 上 下 行 工 作 于 同 一 频 率 ,便于利用智能天线、功率控制等技术,同时也减少了信道测量,能有效降低移动终端的处理复杂性。

5.LTE FDD在支持对称业务时,能充分利用上下行的频谱资源,但在支持非对称业务时,频谱利用率大大降低

第76题

下列关于5G技术说法错误的是()。

A.流量密度在10Tbs/km2

B.设备密度达到600万个/km2

C.支持500KM/h移动速度

D.用户体验速率达到Gbps量级

参考答案:A

解析:

设备密集度达到600万个/km2;流量密度在20Tbs/km2以上;移动性达到500km/h化,实现高铁运行环境的良好用户体验;用户体验速率为GbpsS量级;端到端时延降低到40的1/10或1/5,达到毫秒级水平;

第77题

在双声道立体声放音时,最佳听声位置是()。

A.50°-60°

B.60°-70°

C.70°-80°

D.80°-90°

参考答案:B

解析:

在双声道立体声放音条件下,左右两只音箱应该对称地放置于听音室中线的两侧,间距3 〜4.5m,与听音人的水平夹角在60° ~90°之间,最佳听音角度是60°-70°。

第78题

安装600*300*2600mm机柜时,下列说法正确的是()。

A.可使用2个底脚螺栓固定

B.一列有多个机柜时,可将多个机柜连在一起后接地

C.调整机架垂直度时,可在底脚处放置硬纸板

D.将机架垂直度偏差控制在2.5mm以内

参考答案:D

解析:

按照机架底角孔洞数量安装底脚螺栓,机架底面为 600mm X  300mm 及其以上时应使用4只,机架底面在  600mm X  300mm以下时,可使用2只。机架的垂直度偏差应不大于1‰ ,调整机架垂直度时,可在机架底角处放置金属片,最多只能垫机架的三个底角。

第79题

下列关于光缆说法错误的是()。

A.层绞式光缆容纳的光纤数量多

B.束管式光缆中光纤余长不易控制

C.骨架式光缆光纤密度小,适用于管道布放

D.皮线光缆主要用于光缆线路入户引入段

参考答案:C

解析:

层绞式光缆中容纳的光纤数量多,光缆中光纤余长易控制;光缆的机械、环境性能好,适用于直埋、管道和架空。层绞式光缆结构的缺点是光缆结构、工艺设备较复杂,生产工艺环节繁琐,材料消耗多中心束管式光缆结构简单、制造工艺简捷;对光纤的保护优于其他结构的光缆,耐侧压,因而提高了网络传输的稳定性;光缆截面小,重量轻,特别适宜架空敷设;在束管中,光纤数量灵活。缺点是光缆中的光纤数量不宜过多

骨架式光缆对光纤具有良好的保护性能,侧压强度好;结构紧凑、缆径小,适用于管道布放;光纤密度大,可上千芯至数千芯;施工接续中无需清除阻水油膏,接续效率高;缺点是制造设备复杂、工艺环节多、生产技术难度大蝶形引人光缆又称作皮线光缆、皮纤,光缆中的光纤数一般为1芯、2芯或4芯 ,也可以是用户要求的其他芯数

第80题

下列不属于电视照明点光源性能指标的是()。

A.额定功率

B.色温

C.光束范围

D.发光效率

参考答案:C

解析:

电视照明电光源的性能指标额定电压和电流、额定功率、光通量和发光效率、色温、显 色 性、全寿命和有效寿命。
