一级建造师《通信工程管理与实务》历史真题(419题)

第101题

【背景资料】

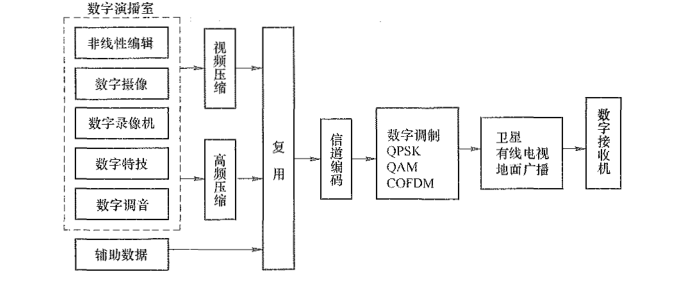

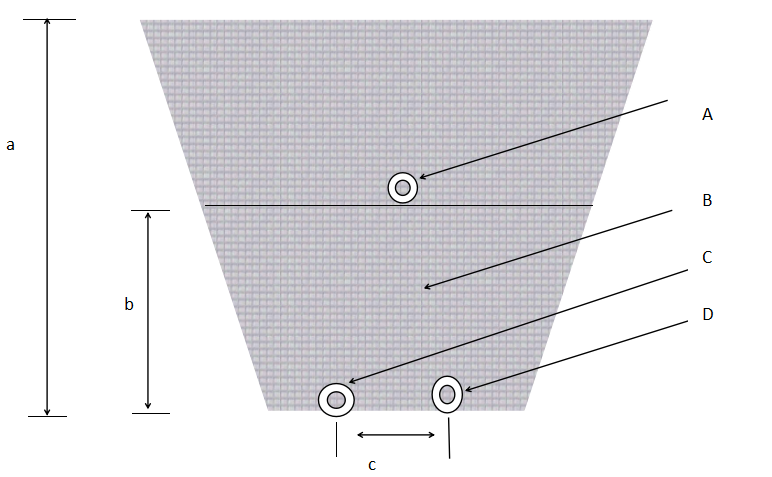

某施工单位在东南沿海某省建设一干线传输线路工程,包括直埋光缆线路、波分设备安装。部分线路同沟敷设一本地网光缆,开工前,项目部将工程分解为路由复测、开箱检验、单盘测试、机架设备安装、走线架安装、光纤布放、缆沟回填、误码测试、光缆配盘、埋设标石、电源线敷设及成端、中继段测试、传输系统优化、信噪比测试、光缆成端、本机测试、工程验收等17个工序。施工中硬土空旷区光缆埋设图如图所示,

施工作业人员在光缆熔接过程中,采用熔接机监测光缆接续情况,熔接机屏幕显示如图2所示。

在测试阶段,对波分设备信噪比进行测试,信噪比测试图如图3所示。

【问题】

1.图1中a、b、c的最小值是多少?A、B、C、D分别代表什么?

2.指出图2中异常情况的图序号,并说明如何处理。

3.按施工顺序选出设备安装调试的专业工序

4.指出图3中纵轴、横轴的单位及使用仪表名称。

参考答案:见解析

解析:光(电)缆沟回填土时,应先回填3000mm厚的碎土或细土,并应人工踏平;石质沟应在敷设前、后铺 100mm 厚碎土或细土;待安装完其他配套设施(排流线、红砖、盖板等)后 ,再继续回填土,每回填3000mm应夯实一次;第一次回填时,严禁用铁锹、镐等锐利工具接触光缆,以免损伤光缆。

2.图 1.2 种异常情况图序号有:a、b、c、e。(每个1分,共4分)

(1)a图端面切割有缺损:处理方式:调整或更换切割刀,重新制作光纤端面,要求端面合格。

(2)b 图端面切割角度过大:处理方式:调整切割刀角度,重新制作光纤端面,要求端面合格。

(3)c图端面凹陷,熔接推进量过大或放电时间不当。处理方式:减少推进量或做放电校正实验。

(4)e图端面凸起,熔接推进量太小或放电时间不当。处理方式:增加推进量或做放电校正实验。

第102题

【背景资料】

某项目部承揽了一项光缆直埋工程,光缆主要沿国道边水田敷设,沿途与其他地下管线交越,为避免交越处损坏原有管线,项目部详细了解交越处原有管线情况并制定安全防护措施,联系管线产权单位,说明情况并请产权单位安排人员现场配合。

施工中,光缆在穿越一处经济使用地时施工受阻。经监理单位同意,施工单位对路由走向进行部分调整,涉及路由变更长度为700米。

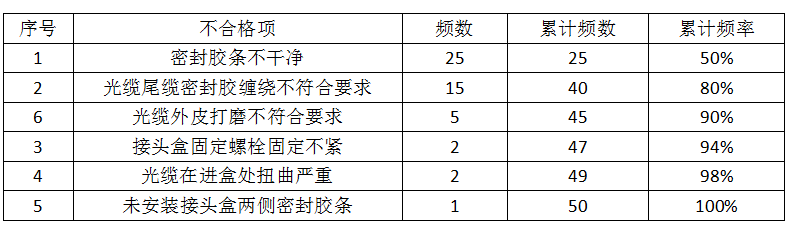

是接头盒密封不严,导致光缆接头盒进水或受潮所致,密封不合格统计表见下表。

接续人员整改后,该中继段26盘光缆(单盘盘长2.2公里)金属护套对地绝缘性能如下

2MΩ< 实测值<5MΩ:2盘

5MΩ< 实测值<10MΩ:2盘

10MΩ< 实测值<100MΩ:6盘

100MΩ< 实测值<500MΩ:16盘

【问题】

1.该工程对原有光缆的防护措施有哪些?

2.指出施工单位路由变更的不妥之处,并说明正确做法

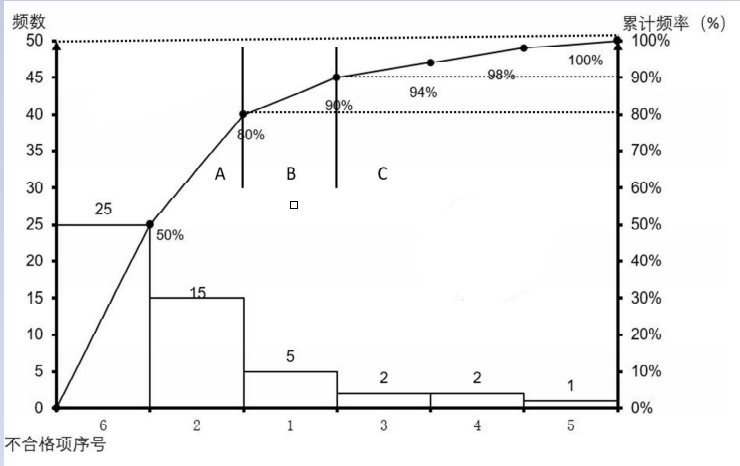

3.绘制排列图并分析接头盒密封不严的主要原因(排列图中不合格项用序号代替)

4.整改后直埋光缆金属套对地绝缘是否满足验收规范?并说明理由。

参考答案:见解析

解析:

【参考答案】

1.联系管线产权单位,说明情况并请产权单位安排人员现场配合。交越处必要时应使用仪器探明地下管线的深度和位置,应人工开挖,禁止使用大型机械对交越处暴露的管线应及时采取措施保护,如用水泥包封施工前做好安全技术交底,制定应急预案施工前收集交越处相关技术资料,了解原有光缆走向、深度、位置。

【解析】较为综合题目

2.施工单位仅与监理单位协商后进行变更不妥:

正确做法:根据相关规定,如施工过程中需要进行较大范围变更(500m以上),应与设计、建设、监理单位协商确定,并按照建设程序办理变更手续,施工单位向监理单位申请进行设计变更,监理单位会同设计单位、建设单位会审同意后,由设计单位出具变更设计,监理单位下发变更指令,施工单位按照变更指令进行变更。

【解析】路由复测中内容,施工过程中需要进行较大范围变更(500m以上),应与设计、建设、监理单位协商确定,并按照建设程序办理变更手续

3.排列表:

排列图:

主要原因是:密封胶条不干净、光缆尾缆密封胶缠绕不符合要求

解析:排列图法

4.满足规范;

理由:根据相关规定,埋设后的单盘光缆,金属外护层对地绝缘电阻的竣工验收标准不低于10MΩ.km,其中10%的单盘光缆不低于2MΩ,本中继段中2MΩ< 实测值<5MΩ:2盘  ,中继段共有26盘光缆,占比7.7%,小于10%,故符合规范。

【解析】根据相关规定,埋设后的单盘光缆,金属外护层对地绝缘电阻的竣工验收标准不低于10MΩ.km,其中10%的单盘光缆不低于2MΩ

第103题

【背景资料】

某施工单位中标一设备安装工程,项目开工前,项目要求专职安全员制定施工组织设计,并监督施工中重要工序的施工方案,并安排安全员对全体施工人员进行安全技术交底。安全员对高处作业提出以下要求:

①施工人员在5级以上阵风天线上下塔时,必须佩戴安全帽、安全带及其他安全防护用具,以确保上下塔安全

②在雷雨天气上下塔时,确认铁塔接地装置安全,同时规范穿戴绝缘鞋、绝缘手套与防护用具,放置触电

③高温天气施工时,应采取措施防止人员中暑,气温过高停止施工。

④施工单位应划定安全禁区,设置警示牌,禁止围观市民穿越施工现场。

施工过程中,发生如下事件,一施工人员不慎从塔上跌落,同是其所带工具包内的工具将下方一上塔作业人员头部创伤,并致使地面一驻波比测试仪损坏,所幸两人均无生命危险,也无其他财产损失。

【问题】

1.对安全员要求有什么不妥,并补充安全员职责。

2.指出高处作业不妥之处,并说明理由。

3.馈线安装的质量控制点有哪些。

4.馈线安装的质量控制点有哪些。

参考答案:见解析

解析:安全技术交底5W,安全员职责属于较为综合题目

2.1)施工人员在5级以上阵风上下塔作业不妥

理由:根据相关规定,风力达到5级及以上严禁高处作业

2)施工人员在雷雨天气上下塔作业不妥

理由:根据相关规定,雷雨天气禁止上塔作业

3)施工现场有市民围观不妥

理由:施工现场易出现塔上坠物,应疏散围观人员,避免发生二次事故

第104题

【背景资料】

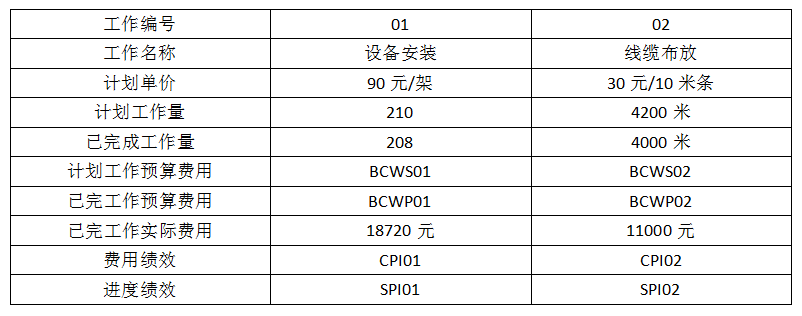

某施工单位承接一项机房设备安装工程含设备安装和线缆布放,施工单位将设备安装和线缆布放分包,并与分包单位签订分包合同。分包合同约定付款方式、双方责权利、工程变更和索赔处理方法,合同工期10周,施工单位对分包单位前3周已完工作量进行分包费用偏差分析,截止第三周末检查完成工作量如下表

施工单位对两项工作的费用绩效指数和进度绩效指数进行比对分析,就作业人员、施工机具及施工方法对分包单位提出建议。

【问题】

1.补充分包合同关键条款

2.简述子架安装的基本要求

3.分别计算BCWS01、BCWS02

4.分别计算BCWP01、BCWP02

5.分别计算CPI01、CPI02、SPI01、SPI02

6.分析费用、进度执行情况并对分包单位后续工作提出合理建议

参考答案:见解析

解析:

1.承包范围、工程量、合同价款、工期、质量标准、安全要求、不可抗力范围、质保期及质保、违约责任、争议的处理方法

【解析】控制好合同的关键条款合同关键条款主要有以下几个方面内容:

(工)承包范围、工程量(或工作量)、合同价款、工期;

质量标准、安全要求;

合同双方的责权利;

付款方式、工程变更和索赔的处理方法、不可抗力的范围、质保期及质保责任;

违约责任;  、

争议的处理方法。

2.答案:子架安装位置应满足设计要求

子架与机架的加固应牢固、端正,满足设备安装要求,不得影响机架整体形状和机架们的顺畅开合

子架的饰件、零配件应装配齐全,接地线应与机架接地端子可靠连接

子架内机盘槽位应满足设计要求,插接件接触良好,空槽位应安装空机盘或假面板

【解析】答案即为解析

3.BCWS01=210*90=18900元

BCWS02=4200*30/10=12600元

【解析】赢得值法三个指标BCWP、BCWS、ACWP

4.BCWP01=208*90=18720元

   BCWP02=4000*30/10=12000元

【解析】赢得值法三个指标BCWP、BCWS、ACWP

5.CPI01=BCWP01/ACWP01=18720/18720=1

CPI02=BCWP02/ACWP02=12000/11000=1.09

SPI01=BCWP01/BCWS02=18720/18900=0.99

SPI02=BCWP02/BCWS02=12000/12600=0.95

【解析】赢得值法三个指标BCWP、BCWS、ACWP

6.因为CPI01=1,SPI01<1,所以设备安装工程成本持平,进度延后,建议增加高效人员投入

因为CPI02>1,SPI02<1,所以设备安装工程成本节支,进度延后,建议迅速增加人员投入

【解析】赢得值法三个指标BCWP、BCWS、ACWP

第105题

【背景资料】

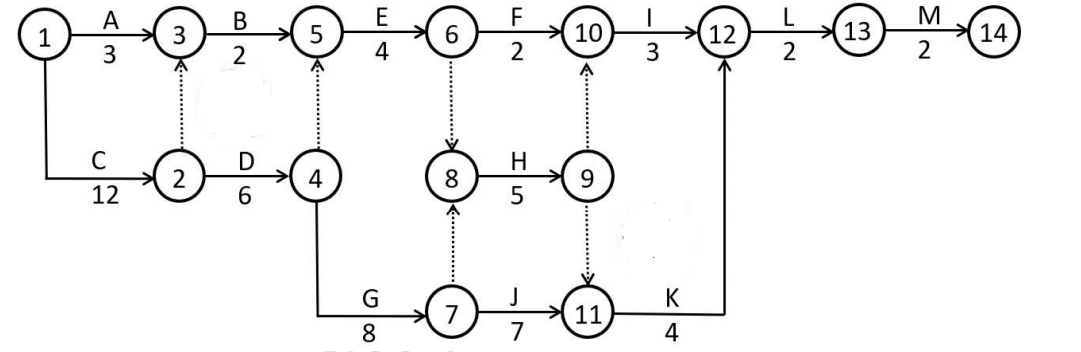

某施工单位承接架空线路全长120KM,分为三个中继段,采用G652光缆,项目部根据现场摸底报告、资源配置计划和施工定额,编制了进度计划,项目部在计划制定过程中进行工作分解,时间估算,责任分工和作业排序见表,并制定双代号网络图,部分网络图见图

【问题】

1.指出进度计划编制依据的错误之处,并补全进度计划编制依据

2.写出B、E、H、J、K的紧前工作和紧后工作

3.补充绘制完成双代号网络图

4.列出ACEHIM的六个时间参数

5.写出关键工作和计算总工期

6.中继段测试包含哪些项目

参考答案:见解析

解析:

【参考答案】

1.错误之处:依据资源配置计划编制进度计划错误

 理由是:应根据进度计划配置施工所需的资源,不能依据资源配置计划编制进度计划。

     施工合同对工期的相关要求

     批准的施工图设计

     项目资源供应状况

     以往类似工程的实际进度及经济指标

【解析】①施工合同对工期等相关要求。

②批准的施工图设计。

③施工定额。

④现场摸底报告,或者已经掌握的施工现场具体环境及工程的具体特点。

⑤项目资源供应状况,包括能够投人项目的人员状况,工器具仪表设备状况,项目材料和设备供应状况。

⑥以往类似工程的实际进度及经济指标。

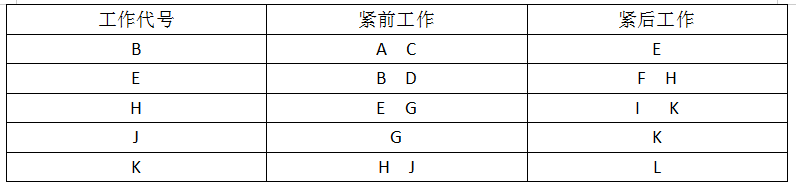

2.

【解析】

3.补充绘制完成双代号网络图

【解析】根据双代号网络图的紧前紧后关系和绘图原则绘制

4.

【解析】标号法

5.关键工作为 C、D、G、J、K、L、M

总工期为:12+6+8+7+4+2+2=41 (天)

【解析】标号法

6.(1)中继段光纤线路衰减系数及传输长度的测试;

(2)光纤通道总衰减;

(3)光纤后向散射信号曲线;

(4)偏振模色散系数(PMD)和色素色散测试;

(5)光缆对地绝缘测试。

【解析】答案即为解析

第106题

下列网络中,属于业务网的是()。

A.基础网

B.同步网

C.互联网

D.核心网

参考答案:C

解析:

目前现代通信网提供的业务网主要有公用电话网、数字数据通信网、移动通信网、智能网、互联网等。

第107题

下列选项中,属于属于电路交换技术的特点是()。

A.对通信信号原封不动传送

B.采用标准协议实现互通

C.实时性好,线路利用率高

D.业务提供与呼叫控制分离

参考答案:A

解析:

 电路交换的特点

电路交换的特点是可提供一次性无间断信道。当电路接通以后,用户终端面对的是类似于专线电路,交换机的控制电路不再干预信息的传输,也就是给用户提供了完全“透明” 的信号通路

( 1 ) 通信用户间必须建立专用的物理连接通路, 呼叫建立时间长,并且存在呼损;

( 2 ) 对通信信息不做任何处理,原封不动地传送(信令除外),对传送的信息不进行差错控制;

( 3 ) 实时性较好,但线路利用率低。

第108题

在移动通信的()阶段,核心网只有电路域。

A.2G

B.2.5G

C.3G

D.4G

参考答案:A

解析:

1.2GGSM阶段,核心网采用电路交换技术,主要支持语音业务,这个阶段的移动核心网只有电路域。

2.2.5GGPRS阶段,核心网引人GPRS ( 通用分组无线业务)技术。这个阶段的移动核心网出现了分组域。

3.3G UTMS R5/R6/R7阶段,核心网电路域基本保持不变,这个阶段的移动核心网由电路域、分组域和IP多媒体子系统组成。

4.4GLTER8/R9阶段,这个阶段的移动核心网不再具有电路域部分,只有分组域EPC,只提供分组业务,通过IMS的VoIP实现语音业务。

第109题

PIN网络提供的电缆接口不包括()。

A.E1

B.ADSL

C.STM-4

D.GE

参考答案:C

解析:

电缆接口包栝TDME1、IMAE1、xDSL, FE和GE等 ;

光纤接口包括FE.GE.10GE和STM-n等 ;

微波接口包括Packet Microwave。

第110题

与PDH相比,SDH的特点是(  )。

A.国际标准在STM-4等级以上得以统一

B.开销比特使网管能力降低

C.可以进行最佳路由选择

D.频带利用率比PDH高

参考答案:C

解析:

同步数字体系(SDH) 的特点

1.使三个地区性标准在STM-1等级以上获得统一,实现了数字传输体制上的世界性标准。

2.采用了同步复用方式和灵活的复用映射结构,使网络结构得以简化,上下业务十分容易,也使数字交叉连接的实现大大简化。

3.SDH帧结构巾安排了丰富的开销比特,使网络的OAM能力大大加强。

4.有标准光接口信号和通信协议,光接口成为开放型接口满足多厂家产品环境要求,降低了联网成本。

5.与现有网络能完全兼容,还能容纳各种新的业务信号,即具有完全的后向兼容性和前向兼容性。

6.频带利用率较PDH有所降低。

7.宜选用可靠性较高的网络拓扑结构, 降低网络层上的人为错误、软件故障乃至计算机病毒给网络带来的风险

第111题

光分插复用器(OADM)可在光域直接实现(  )功能。

A.上下波道

B.交叉连接

C.网络恢复

D.波长转换

参考答案:A

解析:

光分插复用器(OADM): 其功能类似于SDH系统中的ADM设备,将需要上下业务的波道采用分插复用技术终端至附属的OTU设备,直通的波道不需要过多的附属OTU设备,便于节省工程投资和网络资源的维护管理。.工程中的主要技术要求是通道串扰和插入损耗。

第112题

IPv6比IPv4更有优势的特点是()。

A.IP地址长度增加2倍

B.理论上可提供的地址数比IPv4多40万倍

C.使用子网划分技术减小路由麦长度

D.提供了服务质量控制平台

参考答案:D

解析:

1.IPv6具有充足的地址空间。IPv6中IP地址的长度为128位(IPv4中IP地址的长度为32位) ,理论上可提供的地址数目比IPv4多40亿倍。

2.IPv6使用更小的路由表。IPv6的地址分配一开始就遵循聚类的原则,大大减小了路由器

中路由表的长度,提高了路由器转发数据包的速度。

3.IPv6增加了增强的组播支持以及对流的控制, 这使得网络上的多媒体应用有了长足发展的机会,为服务质量控制提供了良好的网络平台。

4.IPv6加入了对自动配置的支持。

5.IPv6具有更髙的安全性。在使用IPv6网络中用户可以对网络层的数据进行加密并对IP报文进行校验,极大地增强了网络的安全

第113题

广播电视发射工程安装馈筒时,馈筒检修孔应(  )。

A.朝上

B.朝下

C.朝内

D.朝外

参考答案:D

解析:

馈筒、馈管、馈线安装

( 1 ) 馈管分为硬馈管和软馈管,馈筒、硬馈管一般用作机房内部高频传输连接,软馈管一般用作机房到天线的高频传输连接。

( 2 ) 安装馈筒时,馈筒检修孔应朝外。

第114题

VSAT卫星通信网络的主要特点是(  )。

A.互操作性好,保密性差

B.组网灵活,独立性差

C.通信效率高,可靠性差

D.设备简单,智能化低

参考答案:A

解析:

VSAT网络的主要特点

1.设备简单,体积小,耗电少,造价低,安装、维护和操作简单,集成化程度髙,智能化功能强,可无人操作。  '

2.组网灵活,接续方便,独立性强,一般作为专用网,用户享有对网络的控制权。

3.通信效率高,性能质量好,可靠性高,通信容量可以自适应,适用于多种数据率和多种业务类型。

4.可以建立直接面对用户的直达电路,它可以与用户终端直接接口

5.VSAT站很多,但各站的业务量较小。

6.有一个较强的网管系统,互操作性好,可使用不同标准的用户跨越不同地面网而在同一个VSAT网内进行通信。

第115题

下列关于蓄电池充放电的要求,正确的是()。

A.电池容量试验后,充电期间24h不能停电

B.电池放电容量不应大于其额定容量的70%

C.采用3小时率放电,U终=1.835V

D.铅酸蓄电池初充电完后,静置1h后方可进行放电测试

参考答案:D

解析:

1、充电前应检查蓄电池单体电压、温度、极性与设计要求相符,无错极,无电压过低现象。 初充电期间(24h内)不得停电,如遇停电,必须立即启动发电机供电。

2、为了防止放电过量,初次放电每个单体电池的终了电压都应不小于1.8V。

3、放电测试应在电池初充电完毕,静置lh后进行。

4、当采用电池内阻衡量电池质量时,以10小时率放电3h后的电池内阻应符合技术要求。

5、当采用放电量实测电池容量时,以10小时率放电至出现单体电压为1.83V时,初充电后放电容量应大于或等于额定容量的70%。

第116题

在电缆中,五类4对非屏蔽双绞线电缆随着频率增大()。

A.传输衰减增大,近端串音衰减增大

B.传输衰减增大,近端串音衰减减小

C.传输衰减减小,近端串音衰减增大

D.传输衰减减小,近端串音衰减减小

参考答案:B

解析:

第117题

数字电视系统不采用(  )方式进行数字调制。

A.FSK

B.QAM

C.COFDM

D.QPSK

参考答案:A

解析:

第118题

演播室灯光强度的控制,主要是通过电气调光设备控制电光源的工作(  )的方式实现。

A.电压

B.电流

C.电阻

D.电容

参考答案:B

解析:

电气调光设备主要是通过控制电光源的工作电流的方式,而实现对灯光强度的控制。

第119题

下列GPS无限安装的做法,符合要求的是(   )。

A.保持垂直,离开周围金属物体距离≥1m

B.在我国北方地区安装于铁塔的北侧

C.保持周围遮挡物对天线遮挡≤30°

D.使GPS天线处于避雷针顶点下倾50°保护范围内

参考答案:C

解析:

GPS天线

1.CPS天线应安装在较空旷位置,上方900范围内(至少南向450 )应无建筑物遮挡。

2.GPS天线离周围尺寸大于200mm的金属物休的水平距离不宜小于1500mm。

3.GPS天线应垂直安装,垂直度各向偏差应不超1°

5.GPS天线应处在避雷针顶点下倾450保护范围内。

第120题

关于通信线路施工技术的说法,错误的是(  )。

A.光缆长度复测应100%抽样

B.固定接头光纤的接线应采用熔接法

C.光缆单盘损耗应采用后向散射法测试

D.对光缆最小曲率半径的要求在敷设过程中和固定后相同

参考答案:D

解析:

1.光缆长度复测。应 100%抽 样

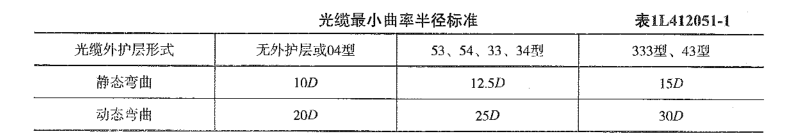

2.固定接头光纤接续应采用熔接法,活动接头光纤连接应采用成品光纤连接器。

3.光缆单盘损耗测试。测试采用后向散射法(OTDR法 ),可加1〜2km的测试光纤 (尾纤),以消除OTDR的盲区,并做好记录。

4
