一级建造师《通信工程管理与实务》历史真题(419题)

第161题

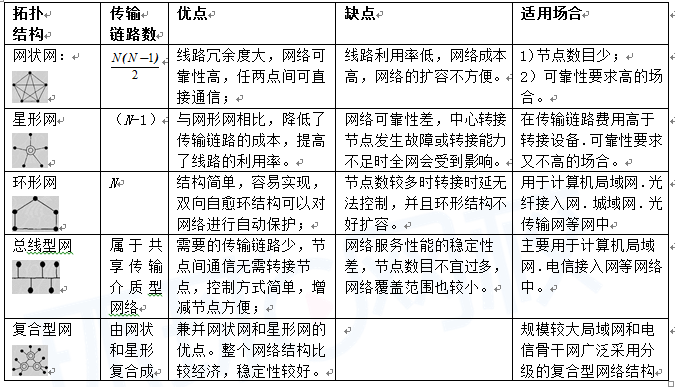

下列有关通信网拓扑结构说法正确的是(   )。

A.网状网可靠性高

B.星型网络降低了链路利用率

C.混合网经济性差

D.环形网不方便扩容

E.总线型网络服务稳定性差

参考答案:ADE

解析:

第162题

PTN线性保护倒换包括(   )。

A.1+1

B.1:1

C.N:1

D.1+N

E.1:N

参考答案:ABE

解析:

线性保护倒换包括1+1.1:1和1:N方式,支持单向.双向.返回和非返回倒换模式。环网保护支持的转向和环回机制。

第163题

光纤接入网的技术有(  )。

A.ADSL

B.HDSL

C.APON

D.GPON

E.EPON

参考答案:CDE

解析:

根据是否有电源,光纤接入网可以划分为有源光网络(AON,Active Optical Net-work)和无源光网络(PON,Passive Optical Network)。有源光网络又可分为基于SDH的有源光网络( AON)和基于PDH的有源光网络(AON);无源光网络可分为窄带PON (TPON和APON)和宽带PON(EPON.GPON.10GPON)。

第164题

移动通信系统中的()属于自干扰系统。

A.GSM

B.CDMA2000

C.WCDMA

D.TD-SCDMA

E.CDMA

参考答案:BDE

解析:

GSM和WCDMA是干扰受限系统,CDMA和TD- SCDMA是自干扰系统。

第165题

有线电视系统防雷设计应有()

A.直击雷

B.感应雷

C.雷电侵入波

D.球形雷

E.云闪

参考答案:ABC

解析:

系统防雷设计应有防止直击雷.感应雷.雷电侵入波的措施。

第166题

调频发射天线的常用形式有()

A.蝙蝠翼天线

B.偶极子天线

C.菱形天线

D.六环天线

E.圆极化天线

参考答案:ABDE

解析:

广播中波天线主要有垂直接地天线和定向天线。

广播短波反射天线主要有水平对称振子天线、笼形天线和同相水平天线,接收天线主要有菱形天线和鱼骨天线,主要特性参数有天线方向性系数、天线效率、天线增益系数、天线仰角和天线工作频率范围。

调频发射天线,由于其工作频段介于电视VHF的I、Ⅲ波段之间,因此,电视VHF波段的电视发射天线可以直接在调频波段使用。不同的是,对于调频天线,允许电波采用水平、垂直和圆极化方式,而通常电视发射天线采用的是水平极化一种方式。常用的天线形式有蝙蝠翼天线、偶极子天线、双环、四环、六环天线和圆极化天线。

第167题

某省移动公司多次接到投诉,平原地区某村口附近手机显示只有一格,且经常掉线,下列措施中,可直接改善现状的措施是()。

A.适当提高基站发射功率

B.降低天线高度

C.减小天线与抱杆的夹角度数

D.增加基站载频

E.增加基站传输接口速率

参考答案:AB

解析:(.*));/)

第168题

项目负责人安全生产管理能力考核要点包括()。

A.贯彻执行国家有关安全生产的法律法规、方针政策、部门规章、标准规范等

B.落实本单位的安全培训教育制度,组织岗前和班前安全生产教育情况

C.对现场安全负责,监督现场的违章指挥和违章操作

D.根据工程特点和施工进度,组织制定安全施工措施和落实安全技术交底情况

E.组织工程项目开展安全检查、隐患排查、及时消除生产安全事故隐患

参考答案:ABDE

解析:

(1)贯彻执行国家有关安全生产的方针政策、法律法规以及部门规章、标准规范等情况。

(2) 组织和督促本工程项目安全生产工作,落实本单位安全生产责任制和安全生产管理制度情况。

(3) 保证工程项目安全防护和文明施工资金技人,以及为作业人员提供劳动保护用具和生产、生活环境情况。

(4) 建立工程项目安全生产保证体系、明确项目管理人员安全职责,明确建设、承包等各方安全生产责任,以及领导带班值班情况。

(5) 根据工程的特点和施工进度,组织制定安全施工措施和落实安全技术交底情况。

(6) 落实本单位的安全培训教育制度,组织岗前和班前安全生产教育情况。

(7) 组织工程项目开展安全检查.隐患排查,及时消除生产安全事故隐患情况。

(8) 检查施工现场安全生产达标情况。

(9) 落实施工现场消防安全制度,配备消防器材、设施情况。

(10) 按照本单位或总承包单位制订的施工现场生产安全事故应急救援预案,建立应急救援组织或者配备应急救援人员、器材、设备并组织演练等情况。

(11)发生事故后,组织救援、保护现场、报告事故和配合事故调查、处理情况。

(12) 安全生产业绩:至考核之日,是否存在下列情形之一:

1)未履行安全生产职责,对所发生的通信工程施工一般或较大级别生产安全事故负有责任,受到刑事处罚和撤职处分,刑事处罚执行完毕不满五年或者受处分之日起不满五年的;

2) 未履行安全生产职责,对发生的通信工程施工重大或特别重大级别生产安全事故负有责任,受到刑事处罚和撤职处分的;

3) 三年内,因未履行安全生产职责,受到行政处罚的;

4) 一年内,因未履行安全生产职责,信用档案中被记人不良行为记录或仍未撤销的。

第169题

下列关于接地装置安装的说法,正确的是()。

A.接地引入线长度不超过30m

B.接地引入线采用90mm2铝导线

C.接地体埋深距地面应大于等于0.5m

D.接地体和接地体连接线必须焊接牢固,焊接点做防腐处理

E.设备机架应采用截面积不小于16 mm2多股铜线接地

参考答案:ADE

解析:(.*));/)

第170题

下列关于综合布线说法正确的是()。

A.建筑群之间埋设深度0.5m

B.对典型的六类电缆,弯曲半径应大于100mm。

C.双绞电缆预留长度一般应为3-6m

D.线槽走向改变或转弯处应设置支架或掉架

E.线槽水平每米偏差不应超过3mm

参考答案:CD

解析:

建筑群之间金属管的埋设深度应不小于0. 7m;人行道下面敷设时,应不小于0.5m;

对典型的六类电缆,弯曲半径应大于50mm。

线槽安装位置应符合施工圈规定,左右偏差视环境而定,最大不应超过50mm;线槽水平每米偏差不应超过2mm;垂直线槽应与地面保持垂直,并无倾斜现象,垂直度偏差不应超过3mm;线槽节与节之间应使用接头连接板拼接,螺钉应拧紧。两线槽拼接处的水平度偏差不应超过2mm;当直线段桥架超过30m或跨越建筑物时,应有伸缩缝,其连接宜采用伸缩连接板;

第171题

背景材料:某施工单位承包了一项通信局站的电源系统安装工程,施工单位编制了施工组织设计,其中资源配备计划包括机具及仪表使用计划、材料需求计划;电源系统的接地系统有交流接地系统、工作接地系统、保护接地系统、防雷接地系统;

工程完工后,施工范围编制了竣工资料,包括竣工图、竣工测试记录、竣工文件,竣工文件包括工程说明、已安装设备明细表、隐蔽工程/随工验收签证、开工报告、完工报告、备考表;项目技术负责人检查时认为内容不全,补充完毕后,工程顺利验收。

问题:

1.施工单位的资源配备计划还缺少那些内容?

2.电源设备安装测试的质量控制点有哪些?

3.请描述上述四种接地系统的作用?

4.简述电源系统安装工程中有哪些属于隐蔽工程?

5.补充竣工文件缺少的内容?

参考答案:见解析

解析:

1.用工计划

施工车辆使用计划

施工设备使用计划、

资金需求及使用计划

2.输入电压、输出电压、充放电试验、绝缘测试、保护地线电阻测试

3.(1)交流接地可保证相间电压稳定。

(2)工作接地可保证直流通信电源的电压为负值。

(3)保护接地可避免电源设备的金属外壳因绝缘受损而带电。

(4)防雷接地可防止因雷电瞬间过压而损坏设备。

4.地线系统工程的沟槽开挖与回填、接地导线跨接、接地体安装、接地土壤电导性能处理、电池充放电测试、设备的单机测试和系统测试、天馈线测试等。

5.工程说明

建筑安装工程量总表

工程变更单及洽商记录

停(复)工报告

重大工程质量事故报告

验收证书

交接书

第172题

背景材料:某施工单位承接了一管道工程,利旧原有管道,开工前,施工单位进行了现场摸底,并根据摸底报告和施工合同进行了施工图设计内部会审,会审内容包括施工图设计是否完整、齐全,是否符合国家有关工程建设的法律法规和强制性标准的要求,施工图中穿越铁路、公路、桥梁、河流等技术方案的可行性,确认设计文件符合施工合同、相关规定和强制性标准的要求,施工图纸和设计文件没有问题,工程按计划开工。

路由复测阶段,施工单位发现设计管孔被占用,经建设单位同意,可以选用其他空余管孔。施工过程中,施工单位严格按照批准的施工方案,制定了安全措施,包括在规定的区域内施工,作业人员服从交警的管理和指挥,协助搞好交通安全工作,同时保护好公路设施,按公路管理部门的有关规定摆放安全标志,工作人员穿标有警示标志的工作服,期间监理发现保护工作不完善,要求完善; 工程完成后,测试发现部分路段光缆接头损耗值偏大,施工单位进行整改,最终工程如期完工。

问题:

1.施工单位对设计文件的内部审查还需包括哪些?

2.选用管孔原则是什么?

3.补充公路安全 防护措施?

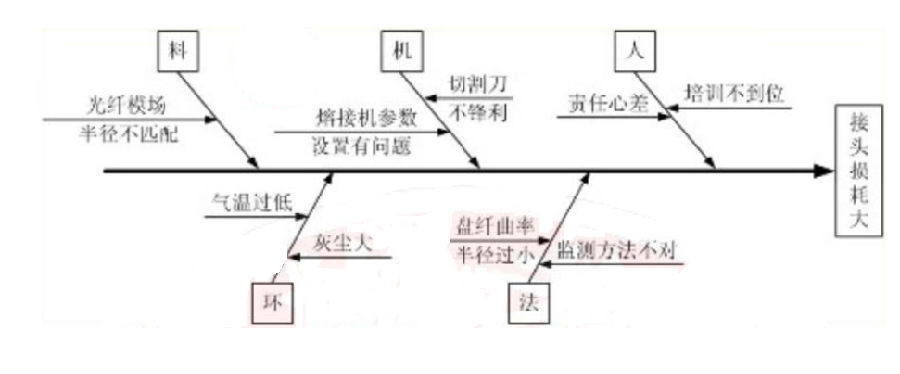

4.绘制光缆接头损耗大的因果分析图?

参考答案:见解析

解析:

1.工图设计是否有误,各组成部分之间有无矛盾;

工程项目的施工工艺流程和技术要求是否合理;

对于施工图设计中的工程复杂、施工难度大和技术要求高的施工部分及应用新技术、新材料、新工艺的部分,分析现有施工技术水平和管理水平能否满足工期和质量要求;

分析施工项目所需主要材料、设备的数量、规格、供货情况能否满足工程要求

找出施工图上标注不明确的问题并记录;工程预算是否合理

2.先下后上,先侧后中,大对数电缆、干线光缆一般应敷设在靠下靠边的管孔,

管孔必须对应使用。同一条光(电)缆所占用的孔位,在各个人(手)孔应尽量保持不变

3.(1)每个施工地点都应设置安全员,观察过往车辆并监督各项安全措施执行情况,安全标志尚未全部摆放到位和收工撤离收取安全标志时应特别注意,发现问题及时处理。在夜间、雾天或其他能见度较差的气候条件下禁止施工。所有进入施工现场的人员必须穿戴符合规定的安全标志服,施工车辆应装设明显标志(如红旗等)。

(2)施工车辆应按规定的线路和地点行驶、停放,‘严禁逆行。

(3)各施工地点的占用场地应符合高速公路管理部门的规定。

(4)每个施工点在收工时,必须认真清理施工现场,保证路面上清洁。

4.

第173题

背景材料:某施工单位承接了一项PTN传输设备安装工作,合同90万,采用包工不包料的方式,其中A中继段光纤长度100km,光纤衰减系数0.2dB/km,设备平均发送光功率为0dBm,最小过载光功率为2dBm,ODF至设备接口衰减0.5dB/条,系统冗余为3dB。

开工前施工单位进行现场摸底时发现一层站电源接线位置被占用,经建设单位同意,设计单位修改设计后,增减10个工日,施工过程中,建设单位要求调整组网结构,新增一个站设备配置,导致工期增加2天,在本机测试时发现1个站的设备灵敏度不合格,更换6天,造成停工4天;系统测试时,发现仪表故障,需调换仪表,调换停工3天。

问题:

1.项目预付款为多少,应与何时支付?

2.计算A中继段光纤通道总衰减和满足要求的设备灵敏度最大值

3.施工单位编制进度计划时应依据什么?

4.哪些事件会造成合同变更?说明理由。

5.指出施工单位可以索赔的事件及可以索赔的工期。

参考答案:见解析

解析:输入光功率超过的了这个过载光功率,可能就会对设备造成损害

输入光功率小于灵敏度,可能设备无法正常接收信号,因为光功率太弱了

3.(1)施工合同。

(2)批准的施工图设计。

(3)概、预算定额。

(4)现场摸底报告,或者已经掌握的施工现场具体环境及工程的具体特点。

(5)材料供应状况。

1)项目经理部应考虑建设单位的供货计划编制项目进度计划;或依照项目经理部的进度计划要求向建设单位提出供货计划,由建设单位按照项目经理部的进度计划订货、供货。

(6)以往类似工程的实际进度及经济指标。

4.(1)电源线位置被占用事件需要进行合同变更,因为是设计单位整改,增加工日

(2)建设单位新增一个站设备配置须进行合同变更,因为是建设单位要求调整组网结构,增加工日

5.(1)设计单位单位整改可以进行费用索赔,可索赔10个工日;因为设计单位整改不是施工单位应承担责任

(2)增加一个站设备配置可以进行工期索赔,索赔工期2天;因为建设单位修改组网结构是建设单位应承担责任

(3)设备灵敏度不合格造成停工可以进行工期索赔,索赔工期4天;因为设备是建设单位提供,灵敏度不合格是建设单位应承担责任。

第174题

背景材料:某公司承担了一项通信基站设备工程,主要工程量包括120个宏站和240个微站设备安装,合同约定:4月1日开工,6月30日完工,建设单位在7月10日完成初验,10月15日前完成竣工验收,11月11日办理竣工验收备案手续。

项目部指定了进度计划和成本预算:

(1)周六、周日及节假日期间本项目正常施工,每周完成宏站10个,微站20个,计划4月1日开工,6月23日完工,工期12周

(2)宏站的施工预算费为6000元/站,微站预算费3000元/站,管理预算费用12000/周

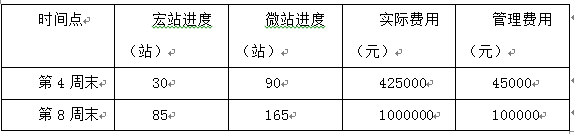

工程进行到4周末和8周末时,工程进度及相关成本费用如下表所示;

问题:

1.分别计算第4周末和第8周末计划工作预算费用BCWS,已完工作预算费用BCWP,已完工作实际费用ACWP

2.分别计算第4周末和第8周末的CV SV

3.分析第4周末和第8周末进度和费用偏差情况并制定纠偏措施

4.建设单位的做法有哪些不妥之处?正确做法

5.建设单位办理竣工验收备案手续应提交哪些资料?

6.高处作业应采取的安全防护措施?

参考答案:见解析

解析:

1.第4周末:计划工作预算费用BCWS=4*10*6000+4*20*3000+4*12000元=528000元

已完工作预算费用BCWP=30*6000+90*3000+4*12000元=498000元

已完工作实际费用ACWP=425000+45000元=470000元

第8周末:计划工作预算费用BCWS=8*10*6000+8*20*3000+8*12000元=1056000元

已完工作预算费用BCWP=85*6000+165*3000+8*12000元=1101000元

已完工作实际费用ACWP=1000000+100000=110 0000元

2.第4周末CV=BCWP-ACWP=498000-470000元=28000元

SV=BCWP-BCWS=498000-528000元=-30000元

第8周末CV=BCWP-ACWP=1101000-110 0000元=1000元

SV=BCWP-BCWS=1101000-1056000元=45000元

3.第4周末,BCWS>BCWP>ACWP,说明本工程投入延后、进度较慢,采取措施:迅速增加人员投入

第8周末,BCWP>ACWP>BCWS,说明本工程投入延后,进度较快,采取过时:抽调部分人员,放慢进度

4.建设单位不妥之处:在10月15日前完成竣工验收,11月1日办理竣工验收备案手续

正确做法:建设单位应在工程竣工验收合格后15日内办理竣工验收备案手续

5.《通信工程竣工验收备案表》

工程验收证书

法律、行政法规规定应由规划、环保部门出具的认可文件或准许使用文件

法律规定应由公安消防部门出具的验收合格证明文件

施工单位签署的工程质量保修书

6.(1)高处作业人员应当持证上岗。安全员必须严格按照安全控制措施和操作规程进行现场监督、检查。

(2)作业人员应佩戴安全帽、安全带,穿工作服、工作鞋,并认真检查各种劳保用具是否安全可靠。高处作业人员情绪不稳定、不能保证精神集中地进行高处作业时不得上岗。高空作业前不准饮酒,前一天不准过量饮酒。

(3)高处作业应划定安全禁区,设置警示牌。操作人员应统一指挥。需要上下塔时,人与人之间应保持一定距离,行进速度宜慢不宜快。高处作业用的各种工、器具要加保险绳、钩、袋,防止失手散落伤人。作业过程中禁止无关人员进入安全禁区。严禁在杆、塔上抛掷物件。当地气温高于人体体温、遇有5级以上(含5级)大风以及暴雨、打雷等恶劣天气或能见度低时严禁高处作业。

(4)高处作业须确保踩踏物牢靠。作业人员应身体健康,并做好自我安全防护工作。操作过程中应防止坠落物伤害他人。

第175题

某公司承担了一项长途直埋光缆线路工程,全程210KM,线路经过城区、农田和草原,分两个中继段,其中A段120千米,B段90千米。

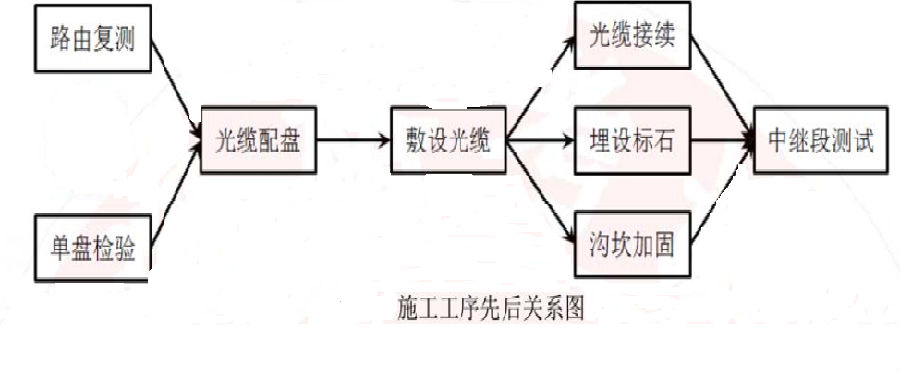

直埋光缆施工工序先后关系见图(如图1),项目部根据公司资源情况,结合工程特点,按每个施工队同时只能进行一下工作进行了工作分解,计算了各项工作的持续时间,确定了各项工作的工作逻辑关系,编制了逻辑关系及持续时间表,并据此绘制了进度计划网络图,给出了部分进度计划网络图(如图2)

问题:

1.补充表中各项工作的紧前紧后工作。

2.绘制本项目完整的进度计划双代号网络图。

3.列出本项目的关键工作,计算计划工期。

4.列出本项目中继段测试的项目和所用仪表。

5.本工程的主要环境影响因素有哪些。

参考答案:见解析

解析:

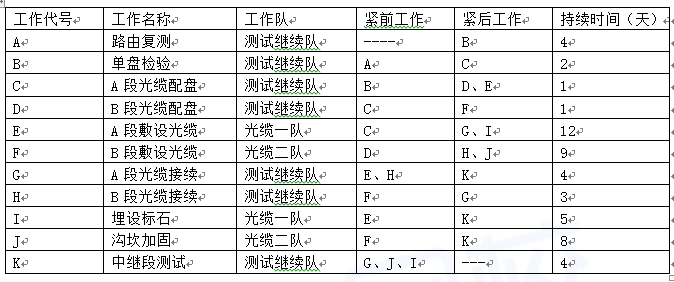

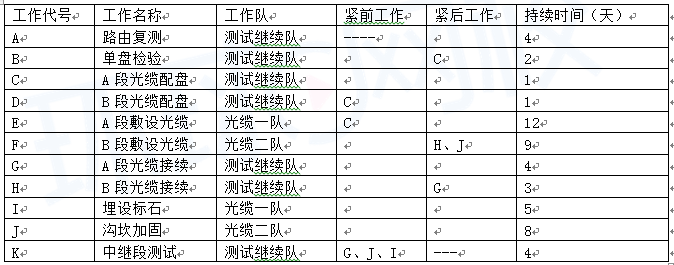

1.

2.

3.关键工作:A、B、C、D、F、J、K

计划工期:4+2+1+1+9+8+4=29天

4.(1)中继段光纤线路衰减系数( dB/km)及传输长度的测试:光时域反射仪( OTDR)

(2)光纤通道总衰减:稳定的光源、光功率计

(3)光纤后向散射曲线;光时域反射仪( OTDR)

(4)偏振模色散PMD测试:偏振模色散测试仪

(5)光缆对地绝缘测试:高阻计或500伏兆欧表

5.光(电)缆测试时,随意丢弃的废电池、包装垃圾;

发电机、抽水机工作时的废气和噪声;

开挖光(电)缆沟时,造成的植被破坏、扬起的尘土;

人(手)孔排出沿街漫流的水;

墙壁、楼板钻孔时的噪声、粉尘;

光(电)缆接续时,随意丢弃的下脚料、垃圾、废弃物;

封缩热缩制品使用喷灯时造成的废气;

吹缆设备工作时空气压缩机的噪声排放;

剩余油漆被焚烧或填埋;

电缆芯线被焚烧;

随意倾倒的伙房泔水和生活垃圾等。

第176题

通信网中的支撑网的功能包括(  )和网络管理、业务管理等。

A.信令功能

B.多媒体传输

C.语音传输

D.电路交换

参考答案:A

解析:

支撑网负责提供业务网正常运行所必需的信令、同步、网络管理、业务管理、运营管理等功能。

第177题

计算机互联网中的核心设备是(  )。

A.路由器

B.服务器

C.接入设备

D.传输链路

参考答案:A

解析:

路由器是计算机网络的核心设备。

第178题

在光信号中光纤中传播时,(  )会导致光信号的畸变。

A.反射

B.折射

C.损耗

D.色散

参考答案:D

解析:

色散是光脉冲信号在光纤中传输,到达输出端时发生的时间上的展宽。产生的原因是光脉冲信号的不同频率成分、不同模式,在传输时因速度不同,到达终点所用的时间不同而引起的波形畸变。

第179题

PTN系统的同步采用(  )方案,可以实现高质量的网络同步。

A.帧同步

B.时钟同步

C.网同步

D.信道同步

参考答案:B

解析:

PTN的特点有高精度同步定时:通过分组网络的同步技术提供频率同步和时间同步方式。

第180题

TD-SCDMA系统的切换方式是(  )。

A.接力切换

B.硬切换

C.软切换

D.更软切换

参考答案:A

解析:

TD-SCDMA系统的接力切换不同于硬切换和软切换。
