一级建造师《水利工程管理与实务》历史真题(350题)

第101题

某水利工程地处北方集中供暖城市,主要施工内容包括分期导流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:

事件一:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资科。

事件二:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问越,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见表1。

                             表1  理论知识与技术问题对应关系表

事件三:本工程基坑最大开挖深度12m。根据《水利水电工程施工安全管理导则》(SL721-2015), 施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。

事件四:根据《水利水电工程施工安全管理导则》(SL72I-2015),施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。

【问题】

1.事件一中,项目法人向施工单位提供的地下管线资料可能有哪些?

2.事件二中,分别写出表1中字母所代表的技术问题。

3.事件三中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?

4.事件四中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?

参考答案:见解析

解析:

【参考答案】

1.项目法人向施工单位提供的地下管线资料可能有:施工现场及施工可能影响的毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料。

2.A代表围堰稳定

B代表基坑排水;

C代表渗流;

D代表脚手架强度刚度稳定性;

E代表围堰稳定;

F代表开挖爆破;

G代表施工用电;

H代表开挖料运输及渣料平衡。

【说明】B、C顺序没有要求;E的答案存在两个答其中一个就可以。

3.除质量部门外,施工单位技术负责人还应组织施工技术、安全等部门的专业技术人员参加专项施工方案审核。

4.施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。

第102题

某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。

施工中发生如下事件:

事件一:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m³。施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。经计算拟选用生产率为35m³/h的JS750型拌合机2台。

事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓检查。

事件三:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。

事件四:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。

【问题】

1.根据事件一,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?

2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?

3.指出事件三中的错误之处,写出正确做法。

4.事件四中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?

参考答案:见解析

解析:

【参考答案】

1.(1)该工程需要的混凝土拌合系统小时生产能力为:

Qh=KhQm/(MN)=1.5×25000/(25×20)=75m³/h。

选用拌合设备生产率为35m³/ h×2=70m³/h<75m³/h

故拟选用拌合设备的生产能力不能够满足要求。

(2)影响混凝土拌合系统生产能力的因素有:设备容量、台数与生产率等。

2.(1)岩基基础面需要做的处理包括:在爆破后,用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经质检合格,才能开仓浇筑。

(2)大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有:施工缝处理、立模、钢筋、预埋件及止水安设等。

3.错误之处一:混凝土初凝后4h开始保湿养护;

正确做法:混凝土初凝后3h开始保湿养护。

错误之处二:连续养护14d后停止;

正确做法:混凝土宜养护至设计龄期,养护时间不宜少于28d。

4.(1)紫铜止水片的搭接焊接质量合格的标准有:焊缝处的抗拉强度不应小于母材抗拉强度的70%;焊缝应该表面光滑、不渗水,无孔洞、裂缝、漏焊、欠焊、咬边伤等缺陷;

(2)焊缝的渗透检验:抽样用煤油等做渗透检验。

第103题

某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照(水利工程设计概(估)算编制规定(工程部分)》(水总(2014) 429号)和《水利建筑工程预算定额)编制。工程实施过程中发生如下事件:

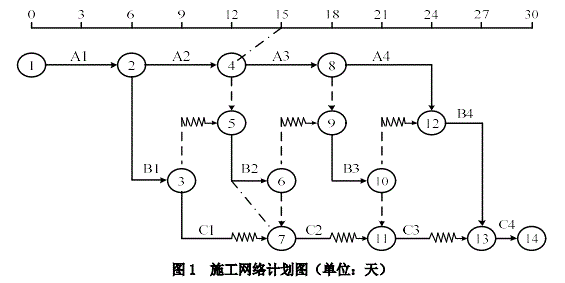

事件一:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图3所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,CI工作的各时间参数为

事件二:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图3中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表3。承包人据此制定了工期优化方案。

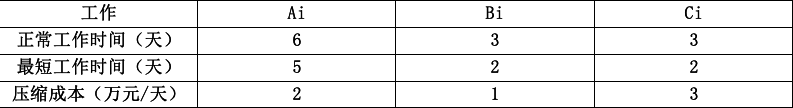

表3 混凝土工程相关工作可压缩时间和对应增加的成本分析表

注:i为1,2,3,4

事件三:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。

事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。

【问题】

1.写出事件一中EF、TF、LS、LF、FF分别代表的数值。

2.根据事件二,说明第15天末的进度检查情况(按“XX工作实际比计划提前或滞后X天”表述),并判断对计划工期的影响。

3.写出工期优化方案(按“XX工作压缩X天”表述)及相应增加的总成本。

4.事件三中,承包人提出的要求是否合理说明理由。

5.写出事件四中承包人的索赔程序。

参考答案:见解析

解析:

【参考答案】

1.EF代表的数值为:12;

TF代表的数值为:9;

LS代表的数值为:18;

LF代表的数值为:21;

FF代表的数值为:3。

2.A3工作实际比计划滞后3天,因为该工作为关键工作,总时差为0,故使计划工期延误3天;

B2工作实际比计划滞后3天,因为该工作为非关键工作,其总时差为6,故对计划工期没有影响;

C1工作实际比计划提前或滞后0天,即实际与计划同步,故对计划工期没有影响。

3.通过压缩关键工作的持续时间达到工期优化,可以压缩的关键工作有A3、A4、B4、C4。

工作A3可压缩1d,其赶工费用为2万元/天。

工作A4可压缩1d,其赶工费用为2万元/天。

工作B4可压缩1d,其赶工费用为1万元/天。

工作C4可压缩1d,其赶工费用为3万元/天。

由于推迟计划工期3天,按照成本增加最小原则。因此工期优化方案如下:

B4工作压缩1天,A3工作压缩1天,A4工作压缩1天。

增加的总成本:1×1+2×1+2×1=5万元。

4.承包人提出的要求不合理;

理由:混凝土工程单价是完成工程量清单中一个质量合格的规定计量单位项目所需的直接费(包括人工费、材料费、机械使用费和季节、夜间、髙原、风沙等原因增加的直接费)施工管理费、企业利润和税金,并考虑到风险因素。冬期施工增加的保温材料费属于因季节增加的直接费,已包含在混凝土工程单价中,故无需进行补偿,该混凝土单价不需要调整。

5.(1)承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

(2)承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。

(3)索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。

(4)在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长工期,并附必要的记录和证明材料。

第104题

某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB 50501200)编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。

投标人甲结合本工程特点和企业自身情况分析,讨论了施工投标不平衡报价的策略私利弊.其编制的投标文件部分内容如下:

已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表4。

表4 钢筋制作与安装单价分析表(单位:1t)

投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清;工程预付款按照公式扣还,其中F1=20%,F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。

工程实施期间发生如下事件:

事件一:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。

事件二:截至工程开工后的第10个月末,承包人累计充成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。

事件三:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。

【问题】

1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)

2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。

3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?

4.写出事件一中变更工作的估价原则。

5.根据事件二,计算第11个月的工程预付款扣还金额和承包人实得金额。(单位:万元,计算结果保留两位小数)

6.根据《水利水电建设工程验收规程》(SL223- 2008),指出事件三中的错误之处,说明理由。

参考答案:见解析

解析:

【参考答案】

1.A代表工长;

B代表铁丝(镀锌);

C代表其他材料费;

D代表4440.89;

E代表455.88;

F代表5521.25。

2.投标人在投标阶段不平衡报价的常用策略:(1)能够早日结账收款的项目(如临时工程费、基础工程、土方开挖等)可适当提高。

(2)预计今后工程量会增加的项目,单价适当提高。

(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;而工程内容解说不清楚的,则可适当降低一些单价,待澄清后可再要求提价。

存在的弊端:对报低单价的项目,如工程量执行时增多将造成承包商的重大损失;不平衡报价过多和过于明显,可能会导致报价不合理等后果。

3.招标工作的组织方式有:

(1)若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由发包人和承包人组织招标。

(2)若承包人具备承担暂估价项目的能力且明确参与投标的,由发包人组织招标。

4.变更工作的估价原则:(1)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。

(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价。

(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

5.该工程预付款总额为:19600×10%=1960 (万元)。

第10个月、11个月预付款累计扣回为:

R10=1960× (14818-19600 × 20%) /19600× (80%-20%) =1816.33(万元)

R11=1960× (14818+1450-19600×20%) /19600 × (80%-20%) =2058.00 (万元)

由于第11个月累计扣回预付款大于预付款总额(2058.00>1960),则第11个月应扣回预付款为:1960-1816.33=143.67 (万元)

第11个月承包人实得金额为1450-143.67=1306.33 (万元)。

6.错误之处一:项目法人主持了泵站首台机组启动验收;

理由:首(末)台机组启动验收应由竣工验收主持单位或其委托单位组织的机组启动验收委员会负责。

错误之处二:泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次;

理由:泵站机组带额定负荷7d内累计运行时间为48h,包括机组无故障停机次数不少于3次。

错误之处三:在机组启动试运行完成前,验收主持单位组织了技术预验收。

理由:技术预验收应在机组启动试运行完成后进行。

第105题

某河道治理工程包括新建泵站、新建堤防工程。本工程采用一次拦断河床围堰导流,上下游围堰采用均质土围堰。该工程地面高程30.00m,泵站主体工程设计建基面高程22.90m。

本工程混凝士采用泵送,现场布置有混凝上拌合系统、钢筋加工厂、木工厂、油库、塔吊、办公生活区、地磅等临时设施。根据有利生产、方便生活、易于管理、安全可靠、成本最低的原则,进行施工现场布置,平面布置示意图见图5-1。

施工中发生如下事件:

事件一:基坑初期排水过程中,上游来水致使河道水位上升,上游围堰基坑侧发生滑坡。

事件二:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。

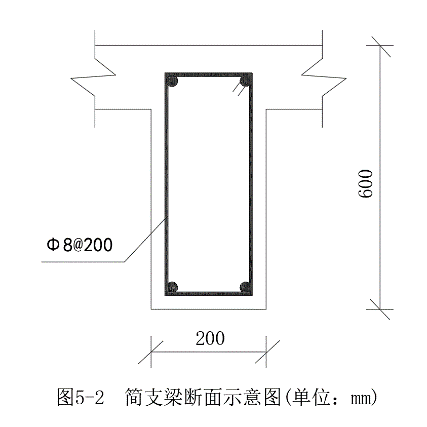

事件三:启闭机平台简支梁断面示意图见图5-2,梁长6m,保护层25mm,因该工程箍筋中φ8钢筋备量不足,拟采用φ6或6钢筋代换,φ6抗拉强度按210MPa, 6抗拉强度按310MPa计算。

事件四:新建堤防迎水面采用混凝土预制块护坡。根据《水利水电建设工程验收规程》(SL223- -2008),堤防工程竣工验收前,检测单位对混凝土预制块护坡质量进行抽检。

【问题】

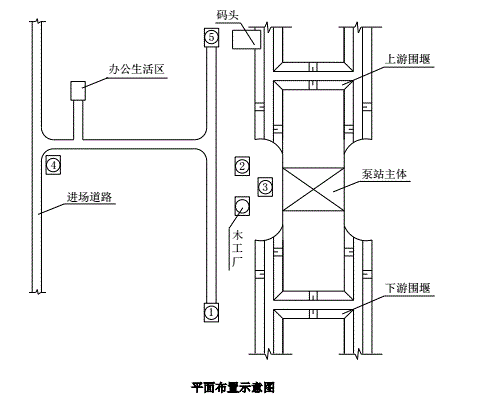

1.指出示意图中代号①、②、③、④、⑤所对应的临时设施名称。

2.事件一中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可能原因,应如何处理?

3.指出事件二中的错误之处,并提出合理的施工方法。

4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。

5.根据事件三:

(1)画出箍筋示意图并注明尺寸;

(2)计算箍筋单根下料长度; (箍筋调整值按16.5d计算,计算结果取整数,单位: mm)

(3)单根梁需要的箍筋根数;

(4)分别计算φ6及6代替φ8的理论箍筋间距值。(计算结果取整数,单位: mm)

6.写出事件四中质量抽检的主要内容。

参考答案:见解析

解析:

【参考答案】
1.①所对应的临时设施名称:油库;
②所对应的临时设施名称:钢筋加工厂;
③所对应的临时设施名称:塔吊;
④所对应的临时设施名称:地磅;
⑤所对应的临时设施名称:混凝土拌合系统。
2.(1)初期排水排水量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能降水量。
(2)围堰滑坡的可能原因:围堰的填筑质量和土质;水位下降速度过快(或初期排水速率过大)。
围堰出现滑坡后,施工单位应采取的处理方法:①首先停止抽水;②采取抛投物料、稳定基础、挖填裂缝等措施加固堰体;③限制水位下降速率;④加强观测,注意裂缝发展和堰体变形情况,如有异常及时处理。
3.错误之处:一次性开挖到22.90m高程。
合理的施工方法:临近建基面高程(22.90m)时,应留出0.2~0.3m的保护层暂不开挖,待上部结构施工时,再予以挖除。
4.泵站主体结构基础土方开挖单元工程质量评定工作的组织要求:该单元工程属于重要隐蔽单元工程,故其质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
5.(1)

(2)箍筋单根下料长度=箍筋周长+箍筋调整值=(150+550)×2+16.5×8=1532mm;
(3)单根梁需要的箍筋根数:(6000-2×25)÷200+1=30.75,故为31根。
(4)

6代替8理论箍筋间距值:

根据单延米承载力相等得出:πd1²/4×P×n1=πd2²/4×P×n2

已知d1=8mm; n1=5;d2=6mm;

带入公式求得:n2=(π×8²/4×210×5)/(π×6²/4×210)=8.9,取9根;

故其理论箍筋间距值为:1000/9=111.11mm,取111mm。

 6代替8的理论箍筋间距值:

根据单延米承载力相等得出:πd1²/4×P1×n1=πd3²/4×P2×n3

已知d1=8mm、n1=5、P1=210MPa;d3=6mm、P2=310MPa

带入公式求得:n3=(π×8²/4×210×5)/(π×6²/4×310)=6.02,取7根;

故其理论箍筋间距值为:1000/7=142.9mm,取142mm。

【说明:①该题目中箍筋调整值由于没有准确给出是以内皮尺寸还是外皮尺寸为基准,因此在做题过程中以外皮尺寸为准,取大值;
②在计算过程中,由于存在取值问题,最后计算结果会存在差异】
6.质量抽检的主要内容:
(1)混凝土预制块铺砌应平整、密实,不应有架空、超高现象;
(2)预制块间应缝口紧密、缝线规则;
(3)混凝土预制块厚度是否符合要求。

第106题

高边坡稳定监测宜采用(  )。

A.视准线法

B.水准观测法

C.交会法

D.三角高程法

参考答案:C

解析:

【内容考查】本题考查的是施工期间的外部变形监测

【选项分析】滑坡、高边坡稳定监测采用交会法。

第107题

水库大坝级别为3级,其合理使用年限为(  )年。

A.30

B.50

C.100

D.150

参考答案:B

解析:

【内容考查】本题考查的是工程合理使用年限

【选项分析】大坝属于水库壅水建筑物,当级别为3级时,其合理使用年限为50年。

第108题

混凝土粗集料最大粒径不应超过钢筋净间距的(  )。

A.1/4

B.1/2

C.3/5

D.2/3

参考答案:D

解析:

【内容考查】本题考查的是建筑材料的应用条件

【选项分析】粗集料的最大粒径:不应超过钢筋净间距的2/3、构件断面最小边长的1/4、素混凝土板厚的1/2。

第109题

水库最高洪水位以下的静库容是( )。

A.总库容

B.防洪库容

C.调洪库容

D.有效库容

参考答案:A

解析:

【内容考查】本题考查的是水库特征水位及特征库容

【选项分析】总库容指最高洪水位以下的水库静库容。防洪库容是指防洪高水位与防洪限制水位之间的库容。兴利库容是指正常蓄水位与死水位之间的库容。水利特征水位中并未涉及校核库容。

第110题

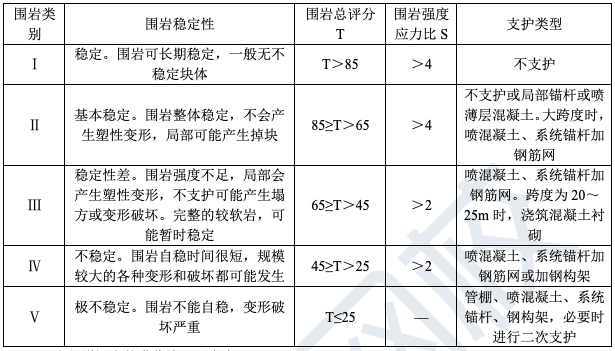

Ⅱ类围岩的稳定性状态是(  )。

A.稳定

B.基本稳定

C.不稳定

D.极不稳定

参考答案:B

解析:

【内容考查】本题考查的是洞室开挖的围岩分类

【选项分析】根据下表,Ⅱ类围岩的稳定性为基本稳定。

第111题

水工隧洞中的灌浆施工顺序为( )。

A.先接缝灌浆,后回填灌浆,再固结灌浆

B.先固结灌浆,后回填灌浆,再接缝灌浆

C.先回填灌浆,后固结灌浆,再接缝灌浆

D.先回填灌浆,后接缝灌浆,再固结灌浆

参考答案:C

解析:

【内容考查】本题考查的是灌浆分类、机械、方式与方法。

【选项分析】水工隧洞中的灌浆宜按照先回填灌浆、后固结灌浆、再接缝灌浆的原则进行。【此知识点已删除】

第112题

钢筋经过调直机调直后,其表面伤痕不得使钢筋截面面积减少(  )以上。

A.5%

B.6%

C.7%

D.8%

参考答案:A

解析:

【内容考查】本题考查的是钢筋加工

【选项分析】钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少5% 以上。

第113题

大型水斗式水轮机的应用水头约为(  )m。

A.5~100

B.20~300

C.50~100

D.300~1700

参考答案:D

解析:

【内容考查】本题考查的是水轮机的类型

【选项分析】大型水斗式水轮机的应用水头约为300-1700m ,小型水斗式水轮机的应用水头约为40-250m。

第114题

工程静态总投资超过可行性研究报告相应估算静态总投资( ),必须重新编制可行性研究报告并按原程序报批。

A.5%

B.10%

C.12%

D.15%

参考答案:D

解析:

【内容考查】本题考查的是水利工程建设项目的类型及建设阶段划分

【选项分析】由于工程项目基本条件发生变化,引起工程规模、工程标准、设计方案、工程量的改变,其静态总投资超过可行性研究报告相应估算静态总投资在15%以下时,要对工程变化内容和增加投资提出专题分析报告。超过15%以上(含15% )时,必须重新编制可行性研究报告并按原程序报批。

第115题

水利工程项目建设实行的“三项”制度是( )。

A.业主负责制、招标投标制、建设监理制

B.合同管理制、招标投标制、建设监理监督制

C.业主负责制、施工承包制、建设监理制

D.项目法人责任制、招标投标制、建设监理制

参考答案:D

解析:

【内容考查】本题考查的是建设项目管理专项制度

【选项分析】水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称"三项"制度。

第116题

水闸首次安全鉴定应在竣工验收后(  )年内进行。

A.3

B.5

C.8

D.10

参考答案:B

解析:

【内容考查】本题考查的是水工建筑物实行定期安全鉴定

【选项分析】水闸首次安全鉴定应在竣工验收后5年内进行,以后应每隔10年进行一次全面安全鉴定。

第117题

根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管〔2018〕102号),不属于监理单位质量控制考核内容的是(  )。

A.质量控制体系建立情况

B.监理控制相关材料报送情况

C.监理控制责任履行情况

D.稽察提出质量问题整改情况

参考答案:D

解析:

【内容考查】本题考查的是水利工程监理单位质量管理职责。

【选项分析】根据《水利部关于修订印发水利建设质量工作考核办法的通知》 (水建管[2018]102号),涉及监理单位监理质量控制主要考核以下内容:

(1)质量控制体系建立情况;

(2)监理控制相关材料报送情况;

(3)监理控制责任履行情况。

第118题

混凝土入仓温度是指混凝土下料后平仓前测得的混凝土深(  )处的温度。

A.3~5cm

B.5~10cm

C.10~15cm

D.15~20cm

参考答案:B

解析:

【内容考查】本题考查的是混凝土温控术语

【选项分析】入仓温度:混凝土下料后平仓前测得的深5-10cm处的温度。

第119题

水利工程质量缺陷备案表由(  )组织填写。

A.项目法人

B.监理单位

C.质量监督机构

D.第三方检测机构

参考答案:B

解析:

【内容考查】本题考查的是水利工程质量事故处理的要求

【选项分析】质量缺陷备案表由监理单位组织填写。

第120题

水闸工程建筑物覆盖范围以外,水闸两侧管理范围宽度最少为(  )m。

A.20

B.25

C.30

D.35

参考答案:C

解析:

【内容考查】本题考查的是水工程的管理范围和保护范围

【选项分析】根据下表,其最小管理范围为30m。
