“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《水利工程管理与实务》历史真题(350题)

第121题

根据水利部建设项目验收相关规定,项目法人完成工程建设任务的凭据是(  )。

A.竣工验收鉴定书

B.工程竣工证书

C.合同工程竣工鉴定书

D.项目投入使用证书

参考答案:A

解析:

【内容考查】本题考查的是工程竣工证书颁发

【选项分析】竣工验收鉴定书是项目法人完成工程建设任务的凭据。

第122题

根据用电负荷的重要性和停电造成的损失程度,钢筋加工厂的主要设备负荷属于(  )类负荷。

A.二

B.三

C.四

D.五

参考答案:B

解析:

【内容考查】本题考查的是主要施工工厂设施

【选项分析】木材加工厂、钢筋加工厂的主要设备属三类负荷。

第123题

材料储量计算公式q=QdK/n,其中d为( )。

A.年工作日数

B.需要材料的储存天数

C.材料总需要量的不均匀系数

D.需要材料储量

参考答案:B

第124题

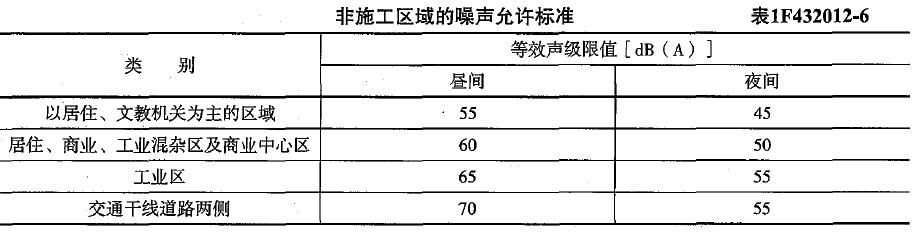

夜间施工时,施工作业噪声传至以居住为主区域的等效声级限值不允许超过(  )dB(A)。

A.45

B.50

C.55

D.60

参考答案:A

解析:

【内容考查】本题考查的是工业卫生

【选项分析】根据下表,居住区夜间应低于45dB(A)。

第125题

下列船舶类型中,不适合在沿海施工的是(  )。

A.750m³/h的链斗式挖泥船

B.500m³/h的绞吸式挖泥船

C.4m³的铲斗式挖泥船

D.294kw的拖轮拖带泥驳

参考答案:D

解析:

【内容考查】本题考查的是疏浚与吹填

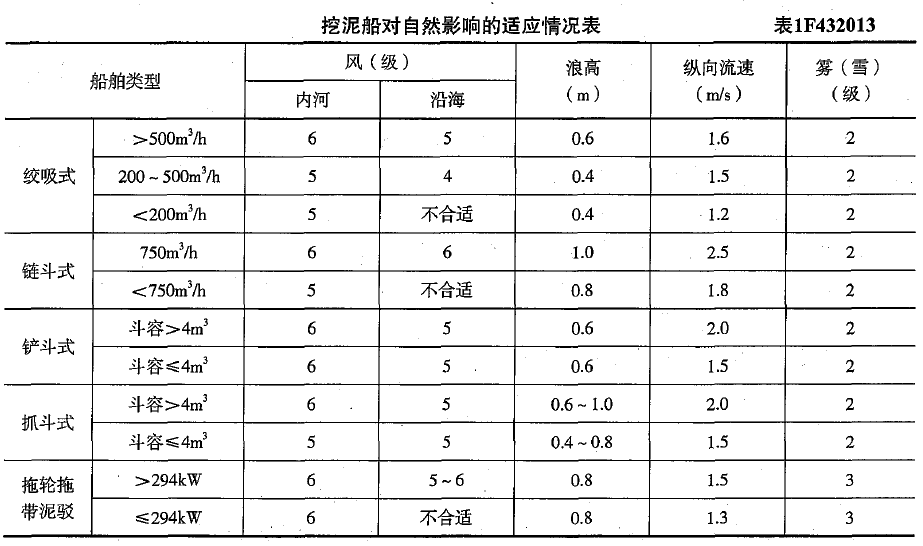

【选项分析】根据下表,不适合用于沿海的挖泥船是<200m³/h的绞吸式挖泥船、<750m³/h链斗式挖泥船、≤294kW拖轮拖带泥驳。

第126题

根据《水法》,实行取水许可制度的水资源包括(  )。

A.江河

B.湖泊

C.地下水

D.农村集体水库

E.农村集体水塘

参考答案:ABC

解析:

【内容考查】本题考查的是河流上修建永久性拦河闸坝的补救措施

【选项分析】《水法》第七条规定:国家对水资源依法实行取水许可制度和有偿使用制度。但是,农村集体经济组织及其成员使用本集体经济组织的水塘、水库中的水除外。

第127题

岩层断裂构造分为(  )。

A.节理

B.蠕变

C.劈理

D.断层

E.背斜

参考答案:ACD

解析:

【内容考查】本题考查的是地质构造及地震

【选项分析】断裂构造指岩层在构造应力作用下,岩层沿着一定方向产生机械破裂,失去连续性和完整性,可分为节理、劈理、断层三类。

第128题

水工混凝土的配合比包括(  )。

A.水胶比

B.砂率

C.砂胶比

D.浆骨比

E.砂骨比

参考答案:ABD

解析:

【内容考查】本题考查的是建筑材料的应用条件

【选项分析】混凝土配合比的设计,实质上就是确定四种材料用量之间的三个对比关系:水胶比、砂率、浆骨比。

第129题

混凝土防渗墙下基岩帷幕灌浆宜采用(  )。

A.自上而下分段灌浆

B.自下而上分段灌浆

C.孔口封闭法灌浆

D.全孔一次灌浆

E.纯压式灌浆

参考答案:AB

解析:

【内容考查】本题考查的是灌浆方式和灌浆方法

【选项分析】混凝土防渗墙下基岩帷幕灌浆宜采用自上而下分段灌浆法或自下而上分段灌浆法,不宜直接利用墙体内预埋灌浆管作为孔口管进行孔口封闭法灌浆。

第130题

土石坝土料填筑的压实参数包括(  )等。

A.铺土厚度

B.碾压遍数

C.相对密度

D.压实度

E.含水量

参考答案:ABE

解析:

【内容考查】本题考查的是压实参数的确定

【选项分析】土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。

第131题

水利PPP项目实施程序主要包括(  )等。

A.项目论证

B.项目储备

C.社会资本方选择

D.设备采购

E.项目执行

参考答案:ABCE

解析:

【内容考查】本题考查的是政府和社会资本合作(PPP模式)

【选项分析】水利PPP项目实施程序主要包括项目储备、项目论证、社会资本方选择、项目执行等。

第132题

根据《水利建设工程施工分包管理规定》,水利工程施工分包按分包性质分为(  )。

A.设备分包

B.材料分包

C.工程分包

D.劳务作业分包

E.质量检验分包

参考答案:CD

解析:

【内容考查】本题考查的是承包单位分包的管理职责

【选项分析】水利工程施工分包按分包性质分为工程分包和劳务作业分包。

第133题

根据《水利工程质量事故处理暂行规定》,水利工程质量事故分为(  )。

A.特大质量事故

B.重大质量事故

C.较大质量事故

D.一般质量事故

E.常规质量事故

参考答案:ABCD

解析:

【内容考查】本题考查的是水利工程质量事故分类与事故报告内容

【选项分析】工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分类为一般质量事故、较大质量事故、重大质量事故、特大质量事故。

第134题

根据《水电建设工程质量管理暂行办法》,工程质量事故分类考虑的因素包括事故对(  )的影响程度。

A.工程耐久性

B.工程外观

C.工程效益

D.工程可靠性

E.正常使用

参考答案:ADE

解析:

【内容考查】本题考查的是水力发电工程质量事故处理的要求

【选项分析】按对工程的耐久性、可靠性和正常使用的影响程度,检查、处理事故对工期的影响时间长短和直接经济损失的大小对水电工程质量事故进行分类。

第135题

水利工程档案的保管期限包括(  )等。

A.三年

B.十年

C.永久

D.长期

E.短期

参考答案:CDE

解析:

【内容考查】本题考查的是建设项目档案验收

【选项分析】水利工程档案的保管期限分为永久、长期、短期三种。(此知识点以修改为水利工程档案的保管期限分为永久、30年、10年三种)

第136题

某坝后式水电站安装两台立式水轮发电机组,甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:(1)应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后,方可开始水轮发电机组的正式安装工作;(2)1号机为计划首台发电机组;(3)首台机组安装如工期提前,承包人可获得奖励,标准为10000元/天;工期延误,承包人承担逾期违约金,标准为10000元/天。

单台尾水管安装综合机械使用费合计100元/小时,单台座环蜗壳安装综合机械使用费合计175元/小时。机械闲置费用补偿标准按使用费的50%计。

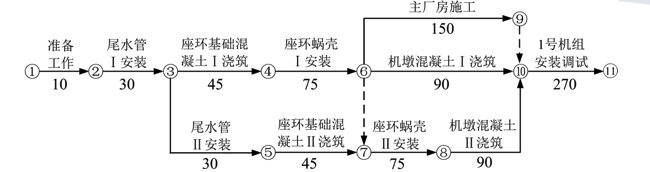

施工计划按每月30天、每天8小时计,承包人开工前编制首台机组安装施工进度计划,并报监理人批准。首台机组安装施工进度计划见图1-1(单位:天)。

事件一:座环蜗壳Ⅰ到货时间延期导致座环蜗壳Ⅰ安装工作开始时间延迟了10天,尾水管Ⅱ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20天。承包人为此提出顺延工期和补偿机械闲置费要求。

事件二:座环蜗壳Ⅰ安装和座环基础混凝土Ⅱ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图1-2(单位:天)。并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

图1-2  首台机组安装后续施工进度计划

事件三:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10天,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。

事件四:主厂房施工实际工作时间为155天,1号机组安装调试实际时间为232天,其他工作按计划完成。

【问题】

1.根据图1-1,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。

2.根据事件一,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由。

3.事件三中承包人提出的要求是否合理?说明理由。

4.综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工期提前奖励或应承担的逾期违约金。

5.综合上述四个事件计算承包人可获得的补偿及奖励或违约金的总金额。

参考答案:见解析

解析:

1. (1)总工期595天。

即:10+30+45+75+75+90+270=595(天)。

(2)关键线路:①→②→③→④→⑥→⑦→⑧→⑩→⑪  。

2. 承包人可获得顺延工期10天,补偿机械闲置费15000元。

理由:座环蜗壳Ⅰ、尾水管Ⅱ到货延期均为发包人责任。

座环蜗壳Ⅰ安装是关键工作,总时差为0,开始时间延迟10天,影响总工期10天,故可以获得工期顺延天数为10天;机械闲置费:10×8×175×50%=7000元。

尾水管Ⅱ安装工作总时差45天,尾水管Ⅱ安装开始时间延迟20天不影响总工期。

机械闲置费:20×8×100×50%=8000元。

综上所述:承包人可获得顺延工期10天,补偿机械闲置费15000元(7000+8000)。

3. 承包人提出的要求不合理。

理由:机墩混凝土Ⅱ浇筑存在质量问题属于承包人责任,承包人不能提出相关索赔要求。

4.(1)首台机组安装实际工期587天。

即10+30+45+10+75+30+155+232=587(天)。

(2)工期提前8天;

承包人获得工期提前奖励:8×10000元/天=80000元。

5.可获得:设备闲置费15000元+措施费900000元+提前奖励80000元=995000元。

第137题

甲公司承担了某大型水利枢纽工程主坝的施工任务。主坝长1206.56m,坝顶高64.00m,最大坝高81.55m(厂房坝段),坝基最大挖深13.50m。该标段主要由泄洪洞、河床式发电厂房、挡水坝段等组成。

施工期间发生如下事件:

事件一:甲公司施工项目部编制《XXXX年度汛方案》报监理单位批准。

事件二:针对本工程涉及的超过一定规模的危险性较大单项工程,分别编制了《纵向围堰施工方案》、《一期上、下游围堰施工方案》、《主坝基础土石方开挖施工方案》、《主坝基础石方爆破施工方案》,施工单位对上述专项施工方案组织专家审查论证,将修改完成后的专项施工方案送监理单位审核。总监理工程师委托常务副总监对上述专项施工方案进行审核。

事件三:项目法人主持召开安全例会,要求甲公司按《水利水电工程施工安全管理导则》(SL721-2015)及时填报事故信息等各类水利生产安全信息。安全例会通报中提到的甲公司施工现场存在的部分事故隐患见表2。

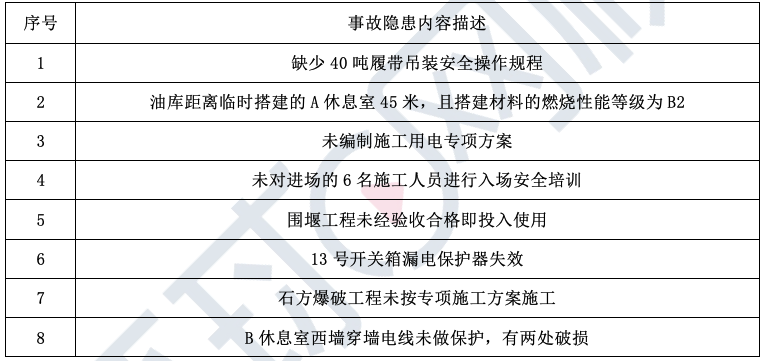

表2  甲公司施工现场存在的部分事故隐患

事件四:施工现场设有氨压机车间,甲公司将其作为重大危险源进行管理,并依据《水利水电工程安全防护设施技术规范》(SL714-2015)制定了氨压机车间必须采取的安全技术措施。

事件五:木工车间的李某在用圆盘锯加工竹胶板时,碎屑飞入左眼,造成左眼失明。事后甲公司依据《工伤保险条例》,安排李某进行了劳动能力鉴定。

【问题】

1.根据《水利工程施工监理规范》(SL288-2014)、《水利工程安全生产管理规定》(水利部令第26号),指出事件一和事件二中不妥之处,并简要说明原因。项目部编制度汛方案的最主要依据是什么?

2.事件三中,除事故信息外,水利生产安全信息还应包括哪两类信息?指出表2中可用直接判定法判定为重大事故隐患的隐患(用序号表示)。

3.事件四中氨压机车间必须采取的安全技术措施有哪些?

4.事件五中,造成事故的不安全因素是什么?根据《工伤保险条例》,在什么情况下,用人单位应安排工伤职工进行劳动能力鉴定?

参考答案:见解析

解析:

1.(1)不妥之处一:甲公司施工项目部编制《XXXX年度汛方案》报监理单位批准不符合《水利工程建设安全生产管理规定》(水利部令第26号);

理由:施工项目部编制《XXXX年度汛方案》应报项目法人批准。

不妥之处二:总监理工程师委托常务副总监审核专项施工方案不符合《水利工程施工监理规范》(SL288-2014);

理由:此工作属于总监工程师不可授权的范围,应自己审核签字。

(2)项目部编制度汛方案的主要依据是项目法人编制的工程度汛方案及措施。

2.(1)水利生产安全信息还应包括:基本信息、隐患信息。【此知识点已修改】

(2)表2中的第2、3、5、7项可用直接判定法判定为重大事故隐患。【此知识点已修改】

3.氨压机车间必须具备的安全技术措施:

控制盘柜与氨压机应分开隔离设置,并符合防火防爆要求;

所有照明、开关、取暖设施应采用防爆电器;

设有固定式氨气报警仪;

配备有便携式氨气检测仪;

设置应急疏散通道并明确标识。

4.(1)李某未佩戴护目镜;木材加工机械的安全保护装置(排屑罩)未配备或损坏。

(2)发生工伤,经治疗伤情相对稳定后存在残疾,影响劳动能力的,应当进行劳动能力鉴定。

第138题

某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m3。拦河坝为混凝土重力坝,最大坝高152m,坝顶全长905m。重力坝抗滑稳定计算受力简图如图3所示。

图3 重力坝抗滑稳定计算受力简图

事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。

事件二:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。

事件三:混凝土重力坝施工中,早期施工时坝体出现少量裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。

事件四:本工程混凝土重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。

【问题】

1.写出图3中∑A、∑B、∑C、∑D分别对应的荷载名称。

2.事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用哪些分缝分块形式?

3.事件二中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。

4.事件三中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?

5.事件四中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。

参考答案:见解析

解析:

1.∑A:自重 ∑B:扬压力  ∑C:水压力  ∑D:摩擦力

2.(1)混凝土重力坝分段长度一般为15~24米。

(2)每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用通仓浇筑、斜缝分块、错缝分块等分缝分块形式。

3.施工单位对混凝土重力坝基础面处理措施和程序不完善。

理由:混凝土重力坝基础面开挖至设计高程,用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经质检合格,才能开仓浇筑。

4.主要温度控制指标还应包括:浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却等。

5.不能评定为优良等级。

理由:本单位工程中全部分部工程的优良率为83.3%(大于70%),施工中无质量事故,外观质量得分率91%(大于85%),但是主要分部工程12个,其中优良11个,即优良率为91.7%,未达到全部优良的标准,故本单位工程不能评定为优良。

第139题

某大型引调水工程位于Q省X市,第5标段河道长10km。主要工程内容包括河道开挖、现浇混凝土护坡以及河道沿线生产桥。工程沿线涉及黄庄村等5个村庄。根据地质资料,沿线河道开挖深度范围内均有膨胀土分布,地面以下1~2m地下水丰富且土层透水性较强。本标段土方1100万m³,合同价约4亿元,计划工期2年,招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制,评标办法采用综合评估法,招标文件中明确了最高投标限价。建设管理过程中发生如下事件:

事件一:评标办法中部分要求见表4-1。

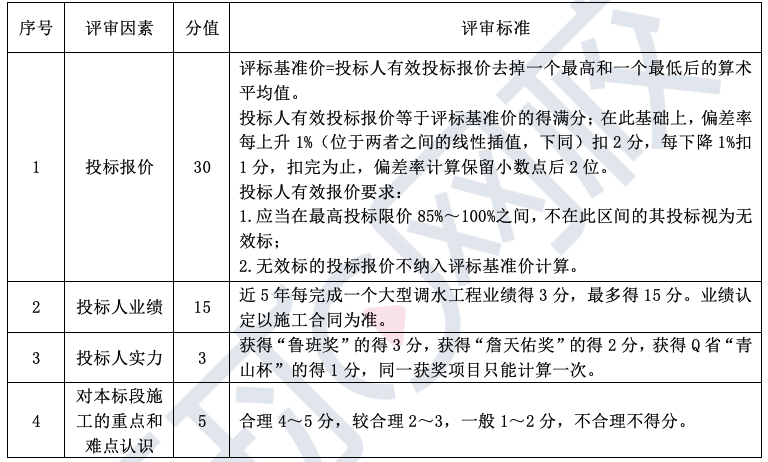

                                            表4-1  评标办法(部分)

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。

事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见表4-2。

                  表4-2  河道护坡现浇混凝土配合比材料用量(部分)

主要材料预算价格:水泥0.35元/kg,砂0.08元/kg,水0.05元/kg。

事件三:合同条款中,价格调整约定如下:

1.对水泥、钢筋、油料三个可调因子进行价格调整;

2.价格调整计算公式为△M =[P-(1±5%)P0]×W,式中△M代表需调整的价格差额,P代表可调因子的现行价格,P0代表可调因子的基本价格,W代表材料用量。

【问题】

1.事件一中,对投标报价中算术性错误进行修正的原则是什么?

2.针对事件一,指出表4-1中评审标准的不合理之处,并说明理由。

3.根据背景材料,合理分析本标段施工的重点和难点问题。

4.分别指出事件二表4-2中A、B、C、D、E、F所代表的含义。

5.计算事件二中每m³水泥砂浆M10的预算单价。

6.事件三中,为了价格调整的计算,还需约定哪些因素?

参考答案:见解析

解析:

1.对投标报价中算术性错误进行修正的原则是:

(1)用数字表示的数额与用文字表示的数额不一致的,以文字数额为准。

(2)单价与工程量的乘积与总价之间不一致的,以单价为准修正总价,但单价有明显的小数点错位的,以总价为准,并修改单价。

2. 不合理之处一:投标人有效投标报价应当在最高投标限价85%~100%之间。

理由:招标文件不得设定最低投标限价。

不合理之处二:投标人业绩认定以施工合同为准。

理由:投标人业绩除施工合同外,还包括中标通知书和合同工程完工验收证书(竣工验收证书或竣工验收鉴定书)。

不合理之处三:获得Q省“青山杯”的得1分。

理由:招标文件不得以本区域奖项作为加分项。

3. 本标段主要施工重点和难点问题:

(1)沿线地下水丰富,施工过程中降排水问题;

(2)沿线膨胀土分布,膨胀土处理问题;

(3)本标段土方开挖量大,土方平衡与调配问题;

(4)本标段沿线涉及5个村庄,施工环境协调问题;

(5)本标段河道护坡现浇混凝土施工问题;

(6)本标段与其他相邻标段协调问题。

(7)本标段工程量大、工期紧,进度组织安排问题。

4.A代表水泥强度等级;B代表级配;C代表水胶比;D代表水泥;E代表砂;F代表水。

5.每m3水泥砂浆M10的预算单价

=水泥预算材料量×水泥预算价格+砂预算材料量×砂预算价格+水预算材料量×水预算价格

=262×0.35+1650×0.08+183×0.05=232.85元/m3。

6.为了价格调整的计算,还需约定因素包括:

水泥、钢筋、油料三个可调因子代表性材料选择;

价格调整时间(频次);

变更、索赔项目的价格调整问题;

价格调整依据的造价信息;

可调因子现行价格和基本价格的具体时间约定。

第140题

某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图5-1所示。

事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如表5-1所示。

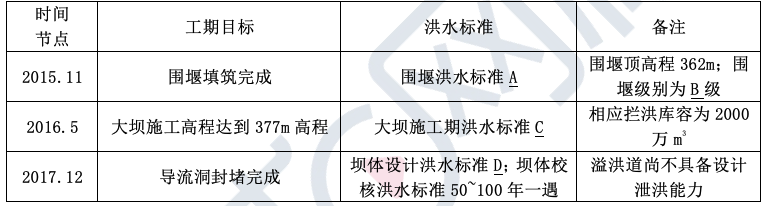

表5-1 施工导流部分节点工期目标及有关洪水标准表

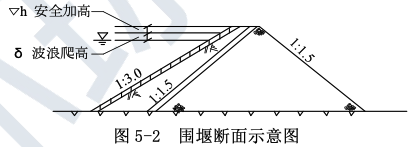

事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表5-2所示。

表5-2 钻孔取芯检验项目及评价内容

事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。

【问题】

1.根据《水利水电工程施工组织设计规范》(SL303-2017),指出事件一中A、C、D分别对应的洪水标准;围堰级别B为几级?

2.事件二中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》(SL303-2017)的要求?规范规定的最小值分别为多少?

3.事件二中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?

4.事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?

5.事件三表5-2中,E、F、G分别所代表的评价内容是什么?

6.根据《水电工程验收管理办法》(国能新能〔2015〕426号),指出并改正事件四中,在工程蓄水验收申请的组织方面存在的不妥之处。

参考答案:见解析

解析:

1.(1)A代表的洪水标准范围为5~10年一遇;

C代表的洪水标准范围为20~50年一遇;

D代表的洪水标准范围为20~50年一遇;

(2)B围堰级别为5级。

2. (1)∇h最小应为0.5m。

(2)K1不满足规范要求,规范规定的最小值为1.05;

K2不满足规范要求,规范规定的最小值为1.15。

3.除工程概况外,专项施工方案内容还应包括:编制依据,施工计划,施工工艺技术,施工安全保证措施,劳动力计划,设计计算书及相关图纸等。

4.碾压混凝土养护方面还应注意:

(1)刚碾压后的混凝土不能洒水养护,可以采取覆盖等措施防止表面水分蒸发;

(2)混凝土终凝后应立即进行洒水养护;

(3)水平施工缝和冷缝,洒水养护持续至上一层碾压混凝土开始铺筑;

(4)永久外露面,宜养护28天以上。

5.E评价碾压混凝土的均质性;

F评价碾压混凝土的抗渗性;

G评价碾压混凝土的均质性和密实性。

6.不妥之处一:2017年9月报送工程蓄水验收申请;

改正:申请提出时间应在计划下闸蓄水前6个月即2017年6月前。

不妥之处二:施工单位根据工程进度安排,报送工程蓄水验收申请;

改正:项目法人根据工程进度安排,报送工程蓄水验收申请。

不妥之处三:向当地水行政主管部门报送工程蓄水验收申请;

改正:应向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请。

不妥之处四:抄送项目审批部门;

改正:抄送验收主持单位。

进入题库练习及模拟考试
