一级建造师《水利工程管理与实务》历史真题(350题)

第201题

根据《水利建设项目后评价管理办法(试行)》(水规计【2010】51号),项目后评价中的过程评价包括(  )等内容。

A.社会影响评价

B.环境影响评价

C.财务评价

D.运行管理评价

E.建设实施评价

参考答案:DE

解析:

【内容考查】本题考查的是水利工程建设项目的类型及建设阶段划分。

【选项分析】过程评价--前期工作、建设实施、运行管理等。

【名师点拨】项目后评价主要内容包括:

过程评价——前期工作、建设实施、运行管理等;

经济评价——财务评价、国民经济评价等;

社会影响及移民安置评价——社会影响和移民安置规 划实施及效果等;

环境影响及水土保持评价——工程影响区主要生态环境、水土流失问题,环境保护、水土保持措施执行情况,环境影响情况等;

目标和可持续性评价——项目目标的实现程度及可持续性的评价等;

综合评价——对项目实施成功程度的综合评价。

第202题

根据《水利工程建设项目管理暂行规定》(水建(1995)28号),水利工程项目建设实行( )等制度。

A.项目法人责任制

B.招标投标制

C.建设监理制

D.代建制

E.PPP制

参考答案:ABC

解析:

【内容考查】本题考查的是建设项目管理专项制度。

【选项分析】《水利工程建设项目管理暂行规定)) (水建[1995] 128 号)明确,水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称"三项"制度。

第203题

根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),下列检查中,不属于“三级检查制度”规定检查内容的有(  )。

A.班组初检

B.监理员抽检

C.作业队复检

D.监理单位终检

E.项目部终检

参考答案:BD

解析:

【内容考查】本题考查的是水力发电工程施工质量管理的内容。

【选项分析】"三级检查制度" 包括班组初检、作业队复检、项目部终检。

第204题

根据《关于全面推行河长制的意见》,各级河长的职责主要有( )。

A.水资源保护

B.牵头整治围垦湖泊

C.编制防洪规划

D.水污染防治

E.水环境治理

参考答案:ABDE

解析:

【内容考查】本题考查的是水工程的管理范围和保护范围。

【选项分析】各级河长负责组织领导相应河湖的管理和保护工作,包括水资源保护、水域岸线管理、水污染防治、水环境治理等。

第205题

根据《关于清理规范工程建设领域保障金的通知》(国办发[2016]49号),建筑业企业在工程建设中需缴纳的保证金有(  )。

A.投标保证金

B.履约保证金

C.工程质量保证金

D.信用保证金

E.农民工工资保证金

参考答案:ABCE

解析:

【内容考查】本题考查的是计量与支付。

【选项分析】根据《关于清理规范工程建设领域保证金的通知)) (国办发[2016J 49 号) ,投标保证金、履约保证金、工程质量保证金、农民工工资保证金,推行银行保函制度,建筑业企业可以银行保函方式缴纳。

第206题

某水库枢纽工程有主坝、副坝、溢洪道、电站及灌溉引水隧洞等建筑物组成,水库总库5.84x108m³,电站装机容量6.0MW,主坝为粘土心墙土石坝最大坝高90.3米,灌溉引水洞引水流量45m³/s,溢洪道控制段共5孔,每孔净宽15米,工程施工过程中发生如下事件:

事件一:为加强工程施工安全生产管理,根据《水利工程施工安全管理导则》(SL721-2015) 等有关规定,项目法人组织制定了安全目标管理制度,安全设施“三同时”管理制度等多项安全生产管理制度,并对施工单位安全生产许可证,三类人员安全生产考核合格证及特种作业人员持证上岗等情况进行核查。

事件二:工程开工前,施工单位根据《水电水利工程施工重大危险源辨识及评价导则》。(DLT5274~2012),对各单位工程的重大危险源分别进行了辨识和评价,通过作业条件危险性评价,部分单位工程危险性大小值及事故可能造成的人员伤亡,数量和财产损失情况如下:

主坝:危险性大小值D为240,可能造成10~20人死亡,直接经济损失,2000~3000万元,

副坝:危险性大小值D为120,可能造成1~2人死亡,直接经济损失,200~300万元,

溢洪道:危险性大小值D为270,可能造成3~5人死亡,直接经济损失,300~400万元,

引水洞:危险性大小值D为540,可能造成1~2人死亡,直接经济损失,1000~1500万元,

事件三:电站基坑开挖前,施工单位编制了施工措施计划部分内容如下:

(1) 施工用电有系统电网接入,现场安装变压器一台;

(2) 基坑采用明挖施工,开挖深度9.5米,下部岩石采用爆破作业,规定每次装药量不得大于50kg,雷雨天气禁止爆破作业;

(3) 电站厂房墩墙采用落地式钢管脚手架施工,墩墙最大高度26m ;

(4) 混凝土浇筑采用,塔式起重机进行垂直运输,每次混凝土运输量不超过6m3,并要求风力超过7级暂停施工。

【问题】

1.指出本水库枢纽工程的等别、电站主要建筑物和临时建筑物的级别,以及本工程施工项自负责人应具有的建造师级别。

2.根据《水利工程建设安全生产管理规定》(水利部令第26号) 和《水利工程施正安全管理导则》(SL721-2015),说明事件一中“三类人员”和“三同时”所代表的具体内容

3.根据《水电水利工程施工重大危险源辨识及评价导则》(DUT5274-2012) ,依据事故可能造成人员伤亡数量及财产损失情况,重大危险源共划分为几级? 根据事件二的评价结果分别说明主坝、副坝、溢洪道、引水洞单位工程的重大危险源级别。

4.根据《水电水利工程施工重大危险源辨识及评价导则》(DUT5274-2012) ,在事件三涉及的生产、施工作业中,宜列入重大危险源重点评价对象的有哪些?

参考答案:见解析

解析:

1.水库枢纽的工程等别为II等;电站的主要建筑物级别为2级;临时建筑物级别为4级;本工程施工项目负责人是水利水电专业注册一级建造师。

2.“三类人员”是指:施工企业主要负责人、项目负责人、专职安全生产管理人员。

“三同时”是指:同时设计、同时施工、同时投入生产和使用。

3.重大危险源划分为一级重大危险源、二级重大危险源、三级重大危险源以及四级重大危险源等4级;

主坝:二级重大危险源、副坝:四级重大危险源、 溢洪道:三级重大危险源、 放水洞:三级重大危险源

【名师点拨】重大危险源的划分标准和安全事故的划分标准一致。

4.重大危险源重点评价对象有:施工用电、变压器的安装、基坑开挖、爆破作业、落地式钢管脚手架施工、高处作业、塔式起重机垂直运输。

第207题

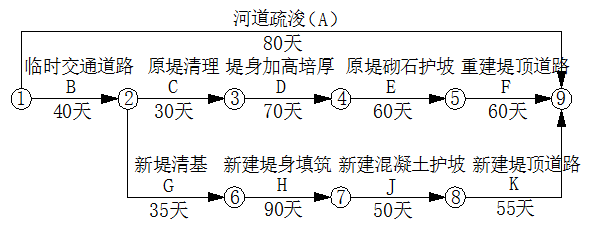

某河道整治工程的主要施工内容有河道疏浚,原堤防加固,新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版) 与发包人签订了施工合同,合同约定工期为9个月(每月按30天计算,下同),2015年10月1日开工。承包人编制并经监理人同意的进度计划如图所示

本工程施工中,发生如下事件:

事件一:工程如期开工,但因征地未按期完成,导致临时交通道路推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成,承包人确定了工期优化方案;

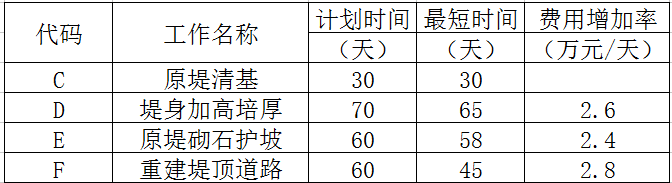

(1) 原堤防加固,按增加费用最小原则进行工期优化,相应的工期优化,费用关系见下表:

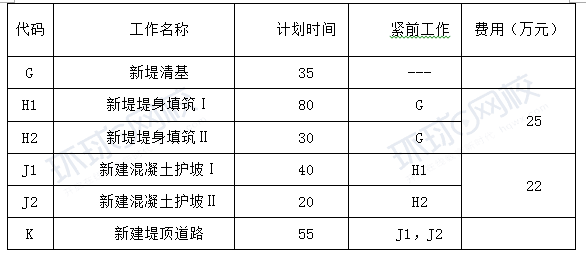

(2)新堤填筑,采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整费用增加情况见下表:

(3) 河道疏浚,计划于2015年12月1日开始项目部按优化措施编制调整后的进度计划及赶工措施报告,并上报监理人批准。

事件二,项目经理因患病经常短期离开施玉现场就医,鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了烦目经理。

事件三,承包人在取得合同工程完工证书后,向监理人提交了完工付款申请,包括发包人已支付承包人的工程款,并提供了相关证明材料。

事件四,承包人在编制竣工图时,对其中图面变更比例超过1/3的施工图进行了重新绘制~并按档案验收要求进行编号和标注。

【问题】

1.根据事件一用双代号网络图绘制,从2015年12月1日起,优化进度计划,计算赶工所增加的费用。

2.根据事件二,分别说明项目经理短期离开施工现场和承包人更换项目经理应履行的程序。

3.根据事件三,承包人提交的完工付款申请单中,除发包人已支付承包人的工程款外,还应有哪些内容啊?

4.事件四中承包人重新绘制的竣工图应如何编号? 竣工图图标栏中应标注的内容有哪些?

参考答案:见解析

解析:

1.(1)双代号网络图如下:

(2)①关键线路①→②→③→④→⑨2.4×2+2.6×5+2.8×3=26.2万元

②关键线路①→⑤→⑥→⑧→⑨

25+22=47万元,所以总赶工所增加的费用为:26.2+47=73.2万元

2.(1)项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责;

(2)承包人更换项目经理,应事先征得发包人同意,并应在更换14天前通知发包人和监理人。

【名师点拨】考查承包人项目经理要求,属于常考内容,需熟练掌握。

3.完工付款申请单还包括:完工结算合同总价、应支付的完工付款金额。(此知识点2018年教材变动)

4.(1)重绘制的图按原图编号,并在说明栏内表明变更依据。

(2)竣工图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署“竣工图确认章”。(此知识点以修改)

【名师点拨】考查竣工图的绘制。

施工单位应按以下要求编制竣工图:

(1)按施工图施工没有变动的,须在施工图上加盖并签署竣工图章。

(2)—般性的图纸变更及符合杠改或划改要求的,可在原施工图上更改,在说明栏内注明变更依据,加盖并签署竣工图章。

(3)凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新 绘制竣工图(可不再加盖竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依 ,在图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人。监理单位应在图 标上方加盖并签署“竣工图确认章”。

第208题

【背景资料】

某大(2)型水库枢纽工程,由混凝土面板堆石坝、泄洪洞、电站等建筑物组成,工程在实施过程中发生了如下事件:

事件一,根据合同约定,本工程的所有原材料由承包人负责提供,在施工过程中,承包人严格按照合同要求完成原材料的采购与验收工作。

事件二,大坝基础工程完工后,验收主持单位组织制定了分部工程验收工作方案,部分内容如下:

(1)由监理单位向项目法人提交验收申请报告;

(2)验收工作由质量监督机构主持;

(3)验收工作组由项目法人、设计、监理、施工单位代表组成;

(4)分部工程验收通过后,由项目法人将验收质量结论和相关资料报质量监督结构核定。

事件三,堆石坝施工前,施工单位编制了施工方案部分内容如下:

(1)堆石坝主堆石区堆石料最大粒径控制在350mm以下,根据碾压试验结果确定的有关碾压施工参数有:15t振动平碾,行车速率控制在3km/h以内,铺料厚度0.8m等。

(2)坝料压实质量检查采用干密度和碾压参数控制,其中干密度检测采用环刀法,坑深度为0.6m 。

事件四,在混凝土面板施工过程中,面板出现裂缝,现场认定该裂缝属于表面裂缝,按质量缺陷处理,裂缝处理工作程序如下:

(1)承包人拟定处理方案,并自行组织实施;

(2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确认;

(3)《施工质量缺陷备案表》报项目法人备案。

【问题】

1 .事件一中,承包人在原材料采购与验收工作上应履行哪些职责和程序?

2 .指出并改正事件二中分部工程验收工作方案的不妥之处。

3 .事件三中,堆石料碾压施工参数还有哪些? 改正坝料压实质量检查工作的错误之处。

4 .改正事件四中裂缝处理工作程序上的不妥之处。

参考答案:见解析

解析:

1.(1)原材料采购方面,承包人应按专用合同条款的约定,将各项材料和工程设备的供货人及品种、规格、数量和供货时间等报送监理人审批。承包人应向监理人提交其负责提供的材料和工程设备的质量证明文件,并满足合同约定的质量标准。

(2)验收方面,对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。

2.(1)由监理单位向项目法人提交验收申请报告不妥;

改正:施工单位向项目法人提交验收申请报告;

(2)验收工作由质量监督机构主持不妥;

改正:验收工作由项目法人主持;

(3)验收工作组由项目法人、设计、监理、施工单位代表组成不妥;

改正:还有勘测单位、主要设备供应商等单位代表;

3.(1)堆石料碾压施工参数还有加水量、碾压遍数。

(2)坝料干密度的检测方法应该是挖坑灌(砂)水法或辅助其他成熟的方法,试坑深度应该是0.8m(碾压层厚)。

【名师点拨】考查坝料压实检查方法:垫层料、过渡料和椎石料压实干密度检测方法,宜采用挖坑灌水(砂)法,或辅以其他成熟的方法。试坑深度为碾压层厚。

4.(1)不妥,处理方案应经监理同意后再组织实施。

(2)不妥,监理单位组织填写,由各参建单位签字,有不同意见明确记载。

(3)不妥,《施工质量缺陷备案表》报工程质量监督机构备案。

第209题

招标人XX省水利工程建设管理局依据,《水利水电工程标准施工招标文件》2009年版,编制了新阳泵站主体工程施工招标文件,交易场所为XX省公共资源交易中心,投标截止时间为2015年7月19日,在阅读招标文件后,投标人XX集团对招标文件提交了异议函。

异议函

XX省公共资源交易中心:

新阳泵站主体工程施工招标文件,对合同工期的要求前后不一致,投标人须知前附表为26个月,而技术条款为30个月,请予澄清。

XX集团

2015年7月12日

XX集团投标文件中,投标报价汇总表(分组工程量清单模式),如表4-1所示。其中围堰拆除工程采取1m3挖掘机配8t自卸汽车运输施工,运距3km ,相关定额如表4-2所示。‘围岩为四类土(定额调整系数为1.09) ,初级工、1m3挖掘机、59KW推土机、8t自卸汽车的单价分别为2 .66元/工时、190元/台时、100元/台时、120元/台时。

表4-1投标报价汇总表

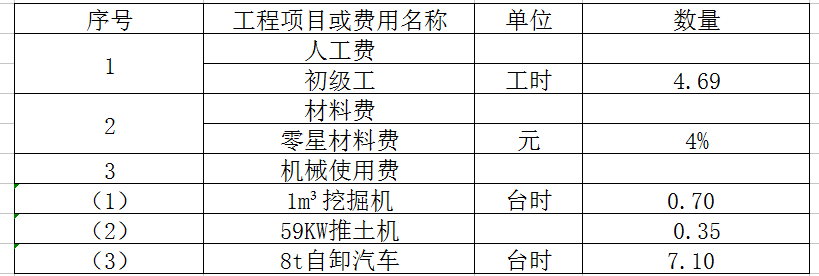

表4-21m3挖掘机配8t自卸汽车运输定额表(lII类土运距3km,单位:100m3)

经过评标,xx集团中标,根据招标文件,施工围堰工程为总价承包项目,招标文件提供了初步设计施工导流方案,供投标人参考,xx集团采用了招标文件提供的施工导流方案,实施过程中,围堰在设计使用条件下,发生坍塌事故,造成30万元直接经济损失,xx集团以施工导流方案为招标文件提供为由,在事件发生后依合同规定程序陆续提交了相关素赔函件,向发包人提出索赔。

【问题】

1.XX集团对招标文件提交的异议函有哪些不妥之处? 说明理由,除背景资料的异议类型外,在招投标过程中,投标人可提供的异议还有哪些类型? 分别在什么时段提出?

2.表4-1中A、B、C、D所代表的工程或项目名称是什么? 指出预留D的目的和使用D的估价原则。

3.依据背景资料,xx集团提出的索赔能否成立? 说明理由,指出围堰坍塌事故发生后XX集团提交的相关索赔的函件名称。

4.计算围堰拆除工作单价中的人工费、机械费、材料费(小数点后保留2位小数)。

参考答案:见解析

解析:

1.不妥之处:

(1)异议函提交给XX省公共资源交易中心不对,应该提交给招标人。

(2)异议提出的时间不妥,应该距投标截止时间前10天提出。

(3)异议的内容不妥,应要求招标人澄清而不是按异议的形式提出

 投标人可提供的异议还有:对资格预审文件的异议,在提交资格预审文件截止时间2日前提出;对开标过程的异议,在开标现场提出;对评标结果的异议,在中标候选人公示期间提出。

2.A机电设备安装工程;

B临时工程;

C临时房屋;

D暂列金额

暂列金额是为发生工程变更而预留的金额。

变更估价的原则:

(1)已标价工程量清单中有适用于变更工作的子目的,采取该子目的单价

(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参考类似子目的单价,由监理人商定或确定变更工作的单价。

(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

 3.(1)索赔不成立。

理由:因为围堰坍塌是承包人责任,不能因参考发包人方案就免除其责任,对于有经验的承包人应该在施工前就能判定方案的可实施性,并制定相关处理措施,避免事故发生。

(2)索赔函件名称:索赔意向通知书、索赔正式通知书、延续索赔通知书、最终索赔通知书。

【名师点拨】本题考查承包人提出索赔程序,记住四个28天。

4.人工费=2.66×4.69×1.09=13.60元

机械费=[0.7×190+0.35×100+7.10×120]×1.09=1111.80元

材料费=(13.60+1111.80)×4%=45.02元

第210题

【背景资料】

    某水库除险加固工程加固内容主要包括,均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等,工程建设过程中发生下列事件:

    事件一,在施工质量检验中,钢筋、护坡单元工程,以及溢洪道底板混凝土试件,三个项目抽样检验均有不合格情况,针对上述情况,监理单位要求施工单位《水利水电工程施工质量检验与评定规程》SL176-2007,分别进行处理并责成其进行整改。

    事件二,溢洪道单位工程完工后, 项目法人主持单位工程验收,并成立了有项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。

    事件三,2018年汛前,该合同工程基本完工,由于当年汛期水库防汛形势险峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容如表5所示。

    事件四,合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。

                                                                                      表5土坝和溢洪道工程险情巡查及应对措施预案

【问题】

1.根据《碾压式土石坝施工规范》,简要说明土坝坝体与溢洪道岸翼墙,混凝士面结合部位填筑的技术要求?

2.针对事件一中提到的钢筋,护坡单元工程以及混凝土试件,抽样检验不合格的情况,分别说明具体处理措施。

3.根据事件二溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。

4.溢洪道单位工程验收工作中,除事件二所列单位外,还应包括哪些单位的代表? 单位工程验收时,有哪些单位可以列席验收会议?

5.根据本工程具体情况,指出表5中A、B、C、D、E分别代表的险情种类。

6.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容。

参考答案:见解析

解析:

1.(1)填土前,混凝土表面乳皮、粉尘及其上附着物杂物必须清楚干净。

(2)靠近混凝土结构物部位不能采用大型机械压实,可采用小型机械夯或人工夯实,填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力。

(3)回填土料的物理力学性质、含水率、压实标准应满足设计要求。

【名师点拨】从材料和施工两方面作答。

2.(1)钢筋抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验,如仍不合格,则该批次钢筋应定为不合格,不得使用。

(2)护坡单元工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且合格后方可进行后续工程。

(3)混凝土试件,抽样检验不合格时,应委托具有相应资质等级的质量检测单位,对相应工程部位进行检验,如仍不合格,应由项目法人组织有关单位进行研究,并提出处理意见。

3.所含分部工程质量全部合格、质量事故已按要求进行处理、工程外观质量得分率75%、单位工程施工质量检验与评定资料基本齐全、工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

单位工程概况、单位工程完成情况和完成的主要工程量、单位工程质量评定、分部工程验收遗留问题处理情况、存在的主要问题及处理意见、参加人员签字表。

4.(1)单位工程验收工作中,除事件二所列单位外,还应包括主要设备制作(供应)商、运行管理等单位的代表。

(2)单位工程验收时,质量和安全监督机构单位可以列席验收会议,法人验收监督管理机关根据情况决定是否列席验收会议。

5.A代表:漏洞

B代表:管涌

C代表:漫溢

D代表:决口

E代表:启闭机螺杆折断或闸门不能启闭

6.除合同工程完工验收情况外还包括:质量保修范围及内容、质量保修期、质量保修责任、质量保修费用、其他相关约定。

第211题

下列施工放样的资料中,属于放样数据计算依据的是( )。

A.放样数据手册

B.放样手簿

C.控制点成果

D.测量数据

参考答案:C

解析:放样数据的准备工作中,放样前应根据设计图纸和有关数据及使用的控制点成果,计算放样数据,绘制放样草图,所有数据、草图均应经两人独立计算与校核。

【来源】1F410012  水利水电工程施工测量的要求  P6

第212题

下列围堰类型中,可以与永久建筑物相结合并作为其组成部分的是(  )。

A.土石围堰

B.草土围堰

C.竹笼围堰

D.木笼围堰

参考答案:A

解析:

【内容考查】本题考查的是围堰的类型。

【选项分析】围堰是导流工程中的临时性挡水建筑物,用来围护施工基坑,保证水工建筑物能在干地施工。在导流任务完成后,若围堰不能与主体工程结合成为永久工程的一部分,应予以拆除。草土围堰、木笼围堰、竹笼围堰寿命都比较短,因此本题用排除法,最后选土石围堰。

第213题

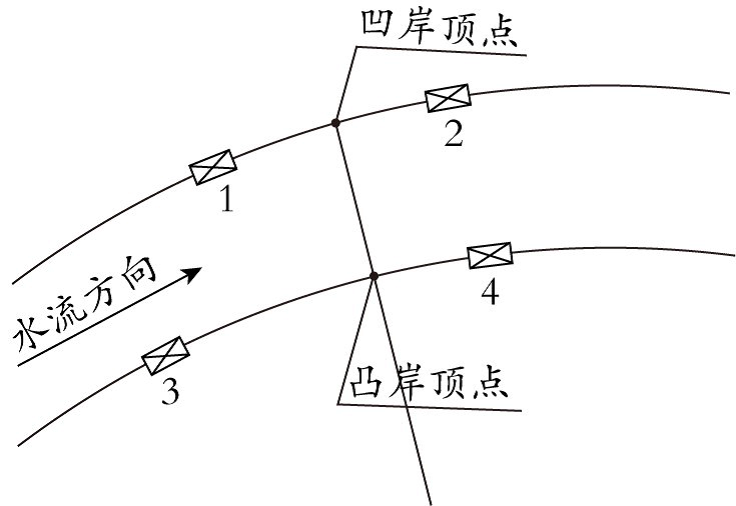

如图所示,弯曲河段修建进水闸,闸址宜选择在( )处。

A.1

B.2

C.3

D.4

参考答案:B

解析:

【内容考查】本题考查的是耐久性设计要求。

【选项分析】进水闸、分水闸或分洪闸闸址宜选择在河岸基本稳定的顺直河段或弯道凹岸顶点稍偏下游处,但分洪闸闸址不宜选择在险工堤段和被保护重要城镇的下游堤段。

(此知识点教材已删除)

第214题

某疏浚工程施工的排泥方式是经过排泥管输运泥浆至排泥区,相应的挖泥船类型为(  )。

A.绞吸式挖泥船

B.链斗式挖泥船

C.铲扬式挖泥船

D.耙吸式挖泥船

参考答案:A

解析:

【内容考查】本题考查的是水下工程施工方法。

【选项分析】绞吸式挖泥船是利用转动着的绞刀绞松河底土壤,与水混合成泥浆,通过泥泵作用,从吸泥口经吸泥管吸进泥浆,再经过排泥管输送至排泥区,其挖泥、输泥和卸泥都是由自身连续完成。(此知识点教材已删除)

第215题

重要建筑物附近的基坑岩石采用爆破开挖时,应先进行(  )。

A.浅孔爆破

B.深孔爆破

C.预裂爆破

D.光面爆破

参考答案:C

解析:

【内容考查】本题考查的是开挖方法。

【选项分析】预裂爆破是指沿开挖边界布置密集爆破孔,采用不耦合装药或装填低威力炸药,在主爆区之前起爆,从而在爆区与保留区之间形成预裂缝,以减弱主爆破对保留岩体的破坏,并形成平整轮廓面的爆破作业。

第216题

下列材料用量对比关系中,不属于混凝土配合比的是(  )。

A.砂率

B.浆骨比

C.水胶比

D.水砂比

参考答案:D

解析:

【内容考查】本题考查的是建筑材料的应用条件。

【选项分析】混凝土配合比的设计,实质上就是确定四种材料用量之间的三个对比关系:水胶比、砂率、浆骨比。故不属于混凝土配合比的设计的为水砂比。

第217题

下列水泵类型中,不属于叶片泵的是( )。

A.离心泵

B.轴流泵

C.混流泵

D.容积泵

参考答案:D

解析:

【内容考查】本题考查的是水泵机组的选型。

【选项分析】泵站工程中最常用的水泵类型是叶片泵,叶片泵是靠叶轮的旋转作用,把能量传给液体的机械,属这一类的有离心泵、轴流泵及混流泵等。

第218题

下列抢护原则中,不适用于堤防防汛抢险施工的是(  )。

A.前导后堵

B.强身固脚

C.减载平压

D.缓流消浪

参考答案:A

解析:

【内容考查】本题考查的是堤防工程防汛抢险。

【选项分析】堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。

第219题

根据《关于清理规范工程建设领域保证金的通知》(国办发〔2016〕49号),工程质量保证金的预留比例上限不得高于工程价款结算总额的( )。

A.3%

B.5%

C.8%

D.10%

参考答案:A

解析:

【内容考查】本题考查的是计量与支付。

【选项分析】工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。(此知识点教材变动)

第220题

根据水利部《水利建设项目后评价管理办法(试行)》(水规计【2010】51号),项目后评价一般按(  )个层次组织实施。

A.二

B.三

C.四

D.五

参考答案:B

解析:

【内容考查】本题考查的是水利工程建设项目的类型及建设阶段划分。

【选项分析】项目后评价一般按三个层次组织实施,即项目法人的自我评价、项目行业的评价、主管部门(或主要投资方)的评价。

新教材已删除该知识点。
