一级建造师《水利工程管理与实务》历史真题(350题)


第61题

水利建设项目后评价的主要内容包括( )等。


A.过程评价

B.质量评价

C.经济评价

D.社会影响评价

E.综合评价


参考答案:ACDE


解析:

【内容考查】本题考查的是水利工程建设项目的类型及建设阶段划分。

【选项分析】项目后评价的主要内容包括过程评价、经济评价、社会影响及移民安置评价、环境影响及水土保持评价、目标和可持续性评价、综合评价。



第62题

根据《水利工程建设质量与安全生产监督检查办法(试行)》,对需要进行质量问题性质认定的质量缺陷,可采取的鉴定方法包括( )。


A.常规鉴定

B.委托鉴定

C.权威鉴定

D.平行鉴定

E.第三方鉴定


参考答案:AC


解析:

【内容考查】本题考查的是水利工程质量监督的内容。

【选项分析】对需要进行质量问题鉴定的质量缺陷,可进行常规鉴定或权威鉴定。



第63题

.根据《水利部关于印发〈水利工程勘测设计失误问责办法(试行)〉的通知》(水总〔2020〕33号),对责任单位的问责方式包括( )等。


A.书面检查

B.责令整改

C.警示约谈

D.通报批评

E.建议责令停业整顿


参考答案:BCDE


解析:

【内容考查】本题考查的是水利工程设计单位质量管理职责。

【选项分析】水利工程勘测设计失误对责任单位的问责方式有责令整改、警示约谈、通报批评、建议责令停业整顿、建议降低资质等级、建议吊销资质证书。



第64题

关于水利工程安全鉴定说法,正确的有(  )。


A.水闸首次安全鉴定应在竣工验收后5年内进行

B.水闸安全类别划分为三类

C.大坝安全类别划分为三类

D.水库蓄水验收前,必须进行蓄水安全鉴定

E.水库蓄水安全鉴定,由工程验收单位组织实施


参考答案:ACD


解析:

【内容考查】本题考查的是病险水工建筑物除险加固工程的建设要求。

【选项分析】水闸安全类别划分为四类;蓄水安全鉴定,由项目法人负责组织实施。


第65题

根据《大中型水利水电工程建设征地补偿和移民安置条例》(国务院令第471号),关于水利水电工程征地补偿和移民安置的说法,正确的有(  )。


A.移民安置采取前期补偿、补助与后期扶持相结合的办法

B.移民安置工作实行项目法人负责制

C.属于国家重点扶持的项目,其用地可以以划拨方式取得

D.土地补偿费和安置补助费与铁路项目同等标准

E.征地补偿费直接全额兑付给移民


参考答案:ACD


解析:

【内容考查】本题考查的是大中型水利水电工程建设征地补偿标准的规定。

【选项分析】移民安置工作由县级以上地方人民政府组织实施;大中型水利水电工程建设项目用地按期支付征地补偿费。



第66题

背景资料

某水电枢纽工程包括混凝土面板堆石坝、溢洪道、地下厂房等,其中混凝土面板堆石坝坝高208m,坝顶全长630m,水库总库容85×108m3。堆石坝坝体分区示意图见图1。

施工单位编制了施工组织设计,有关内容和要求如下:

1.堆石坝坝体填筑料中的堆石材料应满足抗压强度等方面质量要求。

2.现场通过碾压试验确定碾压机具的重量等坝体填筑压实参数。

3.各分区坝料压实后检查项目和取样频次应符合相关规范要求。

4.为确保面板施工质量,围绕混凝土面板分块、垂直砂浆条铺设、止水片安装等主要作业内容进行相应组织和安排。

问题

1.分别指出图1中①、②、③、④对应的坝体分区名称。

2.除抗压强度外,堆石材料的质量要求还涉及哪些方面?

3.除碾压机具的重量外,堆石坝坝体填筑的压实参数还包括哪些?

4.堆石坝中堆石料的压实检查项目有哪些?相应取样频次是如何规定的?

5.除背景资料所列内容外,混凝土面板施工的主要作业内容还有哪些?



参考答案:见解析


解析:

【参考答案】

1. ①-垫层区  ②-过渡区   ③-主堆石区   ④-次堆石区(或下游堆石区)

2. 除抗压强度外,堆石材料的质量要求还有:硬度、天然重度、软化系数(抗风化能力)、碾压后的密实度和内摩擦角、具有一定渗透能力(渗透性)。

3. 压实参数除碾压机具的重量外,还包括行车速率、铺料厚度、加水量和碾压遍数。

4. (1)堆石料的压实检查项目包括:干密度、孔隙率、颗粒级配。

(2)取样频次:1次/(5000~50000m3)。

       5. 混凝土面板施工的主要工作内容除背景材料所列内容外,还包括模板安装、钢筋架立、面板混凝土浇筑、面板养护。



第67题

背景资料

某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:(1)合同工期240天,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。

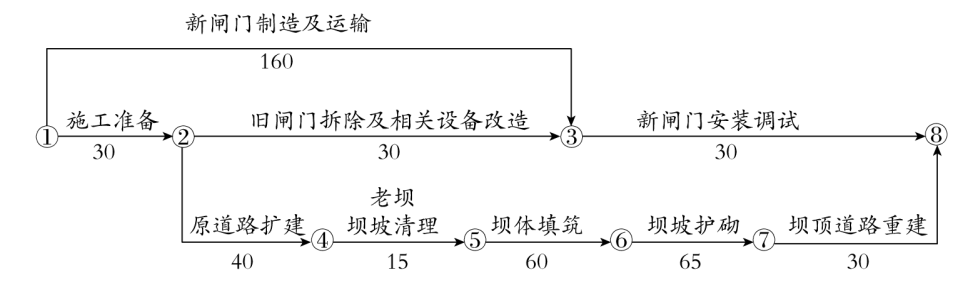

由承包人编制并经监理人批准的施工进度计划如图2所示(单位:天;每月按30天计;节点①最早时间按2018年10月14日末计)。

施工中发生了如下事件:

事件一:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:

第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表3,其他工作逻辑关系不变;

第二步,按照费用增加最少原则,根据表3进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。

事件二:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。

事件三:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。

问题

1.根据事件一,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。

2.综合事件一、二,承包人可向发包人提出的补偿金额是多少?说明理由。

3.事件二中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?

4.除事件三所列核验资料外,承包人还应核验哪些资料?





参考答案:见解析


解析:

【参考答案】

1. (1)优化后的土石坝加固后续工作的施工进度网络计划如下图:

(2)赶工费用:1.5×1(C1) +1.8×2(E) +2×1(D2) +2.5×1(D1)=9.6万元。

2. 承包人可向发包人提出补偿金额:9.6+3=12.6万元

理由:(1)事件一中,征地拆迁是发包人责任,由此造成的赶工费用应由发包人承担;

(2)事件二中,新闸门提前运抵属于发包人责任,保管费应由发包人承担。

3. 新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。

4.承包人还应核验的资料:

(1)闸门出厂合格证;

(2)闸门制造验收资料和出厂检验资料;

(3)闸门制造竣工图;

(4)安装用控制点位置图。



第68题

背景资料

某水库枢纽工程包括混凝土重力拱坝(坝高71m)、导流洞(洞径8m,长度1350m)。本工程施工划分为导流洞、大坝两个标段,招标代理机构根据《水利水电工程标准施工招标文件》(2009年版)编制了招标文件。在招标及实施期间发生了以下事件:

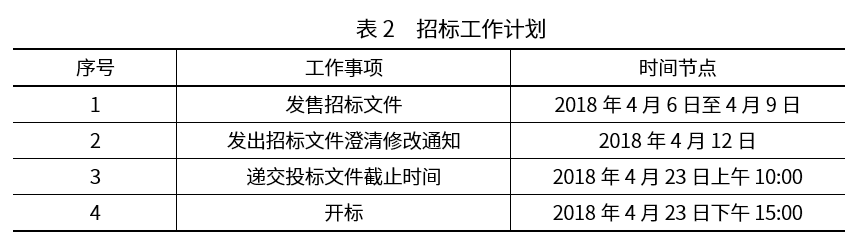

事件一:招标代理机构初步拟定的招标工作计划见表2。

事件二:招标代理机构拟定了投标人资质及业绩要求:大坝标段投标人资质要求为水利水电工程施工总承包一级及以上,导流洞标段投标人资质要求为水利水电工程施工总承包二级及以上;投标人近5年内完成的类似项目业绩至少有两项,并提供相关业绩证明材料。

事件三:对导流洞标段进行合同检查过程中,检查单位根据《水利工程合同监督检查办法(试行)》,发现下列问题:(1)承包人派驻施工现场的主要管理人员中,财务负责人和质量负责人不是本单位人员;(2)导流洞衬砌劳务分包商除计取劳务作业费用外,还计取了钢筋、水泥、砂石料费用和混凝土拌合运输费用。

问题

1.指出表2中时间节点的错误之处(以招标文件发售开始时间为准),说明理由。

2.指出事件二中资质要求的错误之处,说明理由。投标人业绩应附哪些证明材料?

3.根据水利工程施工分包管理相关规定,事件三中检查单位发现的两个问题分别属于哪种违法行为?说明理由。

4.水利工程合同问题按严重程度分为哪几类?事件三中检查单位发现的合同问题(2)属于其中哪一类?



参考答案:见解析


解析:

【参考答案】

1.错误之处一:招标文件发售期:2018年4月6日至4月9日。

理由:招标文件发售期不得少于5日。

错误之处二:招标文件澄清修改通知:2018年4月12日。

理由:招标文件澄清修改通知一般在投标截止时间15天前发出,不影响投标文件实质性编制的除外。

错误之处三:自发出招标文件2018年4月6日,至开标2018年4月23日,不足20天。

理由:自招标文件开始发出之日起至投标人提交投标文件截止不得少于20日。

错误之处四:递交投标文件截止时间与开标时间不一致。

理由:投标截止时间与开标时间应当为同一时间。

2.(1)错误之处:导流洞标段资质要求错误。

理由:二级企业只能承担规模范围为洞径小于8m且长度小于1000m水工隧洞(或本标段资质应为水利水电工程施工总承包一级资质)。【此知识点已修改】

(2)业绩证明材料包括:中标通知书和(或合同协议书)、工程接收证书(工程竣工验收证书)、合同工程完工证书。

3.(1)属于借用他人资质(或以他人名义)承揽工程。

理由:承包单位派驻施工现场的主要管理负责人中部分人员不是本单位人员的,认定为出借或借用他人资质承揽工程。

(2)属于违法分包。

理由:劳务作业分包单位除计取劳务作业费用外,还计取主要建筑材料款和大中型机械设备费用的,认定为违法分包。

4.(1)水利工程合同问题按严重程度分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。

(2)检查单位发现的问题(2)属于特别严重合同问题。



第69题

背景资料

某水利枢纽工程包括大坝、溢洪道、厂房等,大坝施工期上下游设土质围堰。施工过程中发生了如下事件:

事件一:某雨天施工过程中,一名工人从15m高处坠落到地面,当场死亡。事故发生后,施工单位根据《水利部生产安全事故应急预案(试行)》(水安监〔2016〕443号)规定,立即向有关单位电话报告了事故发生时间、具体地点、事故已造成人员伤亡、失踪人数等情况。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全带的皮带等部位进行检查所致;施工单位作业前没有按施工安全管理相关规定制订有关高处作业专项安全技术措施。

事件二:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火罩等装置,工区内行驶时速不超过15km。

事件三:根据工程施工总进度计划安排,围堰施工及运行期为3年。根据《大中型水电工程建设风险管理规范》(GB/T50927-2013),风险处置方法选用的原则见表4,施工单位评估了围堰施工的风险并为围堰工程购买了保险。

问题

1.指出事件一中高处作业所属的级别、种类及具体类别。根据施工安全管理相关规定,哪些级别和类别的高处作业应事先制订专项安全技术措施?

2.事件一中,除皮带外,安全带检查还包括哪些内容?安全带的检查试验周期是如何规定的?

3.除事件一所列内容外,事故电话快报还应包括哪些内容?判断该起事故的等级。

4.根据汽车运输爆破器材相关规定,除事件二所列内容外,对行车速度和行车间距还有哪些具体规定?

5.写出事件三中D、E、F、G、H分别代表的风险处置方法。针对围堰工程,施工单位采取的是哪种风险处置方法?



参考答案:见解析


解析:

【参考答案】

1.(1)此高处作业属于三级高处作业,其种类及具体类别是特殊高处作业的雨天高处作业;

(2)三级、特级、悬空高处作业,应事先制订专项安全技术措施。

2.(1)安全带检查的内容还有:绳索、销口;

(2)安全带检查试验周期有:每次使用前均应检查;新带使用一年后抽样试验;旧带每隔6个月抽查试验一次。

3.(1)电话报告内容还有:事故发生单位名称、地址、负责人姓名、联系方式;失联人数、损失情况。

(2)该起事故等级:一般事故。

4.汽车运输爆破器材规定还有:在视线良好的情况下行驶时速不超过20km,在工区内时速不得超过15km,在弯多坡陡、狭窄的山区行驶时速应在5km以内。平坦道路上行车间距应大于50m,上下坡应大于300m。

5.(1)D-风险规避,E-风险缓解,F-风险转移,G-风险自留,H-风险利用

(2)施工单位采用风险处置的方法:风险转移。



第70题

背景资料

某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为13.50m,泵房底板靠近出水池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。

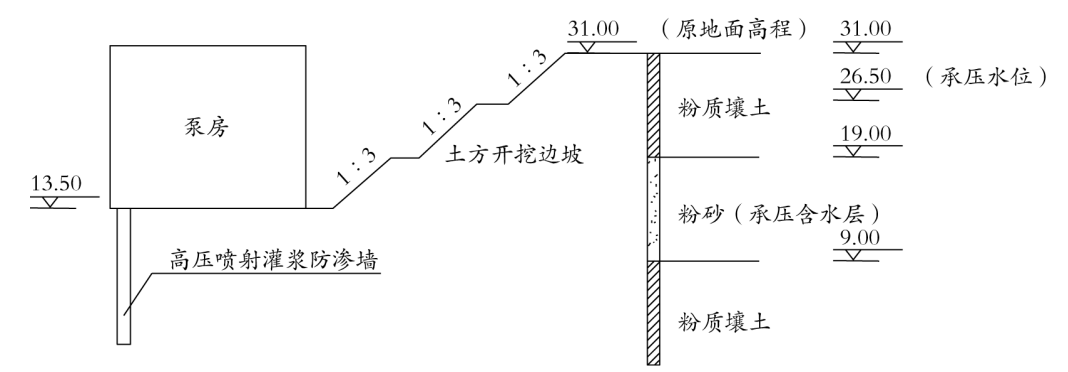

该工程地面高程31.00m,基坑采用放坡开挖,施工单位采取了设置合理坡度等防止边坡失稳的措施,泵房基坑开挖示意图见图5。粉砂层渗透系数约为2.0m/d。

图5 泵房基坑开挖示意图(单位:m)

高压喷射灌浆防渗墙施工完成后,施工单位根据《水利水电工程单元工程施工质量验收评定标准-地基处理与基础工程》(SL633-2012)对高压喷射灌浆防渗墙单孔的施工质量逐孔进行了施工质量等级评定,并经过监理单位审核签字,其单元工程施工质量验收评定表(部分)如表5所示。

2019年5月30日,进行了泵站单位工程验收,验收依据为《水利水电建设工程验收规程》(SL223-2008)。在验收过程中发生了如下事件:

(1)项目法人委托监理单位主持泵站的单位工程验收。

(2)验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成,还邀请了上述单位以外的专家参加。

(3)项目法人提前13天向质量和安全监督机构送达了泵站单位工程验收的通知,验收时现场未见质量和安全监督机构工作人员。

(4)泵站单位工程验收后,项目法人在规定的时间内将验收质量结论和相关资料报质量和安全监督机构进行了核备。

问题

1.在基坑施工中为防止边坡失稳,保证施工安全,除设置合理坡度外,还可采取的措施有哪些?

2.水利工程基坑土方开挖中,人工降低地下水位常用的方式有哪些?本工程泵房基坑人工降低地下水位采用哪种方式较合理?说明理由。

3.高压喷射灌浆防渗墙的防渗性能检查通常采用哪些方法?分别说明其适用条件。

4.指出表5中A、B、C、D分别代表的内容或数字。

5.根据《水工混凝土施工规范》(SL677-2014),分别写出拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。

6.指出泵站单位工程验收中的错误之处,并提出正确做法。



参考答案:见解析


解析:

【参考答案】

1.采取措施还有:设置边坡护面、基坑支护、降低地下水位。

2.(1)人工降低地下水位常用的方式有:轻型井点法和管井井点法。

(2)本工程泵房基坑人工降低地下水位采用管井法较合理。

理由是:第四系含水层厚度大于5.0m;粉砂渗透系数较大(含水层渗透系数大于1.0m/d)。

3.(1)通常采用检查方法:围井检查法、钻孔检查法或其他。

(2)围井检查法适用于所有结构形式的高喷墙;钻孔检测法适用于厚度较大和深度较小的高喷墙。

4.A代表70.0;B代表单元工程效果(或实体质量)检查;C代表设计;D代表优良。

5.拦污栅闸墩侧面模板拆除的期限:混凝土强度达到2.5MPa以上、保证其表面及棱角不因拆模而损坏。

  启闭机房悬臂梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。

  交通桥连续梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。

6.错误之处一:监理单位主持单位工程验收。

  改正:单位工程验收应由项目法人主持。

  错误之处二:项目法人提前13天向质量和安全监督机构送达了泵站单位工程验收的通知,验收时现场未见质量和安全监督机构工作人员。

  改正:项目法人提前10个工作日向质量和安全监督机构送达了泵站单位工程验收的通知,单位工程验收时质量和安全监督机构应派员列席验收会议。

  错误之处三:将验收质量结论和相关资料报质量和安全监督机构进行核备。

         改正:应将验收质量结论和相关资料报质量和安全监督机构进行核定。


第71题

岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的拉张裂隙,称为(  )。


A.滑坡

B.蠕变

C.崩塌

D.松弛张裂


参考答案:D


解析:

【内容考查】本题考查的是边坡的工程地质条件分析。

【选项分析】松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。



第72题

某堤防建筑物级别为2级,其合理使用年限不超过(  )年。


A.20

B.30

C.50

D.100


参考答案:C


解析:

【内容考查】本题考查的是工程合理使用年限。

【选项分析】2级堤防合理使用年限是50年。



第73题

流网的网格是由(  )图形构成。


A.曲线正方形(或矩形)

B.曲线正方形(或圆形)

C.曲线三角形(或正方形、矩形)

D.曲线六边形(或正方形、矩形)


参考答案:A


解析:

【内容考查】本题考查的是土石坝的渗流分析。

【选项分析】流网法:是一种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的具有曲线正方形(或矩形)网格的图形。只要按规定的原则绘制流网,一般可以得到较好的计算精度。



第74题

水库水位和隧洞闸门开度保持不变时,隧洞中的水流为(  )。


A.恒定流

B.均匀流

C.层流

D.缓流


参考答案:A


解析:

【内容考查】本题考查的是水流形态。

【选项分析】流场中任何空间上所有的运动要素(如时均流速、时均压力、密度等)都不随时间而改变的水流称为恒定流。例如某一水库工程有一泄水隧洞,当水库水位、隧洞闸门保持不变时,隧洞中的水流的所有运动要素都不会随时间改变,即为恒定流。



第75题

土石分级中,土分为( )级。


A.3

B.4

C.5

D.6


参考答案:B


解析:

【内容考查】本题考查的是土的分级。

【选项分析】土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16级,其中土分4级,岩石分12级。



第76题

水工建筑物岩石建基面保护层可采用( )爆破法施工。


A.分块

B.分层

C.分段

D.分区


参考答案:B


解析:

【内容考查】本题考查的是建基面保护层爆破。

【选项分析】建基面保护层可采用水平预裂、柔性垫层一次爆破法或分层爆破方法。



第77题

土坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度为(  )m。


A.1.25

B.1

C.0.8

D.0.3


参考答案:C


解析:

【内容考查】本题考查的是碾压。

【选项分析】b=B/n式中B-碾滚净宽(m);n一设计碾压遍数;即4/5=0.8m。



第78题

碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的(  )。


A.均质性

B.抗渗性

C.密实性

D.力学性能


参考答案:A


解析:

【内容考查】本题考查的是混凝土坝的质量控制手段。

【选项分析】①芯样获得率:评价碾压混凝土的均质性

②压水试验:评定碾压混凝土抗渗性。

③芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。

④芯样断口位置及形态描述:描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的数量,并计算占总断口数的比例,评价层间结合是否符合设计要求。

⑤芯样外观描述:评定碾压混凝土的均质性和密实性。



第79题

堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和(  )。


A.加强巡查

B.消除管涌

C.减载平压

D.及时抢护


参考答案:C


解析:

【内容考查】本题考查的是堤防工程防汛抢险。

【选项分析】堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。施工中应遵守各项安全技术要求,不应违反程序作业。



第80题

根据《水利工程设计变更管理暂行办法》,下列设计变更中,属于重大设计变更的是(  )。


A.主要料场场地的变化

B.主要弃渣场场地的变化

C.主要施工设备配置的变化

D.场内施工道路的变化


参考答案:A


解析:

【内容考查】本题考查的是建设实施阶段的工作内容。

【选项分析】施工组织设计变化属于重大设计变更,主要料场场地的变化属于施工组织设计变化。(此知识点已修改)
