第344题 关于碾压混凝土坝的常态混凝土和碾压混凝土结合部位压实控制与要求的说法,正确的有( )。
A.应先碾压后常态
B.应先常态后碾压
C.两种混凝土应同步入仓
D.必须对两种混凝土结合部重新碾压
E.应对常态混凝土掺加高效缓凝剂
参考答案:DE
参考答案:↓
解析:
1.
桥面板拆模时机不正确。
理由:根据《水工混凝土施工规范》(SL677)规定梁、板,2m<跨度L≤8m的混凝土强度应达到设计强度的75%后才能拆模。
根据《水利部生产安全事故应急预案(试行)》,事故死亡数人或造成的直接经济损失判断:本工程事故等级为较大事故。
2.
根据《水利部关于贯彻落实<中共中央国务院关于推进安全生产领域改革发展的意见>实施办法》,二、健全落实安全生产责任制第五项明确部门监管责任,按照“管行业必须管安全、管业务必须管安全、管生产经营必须管安全和谁主管谁负责”的原则进行安全监管。
3.
面板堆石坝施工顺序:④→⑤→③→①→②(坝基开挖→主堆区填筑→过渡区填筑→垫层区填筑→混凝土面板施工);
4.
① 单元工程优良率:46÷65×100%=70.8%,70.8%>70%;
② 关键部位单元工程优良率为:28÷30×100%=93.3%,93.3%>90%;
分部工程所含单元工程优良率达到了分部工程优良标准。
5.
根据《水利水电工程施工通用安全技术规程》(SL398),B、C、D代表的限值分别为:B—4,C—88,D—94。
参考答案:↓
解析:
1.
开工申请报告内容还应包括:临时设施、材料、设备的落实情况及工程进度安排。
2.

A段护岸混凝土实际进度比计划进度延误了15天(75-75×80%);
B段护岸混凝土实际进度比计划进度延误了10天(55-80×56.25%)。
T1—50、T2—160、T3—44、T4—176。
3.
A—285、S—2850、C—合同累计完成金额
截至第15个月工程预付款累计扣回金额:
=244万元
2034+258=2292>2280=2850×80%
(或:=287>285=2850×10%)
第16个月工程预付款应扣回金额:2850×10%-244(1分)=41万元
第16个月的发包人应支付给承包人的工程进度款金额:
258+12+5-41=234万元
4.
完工验收条件还应包括:工程已按规定进行了有关验收,工程完工结算已完成,施工现场已进行清理,需移交项目法人的档案资料已按要求整理完毕。
参考答案:↓
解析:
1.
主体工程施工招标还应具备的条件有:建设资金来源已经落实;年度投资计划已经安排;具有能满足招标要求的设计文件;已与设计单位签订适应施工进度要求的图纸交付合同(或协议)。
2.
劳资专管员在监督管理过程中应掌握施工现场用工、考勤、工资支付等情况;审核分包单位编制的农民工工资支付表。
3.

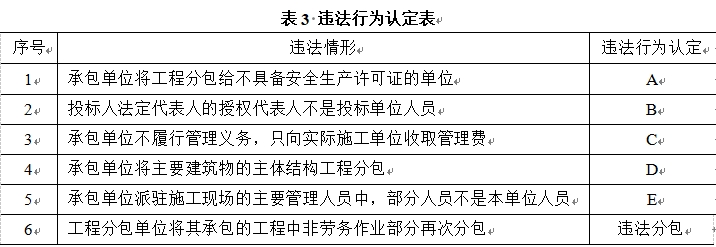

A—违法分包;
B—出借(或借用)资质;
C—转包;
D—违法分包;
E—出借(或借用)资质。
4.
不妥之处:工程价款结算总额的5%。
改正:上限不得高于(或不超过)工程价款结算总额的3%。
5.
发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金余额,并有权延长责任期,直至完成剩余工作为止。
参考答案:↓
解析:
1.
(1)大坝级别为3级,围堰建筑物级别为5级。
(2)适用于本工程基本施工导流方式:一次拦断河床围堰导流(或全段围堰法导流)。
2.
(1)设计干密度=击实最大干密度×压实度=1.72g/cm3×97%=1.67g/cm3。
(2)进占法铺料施工的优点:
避免在压实土层上开行,造成超压(或引起剪力破坏)。
(3)专业班组数量:4个。
(4)同一工段流水作业要求:各专业班组按工序依次连续施工。
(5)还应检查:土块大小、压实后的干密度等项目。
3.

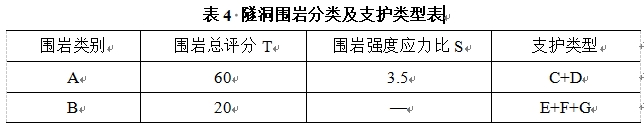

(1)围岩类别:A—Ⅲ、B—Ⅴ。
(2)支护类型:
C+D:①+③(或喷混凝土+系统锚杆加钢筋网)
E+F+G:①+②+④(或喷混凝土+系统锚杆+钢构架)
(3)还应考虑的因素:岩体完整程度、地下水、主要结构面产状。
4.
(1)质量事故类别:较大质量事故。
(2)除罚款外,还可采用的责任追究方式:责令停止执业(1分)1年。
(3)顶格罚款比例为10%。
对项目经理的顶格罚款额:20万元×10%=2万元。
5.
(1)四节内容:节能、节地、节材、节水。
(2)分别响应了:减量化、资源化要求。
参考答案:↓
解析:
1.

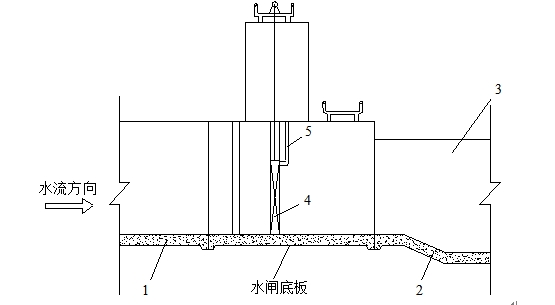

1—铺盖、2—护坦(消力池)、3—下游翼墙、4—闸门、5—胸墙。
2.
(或20×25×2/5=200m3)
不满足要求
3.
第二序孔:b、f
第三序孔:a、c、e、g
4.
浇筑止水缝部位混凝土还应注意:
止水片高程处,不得设置施工缝;
当混凝土将淹没止水片时,应再次清除表面污垢;
嵌固止水片的模板应适当推迟拆模时间。
5.
启闭机还应进行:
空载试验、静载试验
目的:检查起升机构、运行机构和制动器的工作性能
6.
(1)堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应比设计基面边线宽出30~50cm。
(2)堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。
(3)堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设计要求。
