“微信扫一扫”进入考试题库练习及模拟考试
第261题
根据《水利工程设计变更管理暂行办法》(水规计〔2012〕93号),涉及工程规模发生较大变化的设计变更应事先征得( )的同意。
A.原可行性研究报告批复部门
B.原初步设计审查部门
C.施工图设计审查部门
D.项目主管部门
参考答案:A
解析:
【内容考查】本题考查的是建设实施阶段的工作内容。
【选项分析】涉及工程开发任务变化和工程规模、设计标准、总体布局等方面较大变化的设计变更,应当征得原可行性研究报告批复部门的同意。
A.14
B.10
C.7
D.5
参考答案:D
解析:
【内容考查】本题考查的是招标投标制。
【选项分析】根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总〔2004〕511号),招标文件中规定给予补偿的,招标人应在与中标人签订合同后5个工作日内予以给付。【此知识点已删除】
第263题
根据《防洪法》,在蓄滞洪区内建设非防洪建设项目,未编制洪水影响评价报告且逾期不改正的,最多可处以( )万元罚款。
A.3
B.5
C.7
D.10
参考答案:B
解析:
【内容考查】本题考查的是在河道湖泊上建设工程设施的防洪要求。
【选项分析】根据《防洪法》,在洪泛区、蓄滞洪区内建设非防洪建设项目,未编制洪水影响评价报告的,责令限期改正;逾期不改正的,处五万元以下的罚款。
第264题
根据《水库工程管理设计规范》(SL 106—1996),下列关于平原区水库的说法中,正确的是( )。
A.大型水库,从下游排水沟外沿向外不少于50m
B.中型水库,从下游排水沟外沿向外不少于10m
C.大型水库,从上游坝轴线向上不少于150m
D.中型水库,从上游坝轴线向上不少于100m
参考答案:A
解析:
【内容考查】本题考查的是水工程的管理范围和保护范围。
【选项分析】平原区水库,应符合以下规定:
①大型水库,下游从排水沟外沿向外不少于50m;
②中型水库,下游从排水沟外沿向外不少于20m;
③大坝两端,从坝端外延不少于100m。
第265题
根据《水利水电工程施工质量检测与评定规程》(SL 176—2007),单位工程施工质量等级为合格,其外观质量得分率至少应达( )。
A.85%
B.80%
C.75%
D.70%
参考答案:D
解析:
【内容考查】本题考查的是新规程有关施工质量优良标准。
【选项分析】单位工程施工质量合格标准为:
①所含分部工程质量全部合格;
②质量事故已按要求进行处理;
③工程外观质量得分率达到70%以上;
④单位工程施工质量检验与评定资料基本齐全;
⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
第266题
碾压混凝土坝渗流分析的主要内容包括( )。
A.确定渗透压力
B.确定渗透坡降
C.确定渗透流速
D.确定浸润线的位罝
E.确定渗流量
参考答案:ABCE
解析:
【内容考查】本题考查的是水工建筑物渗流分析。
【选项分析】渗流分析主要内容有:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石坝,还应确定浸润线的位罝。
本题考查混凝土坝的渗流分析内容,故不包括确定浸润线位置。
第267题
大坝混凝土粗骨料最大粒径为80mm时,施工中粒径组合分级宜包括( )。
A.D10
B.D20
C.D40
D.D80
E.D120
参考答案:BCD
解析:
【内容考查】本题考查的是建筑材料的类型。
【选项分析】粗集料(碎石、卵石)的品质要求中,当最大粒径为80mm时,分成D20、D40、D80三级。
第268题
大中型水电工程项目设计阶段包括( )。
A.预可行性研究
B.可行性研究
C.初步设计
D.招标设计
E.施工图设计
参考答案:ABDE
解析:
【内容考查】本题考查的是水利工程建设项目的类型及建设阶段划分。
【选项分析】大中型水电工程项目设计阶段包括预可行性研究阶段、可行性研究阶段、招标设计阶段、施工图设计阶段。(此知识点新教材已删除)
第269题
根据《水电工程验收管理办法》(国能新能〔2011〕263号),下列验收由国家能源局负责的有( )。
A.工程蓄水验收
B.工程截流验收
C.水轮发电机组启动验收
D.枢纽工程专项验收
E.竣工验收
参考答案:ADE
解析:
【内容考查】本题考查的是水力发电工程验收的分类及工作内容。
【选项分析】工程蓄水验收、枢纽工程专项验收和工程竣工验收由国家能源局负责,并委托有资质单位作为验收主持单位,会同工程所在地省级发展改革委、能源局共同组织验收委员会进行。工程截流验收由项目法人会同工程所在地省级发展改革委、能源局共同组织验收委员会进行;水轮发电机组启动验收由项目法人会同电网经营管理单位共同组织验收委员会进行,具体要求按相关规定执行。(此知识点新教材已删除)
第270题
根据《水利基本建设项目竣工决算审计规程》(SL 557—2012),竣工决算审计是( )的重要依据。
A.竣工结算调整
B.竣工验收
C.竣工财务决算审批
D.施工单位法定代表人任期经济责任评价
E.项目法人法定代表人任期经济责任评价
参考答案:ABCE
解析:
【内容考查】本题考查的是竣工审计的基本内容。
【选项分析】竣工决算审计是建设项目竣工结算调整、竣工验收、竣工财务决算审批及项目法人法定代表人任期经济责任评价的重要依据。
第271题
水利工程项目施工管理机构中,必须是承包人本单位的人员有( )等。
A.财务负责人员
B.进度管理人员
C.质量管理人员
D.资料管理人员
E.安全管理人员
参考答案:ACE
解析:
【内容考查】本题考查的是承包单位分包的管理职责。
【选项分析】承包人在施工现场所设项目管理机构的项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员必须是工程承包人本单位的人员。
第272题
根据水利部对水利工程质量管理体制建设的总体要求,水利工程质量工作格局包括( )等。
A.政府监管
B.项目法人负责
C.企业主体
D.市场调节
E.行业自律
参考答案:ACDE
解析:
【内容考查】本题考查的是水利工程项目法人质量管理职责。
【选项分析】质量管理体制建设的总体要求是,加大政府对水利工程质量监督管理的力度,完善水利工程建设项目法人对水利工程质量负总责,勘察、设计、施工、监理及质量检测等单位依法各负其责的质量管理体系,构建政府监管、市场调节、企业主体、行业自律、社会参与的质量工作格局。【此知识点已删除】
第273题
根据《水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理办法》(水安监〔2011〕374号),“三类人员”安全生产知识考核主要测试申请人对( )等知识的掌握情况。
A.文化
B.法律法规
C.安全生产管理
D.施工技术
E.安全生产技术
参考答案:BCE
解析:
【内容考查】本题考查的是水利水电工程施工单位管理人员安全生产考核的要求。
【选项分析】水利工程施工单位的安全生产管理三类人员安全生产考核中,知识考核是对申请人具备法律法规、安全生产管理、安全生产技术知识情况的测试。(此知识点已修改)
第274题
下列验收管理文件中,需注册建造师签章的有( )。
A.验收申请报告
B.法人验收质量结论
C.施工管理工作报告
D.代表施工单位参加工程验收人员名单确认表
E.验收鉴定书
参考答案:ABCD
解析:
【内容考查】本题考查的是一级建造师(水利水电工程)施工管理签章文件目录。
【选项分析】水利水电工程注册建造师施工管理签章文件中,属于验收管理文件的有:验收申请报告、法人验收质量结论、施工管理工作报告、代表施工单位参加工程验收人员名单确认表。(此知识点新教材已删除)
第275题
根据《水电工程施工组织设计规范》(DL/T 5397—2007),下列情况中,导流建筑物洪水设计标准可选用上限值的有( )。
A.河流水文实测资料系列较长(大于20年)
B.工程处于暴雨中心区
C.采用新型围堰结构形式
D.处于关键施工阶段,失事后可能导致严重后果
E.导流工程规模、投资和技术难度用上限值和下限值相差不大
参考答案:BCDE
解析:
【内容考查】本题考查的是水力发电工程施工组织的内容。
【选项分析】在下列情况下,导流建筑物洪水设计标准可选用上限值的有:
①河流水文实测资料系列较短(小于20年)或工程处于暴雨中心区;
②采用新型围堰结构形式;
③处于关键施工阶段,失事后可能导致严重后果;
④导流工程规模、投资和技术难度用上限值与下限值相差不大。
(此知识点新教材已删除)
参考答案:见解析
解析:

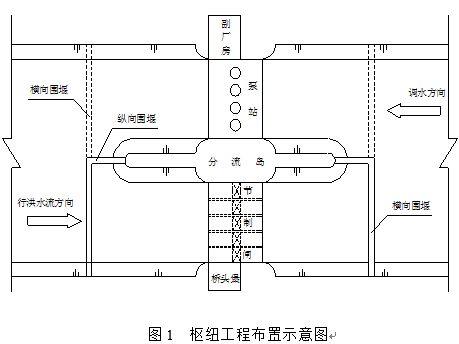

1.工程等别Ⅱ等(此知识点2018教材已删除),主要建筑物级别2级,临时建筑洪水标准重现期为20~10年。
2.水闸先施工,泵站后施工。理由:采用分期导流方式,水闸可用于二期导流。水闸汛期排水比泵站强的多。
3.不可行。因为本工程含水层粉细砂和中粗砂层渗透系数较大,地基承压含水层水头较高(承压水位高于节制闸底板高程),因此不宜采用单排真空井点降水。宜采用管井降水方案。
【名师点拨】本题考查基坑降排水的措施,注意区分轻型井点和管井降水的适用条件。
轻型井点降水的适用条件
(1)黏土、粉质黏土、粉土的地层。
(2)基坑边坡不稳,易产生流土、流砂、管涌等现象。
(3)地下水位埋藏小于6.0m,宜用单级真空点井;当大于6.0m时,场地条件有限宜 用喷射点井、接力点井;场地条件允许宜用多级点井。
管井井点降水适用条件
(1)第四系含水层厚度大于5.0m。
(2)含水层渗透系数宜大于1.0m/d。
4.施工现场可能存在的重大危险源(部位或作业)有:30米以上的高处作业(泵站厂房、启闭机房、桥头堡施工操作平台)、“四口”部位(楼梯口、通道口、预留洞口、电梯井口)、临时用电设施、塔吊、外悬挑脚手架、移动操作平台、易发生事故的交叉作业、桥式起重机等。
5.“四口”是指楼梯口、通道口、预留洞口、电梯井口。
参考答案:见解析
解析:
1.承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程进度安排。
2.控制性节点工期T的最迟时间为2012年5月30日。施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而6月份进入主汛期(在5月30日前应具备通水条件)。

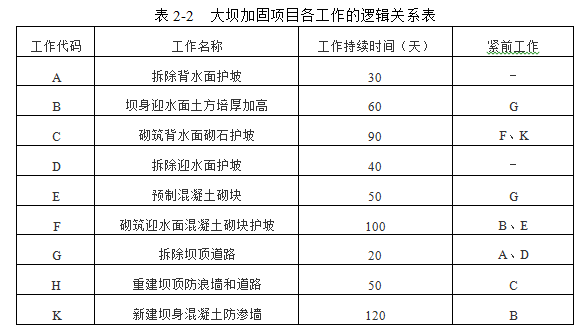

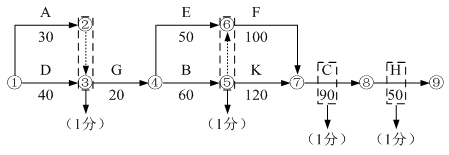

3.图2修订的主要内容包括:
(1)A工作增加节点②(A工作后增加虚工作)
(2)节点⑤、⑥之间增加虚工作(B工作应是F的紧前工作)
(3)工作H与C先后对调
(4)工作H、C时间分别为50和90
或:承包人修订后的大坝加固项目施工进度计划
4.按计划,F工作最早完成日期为2012年5月10日,在施工条件不变情况下,增加12%的工程量,工作时间需延长12天(100×12%=12),F工作将于2012年5月22日完成,对安全度汛无影响。
5.(1)2月份监理人认可的已实施工程价款:98万元
(2)工程预付款扣回金额:220-211.43=8.57万元
截至2013年1月底合同累计完成金额1920万元,相应工程预付款扣回金额按公式计算结果为211.43万元。
截至2013年2月底合同累计完成金额2018万元,相应工程预付款扣回金额按公式计算结果为225.43万元。
225.43万元>220万元(2200×10%)
(3)工程质量保证金扣留额:98×5%=4.9万元(此知识点2018年教材变动)
(4)发包人应支付的工程款:98-8.57-4.9=84.53万元
(或:98-(2200×10%-211.43)-(98×5%)=84.53万元)。
参考答案:见解析
解析:

1.A代表垫层区,主要作用是为混凝土面板提供平整、密实的基础。
B代表过渡区,主要作用是保护垫层,防止垫层在高水头作用下产生破坏。
C代表主堆石区,主要作用是承受水荷载。
【名师点拨】考查面板堆石坝的坝体分区及各区段的作用,是识图题中的常考点,需熟练掌握。
2.不妥1:对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分包,必须经项目的上级主管部门同意方可指定分包人。
不妥2:项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给分包人丙实施)。理由:混凝土面板作为主要建筑物的主体结构,不得进行工程分包。
不妥3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。理由:指定分包人乙直接对项目法人负责;混凝土面板浇筑为违法分包。
3.承包人可采取的防渗固坡处理措施有:碾压砂浆、喷射混凝土、喷洒阳离子乳化沥青。(此知识点2018教材已删除)
4.混凝土面板养护应从混凝土的初凝后开始,持续养护至水库蓄水为止。养护的具体措施:
面板的养护包括保温、保湿两项内容。一般采用草袋保温,喷水保湿,并要求连续养护。
参考答案:见解析
解析:
1.(1)投标报价规定中的疑问和不妥之处有:
① 不应设定最低投标限价;
② 参与计算评标基准价的投标人是否需通过初步评审,不明确;
③ 投标报价得分是否允许插值,不明确;
(2)总价子目的计量与支付内容中的不妥之处有:
① 除价格调整因素外,总价子目的计量与支付应以总价为基础不妥;
改正:总价子目的计量与支付应以总价为基础不因价格调整因素而改变。
② 总价子目的工程量是承包人用于结算的最终工程量不妥;
改正:除变更外,总价子目的工程量是承包人用于结算的最终工程量。
2.投标人可依据下述途径维护自身权益:
① 发送招标文件澄清或修改函;
② 发送招标文件异议;
③ 向行政监督部门投诉。
3.(1)观点一、观点三和观点四符合不平衡报价适用条件。
(2)不平衡报价的利:既不提高总报价、不影响报价得分,又能在后期结算时得到更理想的经济效益。
不平衡报价的弊:投标人报低单价的项目,如工程量执行时增多将造成承包人损失;不平衡报价过多或过于明显可能导致报价不合理,引起投标无效或不能中标。
4.费用A指零星材料费,计费基础是人工费和机械使用费之和;
机械B指拖拉机;
机械C指推土机。
5.直接费=人工费+材料费+机械使用费=11.49+43.19+420.38=475.06(元/100m3)。
施工管理费=直接费×11.84%=475.06×11.84%=56.25(元/100m3)
企业利润=(直接费+施工管理费)×7%=(475.06+56.25)×7%=37.19(元/100m3)
(该知识点新教材有变化)
6.运送、空回、卸土推平。
【名师点拨】本题综合考查了招投标和成本管理的内容,两者都属于常考内容,需要理解教材内容后再去记忆。
参考答案:见解析
解析:
1.①为中粗砂,②为小石,③为中石,④为排水孔(或冒水孔)。
反滤层施工质量检查要点为:对于反滤层铺填的厚度、是否混有杂物、填料的质量及颗粒级配等应全面检查。
2.料场土的干密度:ρd=1.86/(1+24%)=1.50g/cm3或(1.50t/m3)
填筑控制干密度:1.67×97%=1.62g/cm3或(1.62t/m3)
设料场需要备的方量为V(万m3),根据干土质量相等:
1.50×V=1.62×200
V=1.62/1.50×200=216.0万m3
[或: V=1.67×0.97×1.24/1.86×200=216.0万m3]
3.料场还需复查的内容为:
(1)覆盖层或剥离层厚度;
(2)料场的分布、开采及运输条件;
(3)料场的水文地质条件;
(4)料层厚度、分布情况和有效储量。
【名师点拨】此内容来自规范。
4.钢筋的复检内容为:拉力(或强度)、延伸率、冷弯、重量偏差、直径偏差。
5.重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已有时)等单位,组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
【名师点拨】考查工程质量评定工作,注意区分单元工程、重要隐蔽单元工程及关键部位单元工程、分部工程和单位工程的质量评定。
(1)单元(工序)工程质量在施工单位自评合格后,报监理单位复核,由监理工程师 核定质量等级并签证认可。
(2)重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检 后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有 时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构 核备。
(3)分部工程质量,在施工单位自评合格后,报监理单位复核,项目法人认定。分部 工程验收的质量结论由项目法人报质量监督机构核备。大型枢纽工程主要建筑物的分部工 程验收的质量结论由项目法人报工程质量监督机构核定。
(4)单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位 工程验收的质量结论由项目法人报质量监督机构核定。
6.施工、监理和设计单位作为被验单位不妥;施工、监理和设计单位应是验收工作组成员单位。
