一级建造师《水利工程管理与实务》历史真题(350题)


第301题 水泥砂浆的保水性可用( )表示。


A.和易性

B.坍落度

C.泌水率

D.流动性

E.分层度


参考答案:CE


第302题 渗透破坏的基本形式一般可分为( )等。


A.管涌

B.流土

C.塌方

D.接触冲刷

E.接触流失


参考答案:ABDE


第303题 高压喷射灌浆“三管法”施工的主要机械设备包括( )。


A.钻机

B.打桩机

C.高压水泵

D.空压机

E.高压泥浆泵


参考答案:ACDE


第304题 碾压混凝土经振动碾压3~4遍后仍无灰浆泌出,且出现粗集料被压碎现象,表明( )。


A.拌和料太干

B.VC值过小

C.拌和料太湿

D.VC值过大

E.水泥用量过少


参考答案:AD


第305题 关于施工照明电源电压的说法,正确的有( )。


A.一般场所用220V

B.行灯不大于36V

C.直径2.1m的地下洞室开挖不大于36V

D.在潮湿场所的不大于24V

E.在锅炉或金属容器内的不大于24V


参考答案:ABCD


第306题 水利工程建设稽察方式有( )。


A.重点稽察

B.抽察

C.随机察

D.项目稽察

E.回头看


参考答案:DE


第307题 关于水利工程建设程序的说法,正确的有( )。


A.项目建议书解决项目建设的必要性问题

B.初步设计解决项目建设的社会可行性问题

C.水利工程建设项目分为公益性和经营性两类

D.水利工程建设程序包括后评价阶段

E.建设实施阶段与运行准备阶段时间不可以重叠


参考答案:AD


第308题 关于水利建设市场主体信用信息管理的说法,正确的有( )。


A.不良行为记录信息分为三种

B.不良行为记录信息量化计分管理结果是“白名单”认定的重要依据

C.一般不良行为记录信息可申请信用修复

D.信用状况良好且连续3年无不良行为记录,资质管理方面可享受“绿色通道”

E.信用状况良好且连续3年无不良行为记录,行政许可管理方面可享受“容缺受理”


参考答案:ACDE


第309题 根据《水法》,水工程包括( )。


A.航道工程

B.港口工程

C.跨海桥梁工程

D.城镇供排水工程

E.海涂围垦工程


参考答案:ABDE


第310题 根据《水电水利工程施工监理规范》(DL/T5111),水力发电工程项目划分为( )。


A.单项工程

B.单位工程

C.分部工程

D.分项工程

E.单元工程


参考答案:BCDE


第311题 背景资料

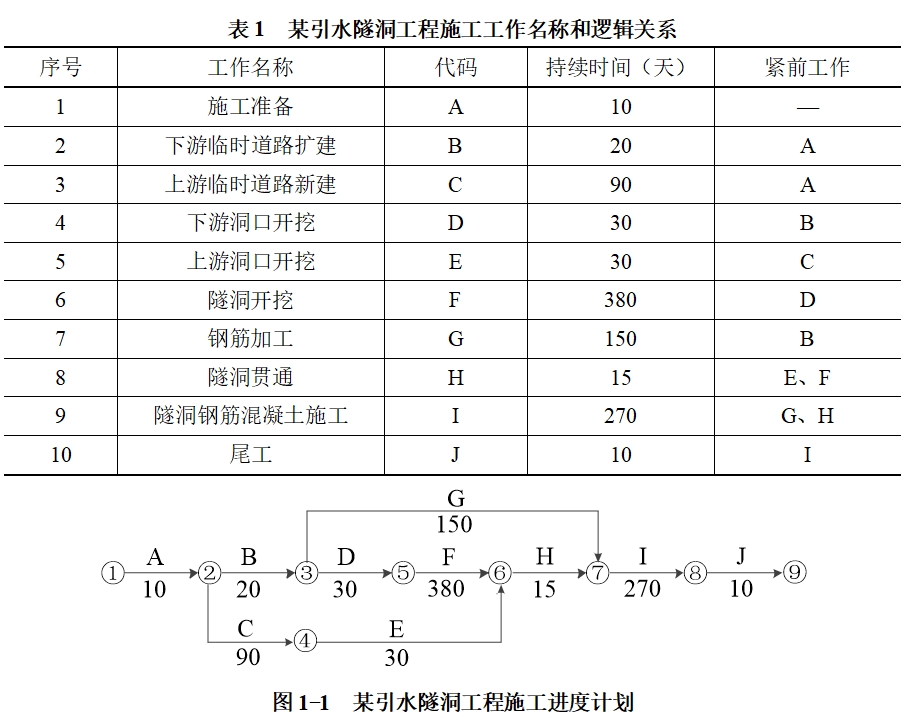

某引水隧洞工程为平洞,采用钻爆法由下游向上游开挖,钢筋混凝土衬砌采用移动模板浇筑。各工作名称和逻辑关系如表1,经监理人批准的施工进度计划如图1-1所示。

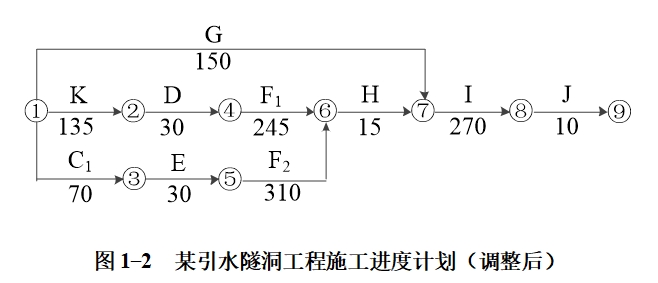

事件一:工程按计划如期开工,A工作完成后,因受其他标段施工影响(非本工程承包人责任)D工作开始时间将延迟,经发包人批准监理人通知承包人B工作、C工作正常进行,G工作不受影响,D工作暂停,开始时间推迟135天。为保证工程按期完成,要求承包人调整进度计划。承包人提出将开挖方式改为从上下游两端相向开挖的赶工方案,并制定了新的进度计划如图1-2所示,其中C1表示原计划C工作的剩余工作,K表示暂停施工。发包人与承包人依据赶工方案签订了补充协议,约定合同工期目标不变,相应增加赶工措施费108万元;如提前完工,奖励1.5万元/天,如延迟完工,逾期违约金1.5万元/天。

事件二:上游段开挖过程中因未及时支护造成洞内塌方,处理塌方体石方量450m3,用时8天,承包人以地质原因为由,提出49500元(110元/m3×450m3,综合开挖单价110元/m3)的费用补偿和工期索赔要求。

事件三:根据赶工方案,隧洞开挖过程中当两个相向开挖的工作面相距小于L1距离爆破时,两侧施工人员均应撤离工作面;相距L2时,上游侧停止工作,由下游侧单向贯通。

事件四:施工进度检查时,发现H工作比计划延迟了10天完成,I工作实际持续时间254天完成,J工作实际持续时间6天完成。

问题

1.水工地下洞室按照倾角(洞轴线与水平面的夹角)分类,除平洞外,还有哪些类型?分别指出相应倾角范围。

2.给出图1-2中F1、F2的工作名称,并指出关键线路。

3.事件二中承包人的要求是否合理?说明理由。

4.根据《水工建筑物地下开挖工程施工规范》(SL 378)的规定,事件三中L1、L2分别应为多少米?

5.根据事件四中的检查结果,写出工程实际完成总工期,与合同工期相比提前或延迟的时间;根据补充协议,计算发包人应向承包人支付的费用。



参考答案:↓


解析:

1.水工地下洞室还有:斜井(1分):倾角6°~75°;

竖井(1分);倾角≥75°;

2.F1为下游段隧洞开挖;F2为上游段隧洞开挖;

关键线路一:K→D→F1→H→I→J(或①→②→④→⑥→⑦→⑧→⑨);

关键线路二:C1→E→F2→H→I→J(或①→③→⑤→⑥→⑦→⑧→⑨)。

3.不合理,承包人责任。

4.L1为30m;L2为15m。

5.实际总工期725天,与合同工期目标相比提前10天;

发包人应向承包人支付的费用:108+10×1.5=123万元


第312题 背景资料

某新建大型水库枢纽工程,投资来源于国有资金。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009年版)签订了施工总承包合同,工程量清单计价约定以《水利工程工程量清单计价规范》(GB 50501)为标准。南干渠隧洞工程估算投资1000万元,发包人将其以暂估价项目形式列入上述施工总承包合同中。工程实施中发生如下事件:

事件一:发包人要求采用招标方式确定南干渠隧洞工程承包人。按照规定程序,施工单位乙被确定为南干渠隧洞工程承包人,并与施工单位甲签订了分包合同。

事件二:南干渠隧洞工程设计方案中,隧洞长度1000m,圆形平洞,内径5m,混凝土衬砌厚度为50cm。施工完成后,隧洞平均超挖以15cm计。南干渠隧洞开挖衬砌示意图如图2所示。

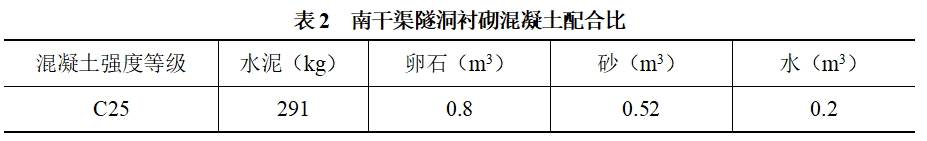

事件三:南干渠隧洞工程设计衬砌量8635m3,实际衬砌量12223.55m3(含损耗),单价中衬砌混凝土配合比(每立方米混凝土用量)如表2所示。工程完工后,施工单位乙向监理人提交了混凝土衬砌子目完工付款申请单,申请计量工程量为12223.55m3

事件四:根据《保障农民工工资支付条例》,为保障分包单位农民工工资支付,南干渠隧洞工程分包合同约定了相关方责任,部分内容按编号如下:

① 存储农民工工资保证金;

② 编制农民工工资支付表;

③ 配备劳资专管员;

④ 对农民工实名登记;

⑤ 将人工费及时足够拨付至农民工工资专用账户;

⑥ 开设农民工工资专用账户。

问题

1.事件一中,发包人要求以招标方式确定南干渠隧洞工程承包人是否合理?说明理由。

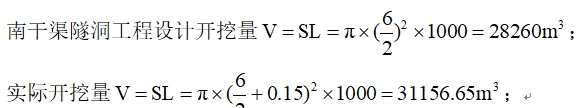

2.根据事件二,列式计算南干渠隧洞工程石方开挖设计工程量和实际工程量(π取3.14),并判定计量支付采用的工程量。

3.根据事件三,计算南干渠隧洞工程混凝土衬砌子目实际的水泥和砂用量。

4.指出并改正事件三中施工单位乙申请南干渠隧洞工程混凝土衬砌子目完工付款申请中的不妥之处。

5.事件四中关于保障农民工工资支付的约定,哪些属于施工单位甲的责任?哪些属于施工单位乙的责任?(用编号表示)



参考答案:↓


解析:

1.发包人要求采用招标方式确定南干渠隧洞工程承包人合理。

理由:合同估算价1000万元,超过400万元,且资金来源于国有资金。

2.

计量与支付采用的工程量:以设计开挖量计量。

3.南干渠隧洞工程混凝土衬砌子目中:

水泥用量:12223.55×291=3557053.05kg(或=3557.05t)

砂用量:12223.55×0.52=6356.25m3

4.不妥之处一:施工单位乙向监理人提交混凝土衬砌子目完工付款申请单。

改正:由施工单位甲向监理人提交混凝土衬砌子目完工付款申请单。

不妥之处二:混凝土衬砌子目以实际衬砌工程量12223.55m3计量。

改正:混凝土衬砌子目应以设计衬砌工程量8635m3计量。

5.属于施工单位甲的责任:① ③ ⑥

属于施工单位乙的责任:② ④


第313题 背景资料

某河道新建节制闸工程,闸室及岸翼墙地基采用换填水泥土处理;消力池末端(水平段)设冒水孔,底部设小石子、大石子和中粗砂三级反滤,消力池纵剖面如图3所示。工程建设过程中发生如下事件:

事件一:工程开工前,监理机构组织编制了本工程保证安全生产的措施方案,内容包括工程概况、编制依据、安全生产规章制度、安全生产管理机构及相关负责人等。该方案经总监理工程师审核批准,并于工程开工后的第21个工作日报有管辖权的水行政主管部门备案。

事件二:本工程采用塔式起重机进行垂直运输作业,吊装过程中发生模板坠落事故,致1人死亡、2人重伤、1人轻伤。事故发生后,现场施工人员立即向本单位负责人做了报告。在事故调查中发现,塔式起重机的部分作业人员没有特种作业操作资格证书。

问题

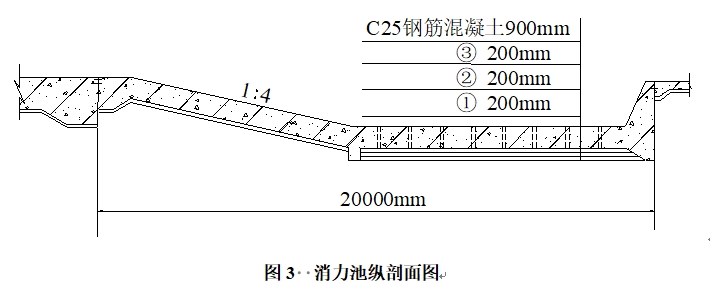

1.根据背景资料,指出图3中消力池位于闸室的上游还是下游;图中①、②、③分别代表哪种反滤材料?

2.根据《水利工程建设安全生产管理规定》,指出并改正事件一中的不妥之处。

3.根据《水利工程建设安全生产管理规定》,本工程保证安全生产的措施方案除事件一列出的内容外,还应包括哪些内容?

4.根据《生产安全事故报告和调查处理条例》和水利部有关规定,指出事件二中的生产安全事故等级;施工单位负责人接到报告后,应在多长时间内向当地政府哪些部门报告?

5.根据《水利工程建设安全生产管理规定》,事件二中塔式起重机的哪些作业人员应取得特种作业操作资格证书?



参考答案:↓


解析:

1.消力池位于闸室的下游。

① 代表中粗砂;② 代表小石子;③ 代表大石子。

2.不妥之处1:监理机构组织编制了保证安全生产的措施方案;

不妥之处2:该方案经总监理工程师审核批准;

不妥之处3:工程开工后的第21个工作日报有管辖权的水行政主管部门备案。

改正:根据《水利工程建设安全生产管理规定》,项目法人应当组织编制保证安全生产的措施方案;该方案应自工程开工之日起15个工作日内报有管辖权的水行政主管部门备案。

3.保证安全生产的措施方案还应包括:安全生产管理人员及特种作业人员等持证上岗情况;生产安全事故的应急救援预案;工程度汛方案、措施等。

4.生产安全事故等级:一般事故。

根据《生产安全事故报告和调查处理条例》和水利部有关规定,施工单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和水行政主管部门报告。

5.根据《水利工程建设安全生产管理规定》,事件二中塔式起重机的垂直运输机械作业人员(或塔式起重机操作人员)、安装拆卸工、起重信号工等人员应取得特种作业操作资格证书。


第314题 背景资料

某灌溉输水工程,施工过程中发生如下事件:

事件一:项目法人组织监理、设计及施工等单位进行工程项目划分,共分为渠道、渡槽、隧洞等5个单位工程,确定了主要单位工程和关键部位单元工程等主要内容,监理单位在主体工程开工前将项目划分表及说明书报工程质量监督机构确认。

事件二:工程中的渡槽槽身,采用定型钢模板现场预制。施工单位将预制工序划分为:①场地平整压实,②混凝土基座平台制作,③钢筋笼吊装,④外模安装,⑤底模安装调平,⑥内模安装,⑦模板支撑加固,⑧槽身预制拉杆(横梁)安装,⑨槽身混凝土浇筑,⑩槽身吊装存放,⑪内模拆除(混凝土养护),⑫外模拆除。槽身预制施工工艺流程如下:

①场地平整压实→②混凝土基座平台制作→A→B→③钢筋笼吊装→C→D→E→⑨槽身混凝土浇筑→⑪内模拆除(混凝土养护)→F→G→拆除底模。

事件三:工程中的隧洞为平洞,横断面跨度4.2m,地质以Ⅳ类围岩为主,局部Ⅴ类。施工单位编制了开挖方案,确定洞身采用全断面钻爆法施工,用自钻式注浆锚杆进行随机支护,明确了Ⅳ类、Ⅴ类围岩开挖循环进尺控制参数。

事件四:施工期间未发生质量事故,合同工程完成后,施工单位对工程项目质量进行了自评,所有分部工程质量全部合格,其中主要分部工程全部优良,自评结果见表4。项目法人组建了合同工程完工验收工作组,监理单位主持了合同工程完工验收,通过了《合同工程完工验收鉴定书》,《合同工程完工验收鉴定书》按照规程进行了分发和备案。

问题

1.指出并改正事件一中工程项目划分表及说明书申报程序的不妥之处;工程项目划分除确定主要单位工程和关键部位单元工程外,还应确定哪些主要内容?写出本工程渠道单位工程项目划分的原则。

2.根据事件二,写出槽身预制施工工艺流程中A、B、C、D、E、F、G对应的工序名称(用背景资料的工序编号①、②、……、⑫作答)。

3.根据事件三,按照跨度大小判定该隧洞的洞室规模类别;按照作用原理划分,除自钻式注浆锚杆外,锚杆的主要类型还包括哪些?写出Ⅳ类围岩开挖循环进尺参数的控制范围。

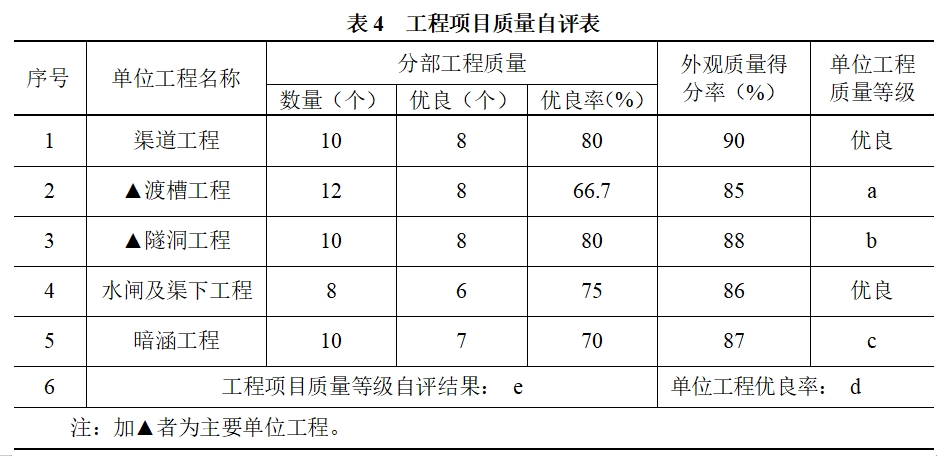

4.根据《水利水电工程施工质量检验与评定规程》(SL 176),写出表4中a、b、c所表示的对应单位工程质量等级;列式计算单位工程优良率d(用“%”表示);判定e所表示的质量等级。

5.根据事件四,指出并改正合同工程完工验收组织的不妥之处;写出《合同工程完工验收鉴定书》分发及备案的具体规定。



参考答案:↓


解析:

1.(1)不妥之处:监理单位在主体工程开挖前将项目划分表及说明书报工程质量监督机构确认。

正确做法:项目法人(或建设单位)在主体工程开挖前将项目划分表及说明书报工程质量监督机构确认。

(2)工程项目划分还应确定主要分部工程和重要隐蔽单元工程等主要内容。

(3)渠道单位工程项目划分的原则:按照工程结构划分单位工程。

2.渡槽预制施工流程中的工序名称:A— ⑤ ,B— ④ ,C— ⑥ ,D— ⑧ ,E— ⑦ ,F— ⑫ ,G— ⑩ 。

3.(1)隧洞的洞室规模类别:小断面。

(2)除自钻式注浆锚杆外,锚杆的主要类型还包括:全长粘结性锚杆、端头锚固形锚杆、摩擦型锚杆和预应力锚杆。

(3)Ⅳ类围岩开挖循环进尺参数范围:一般控制在2m以内(或2米以内)。

4.(1)根据分部工程优良率70%以上及外观质量得分率85%以上,单位工程质量等级  a:合格,b:优良,c:优良。

(2)单位工程优良率  d=4/5×100%= 80% 。

(3)根据单位工程优良率70%以上,且主要单位工程全部优良(渡槽单位工程质量等级a为合格),该工程项目质量等级e:合格。

5.(1)不妥之处:监理单位主持了合同工程完工验收。

正确做法:项目法人(或建设单位)主持合同工程完工验收。

(2)鉴定书分发和备案的规定:自验收鉴定书通过之日起30个工作日内,应由项目法人将合同完工验收鉴定书发送有关单位,并报法人验收监督管理机关备案。


第315题 背景资料

某新建大型水库枢纽工程主要建设内容包括主坝、副坝和泄水闸等。其中主坝为混凝土面板堆石坝,副坝为均质土坝。工程施工过程中,发生如下事件。

事件一:副坝坝顶混凝土防浪墙施工采用移动式模板(见图5)。

事件二:施工单位采用环刀取样检测副坝土料填筑压实度,并按《土工试验方法标准》(GB/T 50123)进行了土工试验,试验结果见表5(土料最大干密度为1.66g/cm3)。

事件三:施工现场新到一批钢筋,施工单位根据《水工混凝土施工规范》(SL 677)进行取样,并将样品送到符合资质要求的检测单位进行了拉力试验。

事件四:本工程采用紫铜片止水。施工单位提出的止水施工技术方案部分内容如下:

① 沉降缝的填充采用先装填料后浇筑混凝土的填料施工方法;

② 紫铜片接头采用双面焊,搭接长度为10mm;

③ 止水片的交叉处接头在加工厂加工制作;

④ 水平止水片上40cm处设置了水平施工缝,采用了将止水片留出的施工方法;

⑤ 紫铜止水片的沉降槽采用了聚乙烯闭孔泡沫条填充;

⑥ 混凝土浇筑过程中,为了保证止水片与混凝土结合紧密,采用了振捣器在止水片上及止水片附近振捣的加强振捣措施;

⑦ 焊接采用紫铜焊条焊接;

⑧ 焊缝用水做渗透检验。

事件五:工程按合同要求完工,在办理具体交接手续的同时,施工单位向项目法人递交了工程质量保修书。

问题

1.指出图5中的1、2、3、4分别代表的构件名称。

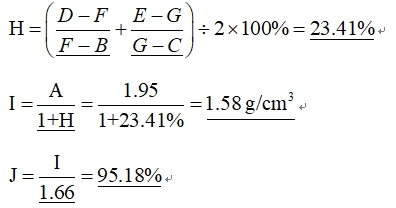

2.根据事件二,计算副坝土料填筑的压实度(须用数据代码列出算式,计算结果保留到小数点后2位)。

3.事件三中除拉力试验外,钢筋还应进行哪些试验?拉力试验项目中包括哪三个指标?

4.本工程主坝混凝土面板的施工作业内容有哪些?

5.改正事件四中的不妥之处。

6.根据事件五,本工程质量保修书中的主要内容有哪些?



参考答案:↓


解析:

1.1支承钢架;2花蓝螺杆(可调节支撑);3行驶轮;4轨道。

2.

3.冷弯试验、屈服点(屈服强度)、抗拉强度、伸长率。

4.面板的分块、垂直缝砂浆条铺设、钢筋架立、止水安装、面板混凝土浇筑、面板养护。

5.改正:

② 双面焊其搭接长度不应小于20mm;

⑥ 振捣器不得触及止水片;

⑦ 宜用黄铜焊条;

⑧ 应抽样用煤油做渗透检验。

6.① 合同工程完工验收情况;

② 质量保修的范围和内容;

③ 质量保修期;

④ 质量保修责任;

⑤ 质量保修费用。


第316题 以提高岩体的整体性和抗变形能力为目的的灌浆技术称为( )。


A.帷幕灌浆

B.接触灌浆

C.回填灌浆

D.固结灌浆


参考答案:D



第318题 在渗流作用下,黏性土土体发生隆起、断裂和浮动的现象,称为( )。


A.管涌

B.流土

C.接触冲刷

D.接触流失


参考答案:B


第319题 水库的总库容指( )。


A.最高洪水位以下的静库容

B.设计洪水位以下的静库容

C.防洪限制水位以下的静库容

D.防洪高水位以下的静库容


参考答案:A
