一级建造师《市政工程管理与实务》历史真题(350题)

第161题

下列沥青路面面层中,适用于各种等级道路的有(  )。

A.热拌沥青混合料

B.冷拌沥青混合料

C.温拌沥青混合料

D.沥青表面处治

E.沥青贯入式

参考答案:AC

解析:

本题主要考查的是沥青路面结构组成特点。

热拌沥青混合料(HMA),适用于各种等级道路的面层。温拌沥青混合料与热拌沥青混合料的适用范围相同。【教材已经删除了温拌沥青混合料的内容】

第162题

关于综合管廊施工技术的说法,错误的是(  )。

A.预制构件安装前,应对裂缝进行检验。当构件上有裂缝且宽度超过0.2mm时,应进行鉴定

B.现浇混凝士底板和顶板留置施工缝时,必须设置缝板且与底面保持垂直

C.砌体结构中,预埋管、预留洞口结构应采取防渗措施

D.管廊顶板上部1000mm范围内回填材料应采用轻型碾压机压实,大型碾压机不得在管廊顶板上部施工

E.综合管廊内可实行动火作业

参考答案:BD

解析:

本题考查的是城市管廊施工质量检查与验收。

混凝土底板和顶板应连续浇筑不得留施工缝,设计有变形缝时,应按变形缝分仓浇筑。管廊顶板上部1000mm范围内回填材料不得使用重型及振动压实机械碾压。

第163题

通常被称为无机结合料稳定基层的材料一般都具备(  ),技术经济较合理,且适宜机械化施工。

A.结构较密实

B.孔隙率较小

C.干缩系数较大

D.水稳定性较好

E.透水性较小

参考答案:ABDE

解析:

本题主要考查的是无机结合料稳定基层材料的特点。

目前大量采用结构较密实、孔隙率较小、透水性较小、水稳性较好、适宜于机械化施工、技术经济较合理的水泥、石灰及工业废渣稳定材料施工基层,这类基层通常被称为无机结合料稳定基层。

第164题

关于空心板梁预制时使用充气胶囊作为芯模的说法,正确的有(  )。

A.胶囊使用前应经检查确认无漏气

B.胶囊内模直接置于钢筋骨架内可不采用固定措施

C.从浇筑混凝土到胶囊放气为止,应保持气压稳定

D.胶囊放气时间应经试验确定

E.胶囊放气时间以混凝土强度达到保持梁体不变形为度

参考答案:ACDE

解析:

【内容考查】本题主要考查的是模板、支架和拱架的设计与验算。

【选项分析】当采用充气胶囊作空心构件芯模时,其安装应符合下列规定:

(1)胶囊在使用前应经检査确认无漏气。

(2)从浇筑混凝土到胶襄放气止,应保持气压稳定。

(3)使用胶囊内模时,应采用定位箍筋与模板连接固定,防止上浮和偏移。

(4)胶囊放气时间应经试验确定,以混凝土强度达到能保持构件不变形为度。

第165题

基坑内支撑体系的布置与施工要点正确的有(  )。

A.宜釆用对称平衡型、整体性强的结构形式

B.应有利于基坑土方开挖和运输

C.应与主体结构的结构形式、施工顺序相协调

D.必须坚持先开挖后支撑的原则

E.围檩与围护结构之间应预留变形用的缝隙

参考答案:ABC

解析:

本题考查的是深基坑支护结构与边坡防护。

内支撑体系的施工:

(1)内支撑结构的施工与拆除顺序应与设计一致,必须坚持先支撑后开挖的原则。

(2)围檩与围护结构之间紧密接触,不得留有缝隙。如有间隙应用强度不低于C30的细石混凝土填充密实或采用其他可靠连接措施。

第166题

下列饮用水处理方法中,属于深度处理的是(  )。

A.活性炭吸附法

B.臭氧活性炭法

C.氯气预氧化法

D.光催化氧化法

E.高锰酸钾氧化法

参考答案:ABD

解析:

本题考查的是给水污水处理工艺流程。

应用较广泛的深度处理技术主要有活性炭吸附法、臭氧氧化法、臭氧活性炭法、生物活性炭法、光催化氧化法、吹脱法等。化学氧化法预处理技术主要有氯气预氧化及高锰酸钾氧化、紫外光氧化、臭氧氧化等预处理。

第167题

施工现场“文明施工承诺牌”的基本内容包括(  )。

A.泥浆不外流

B.轮胎不沾泥

C.管线不损坏

D.渣土不乱抛

E.红灯不乱闯

参考答案:ABCD

解析:

【内容考查】本题主要考查的是施工现场封闭管理。

【选项分析】有些地区还要签署文明施工承诺书,制作文明施工承诺牌,内容包括:泥浆不外流、轮胎不沾泥、管线不损坏、渣土不乱抛、爆破不扰民、夜间少噪声。

第168题

关于顶管顶进作业质量控制的说法,正确的是(  )。

A.开始顶进阶段,应严格控制顶进的速度和方向

B.顶进过程应采取及时纠偏和小角度纠偏措施

C.手工掘进管道下部仅120°范围不能超挖

D.在稳定土层中,手工掘进管道管顶以上超挖量宜为25mm

E.在软土层中顶进混凝土管时,宜采取防管节飘移措施

参考答案:ABE

解析:

本题考查的是城市非开挖管道施工质量检查与验收。

采用敞口式(手工掘进)顶管机,在允许超挖的稳定土层中正常顶进时,管下部135°范围内不得超挖,管顶以上超挖量不得大于15mm。

第169题

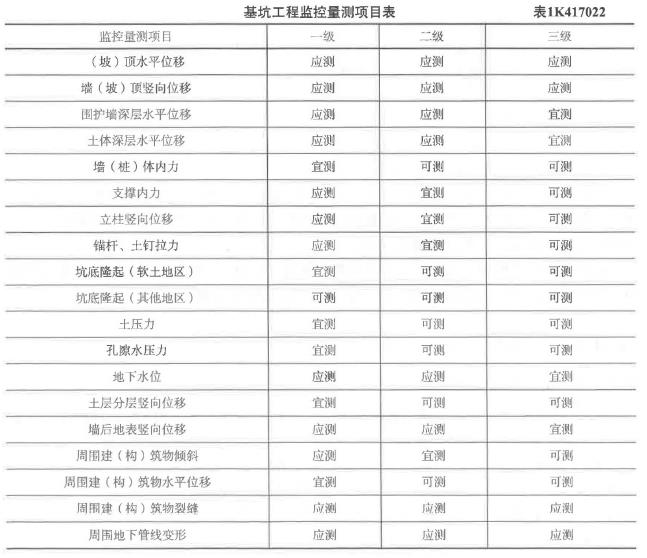

下列一级基坑监测项目中,属于应测项目的有(   )。

A.坡顶水平位移

B.立柱竖向位移

C.土压力

D.周围建筑物裂缝

E.坑底隆起

参考答案:ABD

解析:

本题考查的是监控量测方法。

第170题

钻孔灌注桩桩端持力层为中风化岩层,应采用(  )判定岩层界面。

A.钻头重量

B.地质资料

C.钻头大小

D.主动钻杆抖动情况

E.现场捞渣取样

参考答案:BDE

解析:

本题考查的是钻孔灌注桩施工质量事故预防措施。

对于桩端持力层为强风化岩或中风化岩的桩,判定岩层界面难度较大,可采用以地质资料的深度为基础,结合钻机受力、主动钻杆抖动情况和孔口捞样来综合判定,必要时进行原位取芯验证。

第171题

【 背景资料】

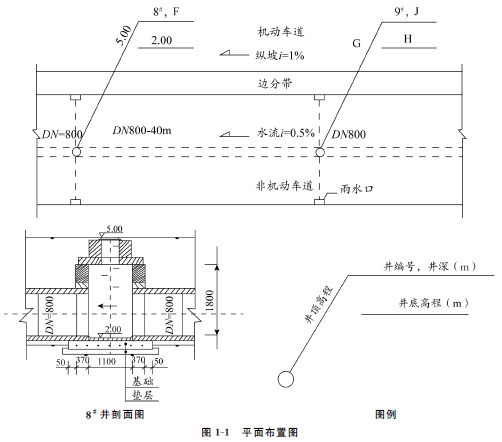

某公司承建一段新建城镇道路工程,其雨水管位于非机动车道, 设计采用D800mm钢筋混凝土管,相邻井段间距40m, 8#9#雨水井段平面布置如图1-1所示,8#-9#类型一致。

施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:

(1)由A (技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。

(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)。

(3)管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D 。

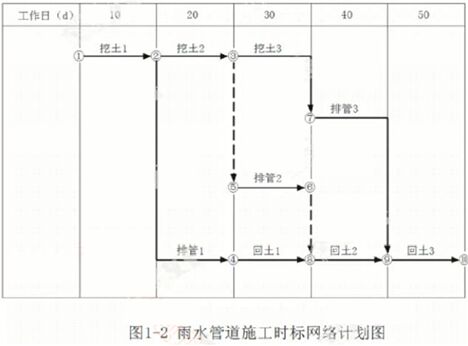

(5)管道施工划分为三个施工段,时标网络计划如图1-2 所示(2 条虚工作需补充)。

问题】

1.根据背景资料写出最合适题意的A、B、C、D 的内容。

2.列式计算图中1-1 中F、G、H、J 的数值。

3.补全图1-2 中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?

参考答案:见解析

解析:

1.A为测量员;B为严密性试验;C验槽及基础施工; D弯沉值。

2.F:5-2=3.00(m),

G:5+40×1%=5.4(m);

H:2+40×0.5%=2.2(m);

J:5.4-2.2=3.2(m)。

3.缺少的虚工作为④→⑤;⑥→⑦。

一共有6条关键线路,总工期为50天。

【名师点拨】此题是一道非常基础的题目。第二问列式计算相关内容,需要会根据题意进行分析,牢固掌握坡度和高程之间的相互关系。

第172题

       【背景资料】

       某公司承建的地下水池工程,设计釆用薄壁钢筋混疑士结构,长×宽×高为30m×20m×6m,池壁顶面高出地表0.5m。池体位置地质分布自上而下分别为回填土(厚2m)、粉砂土(厚2m)、细砂土(厚4m),地下水位于地表下4m处。

      水池基坑支护设计采用Φ800mm灌注桩及高压旋喷桩止水帷幕,第一层钢筋混凝土支撑,第二层钢管支撑,井点降水采用Φ400mm无砂管和潜水泵,当基坑支护结构强度满足要求及地下水位降至满足施工要求后,方可进行基坑开挖施工。

       施工前,项目部编制了施工组织设计,基坑开挖专项施工方案,降水施工方案,灌注桩专项施工方案及水池施工方案,施工方案相关内容如下:

      (1)水池主体结构施工工艺流程如下,水池边线和与桩位测量定位→基坑支护与降水→A→垫层施工→B→底板钢筋模板安装与混凝土浇筑→C→顶板钢筋模板安装与混疑土浇筑→D(功能性实验);

      (2)在基坑开挖安全控制措施中,对水池施工期间基坑周围物品堆放做了详细规定如下:

       1)支护结构达到强度要求前,严禁在滑裂面范围内堆载;

       2)支撑结构上不应堆放材料和运行施工机械;

       3)基坑周边要设置堆放物料的限重牌。

      (3)混凝土池壁模板安装时,应位置正确,拼缝紧密不漏浆,采用两端均能拆卸的穿墙栓来平衡混凝土浇筑对模板的侧压力;使用符合质量技术要求的封堵材料封堵穿墙螺栓拆除后在池壁上形成的锥形孔。

      (4)为防止水池在雨季施工时因基坑内水位急剧上升导致构筑物上浮,项目部制定了雨季水池施工抗浮措施。

      【问题】

       1.本工程除了灌注桩支护方式外还可以采用哪些支护形式?基坑水位应降至什么位置才能足基坑开挖和水池施工要求?

       2.写施工工艺流程中工序A、B、C、D的名称。

       3.施工方案(2)中,基坑周围堆放物品的相关规定不全,请补充。

       4.施工方案(3)中,,封堵材料应满足什么技术要求?

       5.项目部制定的雨季水池施工抗浮措施有哪些?

参考答案:见解析

解析:

1.还可采用的支护形式:地下连续墙、SMW工法桩、土钉墙。基坑水位应降至基坑底以下0.5m。

2.A-土方开挖;B-防水层施工;C-池壁与柱钢筋、模板安装及混凝土浇筑;D-水池满水试验。

3.关于基坑周围堆放物品的相关规定还应补充:

(1)基坑开挖的土方不应在邻近建筑及基坑周边影响范围内堆放,并应及时外运。

(2)建筑基坑周围6m以内不得堆放阻碍排水的物品或垃圾,保持排水畅通。

4.封堵材料应满足:无收缩、易密实、具有足够强度、与池壁混凝土颜色一致或接近。

5.抗浮措施技术要点:

(1)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。

(2)构筑物及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除。

(3)备有应急供电和排水设施并保证其可靠性。

(4)当构筑物的自重小于其承受的浮力时,会导致构筑物浮起,应考虑因地制宜措施:引入地下水和地表水等外来水进入构筑物,使构物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。

【名师点拨】本题是将基坑开挖和水池施工相关内容结合起来进行考查。明挖基坑开挖是市政考试的重点内容,需重点掌握。水池施工的抗浮措施需要掌握。

第173题

       【背景资料】

       A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。

       直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目都质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。

       定向钻施工前,项目都技术人员进入现场踏勘,利用现状检查井核实地下管线的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调查情况编制定向钻专项施工方案。

       定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔。钻进困难等问题。

图3定向钻施工工艺流程图

       【问题】

       1.写由图3中工序A,B的名称。

       2.本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应采用的无损探伤方法和抽检数量。

       3.直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。

       4.为保证施工和周边环境安全,编制定向钻专项方案前还需做好哪些调查工作。

       5.指出坍孔时周边环境可能造成哪些影响?项目部还应采取哪些防坍孔技术措施?

参考答案:见解析

解析:

1.A:导向孔钻进;B:强度试验。

2.(1)管道设计压力0.4MPa,属于中压A级别。

(2)定向钻穿越段钢管焊接应采用射线检查,抽检数量为100%。

3.直埋段管道下沟前,质检员还应补充的检测项目:外观质量,防腐层完整性。

对补充的检查项目应采用的检测方法:电火花检漏仪100%。

4. 为保证施工和周边环境安全,编制定向钻专项方案前还需做好的检查工作包括:用仪器探测地下管线、调查周边构筑物;采用坑探现场核实不明地下管线的埋深和位置,采用探地雷达探测道路空洞、疏松情况。

5.坍孔对周边环境可能造成的影响:泥浆窜漏(或冒浆)、地面沉降,既有管线变形。

 项目部还应采取以下措施来控制坍孔,调整泥浆配合比(或增加黏土含量),改变泥浆材料(或加入聚合物)、提高泥浆性能,达到避免坍孔、稳定孔壁的作用;采用分级、分次扩孔方法、严格控制扩孔回拉力、转速,确保成孔稳定和线形要求。

【名师点拨】本题主要考查燃气管道施工。坍孔的原因和坍孔后采取的措施要求掌握。对燃气管道的施工工艺流程要了解,相关技术参数要牢记。

第174题

【背景资料】

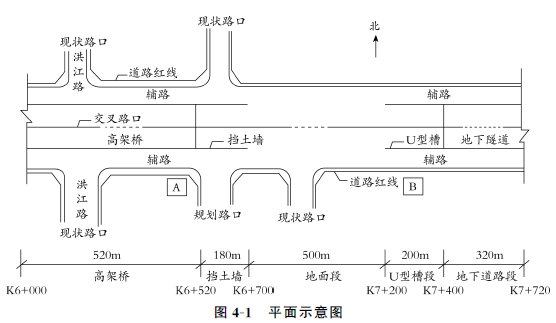

      某市区城市主干道改扩建工程,标段总长1.72km。周边有多处永久建筑,临时用地极少,环境保护要求高,现状道路交通量大,施工时现状交通不断行,本标段是在原城市主干路主路范围进行高架桥段--地面段--入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段,各工种场工作业区设在围挡内。临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。

      高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构,采用明挖方法施工,本标段地下水位较高,属富水地层,有多条现状管线穿越地下隧道段,需进行拆改挪移。

      围护结构采用U型槽敞开段围护结构为直径φ1.0m的钻孔灌注桩,外侧柱间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。

      降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

       【问题】

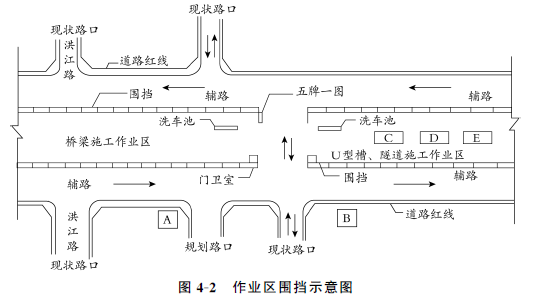

       1.图4-1中,在A、B两处如何设置变压器?电缆线如何敷设?说明理由。

       2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?

       3.观察井、回灌井、管井的作用分别是什么?

       4.本工程隧道基坑的施工难点是什么?

       5.施工地下连续墙时,导墙的作用主要有哪四项?

       6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?

参考答案:见解析

解析:

1.图4-1中,A、B两处均需设置变压器。理由:线路长、压降大,桥区、隧道区均需独立供电。

图4-1中,A、B两处的电缆宜采用直理地下穿越辅路。理由:需穿越现状交通,上部架空可能会影响钻孔机具等施工。

2.根据图4-2地下连续墙施工的时候,C、D、E位置合理设置为:

C:钢筋加工区;D:泥浆池;E:钢筋加工区。

3.观察井的作用:观测围护结构外侧地下水位变化。

回灌井的作用:通过观测发现地下水位异常变化时补充地下水。

管井的作用:用于围护结构内降水,利于土方开挖。

4.本工程隧道基坑的施工难点是:

(1)场地周边建(构)筑物密集,地下管线多,环境保护要求高。

(2)施工场地位于现状路上,周边为社会疏解交通道路,施工场地紧张,土方、材料进出易受干扰。

5.施工地下连续墙时,导墙的作用:(1)挡土作用;(2)基准作用;(3)承重作用;(4)存储泥浆作用。

6.目前城区内钢梁安装的常用方法:自行式吊机整孔架没法;门架吊机整孔架设法;临时支架架设法;缆索吊机拼装架设法;悬臂拼装架设法;拖拉架设法。

针对本项目的特定条件,应采用的架设方法是临时支墩架设法;应采用配套设备是轮胎式吊机,平板拖车。

因交通量大,钢梁安装宜在夜间时段进行。

【名师点拨】本题是一道较为综合的大题,主要考查变压器的设置和电缆线的敷设,明挖基坑施工(包括地下水控制、导墙的作用、施工难点等),以及钢梁安装相关技术要点。变压器的设置和电缆线的敷设考查的方式较为新颖,要会活学活用。明挖基坑施工和钢梁安装考查的内容比较基础,需将课本知识彻底掌握。

第175题

【背景资料】

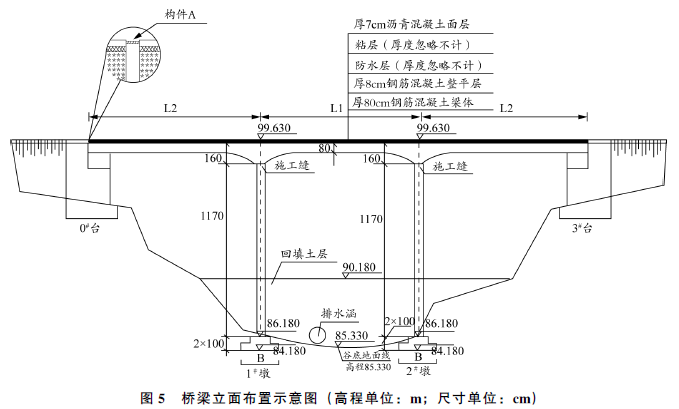

       某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图5所示:

       项目部编制的施工方案有如下内容:

       (1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。

       (2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm×20cm楞木上。支架搭设完成后采用土袋进行堆载预压。

       支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。

       【问题】

       1.写出图5中构件A的名称。

       2.根据图5判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。

       3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?

       4.根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。

       5.试分析项目部支架预压失败的可能原因。

       6.项目部应采取哪些措施才能顺利地使支架预压成功?

参考答案:见解析

解析:

1.构件A为伸缩缝(或者伸缩装置)。

2.该桥梁属于刚构(架)桥。

该类型桥梁的主要受力特点:刚构(架)桥的主要承重结构是梁或板和立柱整体结合在一起的刚构(架)结构。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力。

3.在浇筑桥梁上部结构时,施工缝的处理方法:

(1)先将混凝土表面的浮浆凿除;

(2)混凝土结合面应凿毛处理,并冲洗干净,表面湿润,但不得有积水;

(3)在浇筑梁板混凝土前应铺同配合比(同强度等级)的水泥砂浆(厚10-20mm)。

4.(1)99.63-0.07-0.08-0.8-90.18=8.5米。

(2)需要组织专家论证。

理由:支架搭设高度为8.5米,根据相关有关规定,搭设高度5米及以上的混凝土模板支撑工程,属于危险性较大的分部分项工程,搭设高度8米及以上的混凝土模板支撑工程需要组织专家论证。

5.(1)场地回填杂填土,未按要求进行分层填筑、碾压密实,导致基础(地基)承载力不足;

(2)场地未设置排水沟等排水、隔水措施,场地积水,导致基础(地基)承载力下降;

(3)未按规范要求进行支架基础预压;

(4)受雨天影响,预压土袋吸水增重(或预压荷载超重)。

6.支架预压成功应采取的措施:

(1)提高场地基础(地基)承载力,可采用换填及混凝土垫层硬化等处理措施;

(2)在场地四周设置排水沟等排水设施,确保场地排水畅通,不得积水;

(3)进行支架基础预压;

(4)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变化(或超重)。

【名师点拨】本题主要考查桥梁工程支架法施工相关内容。支架法施工的整个工艺流程要求掌握,并要结合支架相关知识进行掌握。本题的计算比较简单,但要活学活用。

第176题

表征沥青路面材料稳定性能的路面使用指标的是(  )。

A.平整度

B.温度稳定性

C.抗滑能力

D.降噪排水

参考答案:B

解析:

本题主要考查的是沥青路面结构组成特点。

路面材料特别是表面层材料,长期受到水文、温度、大气因素的作用,材料强度会下降,材料性状会变化,如沥青面层老化,弹性、黏性、塑性逐渐丧失,最终路况恶化,导致车辆运行质量下降。为此,路面必须保持较高的稳定性,即具有较低的温度、湿度敏感度。

第177题

城市主干道的水泥混凝土路面不宜选择的主要原材料是(  )。

A.42.5 级以上硅酸盐水泥

B.粒径小于19.0mm砾石

C.粒径小于31.5mm 碎石

D.细度模数在2.5以上的淡化海砂

参考答案:D

解析:

本题考查的是水泥混凝土路面构造特点。

重交通以上等级道路、城市快速路、主干路应采用42.5级以上的道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥;其他道路可采用矿渣水泥,其强度等级不宜低于32.5级。粗集料应采用质地坚硬、耐久、洁净的碎石、砾石、破碎砾石,技术指标应符合规范要求,粗集料宜使用人工级配,粗集料的最大公称粒径,碎砾石不得大于26.5mm,碎石不得大于31.5mm,砾石不宜大于19.0mm;钢纤维混凝土粗集料最大粒径不宜大于19.0mm。宜采用质地坚硬,细度模数在2.5以上,符合级配规定的洁净粗砂、中砂,技术指标应符合规范要求。使用机制砂时,还应检验砂浆磨光值,其值宜大于35,不宜使用抗磨性较差的水成岩类机制砂。海砂不得直接用于混凝土面层。淡化海砂不应用于城市快速路、主干路、次干路,可用于支路。【教材已删除该知识点】

第178题

关于加筋土挡墙结构特点的说法,错误的是(  )。

A.填土、拉筋、面板结合成柔性结构

B.依靠挡土面板的自重抵挡土压力作用

C.能适应较大变形,可用于软弱地基

D.构件可定型预制,现场拼装

参考答案:B

解析:

本题考查的是不同形式挡土墙的结构特点。

加筋土挡墙是填土、拉筋和面板三者的结合体。拉筋与土之间的摩擦力及面板对填土的约束,使拉筋与填土结合成一个整体的柔性结构,能适应较大变形,可用于软弱地基。挡土面板、加筋条定型预制,现场拼装,土体分层填筑,施工简便、快速、工期短。加筋土挡土墙是利用较薄的墙身结构挡土,依靠墙后布置的土工合成材料减少土压力以维持稳定。

第179题

湿陷性黄土路基的处理方法不包括(  )。

A.换土法

B.强夯法

C.砂桩法

D.挤密法

参考答案:C

解析:

本题主要考查的是岩土分类与不良土质处理方法。

湿陷性黄土路基处理施工除采用防止地表水下渗的措施外,可根据工程具体情况采取换土法、强夯法、挤密法、预浸法、化学加固法等因地制宜进行处理。

第180题

桥梁防水混凝土基层施工质量检验的主控项目不包括(  )。

A.含水率

B.粗糙度

C.平整度

D.外观质量

参考答案:D

解析:

本题考查的是桥面防水系统施工技术。

混凝土基层检测主控项目是含水率、粗糙度、平整度。混凝土基层检测一般项目是外观质量。
