第121题
施工组织设计的核心部分是( )。
A.管理体系
B.质量、安全保证计划
C.技术规范及检验标准
D.施工方案
参考答案:D
解析:
【内容考查】此题考查了施工组织设计的组成部分。
【选项分析】施工方案是施工组织设计的核心部分。
第122题
在施工现场入口处设置的戴安全帽的标志,属于( )。
A.警告标志
B.指令标志
C.指示标志
D.禁止标志
参考答案:B
解析:
【内容考查】此题考查了安全警示标志的类型。
【选项分析】在爆破物及有害危险气体和液体存放处设置禁止烟火、禁止吸烟等禁止标志;在施工机具旁设置当心触电、当心伤手等警告标志;在施工现场入口处设置必须戴安全帽等指令标志;在通道口处设置安全通道等指示标志,在施工现场的沟、坎、深基坑等处,夜间要设红灯示警。
第123题
下列混凝土性能中,不适宜用于钢管混凝土的是( )。
A.早强
B.补偿收缩
C.缓凝
D.干硬性
参考答案:D
解析:
本题考查的是钢筋(管)混凝土拱桥施工技术。
钢管混凝土应具有低泡、大流动性、收缩补偿、缓凝和早强的性能。
第124题
给水排水混凝土构筑物防渗漏构造配筋设计时,尽可能采用( )。
A.大直径,大间距
B.大直径,小间距
C.小直径,大间距
D.小直径,小间距
参考答案:D
解析:
本题考查的是给水排水混凝土构筑物防渗漏措施。
给水排水混凝土构筑物防渗漏措施设计应考虑构造配筋应尽可能采用小直径、小间距。
第125题
冬期施工质量控制要求的说法,错误的是( )。
A.粘层、透层、封层严禁冬期施工
B.水泥混凝土拌合料温度不高于35℃
C.水泥混凝土拌合料可加防冻剂、缓凝剂,搅拌时间适当延长
D.水泥混凝土板弯拉强度低于1MPa或抗压强度低于5MPa时,不得受冻
参考答案:C
解析:
【内容考查】此题考查了路面冬期施工。
【选项分析】粘层、透层、封层严禁冬期施工。
混凝土拌合料温度应不高于35℃。
拌合物中不得使用带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长。
混凝土面层弯拉强度低于1MPa或抗压强度低于5MPa时,不得受冻。
第126题
刚性路面施工时,应在( )处设置胀缝。
A.检查井附近
B.纵向施工缝
C.小半径平曲线
D.板厚改变
E.邻近桥梁
参考答案:CDE
解析:
本题考查的是水泥混凝土路面构造特点。
在邻近桥梁或其他固定构筑物处、板厚改变处、小半径平曲线等处,应设置胀缝。
第127题
关于填土路基施工要点的说法,正确的有( )。
A.原地面标高低于设计路基标高时,需要填筑土方
B.土层填筑后,立即采用8t级压路机碾压
C.填筑前,应妥善处理井穴、树根等
D.填方高度应按设计标高增加预沉量值
E.管涵顶面填土300mm以上才能用压路机碾压
参考答案:ACD
解析:
本题考查的是城镇道路路基施工技术。
当原地面标高低于设计路基标高时,需要填筑土方;应妥善处理坟坑、井穴,并分层填实至原基面高;碾压应采用不小于12t级的压路机;填方高度内的管涵顶面填土500mm以上才能用压路机碾压;路基填方高度应按设计标高增加预沉量值。
第128题
石灰稳定土集中拌和时,影响拌和用水量的因素有( )。
A.施工压实设备变化
B.施工温度的变化
C.原材料含水量变化
D.集料的颗粒组成变化
E.运输距离变化
参考答案:BCDE
解析:
本题考查的是城镇道路基层施工技术。
应根据原材料含水量变化、集料的颗粒组成变化、施工温度的变化、运输距离及时调整拌合用水量。
第129题
下列质量检验项目中,属于支座施工质量检验主控项目的有( )。
A.支座顶面高程
B.支座垫石顶面高程
C.盖梁顶面高程
D.支座与垫石的密贴程度
E.支座进场检验
参考答案:BDE
解析:
本题主要考查的是桥梁支座、伸缩装置安装技术。
支座检验的主控项目:支座应进行进场检验;支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求;支座与梁底及垫石之间必须密贴,间隙不得大于0.3mm;支座锚栓的埋置深度和外露长度应符合设计要求;支座的粘结灌浆和润滑材料应符合设计要求。
第130题
关于钢-混凝土结合梁施工技术的说法中,正确的有( )。
A.一般由钢梁和钢筋混凝土桥面板两部分组成
B.在钢梁与钢筋混凝土板之间设置传剪器的作用是使二者共同工作
C.适用于城市大跨径桥梁
D.桥面混凝土浇筑应分车道分段施工
E.浇筑混凝土桥面时,横桥向应由两侧向中间合拢
参考答案:ABC
解析:
本题主要考查的是钢-混凝土结合梁施工技术。
钢—混凝土结合梁一般由钢梁和钢筋混凝土桥面板两部分组成。在钢梁与钢筋混凝土面层之间设传剪器,二者共同工作。钢—混凝土结(组)合梁结构适用于城市大跨径或较大跨径的桥梁工程。混凝土桥面结构应全断面连续浇筑,浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展。
第131题
盾构法施工隧道的优点有( )。
A.不影响周边交通
B.对附近居民干扰少
C.适宜于建造覆土较深的隧道
D.不受风雨气候影响
E.对结构断面尺寸多变的区段适应能力较好
参考答案:ABCD
解析:
本题考查的是地铁区间隧道结构与施工方法。
既不影响地面交通,又可减少对附近居民的噪声和振动影响;适宜于建造覆土较深的隧道;施工不受风雨等气候条件影响;对于结构断面尺寸多变的区段适应能力较差。
第132题

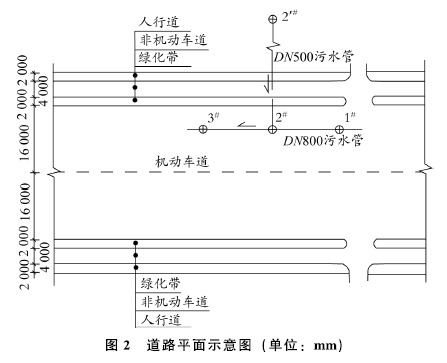

下列给排水处理构筑物中,属于给水处理构筑物的有( )。
A.消化池
B.集水池
C.澄清池
D.曝气池
E.清水池
参考答案:BCE
解析:
本题考查的是厂站工程结构与施工方法。
给水处理构筑物包括:调节池、调流阀井、格栅间及药剂间、集水池、取水泵房、混凝沉淀池、澄清池、配水井、混合井、预臭氧接触池、主臭氧接触池、滤池及反冲洗设备间、紫外消毒间、膜处理车间、清水池、调蓄清水池、配水泵站等。污水处理构筑物包括:污水进水闸井、进水泵房、格栅间、沉砂池、初沉淀池、二次沉淀池、曝气池、配水井、调节池、生物反应池、氧化沟、消化池、计量槽、闸井等。
第133题
关于供热管道安装前准备工作的说法,正确的有( )。
A.管道安装前,应完成支、吊架的安装及防腐处理
B.管道的管径、壁厚和材质应符合设计要求,并经验收合格
C.管件制作和可预组装的部分宜在管道安装前完成
D.补偿器应在管道安装前先与管道连接
E.安装前对中心线和支架高程进行复核
参考答案:ABE
解析:
【内容考查】本题主要考查的是供热管道安装前准备工作。
【选项分析】管道安装前的准备工作:管道安装前,应完成支、吊架的安装及防腐处理;管道的管径、壁厚和材质应符合设计要求,并经验收合格;安装前对中心线和支架高程进行复核。其中管件制作和可预组装的部分宜在管道安装前完成,并经检验合格。补偿器在管道安装完成后与管道进行连接。
选项:管件制作和可预组装的部分宜在管道安装前完成。说的不是很严谨,还应该验收合格,因为是真题无法对选项进行调整,多选题建议不选。
第134题
下列基坑工程监控量测项目中,属于一级基坑应测的项目有( )。
A.孔隙水压力
B.土压力
C.坡顶水平位移
D.周围建筑物水平位移
E.地下水位
参考答案:CE
解析:
本题考查的是监控量测方法。
孔隙水压力、围护墙侧向土压力属于可测项目,周边建筑物水平位移属于宜测项目。
第135题
无机结合料稳定基层的质量检验的主控项目有( )。
A.原材料
B.纵断高程
C.厚度
D.横坡
E.7D无侧限抗压强度
参考答案:AE
解析:
本题主要考查的是无机结合料稳定基层的质量检验的主控项目。
无机结合料稳定基层的质量检验的主控项目有原材料(源自规范)、压实度和7d无侧限抗压强度。
参考答案:见解析
解析:
1.建设单位制止甲公司的分包行为是正确的。依据《建筑法》及《招标投标法》,建设工程主体施工必须由总承包单位自行完成,依法只能分包非主体、非关键性工作,路面工程施工属于城镇主干路工程关键性工作,不得进行分包。
2.(1)不妥之处一:甲公司将原始地貌杂草清理后,填土碾压。
正确做法:①路基施工前,原地面处理应排除原地面积水,清除树根、杂草、淤泥等;
②妥善处理井穴树根的坑槽,分层填实至原地面高;
③填方段事先找平,横向坡度陡于1:5时,修成台阶形;
④处理原地面后应检查基底承载能力,符合要求方可进行后续施工。
(2)不妥之处二:在挖方段取土一次性将池塘填平并碾压成型。
正确做法:①施工前应根据地质勘察报告,对所选挖方段路基土进行天然含水量、液限、塑限、标准击实、CBR试验等,确定填料性质符合施工要求;
②还应进行试验段施工,确定施工参数并进行试验段质量检验,合格方可用于正式施工;
③填土应分层进行,下层填土合格方可进行上层填筑,每层不应超过300mm。
3.(1)错误之处:2台摊铺机成梯队方式推进,并保持摊铺机组前后错开40~50m距离。
正确做法:两台摊铺机前后错开10~20m呈梯队方式重复摊铺。
(2)错误之处:初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
正确做法:上面层沥青混合料为SMA,初压应选择钢轮压路机碾压1~2遍;复压应采用振动压路机或钢筒式压路机碾压,不应采用轮胎压路机。
(3)错误之处:沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
正确做法:根据《城镇道路工程施工与质量验收规范》规定,热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,方可开放交通。
4.主控项目及检验方法:
(1)原材料
(2)压实度:查试验记录(马歇尔击实试件密度,试验室标准密度);
(3)面层厚度:钻孔或刨挖,用钢尺量测;
(4)弯沉值:弯沉仪检测。
参考答案:见解析
解析:
1.错误:挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。
改正:填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm。
2. 项目部玻纤网更换的错误之处:玻纤网网孔尺寸20㎜过大。
改正措施:玻纤网网孔尺寸宜为上层沥青材料最大粒径的0.5-1.0倍。
3.改正措施:(1)乳化沥青用量应满足规范所规定的0.3-0.6L/㎡的要求;
(2)粘层油应在摊铺沥青面层的当天洒布。
4.(1)甲种管道施工应采用破管外挤的方式施工。
(2)其他三种方法不适合的原因为:
①开槽法:对交通影响大;
②内衬法:不能扩大管径;
③定向钻:不能扩大管径且不适用砂卵石。
5. 项目部在安全管理方面应采取的措施还有:
(1)对作业人员进行专项培训和安全技术交底;
(2)井下作业时,不能中断气体检测工作;
(3)安排具备有限空间作业监护资格的人在现场监护;
(4)按交通方案设置反光锥桶、安全标志、警示灯,设专人维护交通秩序。
参考答案:见解析

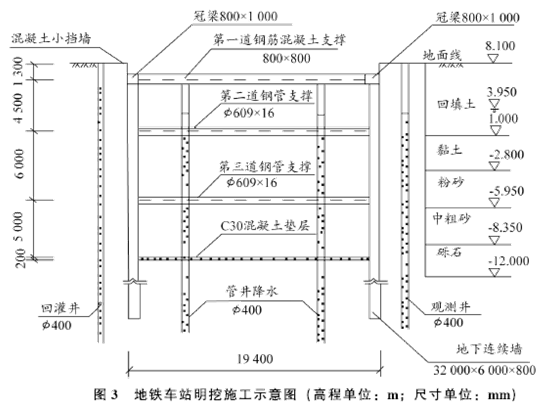

解析:
1.本工程开挖区域内地层分布回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处,除地连墙外,还可以采用钻孔灌注桩、SMW工法桩、工字钢桩等方式。
2.A为设置第一道钢筋混凝土支撑,B为底板、部分侧墙施工,C为负二层侧墙及中柱施工,D为回填。
3.钢管支撑施加预应力前,考虑操作时应力损失,施加的应力值应比设计轴力增加10%;
钢管支撑施加预应力后,发现预应力损失时应复加预应力至设计值。
4. 后浇带施工技术要求:
(1)对已浇筑部位凿毛处理;
(2)钢筋连接及接头处置;
(3)提高混凝土等级;
(4)增加微膨胀剂;
(5)增加养护时间。
5.基坑开挖和支护的具体措施还包括:
(1)基坑发生异常情况时应立即停止挖土,并应立即查清原因,且采取措施,正常后方能继续挖土。
(2)基坑开挖过程中,必须采取措施,防止碰撞支撑,围护结构或扰动基底原状土。

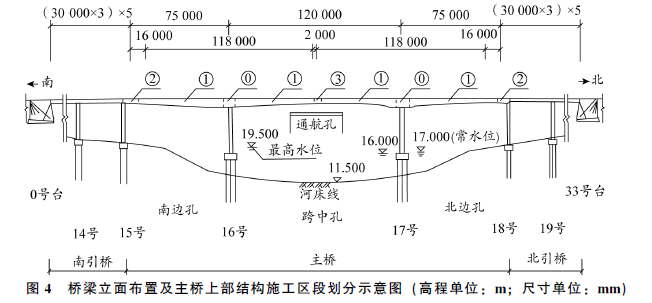

参考答案:见解析
解析:
1.(1)该桥多孔跨经总长=(30×3×5)×2+(75+120+75)=1170m;(2)依据桥梁长度判断该桥属于特大桥。
2.(1)主桥上部结构连续刚构最适宜的方法的施工方法是悬臂法;施工区段②最适宜的施工方法是支架法。
(2)主桥梁16号墩上部结构施工区段的施工浇筑次数:
单幅浇筑次数:(118-14)/4/2+1+1=13+2=15次;
双幅浇筑次数:15×2=30次。
(本题由于题目背景描述不明确,建议分条作答单幅和双幅次数。)
3.(1)合龙的顺序:南边孔、北边孔→跨中孔;
(2)施工区段③的施工时间应选择一天中气温最低的时候进行。
4.在通航孔施工期间应采取的安全防护措施:
(1)围堰周围应有警示灯,通行孔旁边应增加护桩等防冲撞措施,通行孔两侧及梁底应设施夜间警示灯;
(2)挂篮应设置防抛网,主梁上部应设不低于1.2m防护栏杆,0.5m挡脚板,并应张挂密目立网及水平安全防护网。
5.(1)16、17号墩承台施工最适宜的围堰类型双壁钢围堰。
(2)围堰高程至少应该是20m~20.2m。
6.两个作业队伍每次周转施工长度:(91-0.5×2)×2=180m;
周转次数:(1170×4)÷180=26次;
每次周转周期:3天;
护栏施工时间:26×3=78天。
参考答案:见解析

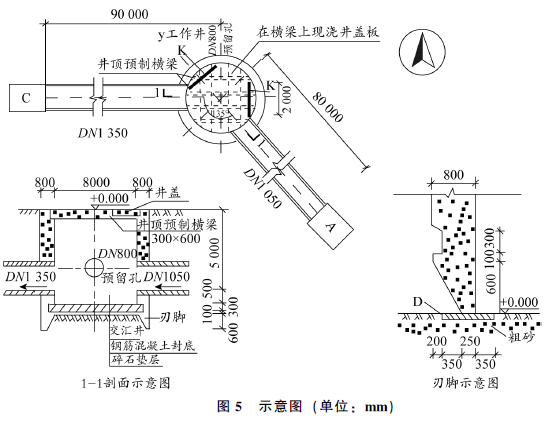

解析:
1.(1)测量员所需测量小组内应按下列工作内容进行分工:
①协助组长定期对区域内的控制点进行检核,负责施工区域查勘,测量技术方案拟定和测量技术计划及措施的编制及交底;
②进行平面控制网布设及平面测量作业,必须实行由两人两次复核,严格履行测量资料书面签字手续;
③进行高程控制网布设及标高测量作业,必须实行由两人两次复核,严格履行测量资料书面签字手续;
④对控制性桩点、测量标志桩点进行加固保护,定期检查复核;
⑤建立仪器专人保管制度,指导监督正确使用及管理测量仪器设备;
⑥负责检查外业记录平差计算,编制测量成果并对测量成果进行检查;编写测量技术总结。
(2)测量成果交于施工员做法不正确,
正确做法:施工测量人员进入现场,首先检查由建设单位提供的控制性桩点、测量资料和测量标志,并进行复测,将复测结果提交监理工程师和建设单位复核,批准后方可进行施工放线。另布设完成高程与中心坐标后,应采用不同数据采集人核对的方法,以判定测量成果的有效性。
2. (1) D为垫木; E为内支架; F为外支架。
(2)本项目对刃脚不需要加固,在坚硬土层中下沉时需要对刃脚外缘采用钢板保护,本工程沉井处地勘资料显示为淤泥质软土,因此不需要对刃脚进行加固。为防止脚踏面收到损坏,可用角钢加固的方式进行刃脚保护。
3.(1)降低地下水的高程至少为0.000-5.000-0.5-0.3-0.1-0.6-0.5=-7.000(m)。
(2)取土机械:抓斗取土、风动工具、小型长臂反铲挖土机械等。
(3)辅助下沉措施:沉井外壁采用阶梯形,井外壁与土体之间均匀灌入黄砂;触变泥浆套助沉;空气幕助沉;爆破方法助沉。
4.(1)K为后背(后背墙、后背顶板),应布置在工作井顶管走向对侧,后背中心线与顶管中心线保持一致,后背墙平面与掘进轴线应保持垂直。
(2)管节启动前、出洞前检查部位:设备检查(顶铁、千斤顶、顶管机等)及试运转、顶管机位置(中心线、坡度和高程)、洞口土体加固情况、洞圈止水装置及注浆装置、沉井结构本体、末端管节与顶管机联结状态、拆除洞口封门的准备措施。
5. (1)土质为淤泥质地层,洞口土体加固应选择水泥浆液。
作用为:①始发进入地层前保证拆除工作井围护结构,以便将顶管机推入土层掘进;
②保证拆除围护结构后,开挖面土压和水压的稳定;
③拆除围护结构及顶管机通过加固区域时,防止地层变形,因为工作井周边建筑物及地下管线的破坏。
(2)纠偏方法:挖土纠偏、调整顶进合力方向纠偏、衬垫校正纠偏、强力校正纠偏、改变切削刀盘的转动方向、机头旋转的反向增加配重等措施。
