一级建造师《市政工程管理与实务》历史真题(350题)

第101题

【背景资料】

       某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图1-1所示,现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案。并报监理单位及交通管理部门审批,导行方案如图1-2所示,因办理占道、挖掘等相关手续,实际开工日期比计划日期滞后2个月。

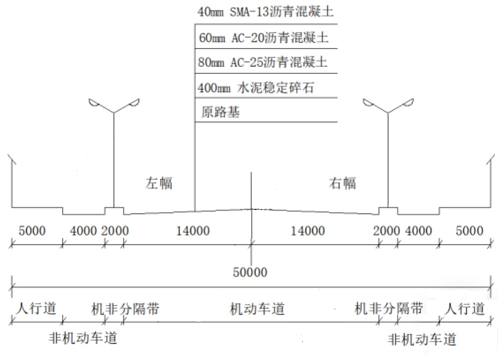

图1-1三幅路横断面图(单位:mm)

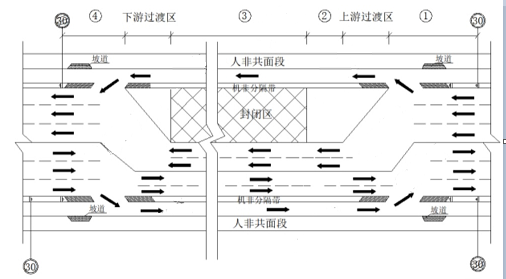

图1-2左幅交通导行平面布置图

       道路封闭施工过程中,发生如下事件:

       事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并确认。

       事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格,项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫后开始摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。

       【问题】

       1.交通导行方案还需要报哪个部门审批?

       2.根据交通导行平面示意图,请指图中①②③④各为哪个疏导作业区?

       3.事件1中,确定基层处理方案需要哪些单位参加?

       4.事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些?

       5.请指出沥青摊铺工作的不当之处,并给出正确做法。

参考答案:见解析

解析:

1.交通导行方案还需要道路管理部门批准。

2. ①警告区 ②缓冲区 ③作业区④终止区。

3.施工单位,监理单位,建设单位,设计单位。

4.原材料(集料质量及级配),基层压实度,7d无侧限抗压强度。

5.不妥之处:完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层。

正确做法:(1)完成左幅AC-25下面层施工后应进行粘层油施工,方可摊铺左幅AC-20中面层。

(2)将右幅沥青混合料纵缝刨出毛槎,并清理干净,干燥后涂刷粘层油,再铺新料,新料跨缝摊铺与已铺层重叠50~100mm,软化下层后铲走重叠部分,再跨缝压密挤紧。

第102题

       背景资料

       某公司承建一项城市污水管道工程。管道全长1.5km。采用DN1200mm的钢筋混凝土管,管道平均覆土深度约6m。考虑现场地质水文条件,项目部准备采用“拉森钢板桩+钢围檩+钢支撑”的支护方式,沟槽支护情况详见图2。

图2 沟槽支护示意图(标高单位:m;尺寸单位mm)

       项目部编制了“沟槽支护,土方开挖”专项施工方案,经专家论证,因缺少降水专项方案被制定为“修改后通过”。项目部经计算补充了管井降水措施,方案获“通过”,项目进入施工阶段。在沟槽开挖到槽底后进行分项工程质量验收,槽底无浸水扰动,槽底高程、中线、宽度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。在完成下游3个井段管道安装及检查井砌筑后,抽取其中1个井段进行了闭水试验。试验渗水量为0.0285L/(min•m)。【规范规定ND1200钢筋混凝土管合格渗水量不大于43.3m³/24h•km】。为加快施工进度,项目部拟增加现场作业人员。

       问题

       1.写出钢板桩围护方式的优点。

       2.管井成孔时是否需要泥浆护壁,写出滤管与孔壁间填充滤料的名称,写出确定滤管内径的因素是什么?

       3.写出项目部“沟槽开挖”分项工程质量验收中缺失的项目。

       4.列式计算该井段闭水试验渗水量结果是否合格?

       5.写出新进场工人上岗前应具备的条件。

参考答案:见解析

解析:

1.强度高,桩与桩之间的连接紧密,隔水效果好,具有施工灵活,板桩可重复使用等优点。

2.(1)需要泥浆护壁;

(2)滤管与孔壁间填充磨圆度好的硬质岩石成分的圆砾。

(3)按满足设计流量要求而配置的水泵规格确定。

3.地基承载力:原状地基土不得扰动、受水浸泡或受冻;坑底土质情况,地下水情况;沟槽开挖允许偏差。

4.规范渗水量为43.3m³/24h•km,换算单位为:

43.3×1000L/(24×60min×1000m)

=43300L/(1440min•1000m)

=0.0301L/(min•m)>0.0285L/(min•m)

或【0.0285×(1/1000)】( m³ )/【1/(60×24×1000)】(24h•km )

=0.0285×60×24×1000(m³)/1000(24h•km )

=41.04m³/24h•km < 43.3m³/24h•km

满足规范要求,结果合格。

5.必须接受公司、项目、班组的三级安全培训教育,经考试合格,接受工前安全技术交底后方能上岗。

第103题

       背景资料

       某公司承建一座跨河城市桥梁,基础均采用φ1500mm钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层2D (D为桩基直径)。桩顶采用盖梁连接,盖梁高度为1200mm,顶面标高为20.000m。河床地基揭示依次为,淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。

项目部编制的桩基施工方案明确如下内容:

(1) 下部结构施工采用水上作业平台施工方案,水上作业平台结构为φ600mm钢管桩+型钢+人字钢板搭设,水上作业平台如图3所示。

(2) 根据桩基设计类型及桥位、水文、地质等情况设备选用“2000型” 正循环回旋钻孔施工(另配牙轮钻头等),成桩方式未定。

(3) 图中A结构名称和使用的相关规定。

(4)由于设计对孔底沉渣厚度未做具体要求,灌注混凝土前,进行二次清孔,当孔底沉渣厚度满足规范后,开始灌注水下混凝土。

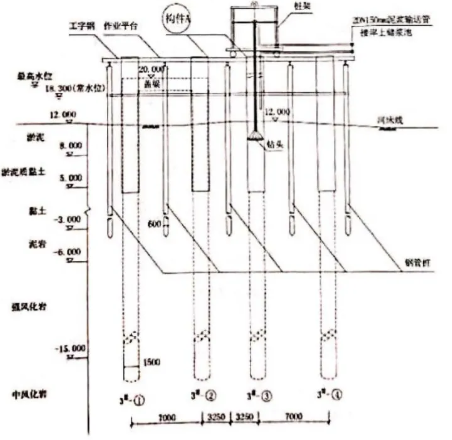

图3 3#墩水上作业平台及桩基施工横断面布置示意图

(标高单位:m;尺寸单位mm)

       问题

       1.结合背景资料及图3,指出水上作业平台应设置哪些安全设施?

       2.施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。

       3.施工方案(3)中,所指构件A的名称是什么?构件A施工时需使用哪些机械组合,构件A应高出施工水位多少米?

       4.结合背景资料及图3,列式计算3#-①桩的桩长。

       5.在施工方案(4)中,指出孔底沉渣厚度的最大允许值。

参考答案:见解析

解析:

1. (1)高处及水上作业中的安全警示标志、警示灯,安全护栏,安全网,防撞设施,人员上下爬梯。

(2)足够数量并正确放置救生设备(救生衣、救生圈、救生绳等)。

2.(1)理由:①桩基设计类型为端承桩;②地质情况:桩底嵌入中风化岩层3m;③水文:跨河桥梁,④桥位:桩基础在河流中的高度为18.3-12.000=6.3m。⑤正循环钻机钻进速度快(效率高),成孔稳定性高(不易塌孔)。

(2)成桩方式:泥浆护壁成孔桩。

3.(1)A—护筒;

(2)施工机械:水上浮吊设备、振动锤、导向架;龙门吊、卷板机。

(3)护筒宜高出施工水位2m。

4.桩顶标高:20.000-1.2=18.800m;

桩底标高:-15.000-1.5×2=-18.000m;

3#-①的桩长为:18.800-(-18.000)=36.8m。

5.孔底沉渣厚度的最大允许值为100mm。

第104题

       【背景资料】

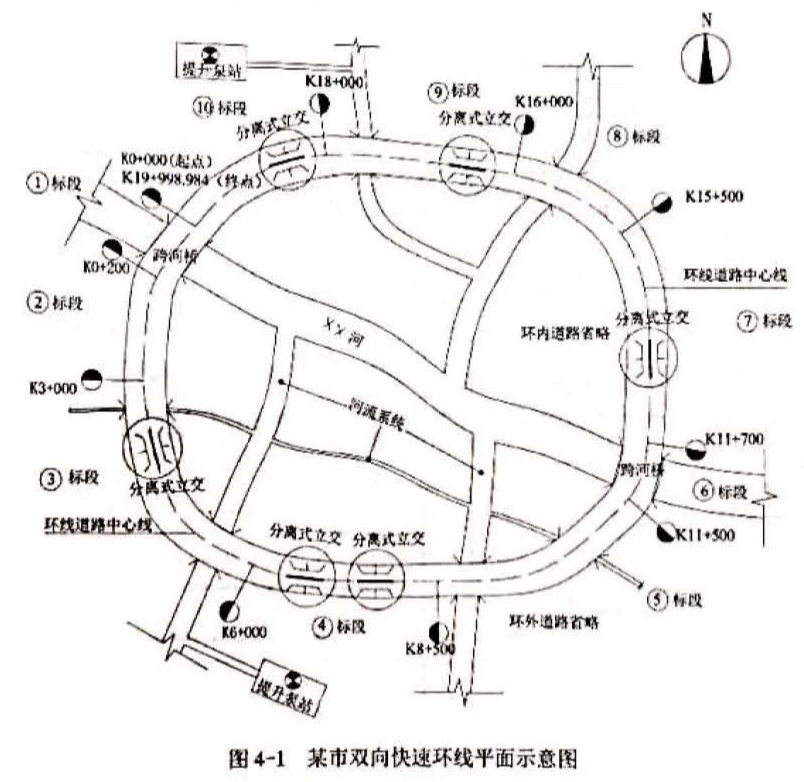

       某市为了交通发展需修建一条双向快速环线(如图4-1所示),里程桩号为K0+000~K19+998.984。建设单位将该建设项目划分为10个标段。项目清单如表4所示,当年10月份进行招标,拟定工期为24个月,同时成立了管理公司,由其代建。

       各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计、勘察、施工单位等。开会时,有③、⑤标段的施工单位提出自己中标的项目中各有1座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。③标段的施工单位向管理公司提交了施工进度计划横道图(如图4-2所示)

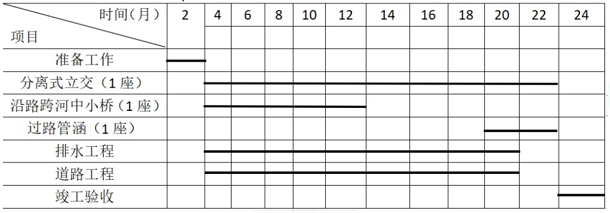

图4-2 ③标段施工进度计划横道图

        【问题】

       1.按表4所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段A的项目内容。⑩标段完成的长度为多少米?

       2.成立的管理公司担当哪个单位的职责?与会者还缺哪家单位?

       3.③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请,管理单位应如何处理?为保护现场封闭施工,施工单位最先完成与最后完成的工作是什么?

       4.写出③标段施工进度计划横道图中出现的不妥之处,应该怎样调整?

参考答案:见解析

解析:

1.(1)根据各项目特征,该建设项目有10个单位工程。

(2)⑤标段A的项目内容:道路工程、排水工程、沿路跨河中小桥。

(3)⑩标段完成的长度:19998.984-18000=1998.984m。

2.(1)成立的管理公司担当建设单位的职责。

(2)监理单位。

3.(1)③⑤标段的施工单位提出变更申请的理由合理。

(2)管理单位针对③⑤标段的施工单位的变更处理程序不正确,施工单位应依据施工合同向监理单位提出设计变更申请和建议,监理工程师审核后,将审核结果提交代建管理单位,代建管理单位组织各单位研究同意后形成会议纪要,由管理单位联络设计单位出具变更设计文件,履行变更图纸审查手续,施工单位按变更后的图纸施工。

(3)施工单位最先完成的工作是交通导行与设置围挡,最后完成的工作是拆除围挡与恢复交通。

4.(1)不妥之处:过路管涵在第19月施工。过路管涵应提前施工。

(2)不妥之处:排水工程和道路工程同时在第3月施工。道路工程应晚于排水工程,于第22月结束即可。

第105题

       【背景资料】

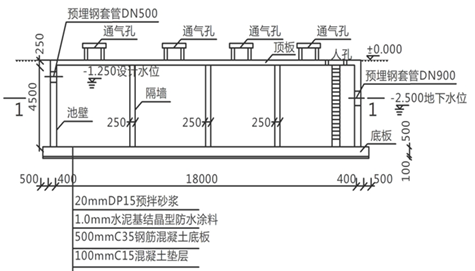

       A公司承建某地下水工程。为现浇钢筋混凝土结构,混凝土设计强度为C35,抗渗等级为P8,水池结构内设有三道钢筋混凝土隔墙,顶板上设置有通气孔及人孔。水池结构如图5-1,5-2所示。

A公司项目部将场区内降水工程分包给B公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B公司编制了降排水方案,经项目部技术负责人审批后送监理单位。

       水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下阶梯,洞口防护等,项目部计划在顶板模板拆除后,进行底板防水施工。然后再进行满水试验,被监理工程师制止。

项目部编制了水池满水试验方案。方案中对试验流程、试验前准备工作、注水过程、水位观测、质量、安全等内容进行详细的描述,经审批后进行了满水试验。

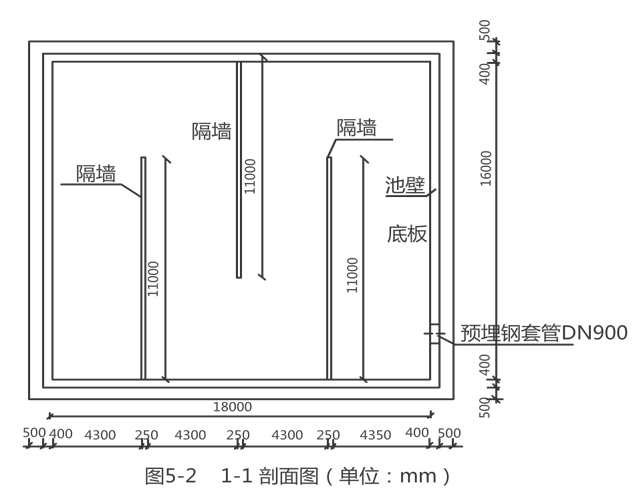

图5-1 水池剖面图(标高单位:m;尺寸单位:mm)

      【 问题】

       1.B公司方案报送审批流程是否正确?说明理由。

       2.请说明B公司降水注意事项,降水结束时间。

       3.项目部拆除顶板支架时,混凝土强度应满足什么要求?说明理由。请举例拆除支架时,还有哪些安全措施。

       4.请说明监理工程师制止项目部施工的理由。

       5.满水试验前,需要对哪个部位进行压力验算?水池注水过程中,项目部应关注哪些易渗漏水部位。除了对水位观测外还应进行哪个项目观测?

       6.请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间,计算池壁和池底的浸湿面积(单位:㎡ )。

参考答案:见解析

解析:

1.不正确。

基坑开挖深度为4.5+0.25+0.02+0.001+0.5+0.1=5.371m>5m,属于超过一定规模的危险性较大的分部分项工程,需要编制专项方案,并进行专家论证。

降水工程为专业分包,因此B公司编制的专项施工方案应由施工总承包单位A公司组织进行专家论证,针对论证报告进行方案修改,经由A总承包单位技术负责人及B分包单位技术负责人共同审核签字并加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

2.(1)降水注意事项:

①应将水位降至基坑底下不少于500mm。

②选择可靠的降低地下水位方法严格进行降水施工,对降水所有机具做好保养维护,并有备用应急供电与机具。

③基坑四周设防汛墙,建立防汛组织。

④降水排水应输送至抽水影响半径范围以外的河道或排水管道,并防止环境水源进入施工基坑。

⑤构筑物下及基坑内四周设排水盲管和抽水设备。

⑥施工过程中不得间断降水排水,并应对降水排水系统进行检查和围护。

(2)降水结束时间:底板混凝土强度达到设计强度等级,满水试验合格且具备抗浮条件时。

3.(1)顶板跨度超过8m,拆除、支架时顶板混凝土强度应达到设计强度的100%。

(2)①模板、支架和拱架拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人员严禁入内。

② 模板、支架和拱架拆除采用机械作业时应由专人指挥。

③模板、支架和拱架拆除应按施工方案或专项方案要求由上而下逐层进行,严禁上下同时作业。

④严禁敲击、硬拉模板、杆件和配件。

⑤严禁抛掷模板、杆件、配件。

⑥拆除的模板、杆件、配件应分类码放。

4.应先进行满水试验,再做现浇钢筋混凝土池体的防水层、防腐层。

5.(1)应对池壁的预留孔洞、预埋钢套管及进出水口进行临时封堵,且经验算能安全承受试验压力。

(2)还应关注:池壁底部施工缝、预埋管与预留孔洞、对拉螺栓锥形槽封堵材料、进出水口处。

(3)还应观测:池体的沉降和池体外观。

6.(1)注水至设计水深24h后,开始测读水位测针的初读数,不少于24h后测读水位针的末读数。

(2)浸湿面积

池壁浸湿面积:(16+18)×2×(4.5+0.25-1.25)=238㎡;

池底浸湿面积: 16×18-11×0.25×3=279.75㎡;

第106题

行车荷载和自然因素对路面结构的影响,随着深度的增加而(  )。

A.逐渐增强

B.逐渐减弱

C.保持一致

D.不相关

参考答案:B

解析:

本题题考查的是沥青路面结构组成特点。

行车载荷和自然因素对路面的影响随深度的增加而逐渐减弱;对路面材料的强度、刚度和稳定性的要求也随深度的增加而逐渐降低。

第107题

沥青玛蹄脂碎石混合料的结构类型属于(  )结构。

A.骨架-密实

B.悬浮-密实

C.骨架-空隙

D.悬浮-空隙

参考答案:A

解析:

此题考查了沥青混合料组成与材料。

骨架—密实结构,沥青玛碲脂混合料(简称SMA)是这种结构典型代表。

第108题

根据《城镇道路工程施工与质量验收规范》(CJJ-1-2008),土方路基压实度检测的方法是(  )。

A.环刀法、灌砂法和灌水法

B.环刀法、钻芯法和灌水法

C.环刀法、钻芯法和灌砂法

D.灌砂法、钻芯法和灌水法

参考答案:A

解析:

【内容考查】此题考查了压实度检测方法。

【选项分析】土方路基压实度检测的方法是环刀法、灌砂法和灌水法。(2022版本教材删除了灌水法,今后不建议选择。)

第109题

采用滑模摊铺机摊铺水泥混凝土路面时,如混凝土坍落度较大,应采取(  )。

A.高频振动,低速度摊铺

B.高频振动,高速度摊铺

C.低频振动,低速度摊铺

D.低频振动,高速度摊铺

参考答案:D

解析:

本题考查的是水泥混凝土路面施工技术。

混凝土坍落度大,应用低频振动,高速度摊铺。

第110题

下列分项工程中,应进行隐蔽验收的是(  )工程。

A.支架搭设

B.基坑降水

C.基础钢筋

D.基础模板

参考答案:C

解析:

本题考查的是现浇(预应力)混凝土水池施工技术。

钢筋安装质量检验应在模板支搭或混凝土浇筑之前对安装完毕的钢筋进行隐蔽验收。

第111题

人行桥是按(  )进行分类的。

A.用途

B.跨径

C.材料

D.人行道位置

参考答案:A

解析:

本题考查的是城市桥梁结构组成与类型。

按用途划分,有公路桥、铁路桥、公铁两用桥、农用桥、人行桥、运水桥(渡槽)及其他专用桥梁(如通过管路、电缆等)。

第112题

预制桩的接桩不宜使用的连接方法是(  )。

A.焊接

B.法兰连接

C.环氧类结构胶连接

D.机械连接

参考答案:C

解析:

本题考查的是桩基础施工方法与设备选择。

预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。

第113题

关于装配式预制混凝土梁存放的说法,正确的是(  )。

A.预制梁可直接支撑在混凝土存放台座上

B.构件应按其安装的先后顺序编号存放

C.多层叠放时,各层垫木的位置在竖直线上应错开

D.预应力混凝土梁存放时间最长为6个月

参考答案:B

解析:

本题考查的是装配式梁(板)施工技术。

预制梁支点处应采用垫木和其他适宜的材料支撑,不得将构件直接支承在存放台上。构件应按其安装的先后顺序编号存放。多层叠放时,上下层垫木应在同一条竖直线上。预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。

第114题

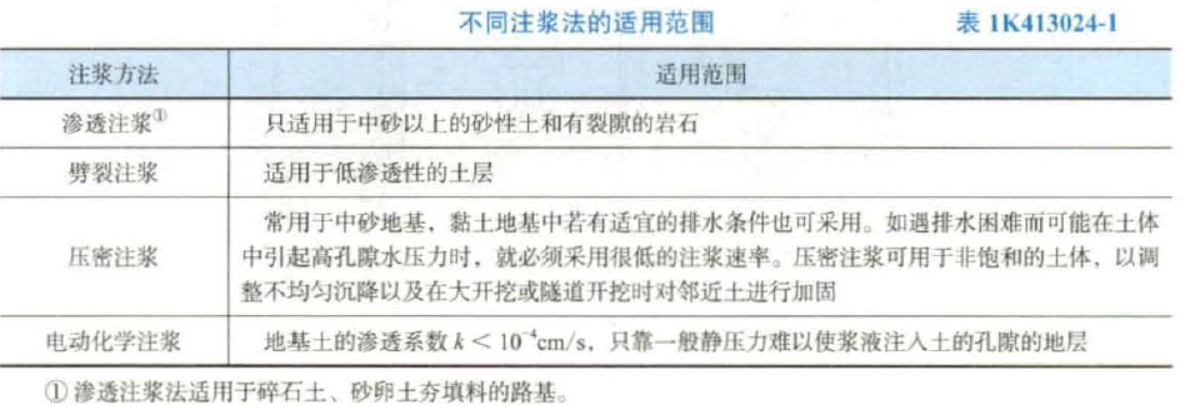

适用于中砂以上的砂性土和有裂隙的岩石土层的注浆方法是(  )。

A.劈裂注浆

B.渗透注浆

C.压密注浆

D.电动化学注浆

参考答案:B

解析:

本题考查的是地基加固处理方法。

第115题

沿隧道轮廓采取自上而下一次开挖成形,按施工方案一次进尺并及时进行初期支护的方法称为(  )。

A.正台阶法

B.中洞法

C.全断面法

D.环形开挖预留核心土法

参考答案:C

解析:

本题考查的是喷锚暗挖法的掘进方式选择。

全断面开挖法采取自上而下一次开挖成形,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。

第116题

城市污水处理方法与工艺中,属于化学处理法的是(  )。

A.混凝法

B.生物膜法

C.活性污泥法

D.筛滤截流法

参考答案:A

解析:

本题考查的是给水污水处理工艺流程。

化学处理法,涉及城市污水处理中的混凝法,类同于城市给水处理。

第117题

关于沉井施工分节制作工艺的说法,正确的是(  )。

A.第一节制件高度必须与刃脚部分齐平

B.设计无要求时,混凝土强度必须达到设计强度等级 60%,方可拆除模板

C.混凝土施工缝应采用凹凸缝并应凿毛清理干净

D.设计要求多分节制作的沉井,必须全部接高后方可下沉

参考答案:C

解析:

本题考查的是沉井施工技术。

第一节制作高度必须高于刃脚部分。设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土。混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净。分节制作、分次下沉的沉井,前次下沉后进行后续接高施工。

第118题

关于沟槽开挖的说法,正确的是(  )。

A.机械开挖时,可以直接挖至槽底高程

B.槽底土层为杂填土时,应全部挖除

C.沟槽开挖的坡率与沟槽开挖的深度无关

D.无论土质如何,槽壁必须垂直平顺

参考答案:B

解析:

本题考查的是开槽管道施工技术。

机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。槽底土层为杂填土、腐蚀性土时,应全部挖除并按设计要求进行地基处理。沟槽开挖的坡度与开挖的深度、土的类别、坡顶荷载情况都有关系。槽壁平顺,边坡坡度符合施工方案的规定。

第119题

关于泥质防水层质量控制的说法,正确的是(  )。

A.含水量最大偏差不宜超过8%

B.全部采用砂性土压实做填埋层的防渗层

C.施工企业必须持有道路工程施工的相关资质

D.振动压路机碾压控制在4~6遍

参考答案:D

解析:

本题考查的是生活垃圾填埋场填埋区防渗层施工技术。

拌合均匀,机拌不能少于2遍,含水量最大偏差不宜超过2%; 填埋层土壤的选择应经过试验检测;施工企业必须持有垃圾填埋工程施工的相关资质。

第120题

施工测量是一项琐碎而细致的工作,作业人员应遵循(  )的原则开展测量工作。

A.“由局部到整体,先细部后控制”

B.“由局部到整体,先控制后细部”

C.“由整体到局部,先控制后细部”

D.“由整体到局部,先细部后控制”

参考答案:C

解析:

本题考查的是施工测量主要内容与常用仪器。

施工测量是一项琐碎而细致的工作,作业人员应遵循“由整体到局部,先控制后细部”的原则。

进入题库练习及模拟考试
