A.属于活性污泥处理系统
B.处理过程需持续补充微生物
C.利用污泥中的微生物降解污水中的有机污染物
D.经常采用延时曝气
E.污水一次性流过即可达到处理效果
参考答案:ACD
解析:
本题考查的是给水与污水处理工艺流程。
污水与污泥在曝气池中混合,污泥中的微生物将污水中复杂的有机物降解,并用释放出的能量来实现微生物本身的繁殖和运动等。氧化沟是传统活性污泥法的一种改型,传统的氧化沟具有延时曝气活性污泥法的特点。
A.混凝土强度达到设计强度的75%
B.池体防水层施工完成后
C.池体抗浮稳定性满足要求
D.试验仪器已检验合格
E.预留孔洞进出水口等已封堵
参考答案:CDE
解析:
本题考查的是构筑物满水试验的规定。
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内清理洁净,池内外缺陷修补完毕。
(2) 现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
(3)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。
(4)池体抗浮稳定性满足设计要求。
(5)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。
(6)各项保证试验安全的措施已满足要求;满足设计的其他特殊要求。
(7)试验所需的各种仪器设备应为合格产品,并经具有合法资质的相关部门检验合格。
第63题
城市排水管道巡视检查内容有( )。
A.管网介质的质量检查
B.地下管线定位监测
C.管道压力检查
D.管道附属设施检查
E.管道变形检查
参考答案:ABDE
解析:
本题考查的是给水排水管网维护与修复技术。
管道巡视检查内容包括管道漏点监测、地下管线定位监测、管道变形检查、管道腐蚀与结垢检查、管道附属设施检查、管网介质的质量检查等。
第64题
关于竣工测量编绘的说法,正确的有( )。
A.道路中心直线段应每隔100m施测一个高程点
B.过街天桥测量天桥底面高程及净空
C.桥梁工程对桥墩、桥面及附属设施进行现状测量
D.地下管线在回填后,测量管线的转折、分支位置坐标及高程
E.场区矩形建(构)筑物应注明两点以上坐标及室内地坪标高
参考答案:BCE
解析:
本题考查的是竣工图编绘与实测。
道路工程竣工图应根据实际情况进行测量。道路中心直线段应每25m施测一个坐标和高程点;曲线段起终点、中间点.,应每隔15m施测一个坐标和高程点;道路坡度变化点应加测坐标和高程。在桥梁工程竣工后应对桥墩、桥面及其附属设施进行现状测量。过街天桥应测注天桥底面高程,并应标注与路面的净空高。场区建(构)筑物竣工测量,如渗沥液处理设施和泵房等,对矩形建( 构)筑物应注明两点以上坐标,圆形建(构)筑物应注明中心坐标及接地外半径;建(构)筑物室内地坪标高; 构筑物间连接管线及各线交叉点的坐标和标高。地下管线竣工测量宜在覆土前进行。
第65题
关于给水排水管道工程施工及验收的说法,正确的有( )。
A.工程所用材料进场后需进行复验,合格后方可使用
B.水泥砂浆内防腐层成形终凝后,将管道封堵
C.无压管道在闭水试验合格24小时后回填
D.隐蔽分项工程应进行隐蔽验收
E.水泥砂浆内防腐层,采用人工抹压法时,须一次抹压成型
参考答案:AD
解析:
本题考查的是给水排水管道工程施工质量控制的规定。
工程所用的主要原材料、半成品、构配件、设备等产品,进入施工现场时必须进行验收,验收时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书、进口产品的商检报告及证件等,并按国家有关标准规定进行复验,验收合格后方可使用。混凝土、砂浆、防水涂料等材料应经检测合格后方可使用。要求水泥砂浆内防腐层成形后,应立即将管道封堵,终凝后进行潮湿养护。相关各分项工程之间,必须进行交接检验,所有隐蔽分项工程应进行隐蔽验收,未经检验或验收不合格不得进行下道分项工程施工。采用人工抹压法施工时,应分层抹压。
参考答案:见解析
解析:
1.土工格栅应设置在:暗塘路段的垫层顶面,暗塘路段与杂填土路段衔接处,其他可能出现不均匀沉降的路段。作用:防止不均匀沉降、减少反射裂缝产生、过滤与排水。
2.应根据室内试验确定,如果有成熟经验时,也可根据工程经验确定。
3.复合地基承载力、桩长、桩身强度、搅拌叶回转直径;桩身均匀性、桩径、桩距、水泥品种及性能。
4.错误之处:摊铺水泥稳定碎石基层,采用重型压路机进行碾压。
改正:摊铺水泥稳定碎石基层应该使用振动压路机碾压。
错误之处:养护3天后进行下一道工序施工。
改正:常温下成活后应经7d 养护,经质量检验合格后,方可在其上铺路面层。
5.①现场出入口处应采取保证车辆清洁的措施,如洗车池。
②车辆应采取密闭或覆盖措施,并按规定路线行驶。
③设专人清扫社会交通路线、洒水等。
④施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业。
参考答案:见解析
解析:
1.①可能造成路基产生滑坡、沉陷、冻胀、翻浆等危害;②可能导致路面开裂和过大的不均匀冻胀。③可能造成路面裂纹及路面变形。

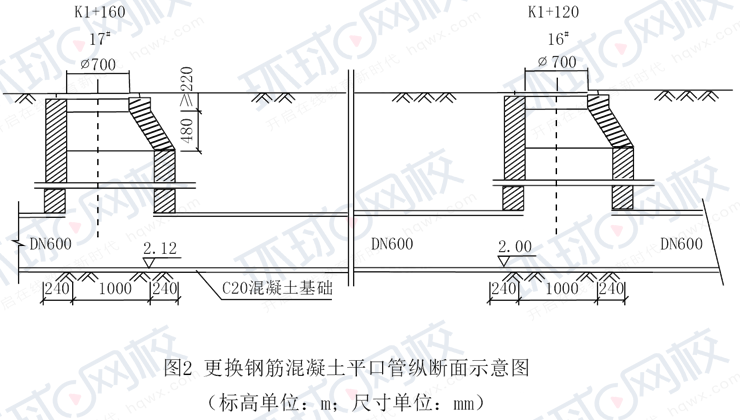

2.两井之间实铺管长:(1160-1120)-(0.35×2+0.3)=39m。铺管应从16号井开始。
3.用砖砌封堵正确。
钢筋混凝土平口管接口的强度达到设计强度,更换后的管道严密性试验合格后拆除封堵。
4.①错误之处一:采取1.5m低围挡封闭施工;改正:施工现场的围挡在市区内应不低于2.5m。②设置安全护栏将施工区域隔离错误;改正:围挡应沿工地四周连续设置,不得留有缺口。③派养护工人维护现场行人交通错误;改正:应在主要交通路口设专职交通疏导员,积极配合交通民警与协警搞好施工和社会交通的疏导工作。
参考答案:见解析
解析:
1.该挡土墙属于重力式挡土墙。端缝属于结构变形缝。
2.(1)数值a
情况一:分段长度中扣除端缝
(50000-20×6)÷5=2a×5+350×2 a=927.6(单位mm)
情况二:分段长度中不扣端缝
50000÷5=2a×5+350×2 a=930(单位mm)
(2)方桩根数=6+6+(6-1)=17根。
3.合理。柴油锤沉桩施工噪声大,有污染。可以更换为振动沉桩、静力压桩、钻孔埋桩。
4.A:地基处理及验收;B:基础钢筋。
【提示:数值a还有一种可能情况(6-1)×2a+350×2+20×2=10000 a=926mm
A工序桩头处理后,还应在铺设垫层前,对地基情况进行验收。答案不唯一】
参考答案:见解析
解析:
1.空心板预应力体系属于后张法、有粘结体系。
2.存放的仓库必须干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露。
3.钢绞线入库时材料员还需查验:质量证明文件、规格。
检测项目还应包括:直径偏差检查、力学性能试验(抗拉强度、弯曲、伸长率)等。
4.单跨共计24片空心板,其中中板22片,边板2片。
全桥空心板中板数量=(24-2)×(4×5)=440片
单片空心板中板钢绞线长度 N1=(4535+4189+1056+700)×2×2=41920mm=41.920m
N2=(6903+2597+243+700)×2×2=41772mm=41.772m
全桥空心板中板的钢绞线用量=(41.92+41.772)×440=36824.480m
5.施工方案(3)中空心板侧模拆模条件:混凝土强度能保证结构棱角不损坏时方可拆除,混凝土强度宜为2.5MPa及以上。
芯模拆模条件:混凝土抗压强度能保证结构表面不发生塌陷和裂缝时方可拔出。
6.施工方案(4)中坍落度:A>B。混凝土质量评定时应使用B,以浇筑地点测值为准。
参考答案:见解析
解析:
1.直螺纹连接套筒进场需要提供:工程所用接头的有效型式检验报告,以及连接件产品设计、接头加工安装要求的相关技术文件、连接件产品合格证和连接件原材料质量证明书。
钢筋丝头加工专用工具:套丝机;
连接件检测专用工具:游标卡尺或专用量具、通止规。
2.(1)纵向钢筋伸入冠梁的长度宜取冠梁厚度。
(2)桩顶混凝土浇筑完成后应高出设计标高0.5~1m,确保桩头浮浆层凿除后桩基面混凝土达设计强度。
(3)相邻桩之间净距小于5m时,邻桩混凝土强度达5MPa后,方可进行钻孔施工,或间隔钻孔施工。

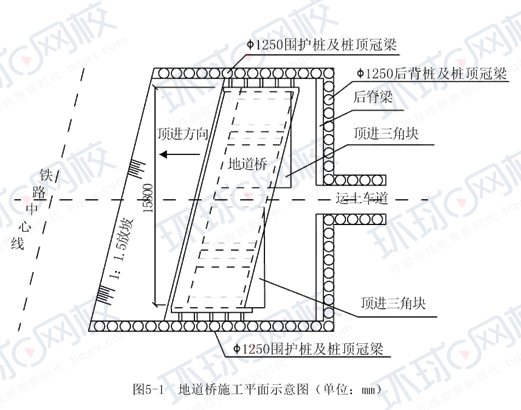

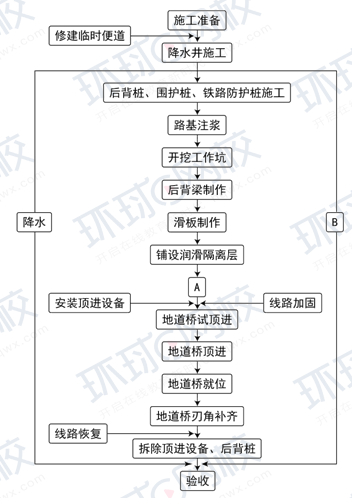

3.A-地道桥结构制作,B-施工监测。
4.每次顶进还应检查:顶柱(顶铁)安装、后背变化情况等。
5.每一顶程中测量内容:轴线、高程、偏差值、顶程及总进尺。
6.地道桥顶进施工应考虑的防排水措施:
(1)采用井点降水、隔水帷幕等措施将地下水位降至基底下500mm以下。
(2)应尽可能避开雨期。
(3)做好地面排水,工作坑周边应采取挡水围堰、排水截水沟等防止地面水流入工作坑的技术措施。
(4)注意保持边坡稳定。
(5)场地上空宜搭设固定或活动的作业棚。
第71题
主要起防水,磨耗,防滑或改善碎(砾)石作用的路面面层是( )。
A.热拌沥青混合料面层
B.冷拌沥青混合料面层
C.沥青贯入式面层
D.沥青表面处治面层
参考答案:D
解析:
本题考查的是沥青路面结构组成特点。
沥青表面处治面层主要起防水层、磨耗层、防滑层或改善碎(砾)石路面的作用,其集料最大粒径应与处治层厚度相匹配。
第72题
淤泥,淤泥质土及天然强度低、( )的黏土统称为软土。
A.压缩性高,透水性大
B.压缩性高,透水性小
C.压缩性低,透水性大
D.压缩性低,透水性小
参考答案:B
解析:
本题考查的是岩土分类与不良土质处理方法。
淤泥、淤泥质土及天然强度低、压缩性高、透水性小的黏土统称为软土。
第73题
存在于地下两个隔水层之间,具有一定水头高度的水,称为( )。
A.上层滞水
B.潜水
C.承压水
D.毛细水
参考答案:C
解析:
本题考查的是水对城镇道路路基的危害。
承压水存在于地下两个隔水层之间,具有一定的水头高度,一般需注意其向上的排泄,即对潜水和地表水的补给或以上升泉的形式出露。
A.振动压路机
B.钢轮压路机
C.重型轮胎压路机
D.双轮钢筒式压路机
参考答案:A
解析:
本题考查的是沥青混合料面层施工技术。
对粗集料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30mm ),振动频率宜为35 -50Hz,振幅宜为0.3-0.8mm。密级配沥青混凝土混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其总质量不宜小于25t。终压应紧接在复压后进行,宜选用双轮钢筒式压路机。
第75题
现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是( )。
A.受力钢筋的交叉点
B.单向受力钢筋网片外围两行钢筋交叉点
C.单向受力钢筋网片中间部分交叉点
D.双向受力钢筋的交叉点
参考答案:C
解析:
本题考查的是钢筋施工技术。
钢筋的交叉点应采用绑丝绑牢,必要时可辅以点焊。钢筋网的外围两行钢筋交叉点应全部扎牢,中间部分交叉点可间隔交错扎牢,但双向受力的钢筋网,钢筋交叉点必须全部扎牢。
第76题
关于桥梁支座的说法,错误的是( )。
A.支座传递上部结构承载的荷载
B.支座传递上部结构荷载的位移
C.支座传递上部结构承载的转角
D.支座对桥梁变形的约束力应尽可能的大,以限制钢梁自由伸缩
参考答案:D
解析:
本题考查的是桥梁支座、伸缩装置安装技术。
支座对桥梁变形的约束尽可能的小,以适应梁体自由伸缩和转动的需要。
第77题
关于先张法预应力空心板梁的场内移运和存放的说法,错误的是( )。
A.吊运时,混凝土强度不得低于设计强度的75%
B.存放时,支点处应采用垫木
C.存放时长可长达3个月
D.同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
参考答案:D
解析:
本题考查的是装配式梁(板)施工技术。
当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上。
第78题
钢梁制造企业应向安装企业提供的相关文件中,不包括( )。
A.产品合格证
B.钢梁制造环境的温度、湿度记录
C.钢材检验报告
D.工厂试拼装记录
参考答案:B
解析:
本题考查的是钢梁制作与安装要求。
钢梁制造企业应向安装企业提供下列文件:
1)产品合格证。
2)钢材和其他材料质量证明书和检验报告。
3)施工图,拼装简图。
4)工厂高强度螺栓摩擦面抗滑移系数试验报告。
5)焊缝无损检验报告和焊缝重大修补记录。
6)产品试板的试验报告。
7)工厂试拼装记录。
8)杆件发运和包装清单。
第79题
柔性管道工程施工质量控制的关键是( )。
A.管道接口
B.管道基础
C.沟槽回填
D.管道坡度
参考答案:C
解析:
本题考查的是柔性管道回填施工质量检查与验收。
柔性管道的沟槽回填质量控制是柔性管道工程施工质量控制的关键。
第80题
地铁基坑采用的围护结构形式很多,其中强度大、开挖深度大,同时可兼作主体结构一部分的围护结构是( )。
A.重力式水泥挡墙
B.地下连续墙
C.预制混凝土板桩
D.SMW工法桩
参考答案:B
解析:
本题考查的是地铁车站结构与施工方法。
地下连续墙:①刚度大,开挖深度大,可适用于所有地层;②强度大,变位小,隔水性好,同时可兼作主体结构的一部分;③可邻近建筑物、构筑物使用,环境影响小;④造价高。
