第341题 钢筋混凝土拱桥拱圈无支架施工的方法包括( )。


A.拱架法

B.缆索吊装法

C.转体安装法

D.悬臂法

E.土牛拱胎架法


参考答案:BCD


解析:按拱圈施工的拱架(支撑方式) 可分为支架法、少支架法和无支架法;其中无支架施工包括缆索吊装、转体安装、劲性骨架、悬臂浇筑和悬臂安装以及由以上一种几种施工方法的组合。


第342题 地铁车站主体由( )组成。


A.站台

B.站厅

C.通风道

D.设备用房

E.生活用房


参考答案:ABDE


解析:地铁车站通常由车站主体(站台、站厅、设备用房、生活用房),出入口及通道,附属建筑物(通风道、风亭、冷却塔等)三大部分组成。


第343题 污水处理构筑物的结构特点有( )。


A.断面较厚

B.配筋率较高

C.抗渗性高

D.抗冻要求高

E.整体性好


参考答案:BCE


解析:水处理(调蓄)构筑物和泵房多数采用地下或半地下钢筋混凝土结构,特点是构件断面较薄,属于薄板或薄壳结构,配筋率较高,具有较高抗渗性和良好的整体性要求。


第344题 综合管廊覆土深度应根据( )等因素综合确定。


A.地下设施竖向综合规划

B.道路设施布置

C.行车荷载

D.绿化种植

E.冰冻深度


参考答案:ACDE


解析:综合管廊覆土深度应根据地下设施竖向综合规划、行车荷载、绿化种植及当地的冰冻深度等因素综合确定。


第345题 微表处理技术应用于城镇道路维护,具有( )等功能。


A.封水

B.防滑

C.耐磨

D.防车辙

E.改善路表外观


参考答案:ABCE


解析:微表处理技术应用于城镇道路维护,可单层或双层铺筑,具有封水、防滑耐磨和改善路表外观的功能, MS-3 型微表处混合料还具有填补车辙的功能。


第346题 背景资料

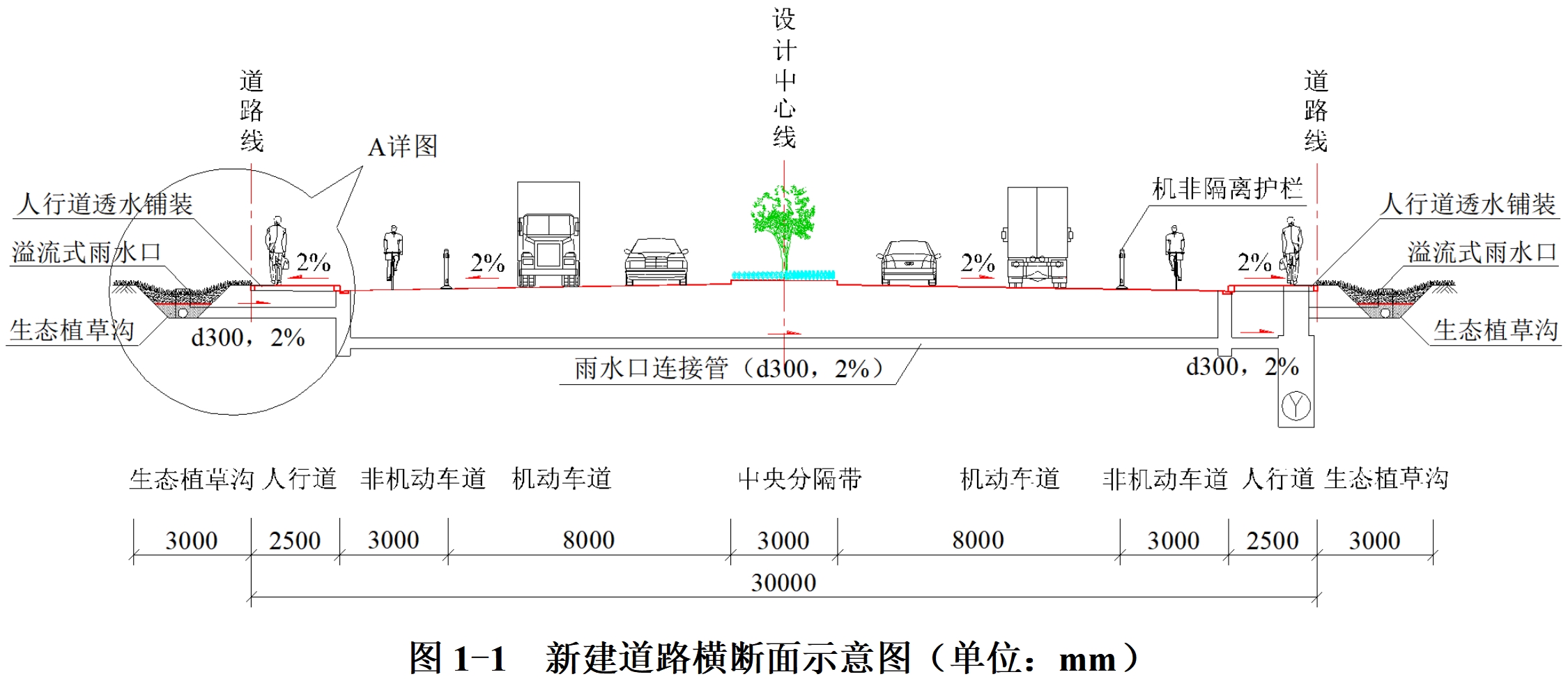

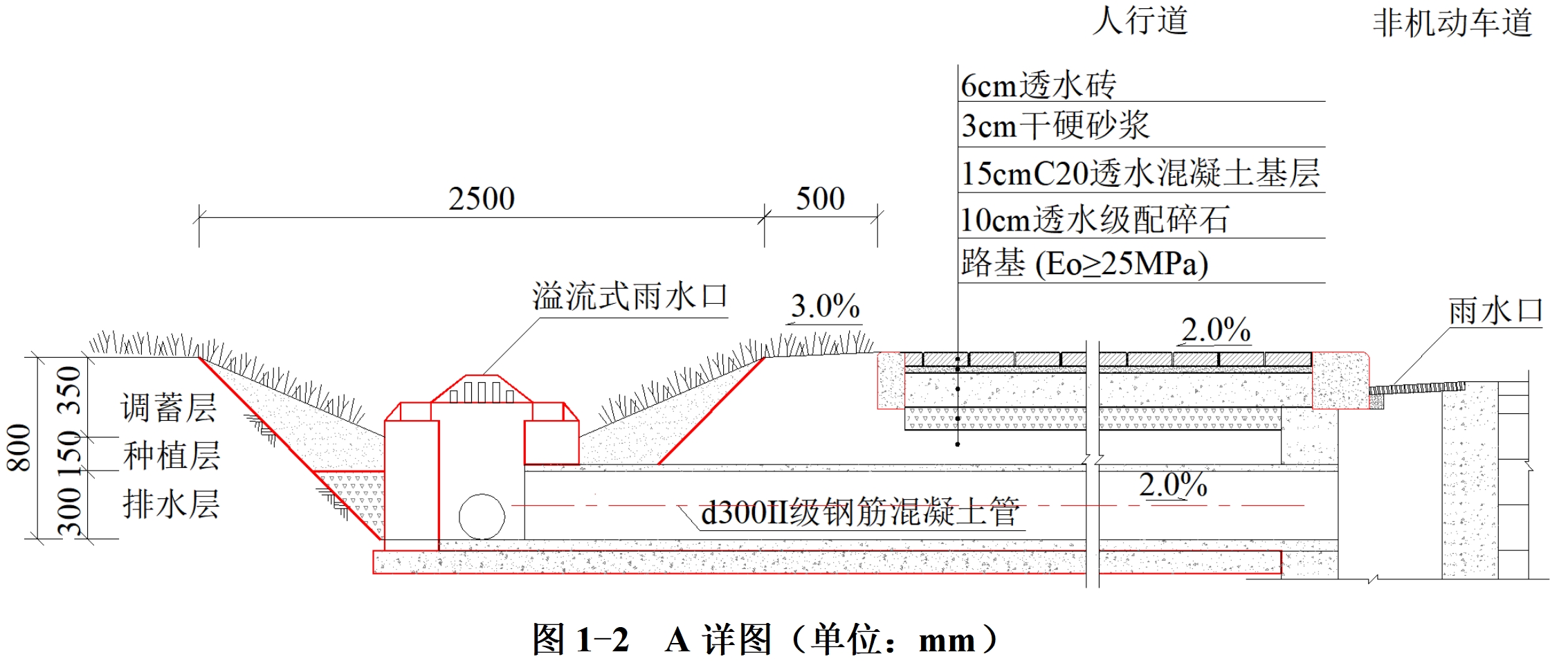

某城镇主干道向郊外延伸新建。道路红线内地勘报告揭示地层分布第①层0~0.8m为杂填土,第②层0.8~2m为砂质黏土。路基施工范围内地下水丰富,开挖路段地下水接近路床底标高。该项目设计定位为绿色建造示范工程,拟采用海绵城市专项设计,并在项目中引进绿色建造新技术如:装配式检查井、生态植草沟、沥青智能摊铺及智能压实等。本项目新建道路横断面如图1-1所示,生态植草沟及人行道透水铺装详细做法如图1-2所示。

路基施工时恰逢雨期,项目部为赶工期扩大施工断面将三个桩号路段连续开挖,开挖至路床顶面标高时遇到了雷雨停止施工,虽及时设置排水边沟,在大雨过后,经过晾晒的路床在碾压时,表面仍出现大面积“弹簧土”,经工序验收,监理对路基压实度不满足设计要求提出了整改意见。

由于沥青智能摊铺及智能压实施工为四新技术,项目部在施工前选取试验段展开试验,确定了各项施工参数。

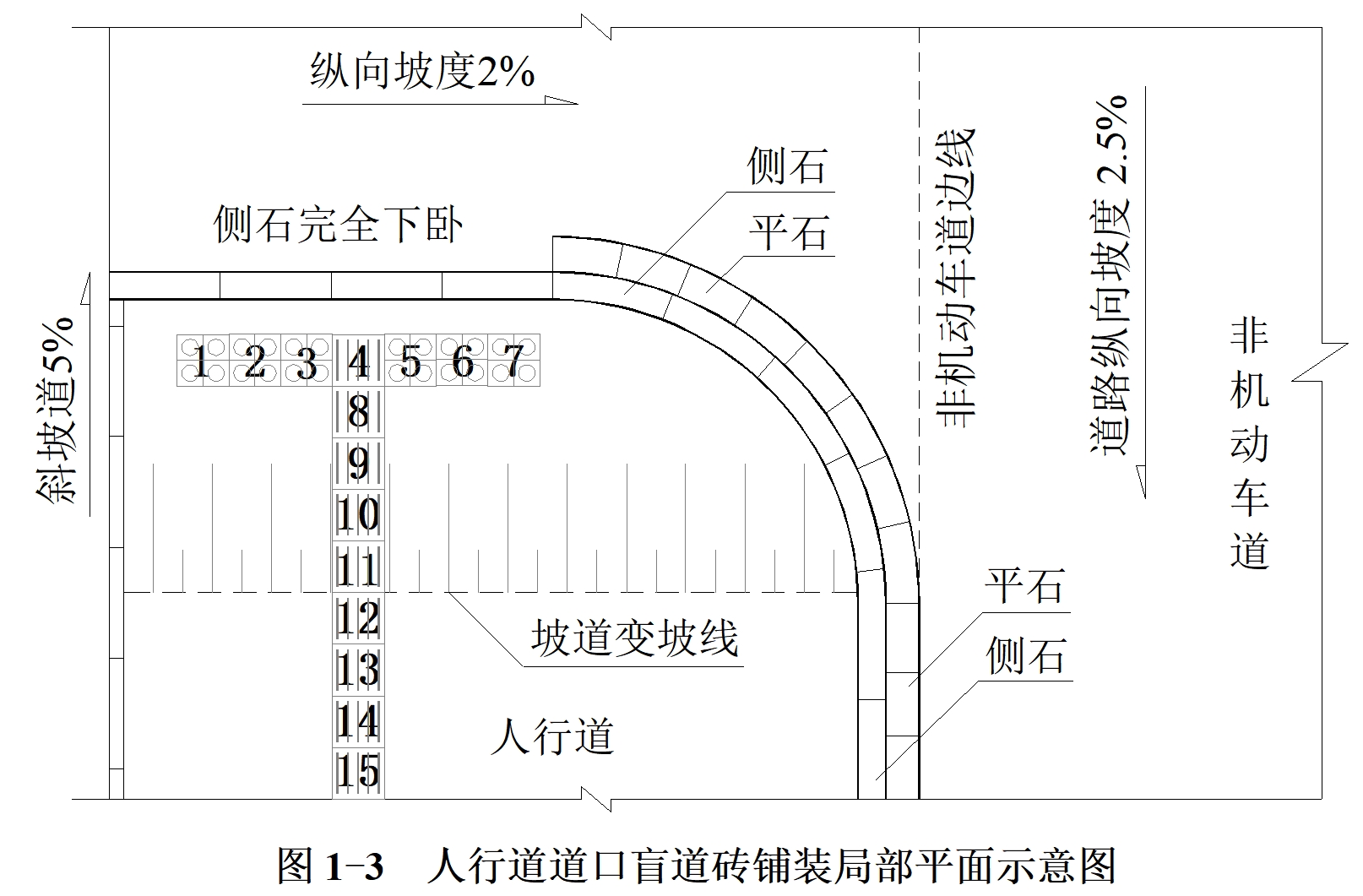

人行道砖采用环保材料再生透水砖,材料进场检验发现其透水系数为4.0×10-3cm/s,不满足设计要求,供应商给予换货。人行道铺装完成后,项目部自检发现人行道道口盲道砖铺设不满足无障碍设计要求,现场铺装如图1-3所示。

为更好地实现雨水集蓄回用,生态植草沟内种植土进行了改良,以满足水生植物生长要求及提高雨水下渗速度,施工完成后,经雨季测试海绵设施运行状况良好。

问题

1.为解决地下水对路基的影响,挖方路段可采用何种降排水方案?

2.根据施工背景,如何杜绝再次出现“弹簧土”,雨季开挖采取哪些措施可有效保证路床压实度合格?

3.可集成哪些先进技术以实现沥青智能摊铺及压实?

4.人行道透水砖透水系数应达到多少才能满足透水要求?图1-3所示盲道砖铺设有哪几处错误(用盲道砖编号作答)?说明错误的原因。

5.为更好地实现雨水集蓄回用,生态植草沟底部还应铺设哪些材料?



参考答案:↓


解析:

1.设置截水沟(明排),路床下部设置盲沟。

2.雨季施工缩短开挖断面(分段开挖),开挖多少碾压多少(及时碾压),关注天气预报。

3.激光(BIM)、自动找平、雷达探测、智能温控。

4.1.0×10-2cm/s;

4、8、12号砖铺设错误,应为提示盲道砖。

5.级配碎石(卵石)、花管(盲管)、防渗土工布(防水土工布、防渗膜)。


第347题 背景资料

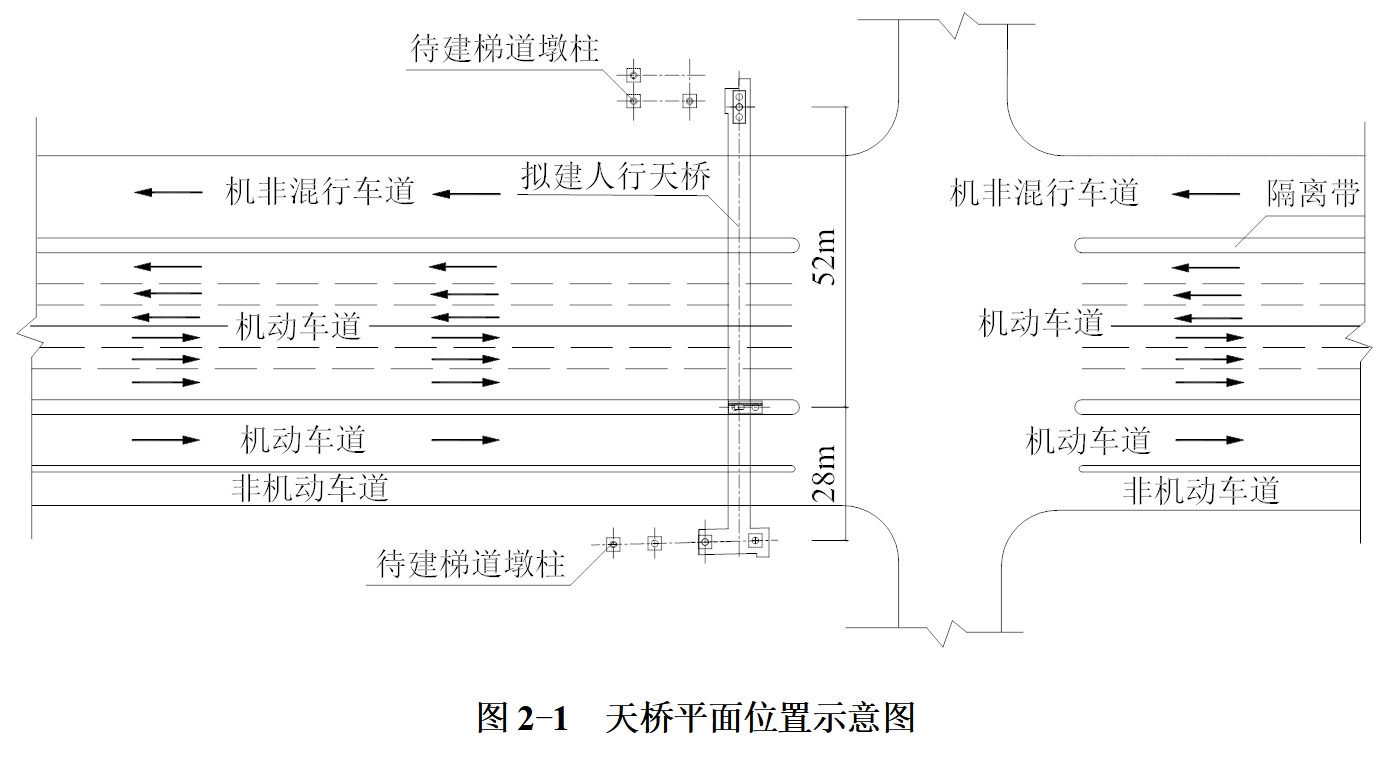

某公司承建一项城市更新项目。为解决行人出行对既有道路交通平面交叉干扰问题,需修建人行天桥一座。天桥平面位置见图2-1所示。项目位置交通流量大,临近居民区,周边环境复杂,施工场地狭窄。

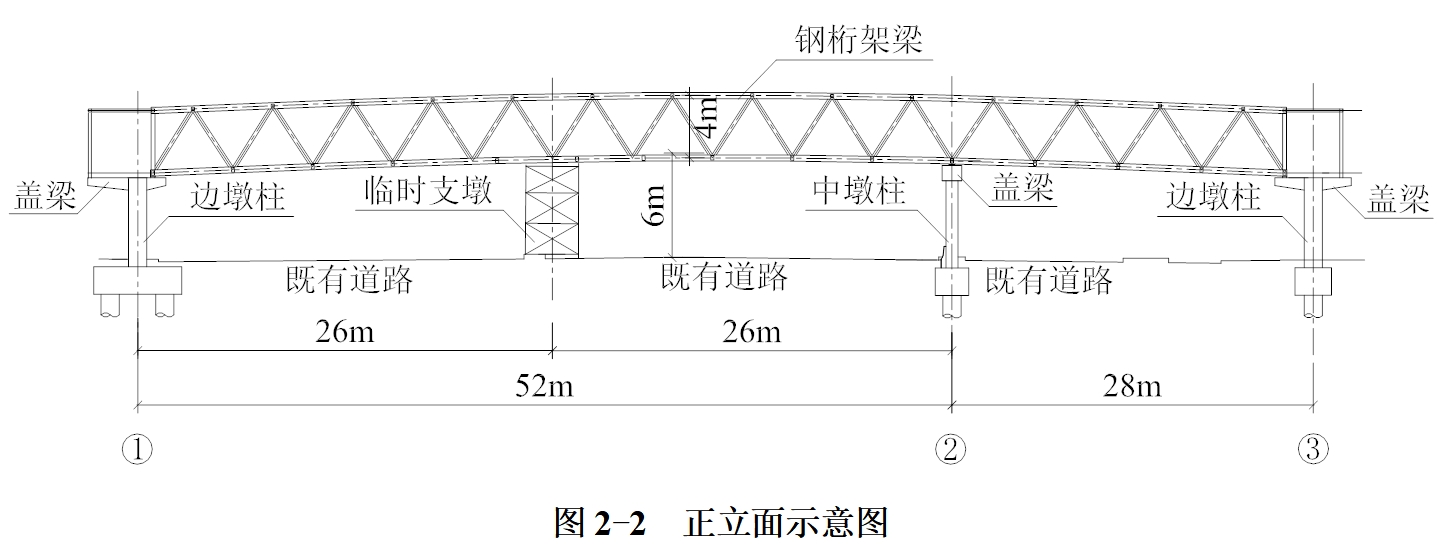

该天桥全长80.0m,宽3.9m。主桥部分分为两跨,结构形式为下承式钢桁架桥。两跨分别为52.0m+28.0m,正立面见图2-2所示。主桥钢桁架梁落在盖梁上。主梁设计梁高为4.0m,梁宽3.9m,钢桁架梁安装联接采用焊接工艺。

项目部进场后认真学习图纸,根据现场实际情况,做了以下工作:

一、施工方案提出交通流量大,居民区施工条件复杂,将钢桁架梁委托给能满足制造条件的钢结构厂加工。这样既可保证钢桁架梁桥的质量,工期也有保障。

二、由于该项目部首次承接钢桁架梁桥项目,全体工程技术人员认真研究了桥梁上部结构及组成部分,为打造桥梁精品工程提供了保证。

三、钢桁架梁安装是技术要求较高的工作,工程技术人员严格按相关规范编写了作业指导书。

四、现场吊装是这个项目的关键环节,特别是在交通流量大、施工场地狭窄、靠近居民区的区域,施工措施需完善。

五、搭设临时支墩需占用主路一股机动车道,届时施工计划安排将部分车道申请临时封闭。

问题

1.项目部派员全程参与了钢桁架梁加工,并圆满完成了加工任务。钢桁架梁出厂前必须要验收的工作是哪三项?

2.简支钢桁架梁桥上部结构由哪些部分组成?

3.作业指导书指出,如现场焊接无设计要求,钢桁架梁梁段杆件焊缝连接时,纵向及横向焊接顺序应如何进行?

4.钢桁架梁安装前施工现场需做的工作中除临时支墩拼装外,还有几项工作要做?

5.在市政道路搭设临时支墩(见图2-2)前需办理哪些手续?分别应由哪些部门审核批准?



参考答案:↓


解析:

1. ① 钢桁架梁出厂前试拼装验收;

② 钢桁架梁出厂前钢梁质量验收合格;

③ 钢桁架梁出厂前应交付的文件验收。

2.桥面(铺装)、桥面系、主桁(架)(钢桁架梁)、联结系。

3.纵向从跨中向两端(中心向两端)、横向从中线向两侧对称进行。

4.设立警示标志(识)、设置临时作业区、安排交通疏导值守。

5.交通导行方案(手续)送审,临时占路(临时占道)方案(手续)送审;

以上方案分别由交通管理部门审核批准和路政管理部门审核批准。


第348题 背景资料

某企业承接生活垃圾填埋厂建造项目,交于项目部施工,建设地点位于城市西北方向约20km处,地理环境良好,在公路一侧。现状场地为干涸多年河道,总体平坦,长约500m,开口宽180~200m,土地利用类型为荒地,设计日处理垃圾100t,有效库容60万m3,使用年限为10年。项目部接到施工任务后,组织施工人员认真阅读施工图纸和有关技术资料,测量组进入现场放线,接收、建立并复测两类控制点,以便做好图纸会审和设计交底的准备工作。

生活垃圾填埋厂库区主要施工内容是土方工程,库区底部地基处理前必须将干涸河底的腐殖土挖除(另行堆放后用),原土碾压密实后再回填600mm厚黄土作库区底部基础处理,以防垃圾填埋厂启用后产生渗漏。库区底部基础分三层施工,每层施工工序为A、B、C。

库区地基处理验收合格后便进行库区渗沥液防渗系统与收集导排系统工程施工,如图3-1示,库区渗沥液防渗系统与收集导排系统由五道工序组成为:①铺设4800g/m2GCL(纳基膨润土防水毯)、②铺设HDPE膜(2.0mm)、③铺设200g/m2土工布、④铺设600g/m2土工布、⑤铺300mm厚卵石渗滤液导流层。铺设HDPE膜(2.0mm)质量验收合格后,进行余下三道工序施工。

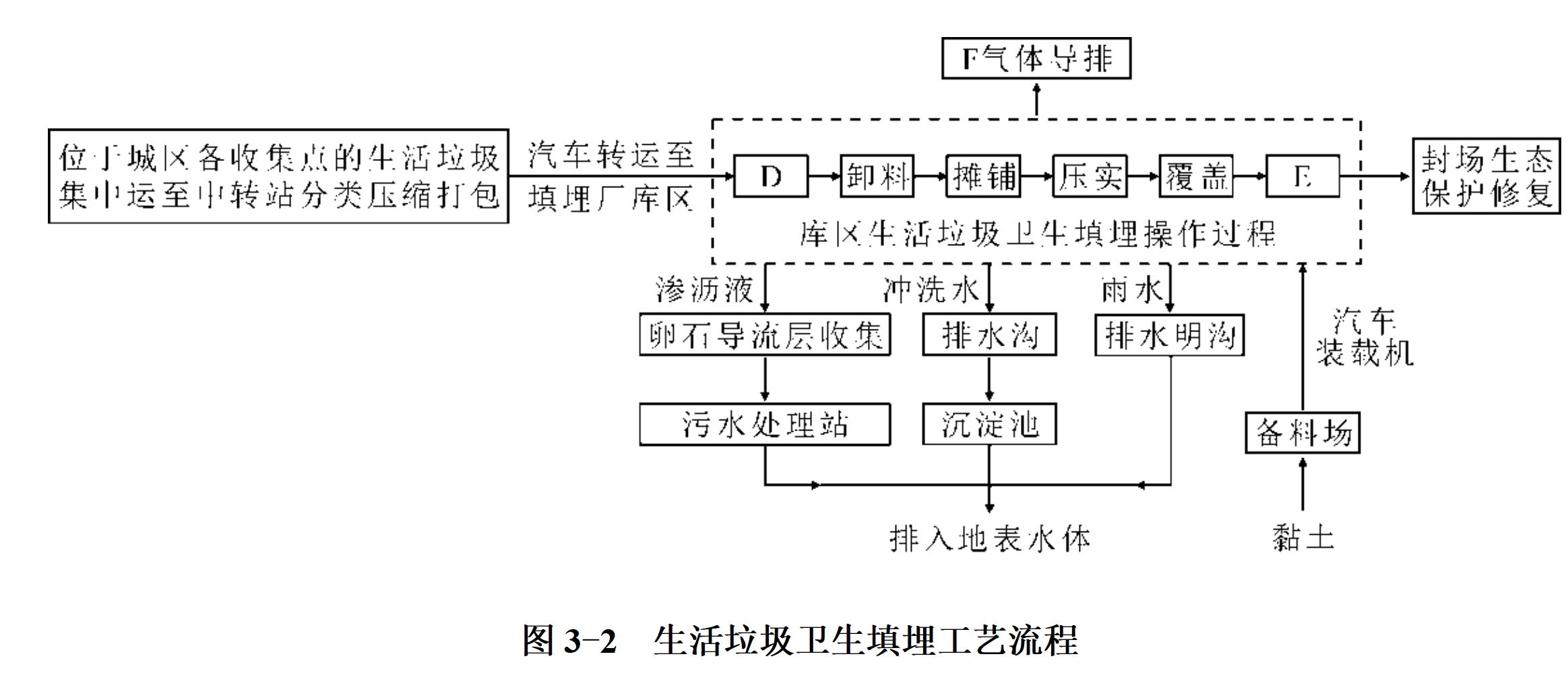

生活垃圾填埋厂全部施工项目完成验收后,移交给营运部门,并开始接收附近的城区生活垃圾卫生填埋工作,生活垃圾卫生填埋工艺流程如图3-2,直至库区的封场生态保护修复。

问题

1.项目部测量组在现场接收、建立并复测哪两类控制点?图纸会审和设计交底会议由哪个单位组织?

2.按库区底部基础回填要求,黄土分三层回填的施工工序中A、B、C分别按序号写出是哪三项具体工作。

3.在施工现场铺设HDPE膜(2.0mm)的焊接工艺有哪几种?分别用什么方法进行质量检测?

4.填写库区渗沥液防渗系统与收集导排系统示意图中3~5的编号。

5.库区生活垃圾卫生填埋过程中D、E为哪项操作过程?F为哪种气体?



参考答案:↓


解析:

1.接收、建立并复测导线控制点与高程控制点;

图纸会审和设计交底会议由建设单位组织。

2.A为摊铺(回填)、B为整平(找平)、C为碾压(压实)。

3.双缝热熔焊接,单缝挤压焊接;

热熔焊接气压检测,挤压焊接真空(电火花)检测。

4.3为④铺设600g/㎡土工布;

4为⑤铺300mm厚卵石渗滤液导流层;

5为③铺设200g/㎡土工布。

5.D为计量(称重);E为灭虫(杀虫);F为沼气(甲烷、CH4)。


第349题 背景资料

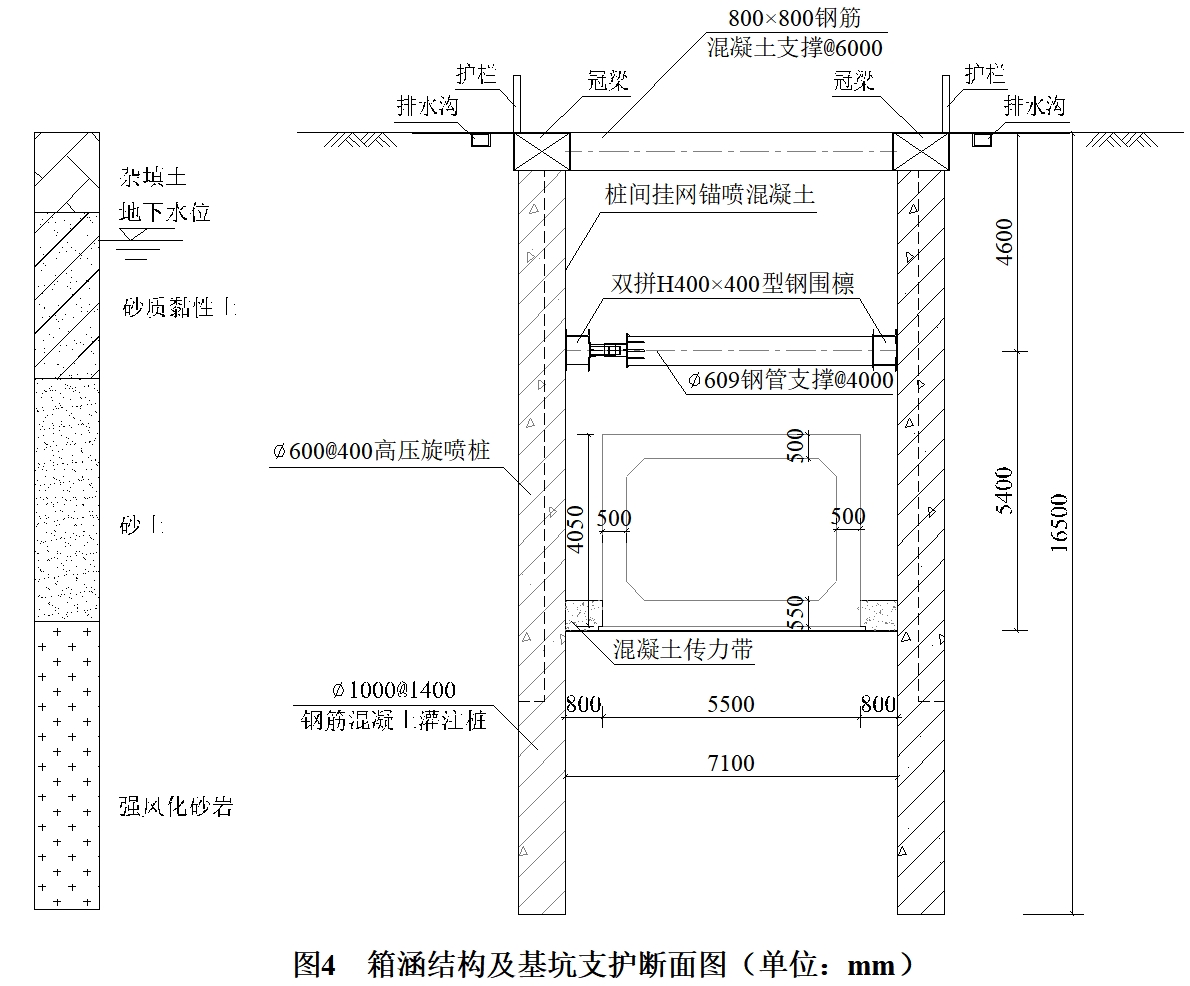

某施工单位中标一项城市更新项目,主要施工内容为排水箱涵工程,总长度2500m。排水箱涵位于既有道路下方,包括基坑支护、止水帷幕、钢筋混凝土箱涵及道路恢复,箱涵采用明挖法施工。设计规定施工期间基坑边1.5m范围内不得有堆载,箱涵结构及基坑支护结构断面图如图4所示。箱涵混凝土强度等级为C35,抗渗等级为p8,每20m设置一道变形缝。

事件一:项目部依据设计图纸编制了基坑支护及开挖施工专项方案,钻孔灌注桩采用旋挖钻机施工,工艺流程为:测量定位→干挖成孔→下钢筋笼→浇筑混凝土→跳桩挖孔。高压旋喷桩采用双管法施工,工艺流程为:钻机就位→钻孔→置入注浆管→ A →拔出注浆管。基坑采用机械分层、分段挖土,每层挖土厚度不超过1.5m,基坑分段开挖长度为20m,分层开挖高度至钢筋混凝土内支撑底标高时,施工冠梁及钢筋混凝土内支撑。当第一道支撑混凝土强度达到设计要求的80%后,进行第二层土方开挖。桩间采用挂网喷射混凝土支护,随土方开挖及时支护,严格遵守基坑开挖原则。

事件二:基坑施工正值雨季,项目部在基坑外侧设置了排水沟,基坑外地面进行了压实处理,基坑开挖时,坑内排水采取明排疏干。同时,项目部应对基坑坍塌准备了如下应急抢险物资:发电机、木方、土袋、砂袋、临时抢险材料、堵漏材料及设备等。

事件三:由于施工场地狭窄,钢支撑临时进场堆放在基坑外临边护栏处,占用了挖机的站位。当基坑开挖到深度7m时,尚无法安装第二道钢支撑,项目部安全员现场检查发现,局部桩间已有渗水及涌砂现象,救援人员利用第一道钢筋混凝土支撑梁作为抢险通道在其上行走救援,传递堵漏物资。安全员认为现场违章作业严重,发出了立即整改通知。

事件四:项目部编制了箱涵主体结构施工方案,在底板施工完成后,侧墙顶板的模板支架进入已完成的底板现场,同时跳仓进行另一块底板浇筑工作。方案中分析了箱涵施工中存在的各类安全质量风险,其中包括模板支架、钢筋混凝土浇筑施工、结构易渗漏部位、影响后续道路施工质量的工序及安全风险,并制定了相应的对策。

问题

1.事件一中双管法高压旋喷的介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工作?旋喷注浆参数通过何种方式确定?

2.事件二中抢险物资清单缺少哪些基坑坍塌必用的应急物资?

3.面对事件三中存在的施工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人员等五个安全隐患,给出五个相对应的防范措施。

4.事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架体系?

5.事件四中箱涵主体结构施工易渗漏部位有哪些?为保证道路恢复施工的质量,项目部需对哪道工序进行质量风险管控?



参考答案:↓


解析:

1.双管法高压旋喷的介质是喷射高压水泥浆液、压缩空气;

工艺流程中A:高压喷射注浆;

旋喷注浆参数通过试验(工程经验)确定。

2.袋装水泥、水泵(抽水设备)。

3.(1)防范措施:1.5m范围内不得堆载;

(2)防范措施:先撑后挖(开挖至钢管支撑以下0.5m即进行支撑);

(3)防范措施:及时锚喷(满足锚喷作业面即可进行锚喷作业);

(4)防范措施:停止挖土,基坑内堆放砂袋(回填),地面双液注浆(坑外双液注浆);

(5)防范措施:架设临时救援通道或梯笼(人员上下梯道)。

4.混凝土试件取样:浇筑地点(现场);

侧墙混凝土浇筑应水平、分层浇筑、两侧对称浇筑;

顶板混凝土强度达到设计强度的75%,可拆除模板支架体系。

5.箱涵施工易渗漏部位:施工缝、变形缝;

保证道路施工质量,对回填土质量进行风险控制。


第350题 背景资料

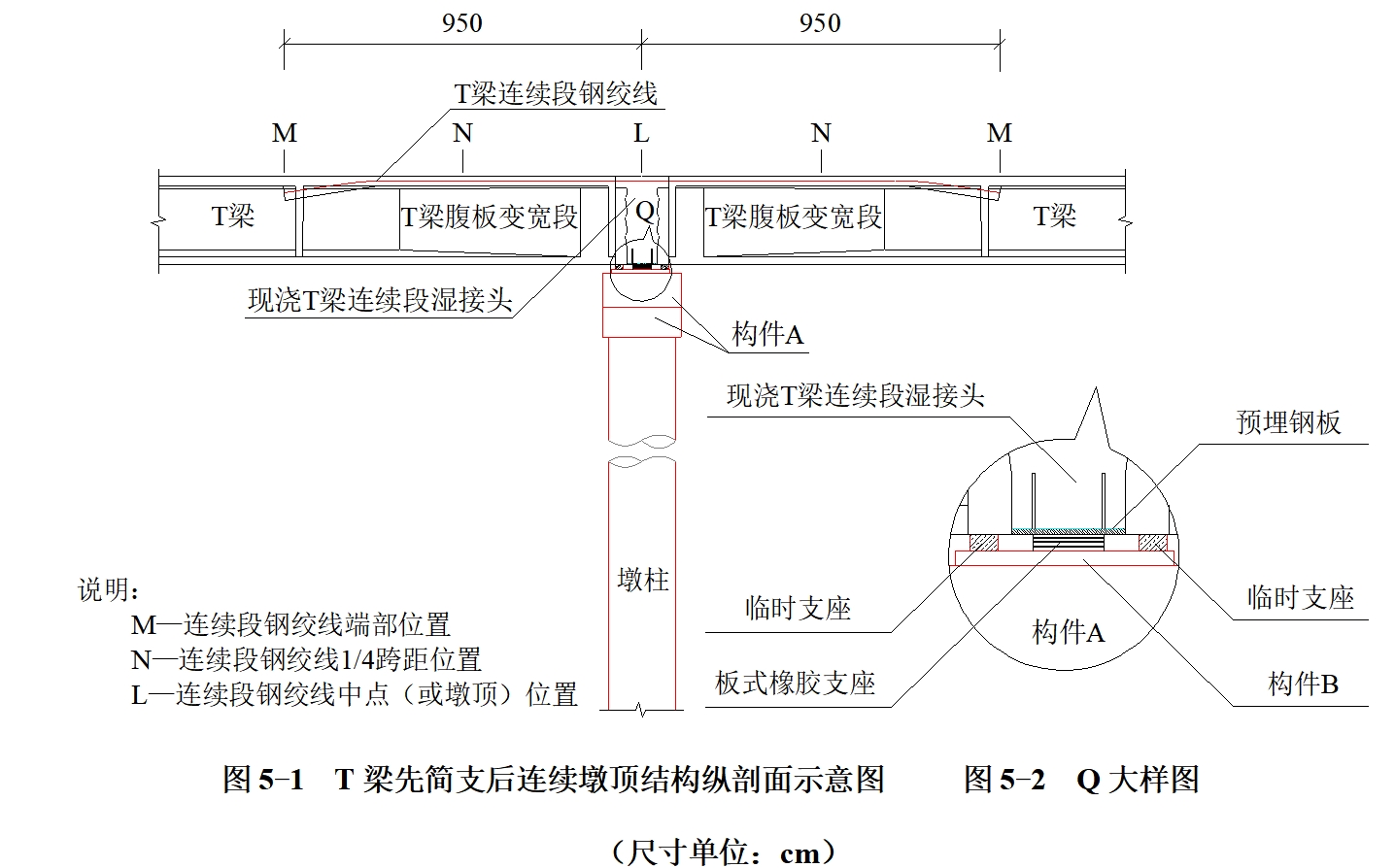

某公司承建一座城市桥梁工程,双向四车道,桥宽28m。上部结构为2联4×35m预制预应力混凝土T形梁,先简支后连续结构;下部结构为构件A及φ180cm圆柱式墩。T梁先简支后连续结构如图5-1、5-2所示。

项目部编制的施工组织设计部分内容如下:

(1)将上部结构T梁安装施工工序划分为①T梁预制、②T梁吊装、③张拉T梁连续段钢绞线、④安装板式橡胶支座、⑤安装临时支座、⑥拆除临时支座、⑦现浇T梁连续段湿接头、⑧现浇T梁翼板湿接缝,施工工艺流程为①T梁预制→ C →②T梁吊装→ D → E → F → G → H →桥面系施工。

(2)根据上部结构的结构形式及施工技术方案选择临时支座的使用材料或设备,在具备施工条件时开展临时支座拆除。

(3)在T梁安装施工过程中,适时开展T梁连续段湿接头、T梁翼板湿接缝的现场浇筑施工。

(4)T梁连续段钢绞线施工前,项目部开展主要准备工作如下:

1)指派技术人员主持钢绞线张拉施工工作,编制专项施工方案等,组织施工人员开展钢绞线张拉施工作业交底。

2)检查锚具、夹具、钢绞线的型号、规格等参数及现场安装情况是否符合设计要求。

3)检查钢绞线的张拉设备是否符合使用规定。

问题

1.写出图5-2中构件A、B的名称。

2.写出施工组织设计(1)中施工工序C~H的名称(用背景资料中序号①~⑧作答)。

3.施工组织设计(2)中:写出临时支座选用的材料或设备的名称;在上部结构施工具备什么条件时可进行临时支座的拆除施工?拆除临时支座的目的是什么?

4.分别指出施工组织设计(3)中现浇T梁连续段湿接头和T梁翼板湿接缝应在T梁安装施工具备什么条件时才能开始施工?

5.指出T梁连续段钢绞线主要承担T梁连续结构的何种受力(如压力等)?结合图5-1写出其受力的最大位置(用背景资料中符号M、N、L作答)。

6.施工组织设计(4)中:钢绞线张拉工作应由谁主持?对张拉作业人员有何要求?张拉作业对张拉设备有哪些规定?



参考答案:↓


解析:

1.(1)构件A的名称:盖梁(或墩帽、帽梁);

(2)构件B的名称:支座垫石。

2.(1)工序C的名称:⑤安装临时支座;

(2)工序D的名称:⑧现浇T梁翼板湿接缝;

(3)工序E的名称:④安装板式橡胶支座;

(4)工序F的名称:⑦现浇T梁连续段湿接头;

(5)工序G的名称:③张拉T梁连续段钢绞线;

(6)工序H的名称:⑥拆除临时支座。

3.(1)临时支座选用的材料名称:钢砂箱(或硫磺砂浆);

(2)拆除临时支座应具备的条件:

预应力孔道压浆强度达到设计要求后(或不低于设计强度的75%);

(3)拆除临时支座的目的是:完成体系转换(或简支结构变成连续结构)。

4.(1)现浇T梁连续段湿接头的施工条件:

同一联梁安装完成后,且质量检验合格后;

(2)现浇T梁翼板湿接缝的施工条件:

T梁全部安装完成,且质量检验合格后。

5.承担T梁连续结构的负弯矩;最大受力位置为 L (或中点、墩顶)。

6.(1)预应力钢筋张拉应由项目部技术负责人主持;

(2)张拉作业人员应经培训(考核)合格后方可上岗;

(3)张拉设备的校准期限不得超过半年,且不得超过200次张拉作业。
