一级建造师《市政工程管理与实务》历史真题(350题)


第301题 下列路面基层类别中,属于半刚性基层的有( )。


A.级配碎石基层

B.级配砂砾基层

C.石灰稳定土基层

D.石灰粉煤灰稳定砂砾基层

E.水泥稳定土基层


参考答案:CDE


解析:选项AB是柔性基层材料。


第302题 再生沥青混合料试验段摊铺完成后检测项目有( )。


A.饱和度

B.流值

C.动稳定度

D.浸水残留稳定度

E.冻融劈裂抗拉强度比


参考答案:CDE


解析:再生沥青混合料的检测项目有车辙试验动稳定度、残留马歇尔稳定度、冻融劈裂抗拉强度比等。


第303题 关于钢筋直螺纹接头连接的说法,正确的有( )。


A.接头应位于构件的最大弯矩处

B.钢筋端部可采用砂轮锯切平

C.直螺纹接头安装时可采用管钳扳手拧紧

D.钢筋丝头在套筒中应留有间隙

E.直螺纹接头安装后应用扭力扳手校核拧紧扭矩


参考答案:BCE


解析:选项A错误,接头不应位于构件的最大弯矩处。选项D错误,钢筋丝头在套筒中应相互顶紧。


第304题 地铁车站土建结构通常由( )组成。


A.车站主体

B.监控中心

C.出入口及通道

D.消防设施

E.附属建筑物


参考答案:ACE


解析:地铁车站通常出车站主体(站台、站厅、设备用房、生活用房),出入口及通道,附属建筑物(通风道、风亭、冷却塔等)三大部分组成。


第305题 关于超前小导管注浆加固技术要点的说法,正确的有( )。


A.应沿隧道拱部轮廓线外侧设置

B.具体长度、直径应根据设计要求确定

C.成孔工艺应根据地层条件进行选择,应尽可能减少对地层的扰动

D.加固地层时,其注浆浆液应根据以往经验确定

E.注浆顺序应由下而上、间隔对称进行;相邻孔位应错开、交叉进行


参考答案:ABCE


解析:超前小导管应沿隧道拱部轮廓线外侧设置。应选用直径为40~50mrn 的钢管或水煤气管,长度应大于循环进尺的2倍,宜为3~5m,具体长度、直径应根据设计要求确定。

超前小导管的成孔工艺应根据地层条件进行选择,应尽可能减少对地层的扰动。超前小导管加固地层时,其注浆浆液应根据地质条件、并经现场试验确定。

注浆顺序:应由下而上、间隔对称进行;相邻孔位应错开、交叉进行。


第306题 关于装配式预应力混凝土水池现浇壁板缝混凝土施工技术的说法,正确的有( )。


A.壁板接缝的内外模一次安装到顶

B.接缝的混凝土强度,无设计要求时,应大于壁板混凝土强度一个等级

C.壁板缝混凝土浇筑时间根据气温和混凝土温度选在壁板间缝宽较小时进行

D.壁板缝混凝土浇筑时,分层浇筑厚度不宜超过250mm

E.用于壁板缝的混凝土,宜采用微膨胀缓凝水泥


参考答案:BD


解析:选项A错误,内模宜一次安装到顶;外模应分段随浇随支。选项C错误,壁板缝混凝土浇筑时间根据气温和混凝土温度选在缝宽较大时进行。选项E错误,用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥。


第307题 关于水平定向钻施工的说法,正确的有( )。


A.导向孔施工主要是控制和监测钻孔轨迹

B.导向孔第一根钻杆入土钻进时,采取轻压慢转方式

C.扩孔直径越大越易于管道钻进

D.回扩和回拖均从出土点向入土点进行

E.导向钻进、扩孔及回拖时,应控制泥浆的压力和流量


参考答案:ABDE


解析:终孔孔径宜控制在回托管节外径的1.2~1.5倍。


第308题 关于给水管道水压试验的说法,正确的有( )。


A.水压试验分为预试验和主试验阶段

B.水压试验在管道回填之前进行

C.水泵、压力计安装在试验段两端部与管道轴线相垂直的支管上

D.试验合格的判定依据可根据设计要求选择允许压力降值和允许渗水量值

E.水压试验合格后,即可并网通水投入运行


参考答案:ACD


解析:压力管道的水压试验分为预试验和主试验阶段。

开槽施工管道顶部回填高度不应小于0.5m,宜留出接口位置以便检查渗漏处。

试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。

水泵、压力计应安装在试验段的两端部与管道轴线相垂直的支管上。给水管道必须水压试验合格,并网运行前进行冲洗与消毒,经检验水质达标后,方可允许并网通水投入运行。


第309题 关于综合管廊明挖沟槽施工的说法,正确的有( )。


A.沟槽支撑遵循“开槽支撑、先挖后撑、分层开挖、严禁超挖”的原则

B.采用明排降水时,当边坡土体出现裂缝征兆时,应停止开挖,采取相应的处理措施

C.综合管廊底板和顶板可根据施工需要留置施工缝

D.管廊顶板上部1000mm范围内回填应人工分层夯实

E.设计无要求时,机动车道下综合管廊回填土压实度应不小于95%


参考答案:BDE


解析:选项A错误,沟槽支撑遵循“对称平衡、分层分段(块)、限时挖土、限时支撑”的原则。选项C错误,综合管廊底板和顶板不得留置施工缝。


第310题 安全风险识别时,施工过程中的危险和有害因素包括( )。


A.人的因素

B.物的因素

C.经济因素

D.环境因素

E.管理因素


参考答案:ABDE


解析:施工过程中的危险和有害因素分为:人的因素、物的因素、环境因素、管理因素。


第311题 背景资料

某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cm AC-20C+4cm SMA-13,拓宽部分结构层与既有道路结构层保持一致。

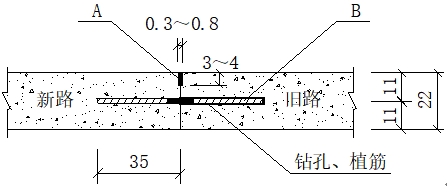

拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。

图1 新旧路面接缝构造示意图(单位:cm)

根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。

沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。

沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。

问题

1.指出图中A、B的名称。

2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?

3.补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。

4.补充雨期沥青摊铺施工质量控制措施。



参考答案:↓


解析:

1.填缝料、拉杆。

2.当板边实测弯沉值在0.2mm~1.00mm钻孔注浆;弯沉值大于1.00mm应挖除新浇筑水泥混凝土。处理后相邻板间弯沉差宜控制在0.06mm以内。

3.沥青密封膏处理接缝、土工合成材料粘贴、固定,洒布粘层油。

4.(1)禁止雨天摊铺;

(2)摊铺时基面应干燥;

(3)缩短摊铺长度;

(4)加强与沥青拌合厂及气象部门联系;

(5)及时摊铺、及时碾压。


第312题 背景资料

今夏某公司承建一座城市桥梁二期匝道工程,为缩短建设周期,设计采用钢-混凝土结合梁结构,跨径组合为3×(3×20)m,桥面宽度7m,横断面路幅划分为0.5m(护栏)+6m(车行道)+0.5m(护栏)。上部结构横断面上布置5片纵向H型钢梁,每跨间设置6根横向连系钢梁,形成钢梁骨架体系,桥面板采用现浇C50钢筋混凝土板;下部结构为盖梁及φ130cm桩柱式墩,基础采用φ130cm钢筋混凝土钻孔灌注桩(一期已完成);重力式U型桥台;桥面铺装采用厚6cm SMA-13沥青混凝土。横断面如图2所示。

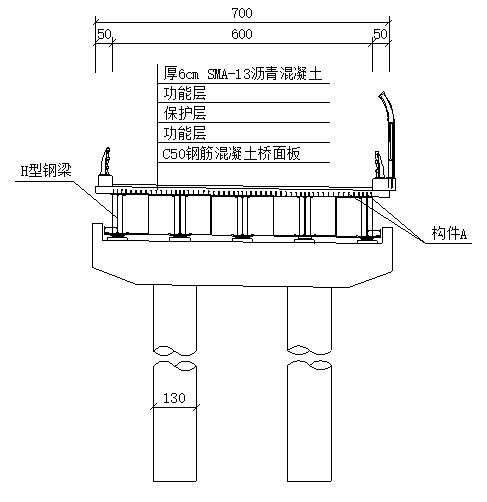

图2 桥梁横断面构造示意图(尺寸单位:cm)

项目部编制的施工组织设计有如下内容:

(1)将上部结构的施工工序划分为:①钢梁制作、②桥面板混凝土浇筑、③组合吊模拆除、④钢梁安装、⑤组合吊模搭设、⑥养护、⑦构件A焊接、⑧桥面板钢筋制安,施工工艺流程为:①钢梁制作→ B → C →⑤组合吊模搭设→⑧桥面板钢筋制安→②桥面板混凝土浇筑→ D → E 。

(2)根据桥梁结构特点及季节对混凝土拌合物的凝结时间、强度形成和收缩性能等方面的需求,设计给出了符合现浇桥面板混凝土的配合比。

(3)桥面板混凝土浇筑施工按上部结构分联进行,浇筑的原则和顺序严格执行规范的相关规定。

问题

1.写出图2中构件A的名称,并说明其作用。

2.施工组织设计(1)中,指出施工工序B~E的名称(用背景资料中的序号①~⑧作答)。

3.施工组织设计(2)中,指出本项目桥面板混凝土配合比须考虑的基本要求。

4.施工组织设计(3)中,指出桥面板混凝土浇筑施工的原则和顺序。



参考答案:↓


解析:

1.构件A的名称:传剪器(或剪力键、剪力钉)。

作用:使钢梁与钢筋混凝土板共同工作(或共同受力、形成整体作用)。

2.(1)工序B的名称:⑦ 构件A焊接(或传剪器焊接);

(2)工序C的名称:④ 钢梁安装;

(3)工序D的名称:⑥ 养护;

(4)工序E的名称:③ 组合吊模拆除。

3.桥面混凝土须具备缓凝、早强、补偿收缩性。

4.(1)混凝土浇筑的原则:全断面、连续浇筑;

(2)混凝土浇筑的顺序:

顺桥向应自跨中向支点处交汇(或由一端开始浇筑);

横桥向应由中间向两侧扩展。



第314题 背景资料

某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸3.7m×8.0m,标准段横断面布置有3个舱室。明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图4-1所示。

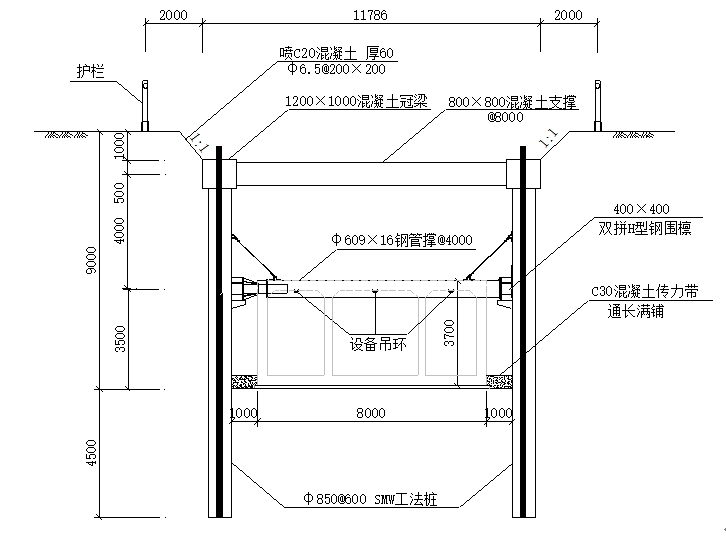

图4-1 基坑支护结构横断面示意图(尺寸单位:mm)

项目部编制了基坑支护及开挖专项施工方案,施工工艺流程如下:施工准备→平整场地→测量放线→SMW工法桩施工→冠梁及混凝土支撑施工→第一阶段土方开挖→钢围檩及钢管撑施工→第二阶段土方开挖→清理槽底并验收。专项方案组织专家论证时,专家针对方案提出如下建议:补充钢围檩与支护结构连接细部构造;明确钢管撑拆撑实施条件。

问题一:项目部补充了钢围檩与支护结构连接节点图,如图4-2所示,明确了钢管撑架设及拆除条件,并依据修改后的方案进行基坑开挖施工,在第一阶段土方开挖至钢围檩底下方500mm时,开始架设钢管撑并施加预应力,在监测到支撑轴力有损失时,及时采取相应措施。

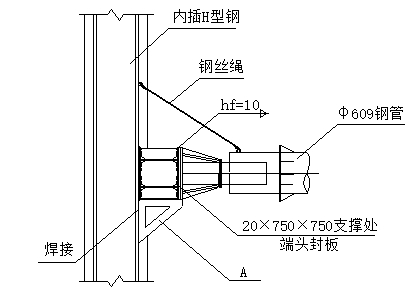

图4-2 钢围檩与支护结构连接节点示意图(尺寸单位:mm)

问题二:项目部按以下施工工艺流程进行管廊结构施工:

施工准备→垫层施工→底板模板施工→底板钢筋绑扎→底板混凝土浇筑→拆除底板侧模→传力带施工→拆除钢管撑→侧墙及中隔墙钢筋绑扎→侧墙内模及中隔墙模板安装→满堂支架搭设→ B →侧墙外模安装→顶板钢筋绑扎→侧墙、中隔墙及顶板混凝土浇筑→模板支架拆除→ C → D →土方回填至混凝土支撑以下500mm→拆除混凝土支撑→回填完毕。

问题三:满堂支架采用φ48×3.5mm盘扣式支架,立杆纵、横向间距均为900mm,步距1200mm,顶托安装完成后,报请监理工程师组织建设、勘察、设计及施工单位技术负责人、项目技术负责人、专项施工方案编制人员及相关人员验收,专业监理工程师指出支架搭设不完整,需补充杆件并整改后复检。

问题四:侧墙、中隔墙及顶板混凝土浇筑前,项目部质检人员对管廊钢筋、保护层垫块、预埋件、预留孔洞等进行检查,发现预埋件被绑丝固定在钢筋上,预留孔洞按其形状现场割断钢筋后安装了孔洞模板,吊环采用螺纹钢筋弯曲做好了预埋,检查后要求现场施工人员按规定进行整改。

问题

1.问题一中,图4-2中构件A的名称是什么?施加预应力应在钢管撑的哪个部位?支撑轴力有损失时,应如何处理?附着在H型钢上的钢丝绳起什么作用?

2.问题二中,补充缺少的工序B、C、D的名称,现场需满足什么条件方可拆除钢管撑?

3.问题三中,顶托在满堂支架中起的什么作用?如何操作?支架验收时项目部还应有哪些人员需要参加?

4.专业监理指出支架不完整,补写缺少的部分。

5.问题四中,预埋件应该如何固定才能避免混凝土浇筑时不覆盖不移位?补写孔洞钢筋正确处理办法。设备吊环应采用何种材料制作?



参考答案:↓


解析:

1.A:临时角撑(钢牛腿);

活络端(活动端);

应再次施加预应力(补加轴力);

防坠落。

2.工序B:顶板模板安装,工序C:外防水施工,工序D:防水保护层施工。

拆撑条件:传力带强度满足设计要求。

3.调整标高;

旋转;

项目负责人、项目专职安全生产管理人员(专职安全员)。

4.斜撑(斜杆)、钢管加固(扫地杆)。

5.预埋件应用螺栓固定在模板上;

孔洞应按图配筋;

吊环应采用光圆钢筋制作。


第315题 背景资料

某公司中标城市轨道交通工程,项目部编制了基坑明挖法、结构主体现浇的施工方案,根据设计要求,本工程须先降方至两侧基坑支护顶标高后再进行支护施工,降方深度为6m,黏性土层,1∶0.375放坡,坡面挂网喷浆。横断面如图5所示。施工前对基坑开挖专项方案进行了专家论证。

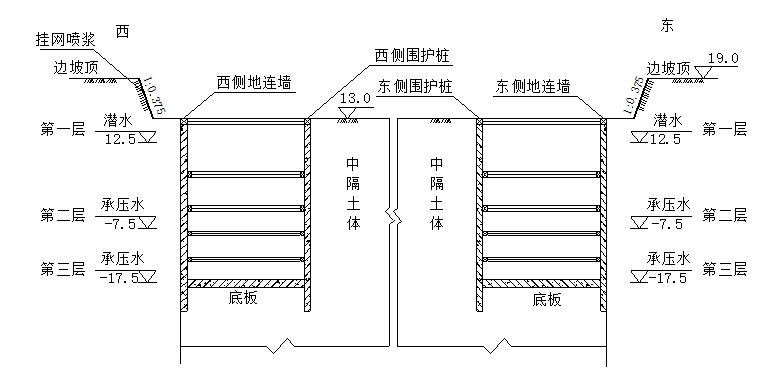

基坑支护结构分别由地连墙及钻孔灌注桩两种形式组成,两侧地连墙厚度均为1.2m,深度为36m;两侧围护桩均为φ1.2m钻孔灌注桩,桩长36m,间距1.4m。围护桩及桩间土采用网喷C20混凝土。中隔土体采用管井降水,基坑开挖部分采用明排疏干。基坑两端末接邻标段封堵墙。

基坑采用三道钢筋混凝土支撑+两道φ609×16钢支撑,隧道内净高12.3m,汽车吊配合各工序吊装作业。

施工期间对基坑监测的项目有:围护桩及降方层边坡顶部水平位移、支撑轴力及深层水平位移,随时分析监测数据。

地下水分布情况见横断面示意图。

图5 横断面示意图(单位:m)

问题

1.本工程涉及超过一定规模的危险性较大的分部分项工程较多,除降方和基坑开挖支护方案外,依据背景资料,另补充三项需专家论证的专项施工方案。

2.分析两种不同支护方式的优点及两种降排水措施产生的效果。

3.本工程施工方案只考虑采用先降方后挂网喷浆护面措施,还可以使用哪些常用的坡脚及护面措施。

4.降方工作坡面喷浆不及时发生边坡失稳迹象可采取的措施有哪些?

5.在不考虑环境因素的前提下,补充基坑监测应监测的项目。



参考答案:↓


解析:

1.(1)隧道混凝土模板支撑体系(混凝土模板支撑工程)专项施工方案;

(2)地下连续墙钢筋笼吊装专项施工方案;

(3)降水工程专项施工方案。

2.(1)外侧选择地连墙起止水帷幕作用(隔离地下水);

(2)内侧选择围护桩,降低工程造价;

(3)两种降排水措施产生的效果:无水的作业环境。

3.(1)叠放砂包或土袋;

(2)水泥砂浆或细石混凝土抹面;

(3)锚杆喷射混凝土;

(4)塑料膜或土工织物覆盖坡面;

(5)土钉墙。

4.(1)削坡;

(2)坡顶卸载(荷);

(3)坡脚压载。

5.(1)围护墙(边坡)顶部竖向位移;

(2)地下水位;

(3)周边地表竖向位移。


第316题 二灰稳定粒料基层中的粉煤灰,若( )含量偏高,会致使路面起拱损毁。


A.CaO

B.MgO

C.SO3

D.SiO2


参考答案:C


解析:二灰稳定粒料基层中的粉煤灰,若三氧化硫 SO3 含量偏高,易使路面起拱,直接影响道路基层和面层的弯沉值。


第317题 关于温拌沥青混合料面层施工的说法,错误的是( )。


A.表面活性剂类干法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8%

B.温拌沥青混合料出料温度较热拌沥青混合料降低20℃以上

C.运料车装料时,一车料最少应分两层装载,每层应按3次以上装料

D.振动压路机在混合料温度低于90℃后不应开振碾压


参考答案:A


解析:表面活性剂类温拌添加剂用量,干法添加型温拌添加剂的掺量一般为最佳沥青用量的 5%~6%,湿法添加型温拌添加剂的掺量一般为最佳沥青用量的 0.5%~0.8%。


第318题 关于桥梁工程常用术语中“建筑高度”的说法,正确的是( )。


A.桥面与低水位之间的高差

B.桥下线路路面至桥跨结构最下缘之间的距离

C.桥面顶标高对于通航净空顶部标高之差

D.桥上行车路面标高至桥跨结构最下缘之间的距离


参考答案:D


解析:建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。A 是桥梁高度,B 是桥下净空高度,C 是容许建筑高度。


第319题 悬臂盖梁浇筑施工时,浇筑顺序正确的是( )。


A.从墩柱顶部开始浇筑

B.从悬臂端开始浇筑

C.从中间向两端进行浇筑

D.从下向上分层缓慢浇筑


参考答案:B


解析:盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;预应力钢筋混凝土盖梁拆除底模时间应符合设计要求;如设计无要求时,孔道压浆强度应达到设计强度后,方可拆除底模板。


第320题 钢梁安装时,不宜用做临时支撑的是( )。


A.槽钢

B.钢管

C.盘扣式支架

D.门式钢管支架


参考答案:D


解析:临时支撑体系一般采用型钢,如角钢、槽钢、工字钢、H 型钢、钢管等,由立柱和横梁组成,也可采用贝雷片、盘扣支架等;对于分节段钢箱梁安装,则支撑体系设在对接环缝处。

竹(木)脚手架和现场简易制作钢筋保护层垫块工艺被禁止,门式钢管支撑架被限制。
