“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《市政工程管理与实务》历史真题(350题)


第261题

在供热管网补偿器的两侧应设置(  )支架。


A.滑动

B.滚动

C.导向

D.滚珠


参考答案:C


解析:

本题考查的是供热管网附件及供热站设施安装要求。

在靠近补偿器的两端,应设置导向支架,保证运行时管道沿轴线自由伸缩。



第262题

随桥敷设燃气管道的输送压力不应大于(  )。


A.0.4MPa

B.0.6MPa

C.0.8MPa

D.1.0MPa


参考答案:A


解析:

本题考查的是燃气管道施工与安装要求。

利用道路、桥梁跨越河流的燃气管道,其管道的输送压力不应大于0.4MPa。


第263题

施工平面控制网测量时,用于水平角度测量的仪器为(  )。


A.水准仪

B.全站仪

C.激光准直仪

D.激光测距仪


参考答案:B


解析:

本题考查的是施工测量主要内容与常用仪器。

全站仪主要应用于施工平面控制网的测量以及施工过程中点间水平距离、水平角度的测量。



第264题

草坪铺植方法中,铺完后就有良好景观效果的是(  )。


A.密铺

B.间铺

C.点铺

D.茎铺


参考答案:A


解析:

密铺:应将选好的草坪切成300mm×300mm、250mm×300mm、200mm×200mm等不同草块,顺次平铺,草块下填土密实,块与块之间应留有20~30mm缝隙,再行填土,铺后及时滚压浇水。若草种为冷季型则可不留缝隙。此种建植方法铺后就有很好的景观,但建坪成本高。故答案选A。



第265题

根据《建设工程工程量清单计价规范》(GB50500-2013),下列措施项目费中不能作为竞争性费用的是(  )。


A.脚手架工程费

B.夜间施工增加费

C.安全文明施工费

D.冬、雨期施工增加费


参考答案:C


解析:

本题考查的是工程量清单计价的应用。

措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。故答案选C。


第266题

热拌沥青混合料面层质量检查与验收的主控项目有( )。


A.平整度

B.压实度

C.厚度

D.宽度

E.纵断高程


参考答案:BC


解析:

本题考查的是沥青混合料面层施工质量检查与验收。

沥青混合料面层施工质量验收主控项目:原材料、压实度、面层厚度、弯沉值。


第267题

水泥混凝土路面的混凝土配合比设计在兼顾经济性的同时应满足的指标要求有(  )。


A.弯拉强度

B.抗压强度

C.工作性

D.耐久性

E.安全性


参考答案:ACD


解析:

本题考查的是水泥混凝土路面施工技术。

混凝土配合比在兼顾经济性的同时应满足抗弯强度、工作性、耐久性三项技术要求。



第268题

现浇钢筋混凝土预应力箱梁模板支架刚度验算时,在冬期施工的荷载组合包括(  )。


A.模板、支架自重

B.现浇箱梁自重

C.施工人员、堆放施工材料荷载

D.风雪荷载

E.倾倒混凝土时产生的水平冲击荷载


参考答案:ABD


解析:

本题考查的是 模板、支架和拱架的设计、制作、安装与拆除

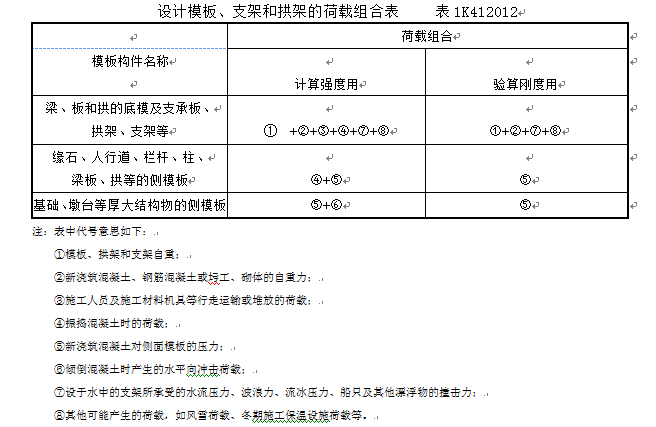

设计模板、支架和拱架的荷载组合表参考如下,


第269题

关于生活垃圾卫生填埋场HDPE膜的施工要求,正确的有(  )。


A.铺设应一次展开到位

B.应为膜尺寸变化留出伸缩量

C.应对膜下保护层采取防、排水措施

D.应防止膜受风力影响破坏

E.膜应全部展开后统一焊接


参考答案:ABCD


解析:

HDPE膜铺设时应符合下列要求:(1)铺设应一次展开到位,不宜展开后再拖动;(2)应为材料热胀冷缩导致的尺寸变化留出伸缩量;(3)应对膜下保护层采取适当的防水、排水措施;(4)应采取措施防止HDPE膜受风力影响而破坏。


第270题

基坑内被动区加固土体布置常用的形式有(  )。


A.墩式加固

B.岛式加固

C.裙边加固

D.抽条加固

E.满堂加固


参考答案:ACDE


解析:

本题考查的是地基加固处理方法。

按平面布置形式分类,基坑内被动区加固形式主要有墩式加固、裙边加固、抽条加固、格栅式加固和满堂加固。


第271题

下列施工工序中,属于无粘结预应力施工工序的有(  )。


A.预留管道

B.安装锚具

C.张拉

D.压浆

E.封锚


参考答案:BCE


解析:

本题考查的是现浇(预应力)混凝土水池施工技术。

无粘结预应力施工流程:钢筋施工→安装内模板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。



第272题

关于预制拼装给排水构筑物现浇板缝施工说法,正确的有(  )。


A.板缝部位混凝土表面不用凿毛

B.外模应分段随浇随支

C.内模一次安装到位

D.宜采用微膨胀水泥

E.板缝混凝土应与壁板混凝土强度相同


参考答案:BCD


解析:

本题考查的是装配式预应力混凝土水池施工技术。

(1)壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。分段支模高度不宜超过1.5m。

(2)浇筑前,接缝的壁板表面应洒水保持湿润,模内应洁净;接缝的混凝土强度应符合设计规定,设计无要求时,应比壁板混凝土强度提高一级。

(3)浇筑时间应根据气温和混凝土温度选在壁板间缝宽较大时进行;混凝土如有离析现象,应进行二次拌合;混凝土分层浇筑厚度不宜超过250mm,并应采用机械振捣,配合人工捣固。

(4)用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥,在浇筑过程中应振捣密实并采取必要的养护措施。故答案选BCD。


第273题

疏水阀在蒸汽管网中的作用包括(  )。


A.排除空气

B.阻止蒸汽逸漏

C.调节流量

D.排放凝结水

E.防止水锤


参考答案:ABDE


解析:

本题考查的是供热管网附件及供热站设施安装要求。

疏水阀主要用于自动排放蒸汽管路中的凝结水,阻止蒸汽逸漏和排除空气等非凝性气体,对保证系统正常工作,防止凝结水对设备的腐蚀以及汽水混合物对系统的水击等均有重要作用。



第274题

大树移植后,为提高大树的成活率,可采取的措施有(  )。


A.支撑树干

B.平衡株势

C.包裹树干

D.立即施肥

E.合理使用营养液


参考答案:ABCE


解析:

大树移植后为了确保移栽成活和树木健壮生长,后期养护管理不可忽视。如下措施可以提高大树的成活率。(1)支撑树干、(2)平衡株势、(3)包裹树干、(4)合理使用营养液、(5)水肥管理。故答案选ABCE。(新教材已删除该知识点)


第275题

关于钢质压力管道对口错边的说法,正确的是(   )。


A.管道对口时,不允许有错边量

B.管道错边可导致焊接应力

C.管道错边降低了接头的疲劳强度

D.根焊道焊接后,方可矫正

E.为减少错边,应对厚壁件做削薄处理


参考答案:BCE


解析:

【内容考查】此题考查了金属管道安装要求。

【选项分析】对于错边,当壁厚不等时,若薄件的厚度不大于10mm,且壁厚差大于3mm,或薄件的厚度大于l0mm,且厚度差大于薄件厚度的30%或超过5mm时,应对厚壁侧管进行削薄处理,以防止焊接应力集中,降低接头的疲劳强度,其削薄长度应不小于3倍的厚度差。根焊道焊接后,不得矫正错边量。(新教材已删除该知识点)



第276题

       背景资料

       某公司承建一项道路改扩建工程,长3.3km,设计宽度40m,上下行双幅路;现况路面铣刨后加铺表面层形成上行机动车道,新建机动车道面层为三层热拌沥青混合料。工程内容还包括新建雨水、污水、给水、供热、燃气工程。工程采用工程量清单计价;合同要求4月1日开工,当年完工。

       项目部进行了现况调查:工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵;两侧密布的企事业单位和民居多处位于道路红线内;地下老旧管线多,待拆改移。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。

施工前,项目部编制了交通导行方案,经有关管理部门批准后组织实施。

       为保证沥青便面层的外观质量,项目部决定分幅、分段施工沥青底面层和中面层后放行交通,整幅摊铺施工表面层。施工过程中,由拆迁进度滞后,致使表面层施工时间推迟到当年12月中旬。项目部对中面层进行了简单清理后摊铺表面层。

       施工期间,根据建设单位意见,增加3个接顺路口,结构与新建道路相同。路口施工质量验收合格后,项目部以增加的工作量作为合同变更调整费用的计算依据。

       问题

       1.本工程施工部署应考虑哪些特点?

       2.简述本工程交通导行的整体思路。

       3.道路表面层施工做法有哪些质量隐患?针对隐患应采取哪些预防措施?

       4.接顺路口增加的工作量部分应如何计量计价?





参考答案:见解析


解析:

1.本工程施工部署应考虑的特点:(5分)

(1)除道路改扩建外还有新建雨水、污水、给水、供热、燃气工程,施工专业数量多,且专业工程交错,综合施工难度大;

(2)合同要求4月1日开工,当年完工。工期要求较短,时间紧,任务重;

(3)工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵,交通道路状况较为复杂,安全环保文明施工保障措施要求高;

(4)两侧密布的企事业单位和居民多处位于道路红线内,拆迁作业困难,拆迁进度影响开工时间,必须考虑;

(5)地下老旧管线多,待拆改修,土方开挖施工时应考虑地下管线情况,及相关部门的配合协调。

2.本工程交通导行的整体思路:(4分)

(1)在12.5m宽现状道路的路边搭设围挡,保持现况道路通行,完成两侧建筑物拆迁、老旧管线拆移、新建管线与道路施工。

(2)进行交通导行,封闭、围挡原12.5m宽道路,铣刨并施工中央隔离带。

(3)以中央隔离带为界,下行车道开放交通,封闭围挡上行车道,进行表面层施工。

(4)以中央隔离带为界,上行车道开放交通,封闭围挡下行车道,进行表面层施工。

3.道路表面层施工做法有关的隐患及预防措施:

(l)质量隐患:当年12月施工沥青表面层摊铺。因为12月份气温较低,而沥青摊铺时严禁在冬期施工的,摊铺温度过低,混合料就会报废。(1分)

预防措施:气温较低时,可采用适当提高混合料出厂温度,运输车加装保温措施,保证摊铺温度。(2分)

(2)质量隐患:对中面层进行简单清理后就施工表面层。因为提前开放交通,所以中面层和表面层之间的粘结力不能保证,只做简单的清理是不能达到良好的效果。(1分)

预防措施:应该仔细清理中面层后,加铺一层粘层油,再摊铺表面层,这样可以加强沥青层之间的粘结效果,提高整体强度。(2分)

4.新增工程量是建设单位要求,所以应该以设计变更的方式进行合同价款调整。(1分)由于结构与新建道路相同,所以如果新增工程量超过合同约定范围,合同约定范围以内的接原合同量和单价计价,合同约定范围以外的,应按约定调整价格;新增工程量没有超过合同范围,应按原合同工程量计量(2分)、原合同单价计价(2分)。

【名师点拨】本题是一道综合性大题。第一问,围绕施工部署、市政工程特点回答。第二问,围绕交通导行方案设计原则 5 条内容回答。第三问,要将质量隐患与预防措施分别作答。第四问,结合合同管理相关内容作答。



第277题

【背景资料】

       某公司中标一座跨河桥梁工程,所跨河道流量较小,水深超过5m,河道底土质主要为黏土。

       项目部编制了围堰施工专项方案,监理审批时认为方案中以下内容描述存在问题:

      (1)顶标高不得低于施工期间最高水位;

      (2)钢板桩采用射水下沉法施工;

      (3)围堰钢板桩从下游到上游合龙。

        项目部接到监理部发来的审核意见后,对方案进行了调整,在围堰施工前,项目部向当地住建局报告,征得同意后开始围堰施工。

       在项目实施过程中发生了以下事件:

       事件一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。某施工班组将发电机输出端直接连接到多功能开关箱,将电焊机、水泵和打夯机接入同一个开关箱,以保证工地按时开工。

       事件二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名汽车司机代班。由于吊车支腿下面的土体下陷,引起吊车侧翻,所幸没有造成人员伤亡项目部紧急调动机械将侧翻吊车扶正,稍做保养后又投入到工作中,没有延误工期。

      【问题】

      1.针对围堰施工专项方案中存在的问题,给出正确做法。

      2.围堰施工前还应征得哪些部门同意?

      3.事件一中用电管理有哪些不妥之处?说明理由。

      4.汽车司机能操作吊车吗?为什么?

      5.事件二中,吊车扶正后能立即投入工作吗?简述理由。

      6.事件二中项目部在设备安全管理方面存在哪些问题?给出正确做法。



参考答案:见解析


解析:

1.答:①围堰顶标高不得低于施工期间最高水位不妥。正确做法:围堰顶标高不得低于河道一年中的最高水位 0.5~0.7 米,包括浪高。

②钢板桩用射水下沉法施工不妥。正确做法:黏土质不得用射水下沉,应采用锤击或振动沉桩。

③钢板桩从下游到上游合龙不妥。正确做法:钢板桩施打顺序一般从上游向下游合龙。

2.答:①河道主管部门;②航道交通管理部门;③公安交通主管部门;④水利主管部门。

3.答:①输出端直接接到开关箱不妥。理由:发电机输出端应接入配电箱,从配电箱再分配至开关箱。

②将多种设备接入同一开关箱不妥。理由:存在容易跳闸、相互干扰和功率不足等安全

隐患。电焊机、水泵、打夯机应分别配置开关箱。

4.答:不能。因为吊车是特种设备,应持特种设备操作证上岗。

5.答:不能。理由:①吊车倾覆是事故,应按照四不放过原则处理,即事故原因未查清不

放过;事故责任人未受到处理不放过;相关人员没有受到教育不放过;事故没有制订切实可行的整改措施不放过。

②应处理好基础核算承载力,并对吊机本身检查维护以后才可投入工作。

6.答:事件二中项目部在设备管理方面存在的问题有:①起重设备管理制度有缺失。②特种设备管理工作不到位。③现场安全监督有漏洞。

正确做法:①要严格设备进场验收工作。起重机等重点设备应组织第三方具有相关资质的单位进行验收。②项目部应根据现场条件设置相应的管理机构,配备设备管理人员。③设备操作和维护人员必须经过专业技术培训,考试合格且取得相应操作证后,持证上岗。机械设备使用实行定机、定人、定岗位责任的“三定”制度。④按照安全操作规程要求作业,任何人不得违章指挥和作业。⑤施工过程中项目部要定期检查和不定期巡回检查,确保机械设备正常运行。

【名师点拨】本题主要考查的是钢板桩施工,设备安全管理相关技术要点。钢板桩施工是工程中较常用的施工方法,也是考试的高频考点。围堰高度的计算也应掌握。关于设备安全管理,要从施工现场的人员、材料、机械设备及管理制度方面进行考虑。


第278题

背景资料

A公司中标长3km的天然气钢质管道工程,DN300mm,设计压力0.4MPa,采用明开槽法施工。

项目部拟定的燃气管道施工程序如下:

沟槽开挖→管道安装、焊接→a→管道吹扫→回填土至管顶上方0.5m,留出焊口→b试验→全线回填至管上方0.5m→c试验→焊口防腐→敷设d→ 土至设计标高。

在项目实施过程中,发生了如下事件:

事件一:A公司提取中标价的5%作为管理费后把工程包给B公司,B公司组建项目部后以A公司的名义组织施工。

事件二:沟槽清底时,质量检查人员发现局部有超挖,最深达15cm,且槽底土体含水量较高。

工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告;④工程质量检验合格,检验纪录完整;⑤已按合同约定支付工程款。

问题

1. 施工程序中a、b、c、d分别是什么?

2. 事件一中,A、B公司的做法违反了法律法规中的哪些规定?

3. 依据《城镇燃气输配工程施工及验收规范》CJJ 33-2005,对事件二中情况应如何补救处理?

4. 依据《房屋建筑和市政基础设施工程竣工验收规定》(建质[2013]171号),补充工程竣工验收基本条件中所缺内容



参考答案:见解析


解析:

【参考答案】

1.答:a 为焊接质量检查和组件安装;b 为强度试验;c 为严密性试验;d 为敷设黄色警示带。

2.答:①A 公司把工程包给 B 公司不妥。违反规定:主体工程和关键工序不得分包。分包须建设方同意。

②B 公司组建项目部后以 A 公司的名义组织施工不妥。违反规定:分包单位应以自己的营业执照正式法人名义组建项目部。

③A 公司提取中标价的 5%作为管理费做法不妥。违反规定:总包和分包应按照分包合同的约定执行。

3.答:槽底局部超挖或发生扰动时,超挖深度不超过 150mm 时,可用挖槽原土回填夯实;基底超挖 150mm 以上且含水量较高,应换填级配砂石,且压实度不应低于原地基土的密实度。

4.答:应补充下列资料:①工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。

②完整的技术档案和施工过程管理资料。

③有勘察、设计、施工、监理等单位分别签署的质量合格文件。

④施工单位签署的工程保修书。

⑤建设主管部门及工程质量监督机构整改的问题全部整改完毕的文件。

⑥法律、法规规定的其他文件。

【名师点拨】燃气管道施工流程要求重点掌握。竣工验收相关内容需要掌握,尤其是竣工验收的流程。


第279题

【背景资料】

     某公司中标污水处理厂升级改造工程,处理规模为70万m³/d. 其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m高11.8, 设计设计水深9m;底板、顶板厚度分别为1.1m,0.25m。

     施工过程中发生了如下事件:

     事件一: 配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。

     事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。

     事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……..。项目部针对危险源编制了应急预案,给出了具体预防措施。

事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。

       【问题】

       1. 图4-1 中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?

       2. 指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因。

       3. 事件二中,监理工程师为什么会制止现场施工员行为?取消细石混凝土?护面应履行什么手续。

       4. 事件三中,现场的易燃易爆物体危险源还应包括哪些?

       5. 事件四所造成的损失能否索赔?说明理由。

       6. 配水井满水试验至少应分几次?分别列出每次充水高度。



参考答案:见解析


解析:

1.缺少的降水设施:①井点或管井;②集水井;③排水泵;④排水管道;⑤排水沟。

顶板支架缺少的杆件:①斜撑;②水平撑;③剪刀撑。

2.A 为止水片或止水环;B 为防水砂浆。

采用对拉螺栓的原因:①是模板其支撑结构的支点,可平衡两侧模板的压力,②可调节内外侧模板的间距,提高结构的整体性。

3.因为施工员违反已经审批的施工方案进行作业。取消细石混凝土护面应重新组织专家论证,按照专家论证意见修改专项方案,报企业技术负责人审批,再由建设单位项目负责人和总监理工程师签字,而后方可实施。

4.还有①木梁;②竹胶板;③密封材料;④预应力材料;⑤明火及气割气体;⑥模板;⑦机械油;⑧包装材料等。

5.不能。理由:未做功能性试验且施工措施不当,属于施工方自己的责任。

6.本配水井满水试验注水至少应分 3 次进行。每次注水为设计水深的 1/3。

第一次:本配水井属于中型池体,第一次应先注至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时 ,再继续注水至第一次水深 3m,第二次:水深 6m,第三次:水深 9m。(注意每次和每天的区别,注水速度是每天两米,而不是每次两米。只要中间没有间歇时间,连续注多少天都算是一次。)

 【名师点拨】本题是一道非常综合的大题。要求通过本题了解市政实务大题的命题思路。满水试验的计算要求掌握。


第280题

背景资料

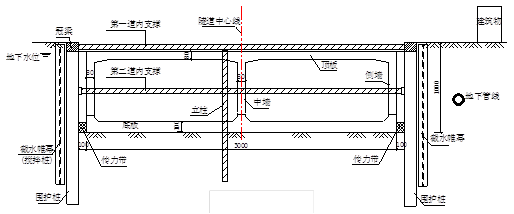

某公司承建城市主干道的地下隧道工程,长 520m,为单位双重类型钢筋混泥土结构,采用明挖顺作法施工、隧道基坑深 10m 间隔安全等级为一级,基坑支护与结构设计断面示意图如图 5 所示,围护桩为钻孔灌注桩:截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m。



施工过程发生如下事件:

事件一:进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,距高压线距离处于危险范围,导致高压线两侧计20m范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕状设计,建设单位同意设计变更。

事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:(1)底板垫层施工→(2)→(3)传力带施工→(4)→(5)隧道中墙施工→(6)隧道侧墙和顶板施工→(7)基坑侧壁与隧道侧墙间隙回填→(8)。

事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:①在开挖工面位置,第二道支撑未安装的情况下,已开挖至基坑底部;②为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平连系梁;当日下午,项目部接到基坑监测单位关于围护结构变形超过允许值的报警;③已开挖至基底的基坑侧壁局部位置出现漏水、水中夹带少量泥沙。

问题:

1.补充本工程应提交专家论证的方案。

2.事件一中项目部拟变更截水帷幕的形式是什么?说明理由。

3.指出项目部办理设计变更的步骤。

4.补充隧道主体结构与拆撑、换撑工艺流程。

5.补充本基坑的监测项目。

6.针对事件三存在的问题,项目部应采取什么措施?



参考答案:见解析


解析:

【参考答案】

1.①暗挖施工方案;②深基坑开挖方案;③大体积混凝土浇筑方案;④预应力张拉方案;⑤吊装运输方案;⑥交通导行方案;⑦基坑降水方案;⑧高压线环境施工安全方案;⑨基坑支撑与监测方案等。

2.可变更形式为:素混凝土桩与钢筋混凝土桩间隔布置的钻孔咬合桩形式。

理由:从本题背景资料中可以得出,围护桩和截水帷幕都在被高压线影响的范围内。咬合桩是先施工素混凝土桩,再在两根素混凝土桩之间施工钻孔灌注桩。既然在高压线下面的围护桩为钻孔灌注桩(可以不受高压线高度的限制),那么咬合桩的高度自然也不会受到高压线高度的限制。

3.①组织相关人员做可行性调查;②向监理和建设单位提交变更报告;③经原设计单位设计同意;④由监理下达变更通知;⑤项目部根据变更调整施组方案,必要时组织专家论证;⑥变更执行。

4.(2)为底板施工;(4)为防水层施工;(8)为拆除支撑、恢复路面。

5.监测项目有:地下连续墙顶部、深部的水平位移,周围建筑物、地下管线变形,坑边地面沉降,支撑轴力,地下连续墙内力,支撑立柱沉降,地下水位。

6.(1)开挖面第二道支撑未安装开挖到底部做法存在问题。项目部应采取的措施:应严格按施工组织设计的顺序和步骤开挖支撑。

(2)擅自拆除连系梁造成基坑监测变形超过允许值的报警,项目部应采取的措施:①立即改正挖掘司机的错误做法;②应分析原因,必要时重测数据;③确定异常情况后,应按照有关规定立即通知建设单位和施工单位等相关单位;④启动应急预案,调动人员和设备,并加密监测。

(3)基坑侧壁漏水中带有少量泥沙,项目部应采取的措施:①如果渗漏不严重可做采用坡顶卸载、增加支撑等一般性处理;②如果坍塌或失稳征兆明显时,必须采取回填土、砂或灌水等措施,人员及早撤离现场。

【名师点拨】本题是真题,通过本题了解真题的考查方式。


进入题库练习及模拟考试
