A.楼梯间
B.厨房
C.卫生间
D.卧室
E.地下室
参考答案:BCE
解析:
【内容考查】建筑装饰装修构造要求
【选项分析】厨房、卫生间、地下室墙面必须使用耐水腻子。
A.现场质量管理水平
B.砌体结构施工环境
C.砂浆和混凝土质量控制
D.砂浆拌合工艺
E.砌筑工人技术等级
参考答案:ACDE
解析:
【内容考查】结构构造设计要求
【选项分析】砌体结构施工质量控制等级应根据现场质量管理水平、砂浆和混凝土质量控制、砂浆拌合工艺、砌筑工人技术等级四个要素从高到低分为A、B 、C 三级,设计工作年限为50 年及以上的砌体结构工程,应为A级或B级。
A.聚酯毡
B.合成橡胶
C.玻纤毡
D.合成树脂
E.纺织物
参考答案:ACE
解析:
【内容考查】建筑防水材料的特性与应用
【选项分析】改性沥青防水卷材是指以聚酯毡、玻纤毡、纺织物材料中的 一种或两种复合为胎基,浸涂高分子聚合物改性石油沥青后,再覆以隔离材料或饰面材料而制成的长条片状可卷曲的防水材料
A.灌注桩排桩
B.地下连续墙
C.土钉墙
D.型钢水泥土搅拌墙
E.水泥土重力式围护墙
参考答案:ABD
解析:
【内容考查】基坑支护施工
【选项分析】适用于基坑侧壁安全等级为一级、二级、三级的有灌注桩排桩、地下连续墙、咬合桩围护墙、型钢水泥土搅拌墙、板桩围护墙。
A.淤泥
B.淤泥质土
C.有机质大于5%的土
D.砂土
E.碎石土
参考答案:ABC
解析:
【内容考查】土石方开挖施
【选项分析】填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质土、有机质大于5% 的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
A.加气混凝土隔墙
B.增强水泥条板隔墙
C.轻质混凝土条板隔墙
D.预制混凝土板隔墙
E.GRC空心混凝土隔墙
参考答案:BCD
解析:
【内容考查】 轻质隔墙工程施工
【选项分析】加气混凝土隔墙胶粘剂一般采用建筑胶聚合物砂浆,GRC空心混凝土隔墙胶粘剂一般采用建筑胶粘剂,增强水泥条板、轻质混凝土条板、预制混凝土板等则采用丙烯酸类聚状胶粘剂。
A.铝塑复合板
B.搪瓷板
C.陶板
D.纤维水泥板
E.微晶玻璃板
参考答案:CDE
解析:
【内容考查】 吊顶工程施工
【选项分析】除了常用的玻璃、金属板等面板材料外,采用其他人造板做幕墙面板的建筑幕墙常用的人造板幕墙有瓷板幕墙、陶板幕墙、微晶玻璃板幕墙、石材蜂窝板幕墙、木纤维板幕墙和纤维水泥板幕墙等。
混凝土预制构件钢筋套筒灌浆连接的灌浆料强度试件要求有( )。
A.每工作班组应制作1组
B.边长70.7mm立方体
C.每层不少于3组
D.40mm×40mm×160mm长方体
E.同条件养护28d
参考答案:ACD
解析:
【内容考查】装配式建筑技术标准的有关规定
【选项分析】钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3 组40mm×40mm ×160mm 的长方体试件,标养28天后进行抗压强度试验。
A.工程设计有重大修改
B.主要施工方法有重大调整
C.主要施工资源配置有重大调整
D.施工环境有重大改变
E.项目技术负责人变更
参考答案:ABCD
解析:
【内容考查】建筑施工组织设计管理的有关规定
【选项分析】项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:
(1)工程设计有重大修改;
(2)有关法律、法规、规范和标准实施、修订和废止;
(3)主要施工方法有重大调整;
(4)主要施工资源配置有重大调整;
(5)施工环境有重大改变。
A.传热系数
B.单位面积质量
C.抗压强度
D.吸水率
E.拉伸粘结强度
参考答案:ACD
解析:
【内容考查】建筑节能工程施工质量验收的有关规定
【选项分析】保温砌块等墙体节能定型产品的传热系数或热阻、抗压强度及吸水率。
新建住宅小区,单位工程地下2~3层,地上2~12层,总建筑面积12.5万m²。
表1-1 房屋建筑工程危及生产安全的淘汰施工工艺、设备和材料(部分)
项目部填充墙施工记录中留存有包含施工放线、墙体砌筑、构造柱施工、卫生间坎台施工等工序内容的图像资料,详见图1-1~图1~4。
2.分别写出配套工程1F、2F、3F柱 C40混凝土同条件养护试件的等效龄期(d)和日平均气温累计数(℃·d)。
3.两种混凝土强度检验评定方法是什么?1F~3F
柱 C40混凝土实体强度评定是否合格?并写出评定理由。(合格评定系数λ3=1.15、λ4=0.95)。
4.分别写出填充墙施工记录图 1-1~图 1-4 的工序内容。写出四张图片的施工顺序。(如1-2-3-4)。
参考答案:见解析
解析:
【参考解析】
1.A:禁止;B:限制;C:/;D:不得用于25米及以上的建设工程;E:普通钢筋调直机、数控钢筋调直切断机的钢筋调直工艺等;F:人货两用施工升降机等。G:LED灯、节能灯等。

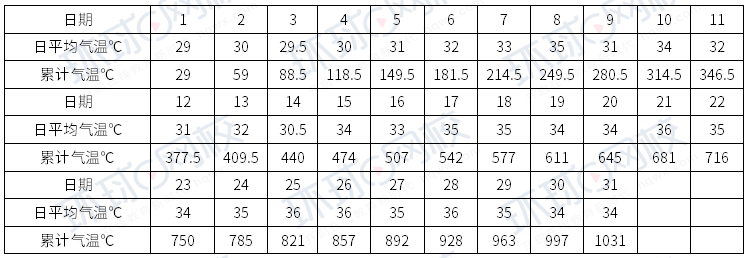

2. 配套工程1F柱C40混凝土同条件养护试件的等效龄期19d和日平均气温累计数611℃·d。
配套工程2F柱C40混凝土同条件养护试件的等效龄期18d和日平均气温累计数600.5℃·d。
配套工程3F柱 C40混凝土同条件养护试件的等效龄期18d和日平均气温累计数616.5℃·d。
3.(1)两种混凝土强度检验评定方法:同条件养护试件法、混凝土回弹-取芯法。
(2)1F~3F柱C40混凝土实体强度评定合格。
理由:根据《混凝土强度检验评定标准》按非统计方法评定混凝土强度时,其强度应同时符合下列规定:
mfcu≥λ3fcu,k;fcu,min≥λ4fcu,k
同条件养护试块的算术平均值为(38.5N/mm²+54.5N/mm²+47.0N/mm²)÷3=46.67 N/mm²≥1.15×40 N/mm²;最小值38.5N/mm²≥0.95×40 N/mm²。
故此次评定结果合格。
4.图1-1:施工放线;图1-2构造柱施工;图1-3墙体砌筑;图1-4卫生间坎台。
四张图片的施工顺序:1-4-3-2
某新建办公楼工程,地下1层,地上18层,总建筑面积2.1万㎡,钢筋混凝土核心筒,外框采用钢结构。
1.画出调整后的工程网络计划图,并写出关键线路。(以工作表示:如A→B→C)。调整后的总工期是多少个月?
3.哪些情况需要进行焊接工艺评定试验?焊缝缺陷还有哪些类型?
4.单位工程质量验收合格的标准有哪些?工程质量控制资料部分缺失时的处理方式是什么?
参考答案:见解析
解析:
【参考解析】

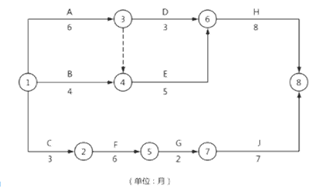

1.(1)
(2)调整后的关键工作A→E→H,总工期是6+5+8=19个月。
2.(1) 逻辑关系:网络计划表示的逻辑关系通常有两种:一是工艺关系,由工艺技术要求的工作先后顺序关系; 二是组织关系,施工组织时按需要进行的工作先后顺序安排。通常情况下,网络计划优化时,只能调整工作间的组织关系。
(2)虚工作的作用有3种,分别为联系作用、区分作用、断路作用,本题网络图中作用是表示工作的逻辑关系以及先后顺序等。
3.(1)施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。
(2)焊缝缺陷通常分为六类 裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷
4.(1)单位工程验收合格的标准:
①所含分部工程的质量均应验收合格;
②质量控制资料应完整;
③所含分部 程中有关安全、节能、环境保护和主要使用功能的检验资料应完整;
④主要使用功能的抽查结果应符合相关专业验收规范的规定;
⑤观感质量应符合要求。
(2)部分资料缺失时:当工程质量控制资料部分缺失时,应委托有资质的检测机构按有关标准进行相应的实体检验或抽样试验。
某新建医院工程,地下2层,地上8-16层,总建筑面积11.8万㎡,基坑深度9.8m,沉管灌注桩基础,钢筋混凝土结构。
施工单位在桩基础专项施工方案中,根据工程所在地含水量较小的土质特点,确定沉管灌注桩选用单打法成桩工艺,其成桩过程桩机就位,锤击(振动)沉管,上料等工作内容。
基础底板大体积混凝土浇筑方案确定了包括环境温度、底板表面与大气温差等多项温度控制指标;明确了温控监测点布置方式,要求沿底板厚度方向测温点间距不大于500㎜。
施工作业班组在一层梁、板混凝土强度未达到拆模标准(见表3)情况下,进行了部分模板拆除;拆模后,发现梁底表面出现了夹渣、麻面等质量缺陷。监理工程师要求进行整改。
装饰工程施工前,项目部按照图纸“三交底”的施工准备工作要求,安排工长向班组长进行了图纸、施工方法和质量标准交底;施工中,认真执行包括工序交接检查等内容的“三检制”,做好质量管理工作。
1.沉管灌注施工除单打法外,还有哪些方法?成桩过程还有哪些内容?
2.大体积混凝土温控指标还有哪些?沿底板厚度方向的测温点应布置在什么位置?
3.混凝土容易出现哪些表面缺陷?写出表3中A\B\C处要求的数值。
4.装饰工程图纸“三交底”是什么?(如:工长向班组长交底)?工程施工质量管理“三检制”指什么?
参考答案:见解析
解析:
【参考解析】
1.(1)沉管灌注桩施工方法还有复打法或反插法。
成桩过程还有:边锤击(振动)边拔管,并继续浇筑混凝土→下钢筋笼,继续浇筑混凝土及拔管→成桩。
2.(1)大体积混凝土温控指标还有入模温度、温升值、混凝土浇筑体降温速率等。
(2)沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm。
3.(1)拆模后混凝土表面出现麻面、露筋、蜂窝、孔洞等缺陷。
(2)A:50;B:75;C:100
4.(1)三交底:施工主管向施工工长做详细的图纸工艺要求、质量要求交底;工序开始前工长向班组长做详尽的图纸、施工方法、质量标准交底;作业开始前班长向班组成员做具体的操作方法、工具使用、质量要求的详细交底,务求每位施工工人对其作业的工程项目了然于胸。
(2)三检制:施工人员应认真做好质量自检、互检及工序交接检查,做好记录,记录数据要做到真实、全面、及时。
经公开招标,某施工总承包单位中标,签订了施工总承包合同。合同价部分费用有:分部分项工程费48000.00万元,措施项目费为分部分项工程费的15%,规费费率为2.20%,增值税税率为9.00%。

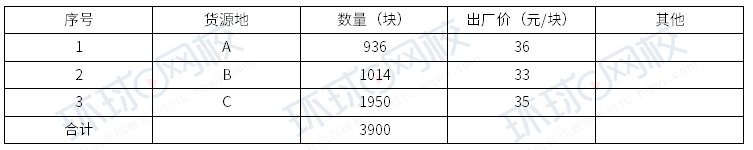

施工总承包单位签订物资采购合同,购买800×800mm的地砖3900块,合同标的规定了地砖的名称、等级、技术标准等内容。地砖由A、B、C三地供应,相关信息如表4:
地方主管部门在检查《建筑工人实名制管理办法》落实情况时发现:个别工人没有签订劳动合同,直接进入现场施工作业;仅对建筑工人实行了实名制管理等问题,要求项目立即整改。
2.施工企业除施工总承包合同外,还可能签订哪些与工程相关的合同?
3.分包计算各项构成费用(分部分项工程费、措施项目费等5项)及施工总承包合同价各是多少?(单位:万元,保留小数点后两位)
4.分别计算地砖的每平方米用量、各地采购比重和材料原价各是多少?(原价单位:元/㎡)物资采购合同中的标的的内容还有哪些?
5.建筑工人满足什么条件才能进入施工现场工作?除建筑工人外,还有哪些单位人员进入施工现场应纳入实名制管理?
参考答案:见解析
解析:
【参考解析】
1.不妥1:质量保修金为5%;
理由:质量保证金不得超过工程价款结算总额的3%。
不妥2:履约保证金为15%;
理由:履约保证金不超过10%,在工程项目竣工前已缴纳履约保证金的,建设单位不得同时预留工程质量保证金。
不妥3:钢材指定采购本市钢厂的产品。
理由:根据《招投标实施条例》,限定或者指定特定的专利、商标、品牌、原产地或者供应商属于招标人以不合理的条件限制、排斥潜在投标人或者投标人的情形。
2.还有分包合同、劳务合同、采购合同、租赁合同、借款合同、担保合同、咨询合同、保险合同。
3.(1)①分部分项工程费48000.00万元;
②措施项目费=48000×15%=7200.00万元;
③其他项目费=1500+1200(1+3%)=2736.00万元;
④规费=(分部分项工程费+措施项目费+其他项目费)×规费费率=(48000+7200+2736)×2.20%=1274.59万元;
⑤税金=(分部分项工程费+措施项目费+其他项目费+规费)×税金税率=(48000+7200+2736+1274.59)×9.00%=5328.95万元。
施工总承包造价=分部分项工程费+措施项目费+其他项目费+规费+税金
=(48000.00+7200.00+2736.00)×(1+2.20%)×(1+9%)=64539.55万元。
4.(1)每平方米地砖用量=
(2)A货源地采购比重=
B货源地采购比重=1014/3900×100%=
C货源地采购比重=
(3)(36×936+33×1014+35×1950)÷(3900×0.8×0.8)=54.25元/㎡
(4)品种、规格、型号、花色或质量要求
5.(1)满足以下条件:
①真实完整记录建筑工人工作岗位、劳动合同签订情况、考勤、工资支付等从业信息。
②已录入全国建筑工人管理服务信息平台的建筑工人,1年以上(含1年)无数据更新的,再次从事建筑作业时,建筑企业应对其重新进行基本安全培训,记录相关信息,否则不得进入施工现场上岗作业。
(2)进入施工现场的建设单位项目管理人员;监理单位项目管理人员;专业承包单位项目管理人员;专业分包和劳务分包项目管理人员。
某酒店工程,建筑面积2.5万㎡,地下1层。地上12层。其中标准层10层,每层标准客房18间,35㎡/间;裙房设置宴会厅1200㎡,层高9m。施工单位中标后开始组织施工。
施工单位企业安全管理部门对项目贯彻企业安全生产管理制度情况进行检查,检查内容有:安全生产教育培训、安全生产技术管理、分包(供)方安全生产管理、安全生产检查和改进等。
宴会厅施工“满堂脚手架”搭设完成自检后,监理工程师按照《建筑施工安全检查标准》JGJ59要求的保证项目合一般项目对其进行了检查。检查结果如表5-1。
宴会厅顶板混凝土浇筑前,施工技术人员向作业班组进行了安全专项方案交底,针对混凝土浇筑过程中,可能出现的包括浇筑方案不当使支架受力不均衡,产生集中荷载、偏心荷载等多种安全隐患形势,提出了预防措施。
标准客房样板间装修完成后,施工总承包单位和专业分包单位进行初验,其装饰材料的燃烧性能检查结果如表5-2。

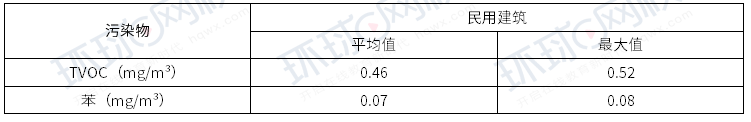

竣工交付前,项目部按照每层抽一间,每间取一点,共取10个点,占总数5.6%的抽样方案,对标准客房室内环境污染物浓度进行了检测。检测部分结果如表5-3。

2.写出满堂脚手架检查内容中的空缺项,分别写出属于保证项目合一般项目的检查内容。
4.改正表5-2中燃烧性能不符合要求部位的错误做法,装饰材料燃烧性能分几个等级?并分别写出代表含义(如A-不燃)。
5.写出建筑工程室内环境污染物浓度检测抽检量要求,标准客房抽样数量是否符合要求?
6.表5-3的污染物浓度是否符合要求?应检测的污染物还有哪些?
参考答案:见解析
解析:
【参考解析】
1. 还应包括:施工企业安全生产管理制度应包括安全费用管理,施工设施、设备及劳动防护用品的安全管理,施工现场安全管理,应急救援管理,生产安全事故管理,安全考核和奖惩等制度。
2.(1)空缺项分别为:架体基础、交底与验收、架体防护、通道。
(2)“满堂脚手架”检查评定保证项目应包括:施工方案、架体基础、架体稳定、杆件锁件、脚手板、交底与验收。一般项目应包括:架体防护、构配件材质、荷载、通道。
3. (1)高处作业安全防护设施不到位;
(2)机械设备的安装、使用不符合安全要求;
(3)用电不符合安全要求;
(4)混凝土浇筑方案不当使支撑架受力不均衡,产生过大的集中荷载、偏心荷载、冲击荷载或侧压力
(5)过早地拆除支撑和模板。
4. (1)错误做法1:地面部位的燃烧性能等级为A+B1;
正确做法:地面部位的燃烧性能等级为B1+B2
错误做法2:隔断的燃烧性能等级为B2;
正确做法:隔断部位的燃烧性能等级为B1+B2。
错误做法3:其他装饰材料燃烧性能等级为B3.
正确做法:其他装饰材料燃烧性能等级为B2。
(2)分为4个等级,A-不燃,B1-难燃,B2-可燃,B3-易燃。
5. (1)民用建筑工程验收时,应抽检每个建筑单体有代表性的房间室内环境污染物浓度,氡、甲醛、氨、苯、甲苯、二甲苯、TVOC的抽检量不得少于房间总数的5%,每个建筑单体不得少于3间,当房间总数少于3间时,应全数检测。
民用建筑工程验收时,凡进行了样板间室内环境污染物浓度检测且检测结果合格的,其同一装饰装修设计样板间类型的房间抽检量可减半,并不得少于3间。
幼儿园、学校教室、学生宿舍、老年人照料房屋设施室内装饰装修验收时,室内空气中氡、甲醛、氨、苯、甲苯、二甲苯、TVOC的抽检量不得少于房间总数的50%,且不得少于20间。当房间总数不大于20间时,应全数检测。
(2)符合要求。
6.TVOC不符合要求
苯符合要求
还应检测氡、甲醛、氨、甲苯、二甲苯。
A.批量化生产
B.整体化安装
C.标准化制作
D.模块化设计
参考答案:D
解析:
【内容考查】本题考查的是装配式装饰装修工程
【选项分析】模块化设计是建筑装饰工业化的基础。
A.荷载
B.材料性能
C.构件的截面
D.构件的跨度
参考答案:D
解析:
【内容考查】本题考查的是结构工程的适用性。
【选项分析】从悬臂梁端部的最大位移公式可以看出影响位移因素除荷载外,还有材料性能、构件的截面、构件的跨度,构件的跨度因素影响最大。
A.宿舍
B.办公楼
C.仓库
D.医院
参考答案:C
解析:
【内容考查】本题考查的是建筑物的分类。
【选项分析】工业建筑是指为工业生产服务的各类建筑,也可以称为厂房类建筑,如生产车间、辅助车间、动力用房、仓储建筑等。
