“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《建筑工程管理与实务》历史真题(350题)


第341题 关于吊顶工程施工的做法,正确的有( )。


A.施工前对吊顶内的水管试压进行验收

B.吊杆长度2700mm,设置反支撑

C.吊杆遇到风管,吊挂在风管上

D.主龙骨平行房间长向安装

E.次龙骨搭接连接


参考答案:AD


解析:

B错误,吊杆长度超过1.5m时,应设置反支撑或钢制转换层,增加吊顶的稳定性;当超过2.5m时,应设置钢结构转换层。

C错误,当吊杆遇到梁、风管等机电设备时,需进行跨越施工。

E错误,次龙骨不得搭接。


第342题 关于构件式玻璃幕墙工程施工的做法,正确的有( )。


A.幕墙上下立柱之间通过活动接头连接

B.立柱每层设两个支点时,上支点设圆孔,下支点采用椭圆孔

C.横梁与立柱连接处设置刚性垫片

D.幕墙开启窗的开启角度25°,开启距离250mm

E.密封胶在接缝内三面粘结


参考答案:ABD


解析:

C:横梁一般分段与立柱连接,连接处应设置柔性垫片或预留1~2mm的间隙,间隙内填胶,以避免型材刚性接触。

E:密封胶在接缝内应两对面粘结,不应三面粘结。


第343题 下列工程室内粘贴塑料地板时,不应采用溶剂型胶粘剂的有( )。


A.旅馆

B.办公楼

C.医院病房

D.学校教室

E.住宅


参考答案:CDE


解析:

Ⅰ类民用建筑工程室内装修粘贴塑料地板时,不应采用溶剂型胶粘剂。Ⅰ类民用建筑工程包含:住宅、居住功能公寓、医院病房、老年人照料房屋设施、幼儿园、学校教室和学生宿舍等。


第344题 下列建筑工程中,施工总承包二级资质可承接的有( )。


A.高度120m的民用建筑

B.高度90m的构筑物

C.单跨跨度30m建筑

D.建筑面积5万m2民用建筑

E.建筑面积3万m2单体工业建筑


参考答案:BCE


解析:

二级资质可承担下列建筑工程的施工: (1)高度100m以下的工业、民用建筑工程; (2)高度120m以下的构筑物工程; (3)建筑面积4万m²以下的单体工业、民用建筑工程; (4)单跨跨度39m以下的建筑工程。


第345题 《建筑与市政工程施工现场安全卫生与职业健康通用规范》GB55034-2022规定,施工现场生活区围挡应采用( )定型材料。


A.有机类

B.可循环

C.可拆卸

D.标准化

E.无机类


参考答案:BCD


解析:

围挡应采用可循环、可拆卸、标准化的定型材料,且高度不得低于1.8m。


第346题 【背景资料】

某新建保障房项目,单位工程为地下2层,地上9~12层,总建筑面积15.5万平方米。施工总承包单位按照合同组建项目部进场施工。

项目部根据工程计划进场的混凝土搅拌运输车、串筒等部分混凝土和土方施工机具照片见图1。

项目部编制的绿色施工方案中,采用太阳能热水技术等施工现场绿色能源技术,以减少施工阶段的碳排放;对建造阶段的碳排放进行计算,采用施工能耗清单统计法对施工阶段的能源用量进行估算,以确定施工阶段的用电等产生碳排放的传统能源消耗量;工程施工阶段碳排放的计算边界确定为:

(1)碳排放计算时间从垫层施工起至项目竣工验收止;

(2)建筑施工场地区域内外的机械设备等使用过程中消耗的能源产生的碳排放应计入;

(3)现场搅拌的混凝土和砂浆产生的碳排放应计入,现场制作的构件和部品产生的碳排放不计入;

(4)建造阶段使用的办公用房、生活用房和材料库房等临时设施的施工、使用和拆除过程中消耗的能源产生的碳排放不计入。

监理工程师在审查绿色施工方案时,提出以上方案内容存在不妥之处,要求整改。

【问题】

1.答出图1中B~F处的施工机具名称。(如:A混凝土搅拌运输车)

2.答出图1中用于混凝土浇筑施工的机具使用先后顺序。(表示为:A-B)混凝土浇筑自由倾落高度不满足要求时,除串筒外,可以使用的机具还有哪些?

3施工现场太阳能、空气能利用技术还有哪些?施工现场常用的传统能源还有哪些?

4.施工阶段的能源用量计算方法选择是否妥当?说明理由。

5.改正施工阶段碳排放计算边界中的不妥之处。



参考答案:↓


解析:

1.B:混凝土输送,C:混凝土布料杆 (机),D:串筒,E:插入式振(震)动(捣)棒,F:液压反铲挖掘(土)

2.(1)A-B-C-D-E

(2)除串筒外,还可以使用:溜管、溜槽。

3.(1)施工现场太阳能、空气能利用技术还有:施工现场太阳能光伏发电照明技术、空气能热水技术。

(2)施工现场常用的传统能源:电、汽油、柴油、燃气等。

4.施工阶段的能源用量计算方法选择:不妥当。

理由:建造阶段的能源总用量宜采用施工工序能耗估算法计算。

5.不妥之处之处改正如下。

(1)碳排放计算时间从项目开工起至项目竣工验收止;

(2)建筑施工场地区域内的机械设备等使用过程中消耗的能源产生的碳排放应计入,区域外的机械设备不应计入;

(3)现场制作的构件和部品产生的碳排放应计入;

(4)建造阶段使用的办公用房、生活用房和材料库房等临时设施的施工和拆除过程中消耗的能源产生的碳排放不计入;使用过程中消耗的能源产生的碳排放应计入。


第347题 【背景资料】

某商品住宅项目,地下2层,地上12~18层,装配式剪力墙结构,总建筑面积8.4万平方米。施工总承包单位中标后组建项目部进场施工。

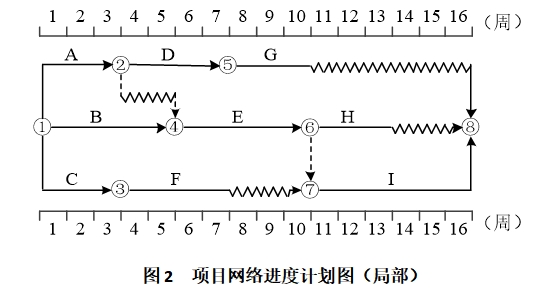

项目部编制了网络进度计划,如图2所示。施工过程中发生了以下事件:①由于设计变更,致使工作E工程量增加,作业时间延长2周;②施工单位的施工机械出现故障,需订购零部件替换,致使工作G作业时间延长1周。

公司技术部门在审核基坑专项施工方案时,提出以下内容存在不妥之处,要求修改:

(1)灌注桩桩身设计强度等级C20,采用水下灌注时提高一个等级;

(2)高压旋喷桩截水帷幕与灌注桩排桩净距小于200mm,先施工截水帷幕,后施工灌注桩;

(3)灌注桩顶部泛浆高度不大于300mm,节约混凝土用量;

(4)基坑内支撑的拆除顺序根据现场施工工况调整;

(5)项目部委托具备相应资质的第三方进行基坑监测。

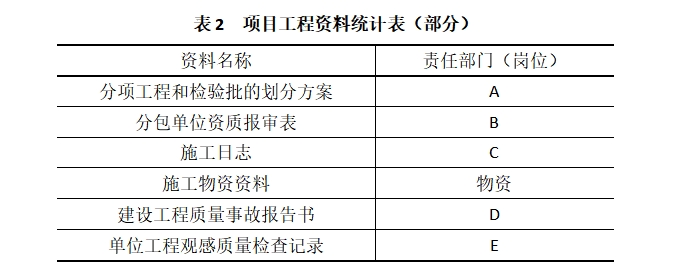

项目技术负责人组织编制了项目工程资料管理方案,明确项目部工程、技术、质量、物资、商务等部门在工程资料形成过程中的职责分工。专业资料管理人员整理的部分工程资料统计如表2所示。

冬期施工方案中规定:①基础底板采用C40P6抗渗混凝土,养护期间按规定进行温度测量;②预制墙板钢筋套筒灌浆连接采用低温型灌浆料。监理工程师要求项目部密切关注施工环境温度和灌浆部位温度,底板混凝土在达到受冻临界强度后方可停止测温。

【问题】

1.答出图2(调整前)的关键线路(采用工作方式表达,如A→B)和工作A,工作F的总时差。分别答出事件①、②工期索赔是否成立?

2.答出项目部基坑专项施工方案中不妥之处的正确做法。

3.答出表2中A、B、C、D、E处对应的责任部门(岗位)。

4.答出基础底板抗渗混凝土的最小受冻临界强度值。分别答出低温型灌浆料施工开始24h内的灌浆部位温度,施工环境温度最低要求值。



参考答案:↓


解析:

1.(1)调整前的关键线路为:B→E→l;

(2)A工作总时差为2周;F工作的总时差为3周;

(3)事件一工期索赔:成立;

理由(可不写):E是关键工作,且设计变更是建设单位的原因造成的。

事件二工期索赔:不成立。

理由(可不写):施工机械出现故障影响工期是施工单位自身的原因。

2.不妥之处的正确做法如下。

(1)灌注桩桩身设计强度等级不应低于C25,采用水下灌注时提高一个等级。

(2)高压旋喷桩截水帷幕与灌注桩排桩净距宜小于200mm,先施工灌注桩,后施工截水帷幕。

(3)灌注桩顶部泛浆高度不应小于500mm。

(4)基坑内支撑的拆除顺序应与支撑结构的设计工况一致。

(5)应由建设方委托具备相应资质的第三方进行基坑监测。

3.A:技术。B:商务。C:工程。D:质量。E:质量。

4.抗渗混凝土的最小受冻临界强度值:设计强度值的50%,即20MPa。

5.低温型灌浆料施工开始24h内的灌浆部位温度不低于-5℃;灌浆施工过程中施工环境温度不低于0℃。


第348题 【背景资料】

某施工单位中标新建教学楼工程,建筑面积2.46万平方米,地上4层;钢筋混凝土框架-剪力墙结构,部分楼板采用预制钢筋混凝土叠合板,砌体采用空心混凝土砌块,外立面为玻璃和石材幕墙,部分内墙采用装饰抹灰工艺。

项目部建立了质量保证体系并制定质量管理制度,要求施工重要工序和关键节点工序交接检查时严格执行“三检”制度,采用目测法、实测法及试验法对现场工程质量进行检查。

叠合板预制构件未进行结构性能检验,无驻厂监督生产。进场后,项目部会同监理工程师按规定对叠合板预制构件主要受力钢筋规格等项目进行实体检验,合格后批准使用。

项目部在自检中发现填充墙与主体结构交接处出现裂缝,技术人员制定了包括柱边设置间距500mm的2φ6钢筋、里口用半砖斜砌墙等专项防治措施,要求现场严格执行。

公司在装饰抹灰检查中发现有抹灰层脱层、空鼓,面层爆灰、裂缝、表面不平整、接槎和抹纹明显等与一般抹灰相同的质量通病;在检查幕墙安全和功能检验资料时发现,只有硅酮结构胶相容性和剥离粘结性、幕墙气密性和水密性等检验项目报告。

施工完成后,项目部对建筑节能工程的所有分部分项工程进行了验收,符合要求后提交了竣工预验收申请。

【问题】

1.现场质量检查的“三检”制度是哪三检?现场试验法检查的两种方法是什么?

2.叠合板预制构件进场后的实体检验项目还有哪些?

3.填充墙与主体结构交接处的裂缝一般出现在哪些部位?其防治措施还有哪些?

4.除一般抹灰常见质量问题外,装饰抹灰常见质量问题还有哪些?幕墙安全和功能检验项目还有哪些?

5.除墙体节能工程外,建筑节能围护结构节能子部分的分项工程还有哪些?



参考答案:↓


解析:

1.(1)“三检”制度,即自检,互检,专检。

(2)现场试验法检查的两种方法:理化试验,无损检测。

2.叠合板预制构件进场后的实体检验项目还有:当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、间距、保护层厚度及混凝土强度等进行实体检验。

3.(1)裂缝一般出现在:框架梁底、柱边。

(2)防治措施还有:

①填充墙梁下口最后3皮砖应在下部墙砌完14d后砌筑。

②外窗下为空心砖墙时,若设计无要求,将窗台改为细石混凝土并加配钢筋。

③柱与填充墙接触处应设加强网片。

4.(1)除一般抹灰常见质量问题外,装饰抹灰常见质量问题还有:还存在色差、掉角、脱皮等。

(2)幕墙安全和功能检验项目还有:

1)幕墙后置埋件和槽式预埋件的现场拉拔力;

2)幕墙的耐风压性能及层间变形性能。

5.除墙体节能工程外,建筑节能围护结构节能子部分的分项工程还有:

幕墙节能工程,门窗节能工程,屋面节能工程,地面节能工程。


第349题 【背景资料】

建设单位投资兴建某工程的招标文件部分要求有:承包模式为施工总承包,报价采用工程量清单计价,投标单位须遵守工程量清单使用范围等强制性内容的规定;投标单位承担项目的进度、质量、安全等管理责任,应对招标文件中要求的技术标准、质量、投标有效期等作出实质性响应;中标单位不得违法分包,如将工程分包给个人等;工程竣工验收后6个月内完成结算,工程结算据实调整。

某施工单位工程中标造价为7782.60万元。其中:分部分项工程费为6000.00万元;措施项目费为600.00万元(按分部分项工程费的10%计取);其他项目费为400.00万元,暂列金额为297.00万元,专业分包暂估价为100.00万元,总承包服务费费率为3%;规费为140.00万元(费率为2%);税金为642.60万元(费率为9%)。

施工单位确定项目自行施工工程造价为7222.22万元,目标利润率为10%。项目部对项目目标成本进行了专项施工成本分析,内容包括工期成本分析、技术措施节约效果分析等,做好项目成本管理工作。

经建设单位和施工单位确认:增补某缺项工程量清单费用,其工程量为2000.00m3,综合单价为500.00元/m3;签订施工总承包合同时未确定的设备实际采购价为268.00万元;工程价款调整及设计变更为119.00万元;专业分包90.00万元。

工程按期完工,各方办理了竣工验收,建设单位和施工单位办理了竣工结算。

【问题】

1.工程量清单的强制性内容还有哪些?

2.投标单位对招标文件要求作出实质性响应的内容还有哪些?

3.中标单位还应避免哪些违法分包行为?

4.施工单位自行施工工程的目标成本是多少万元?(四舍五入取整数)专项施工成本分析内容还有哪些?

5.按照综合单价法,分步骤列式计算施工单位的结算造价是多少万元?(四舍五入取整数)



参考答案:↓


解析:

1.工程量清单的强制性内容还包括:计价方式、竞争费用、风险处理、工程量清单编制方法、工程量计算规则。

2.投标单位对招标文件要求作出实质性响应的内容还有:招标范围、工期、安全标准、法律法规、权利义务、报价编制。

3.中标单位还应该避免的违法分包行为:

①施工总承包单位或专业承包单位将工程分包给不具备相应资质单位的。

②施工总承包单位将施工总承包合同范围内工程主体结构的施工分包给其他单位的,钢结构工程除外。

③专业分包单位将其承包的专业工程中非劳务作业部分再分包的。

④专业作业承包人将其承包的劳务再分包的。

⑤专业作业承包人除计取劳务作业费用外,还计取主要建筑材料款和大中型施工机械设备、主要周转材料费用的。

4.(1)本题目标成本计算因真题背景资料描述不严谨导致存在争议。两种答案供参考。

工程目标成本=工程造价(扣除税金)×[1-目标利润率(%)]。

答案一:若7222.22万元为不含税造价,目标成本=7222.22×(1-10%)=6500万元。

答案二:若7222.22万元为含税造价,目标成本=7222.22÷(1+9%)×(1-10%)=5963万元。

(2)专项施工成本分析还包括:成本盈亏异常分析、质量成本分析、资金成本分析、其他有利因素和不利因素分析。

5.分部分项工程费:6000+2000×500/10000=6100万元;

措施项目费:6100×10%=610万元;

其他项目费:268+119+90×(1+3%)=479.7万元;

规费:(6100+610+479.7)×2%=143.79万元;

税金:(6100+610+479.7+143.79)×9%=660.01万元;

工程结算价格:6100+610+479.7+143.79+660.01=7993.5万元≈7994万元。


第350题 【背景资料】

某办公楼工程,建筑面积5.2万平方米,地下2层,地上20层,采用桩基础,地上部分为框架-剪力墙结构。基坑采用桩+放坡形式支护,施工时需要降水。项目部组建后开始施工。

项目总工程师向管理人员进行基础工程施工方案交底,其中基础施工安全控制主要内容包括:边坡与基坑支护安全,防水施工防火、防毒安全等。

项目部编制了施工现场混凝土检测试验计划,内容主要包括:检测试验项目名称,检测试验参数等;现场试验站面积较小,不具备设置标准养护室条件,混凝土试件标准养护采用其他设施代替。

公司对项目部施工安全管理进行全面检查,包括:安全思想、安全责任、设备设施、教育培训、劳动防护用品使用、伤亡事故处理等十项主要内容。特别对现场最常发生的高处坠落、坍塌等五类事故进行警示教育,要求重点防范。

结构施工采用扣件式钢管落地外脚手架方案,一定高度时采用悬挑钢梁卸载。脚手架工程专项施工方案中规定:脚手架计算书包括受弯构件强度,连墙件的强度、稳定性和连接强度,立杆地基承载力等计算内容;绘制设计图纸包括脚手架平面、立(剖)面图(含剪刀撑布置),垂直施工机械及其他特殊部位布置及构造图等。

项目完成后,公司对项目部进行项目管理绩效评价,评价过程包括成立评价机构、确定评价专家等四项工作;评价的指标包括安全、质量、成本等目标完成情况,和供方管理有效性、风险预防与持续改进能力等管理效果。最终评价结论为良好。

【问题】

1.基础工程施工安全控制的主要内容还有哪些?

2.混凝土检测试验计划内容还有哪些?混凝土标准养护设施还有哪些?

3.现场施工安全管理检查还有哪些内容?现场最常发生的事故类别还有哪些?

4.脚手架计算书还应有哪些计算内容?还应绘制哪些设计图纸?

5.项目管理绩效评价过程工作还有哪些?评价的指标内容还有哪些?



参考答案:↓


解析:

1.基础工程施工安全控制的主要内容还有:挖土机械作业安全;降水设施与临时用电安全;桩基施工的安全防范。

2.(1)混凝土检测试验计划内容还有:试样规格;代表批量;施工部位;计划检测试验时间。

(2)标准养护设施还有:养护箱、养护池。

3.(1)现场施工安全管理检查还有:查安全制度、查安全措施、查安全防护、查操作行为。

(2)现场最常见发生的事故类别还有:物体打击、机械伤害、触电。

4.(1)脚手架计算书还应有:连接扣件的抗滑移、立杆稳定性、悬挑架钢梁挠度。

(2)还应绘制:脚手架基础节点图,连墙件布置图及节点详图。

5.(1)项目管理绩效评价过程还有:①制订绩效评价标准;②形成绩效评价结果。

(2)评价的指标内容还有:①合同履约率、相关方满意度;②项目综合效益。


进入题库练习及模拟考试
