一级建造师《建筑工程管理与实务》历史真题(350题)

第101题

【背景资料】

某工程项目部根据当地政府要求进行新冠疫情后复工,按照住建部《房屋市政工程复工复产指南》(建办质(2020) 8号)规定制定了《项目疫情防控措施),其中规定有:(1)施工现场采取封闭式管理。严格施工区等“四区”分离,并设置隔离区和符合标准的隔离室;(2)根据工程规模和务工人员数量等因素,合理配备疫情防控物资;(3)现场办公场所、会议室、宿舍应保持通风,每天至少通风3次,并定期对上述重点场所进行消毒。项目部制定的《模板施工方案》中规定有:(1)模板选用15mm厚木胶合板,木枋成绩单围檩;(2)水平模板支撑采用碗扣式钢管脚手架,顶部设置可调托撑;(3)碗扣式脚手架钢管材料为Q235级,高度超过4m。模板支撑架安全等级按Ⅰ级要求设计;(4)模板及其支架的设计中考虑了下列各项荷载:

1)模板及其支架自重(G1)

2)新浇筑混凝土自重(G2)

3)钢筋自重(G3)

4)新浇筑混凝土对模板侧面的压力(G4)

5)施工人员及施工设备产生的荷载(Q1)

6)浇筑和振捣混凝土时产生的荷载(Q2)

7)泵送混凝土或不均匀堆载等附加水平荷载(Q3)

8)风荷载(Q4)

进行各项模板设计时,参与模板及支架承载力计算的荷载项见表1。

表1  参与模板及支架承载力计算的荷载项(部分)

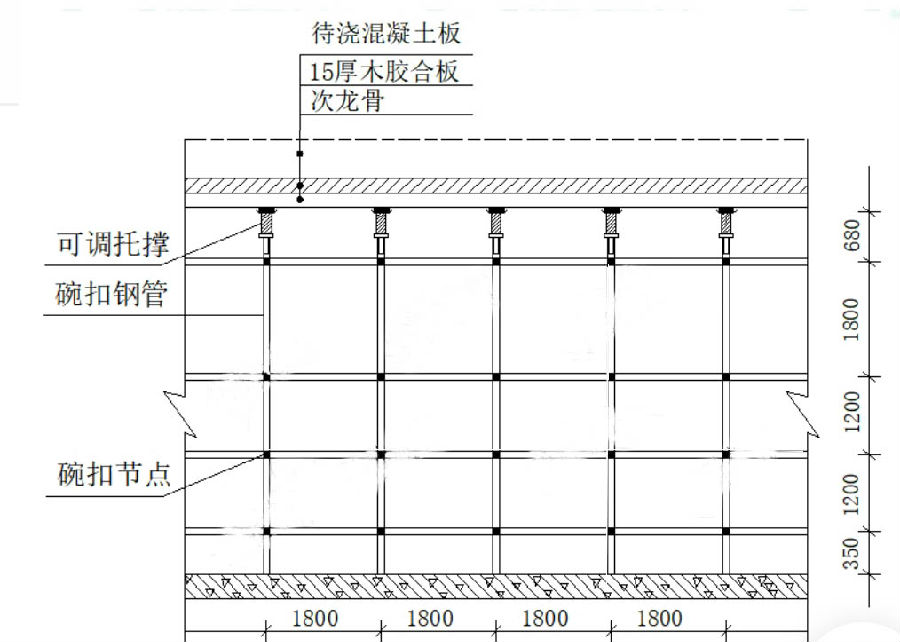

某部位标准层楼板模板支撑架设计剖面示意图如图1。

【问题】

1.《项目疫情防控措施》规定的“四区”中除施工区外还有哪些?施工现场主要防疫物资有哪些?需要消毒的重点场所还有哪些?

2.作为混凝土浇筑模板的材料种类都有哪些?(如:木材)

3.写出表1中其他模板与支架承载力计算内容项目的参与荷载项。(如:支架水平杆及节点承载力:G1、G2、G3、Q1)

4.指出图1中模板支撑架剖面图中的错误之处。

参考答案:见解析

解析:

1.《项目疫情防控措施》规定的“四区”中除施工区外还有材料加工和存放区、办公区、生活区。

施工现场主要防疫物资有体温计、口罩、消毒剂。需要消毒的重点场所还有食堂、盥洗室、厕所。

2.作为混凝土浇筑模板的材料种类有:钢材、木材、竹、铝合金。

3. 依据规范:《混凝土结构工程施工规范GB 50666-2011》,4.3.7的内容

(1)底面模板承载力:G1+G2+G3+Q1

(2)支架立杆承载力:G1+G2+G3+Q1+Q4

(3)支架结构整体稳定:G1+G2+G3+Q1+Q3、G1+G2+G3+Q1+Q4

4.错误之处一:顶层水平杆步距1800mm

正确做法:对安全等级为Ⅰ级的模板支撑架,架体顶层两步距应比标准步距缩小至少一个节点间距

错误之处二:立杆底部没有垫板

正确做法:立杆底部必须设置垫板

错误之处三:立杆间距1800mm

正确做法:当立杆采用Q235级材质钢管时,立杆间距不应大于1.5m

错误之处四:可调托撑螺杆伸出长度680mm

正确做法:立杆顶端可调托撑伸出顶层水平杆的悬臂长度不应超过650mm

错误之处五:没有设置竖向斜撑杆

正确做法:模板支撑架应设置竖向斜撑杄并应符合下列规定:安全等级为Ⅰ级的模板支撑架应在架体周边、内部纵向和横向每隔4m~6m各设置一道竖向斜撑杆。

依据:《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2016

第102题

【背景资料】

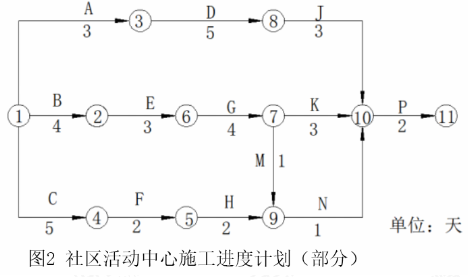

某新建住宅群体工程,包含10栋装配式高层住宅,5栋现浇框架小高层公寓,1栋社区活动中心及地下车库,总建筑面积31.5万平方米。开发商通过邀请招标确定甲公司为总承包施工单位。开工前项目部综合工程设计、合同条件、现场场地分区移交、陆续开工等因素编制本工程施工组织总设计,其中施工进度总计划在项目经理领导下编制,编制过程中项目经理发现该计划编制说明中仅有编制的依据,未体现计划编制应考虑的其他要素,要求编制人员补充。社区活动中心开工后由项目技术负责人组织。专业工程师根据施工进度总计划编制社区活动中心施工进度计划,内部评审中项目经理提出C、G、J工作由于特殊工艺共同租赁一台施工机具,在工作B、E按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。社区活动中心调整后的部分施工进度计划如图2。

公司对项目部进行月度生产检查时发现,因连续小雨影响,D工作实际进度较计划进度滞后2天,要求项目部在分析原因的基础上制定进度事后控制措施。本工程完成全部结构施工内容后,在主体结构验收前,项目部制定了结构实体检验专项方案,委托具有相应资质的检测单位在监理单位见证下对涉及混凝土结构安全的有代表性的部位进行钢筋保护层厚度等检测,检测项目全部合格。

【问题】

1.指出背景资料中施工进度计划编制中的不妥之处,施工进度总计划编制说明还包含哪些内容?

2.列出图2调整后有变化的逻辑关系(以工作节点表示如:①→②或②→③)。计算调整后的总工期,列出关键线路(以工作名称表示如: A→D)。

3.按照施工进度事后控制要求,社区活动中心应采取的措施有哪些?

4.主体结构混凝土子分部包含哪些分项工程?结构实体检验还应包含哪些检测项目?

参考答案:见解析

解析:

【参考解析】

1.(1)不妥之处一:施工进度总计划应在项目经理领导下编制。
正确做法:施工进度总计划应在总承包企业的总工程师领导下进行编制。
不妥之处二:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划
正确做法:应由项目经理组织,在项目技术负责人领导下进行编制。
不妥之处三:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划。
正确做法:社区活动中心开工前,应由项目经理组织,在项目技术负责人领导下进行编制。

(2)编制说明的内容还包括:假设条件,指标说明,实施重点和难点,风险估计及应对措施等。

2.(1)变化的逻辑关系:④--→⑥,⑦--→⑧

(2)调整后的总工期4+3+4+3+2=16(天)

关键线路:B→E→G→J→P和B→E→G→K→P

3.当实际进度与计划进度发生偏差时,并没有影响实际进度,在分析原因的基础上应采取以下措施:

(1)制定保证总工期不突破的对策措施;

(2)调整相应的施工计划,并组织协调相应的配套设施和保障措施。

4.(1)主体结构混凝土子分部包括:模板,钢筋,混凝土,预应力,现浇结构,装配式结构等分项工程。

(2)混凝土结构实体检验项目包括混凝土强度、结构位置及尺寸偏差以及合同约定项目等。

第103题

背景资料
某企业新建研发中心大楼工程。地下一层,地上十六层,总建筑面积28000㎡,基础为钢筋混凝土预制桩,二层以上为装配式混凝土结构,外墙装饰部分为玻璃幕墙,实行项目总承包管理。
在静压预制桩施工时,柱基专业分包单位按照“先深后浅,先大后小,先长后短,先密后疏”的顺序进行,上部采用卡扣式接桩方法,接头高出地面0.8m。桩基施工后经检测,有1%的Ⅱ类柱。
项目部编制了包括材料采购等内容的材料质量控制环节,材料进场时,材料员等相关管理人员对进场材料进行了验收。并将包括材料的品种、型号和外观检查等内容的质量验证记录上报监理单位备案,监理单位认为,项目部上报的材料质量验证记录内容不全,要求补充后重新上报。
二层装配式叠合构件安装完毕准备浇筑混凝土时,监理工程师发现该部位没有进行隐藏验收,下达了整改通知单,指出装配式结构叠合构件的钢筋工程必须按质量合格证明书的牌号、规格、数量、位置以及间距等隐蔽工程的内容分别验收合格后,再进行叠合构件的混凝土浇筑。
工程竣工验收后,参建各方按照合同约定及时整理了工程归档资料。幕墙承包单位在整理了工程资料后,移交了建设单位。项目总承包单位、监理单位、建设单位也分别将归档后的工程资料按照国家现行有关法规和标准进行了移交。
【问题】
1.桩基的沉桩顺序是否正确?卡扣式接桩高出地面0.8m是否妥当并说明理由?桩身的完整性有几类?写出Ⅱ类桩的缺陷特征。
2.质量验证记录还有哪些内容?材料质量控制环节还有哪些内容?
3.监理工程师对施工单位发出的整改通知单是否正确?补充叠合构件钢筋工程需进行隐蔽工程验收的内容。
4.幕墙承包单位的工程资料移交程序是否正确?各相关单位的工程资科移交程序是哪些?

参考答案:见解析

解析:

1.(1)不正确。沉桩施工应按“先深后浅、先长后短、先大后小、避免密集”的原则进行。
(2)不妥,卡扣式接桩,接头宜高出地面1~1.5m。
(3)桩身的完整性分类为Ⅰ类桩、Ⅱ类桩、Ⅲ类桩、Ⅳ类桩共4类。
Ⅱ类桩桩身有轻微缺陷,不会影响桩身结构承载力的正常发挥。
2.(1)质量验证记录还包括规格、数量、见证取样。
(2)材料质量控制环节还包括:材料的采购、过程保管和材料使用。
3.(1)监理工程师对施工单位发出的整改通知单是正确的。隐蔽工程完成后,要报监理进行验收,合格后进行隐蔽。
(2)叠合构件钢筋工程需进行隐蔽工程验收的内容还包含:①钢筋的箍筋弯钩的弯折角度及平直段长度;②钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长度。
4.不正确。
各单位的工程资料移交程序有:(1)施工单位应向建设单位移交施工资料;(2)实行施工总承包的,各专业承包单位应向施工总承包单位移交施工资料;(3)监理单位应向建设单位移交监理资料;(4)工程资料移交时应及时办理相关移交手续,填写工程资料移交书、移交目录;(5)建设单位应按国家有关法规和标准的规定向城建档案管理部门移交工程档案,并办理相关手续。有条件时,向城建档案管理部门移交的工程档案应为原件。

第104题

背景资料
某酒店工程,建设单位编制的招标文件部分内容为“工程质量为合格:投标人为本省具有工程总承包一级资质及以上企业:招标有效期为2018年3月1日至2018年4月15日;采取工程量清单计价模式;投标保证金为500.00万元……”。建设行政主管部门认为招标文件中部分条款不当,后经建设单位修改后继续进行招投标工作,共有八家施工企业参加工程项目投标,建设单位对投标人提出的疑问分别以书面形式对应回复给投标人。2018年5月28日确定某企业以2.18亿元中标,其中土方挖运综合单价为25.00元/m3,增值税及附加费为11.50%。双方签订了施工总承包合同,部分合同条款如下:工期自2018年7月1日起至2019年11月30日止;因建设单位责任引起的鉴证变更费用予以据实调整:工程质量标准为优良。工程量清单附表中约定,拆除工程为520.00元/m3;零星用工为260.0元/工日……
基坑开挖时,承包人发现地下位于基底标高以上部位,埋有一条尺寸为25mX4mX4m (外围长X宽X高)、厚度均为400mm的废弃混凝土泄洪沟。建设单位、承包人、监理单位共同确认并进行了签证。

承包人对某月砌筑工程的目标成本与实际成本对比,结果如表4:
表4 砌筑工程目标成本与实际成本对比表
建设单位负责采购的部分装配式混凝土构件,提前一个月运抵施工场地,承包人会同监理单位清点验收后,承包人为了节约施工场地进行了集中堆放。由于叠合板堆放层数过多,致使下层部分构件产生裂缝。两个月后建设单位在承包人准备安装该批构件时知悉此事,遂要求承包人对构件进行检测并赔偿损坏构件的损失。承包人则称构件损坏是由于发包人提前运抵施工现场所致,不同意检测和承担损失,并要求建设单位增加支付两个月的构件保管费用。
施工招标时,工程量清单中 25钢筋综合单价为4443.84元/,钢筋材料单价暂定为2500.00元/t,数量为260.00t。结算时经双方核实实际用量为250.00t。经业主签字认可采购价格为3500.00元/t,钢筋损耗率为2%。承包人将钢筋综合单价的明细分别按照钢筋上涨幅度进行调整,调整后的钢筋综合单价为6221.38元/t。
【问题】
1.指出招投标过程中有哪些不要之处?并分则说明理由。
2.承包人在基坑开挖过程中的签证费用是多少元? (保留小数点后两位)
3.砌筑工程各因素对实际成本的影响各是多少元? (保留小数点后两位)
4.承包人不同意建设单位要求的做法是否正确?并说明理由。承包人可获得多少个月的保管费?
5.承包人调整 25钢筋工程量清单的综合单价是否正确?说明理由。并计算该清单项结算综合单价和结算价款各是多少元? (保留小数点后两位)

参考答案:见解析

解析:

【参考解析】
1.不妥之处一:投标人为本省具有工程总承包一级资质及以上企业。
理由:招标人不得排斥潜在投标人,不得限制地区外的投标人。
不妥之处二:投标保证金为500万元
理由:按照规定,投标保证金一般不得超过投标总价的2%,最高不得超过80万元人民币。
不妥之处三:建设单位对投标人提出的疑问分别以书面形式对应回复给投标人
理由:招标人应将所有投标人提出的疑问以书面形式回复给所有的投标人。
不妥之处四:因建设单位责任引起的鉴证变更费用予以据实调整:工程质量标准为优良。
理由:总承包合同中得工程质量标准为优良和招标文件中得内容工程质量标准为合格不相符。
2.拆除得混凝土泄洪沟体积为:25x0.4x4x2+(4-0.4x2)x0.4x25=112m³
则拆除工程所需费用为:520.00x112x(1+11.5%)=64937.60元
土方的体积为:112m³
挖土所需费用是:25.00x112x(1+11.5%)=3122.00元
签证费用为:64937.60-3122.00=61815.60元

【此题目有争议,有两种情况,一种是泄洪沟是“U”型的,没有盖,一种是“回”字型的,有盖的,上面解析是按照U字型计算的。】

3.差额分析法:
砌筑量对实际成本得影响为:
(985-970)x310x(1+1.5%)=4719.75元,成本增加4719.75元
单价对实际成本得影响为:
985x(332-310)x(1+1.5%)=21995.05元,成本增加21995.05元
损耗率对实际成本得影响为:
985x332x(2%-1.5%)=1635.10元,成本增加1635.10元
4.(1)承包人不同意进行检测和承担损失的做法不正确。
施工单位已经收取了构件保管费用,却未尽到保管义务导致产生裂缝,则应采取措施保证施工质量符合要求。承担检测费用证明构件质量没问题属于保证质量的措施,费用应由施工单位承担。
(2)发包人负责采购的混凝土构件提前一个月运抵施工现场,仅可获得支付一个月的保管费。

5.不正确,因为承包人按照钢筋涨价幅度分别调整清单明细不妥,只能调整钢筋材料单价。
所以钢筋结算综合单价:4443.84+(3500-2500)x(1+2%)=5463.84元/t;
钢筋结算总价250×5463.84×(1+11.5%)=1523045.40元。

第105题

【背景资料】

某建筑地下2层,地上18层。框架结构。地下建筑面积0.4万㎡,地上建筑面积2.1万㎡。某施工单位中标后,由赵佑项目经理组织施工,施工至5层时,公司安全部叶军带队对项目进行了定期安全检查。检查过程依据标准JGJ59的相关内容进行,项目安全总监也全程参加,检测结果如表5-1。

表5-1某办公楼工程建筑施工安全检查评分汇总表

公司安全部门在年初的安全检查规划中按照相关要求明确了对项目安全检查的主要形式,包括定期安全检查,开工,复工安全检查,季节性安全检查等。确保项目施工过程中全覆盖,进入夏季后,公司项目管理部对该项目工人宿舍和食堂进行了检查。个别宿舍内床铺均为2层,住有18人,设置有生活用品专用柜,窗户为封闭式窗户,防止他人进入,通道宽度为0.8米,食堂办理了卫生许可证,3名炊事人员均有健康证,上岗符合个人卫生相关规定。检查后项目管理部对工人宿舍的不足提出了整改要求, 并限期达标。工程竣工后,根据合同要求相关部门对该工程进行绿色建筑评价,评价指标中“生活便利”该分值低,施工单位将评分项“出行无障碍”等4项指标进行了逐一分析以便得到改善,评价分值如表5-2

表5-2某办公楼工程绿色建筑评价分值

【问题】

1.写出表5-1中A-F所对应内容(如A:*万㎡),施工安全评定结论分几个等级,评价依据有哪些?

2.建筑工程施工安全检查还有哪些形式?

3.指出工人宿舍管理的不妥之处并改正。在炊事员上岗期间,从个人卫生角度还有哪些具体管理?

4.列式计算该工程绿色建筑总得分Q。该建筑属于哪个等级,还有哪些等级?生活便利评分还有什么指标?

参考答案:见解析

解析:

【参考解析】

1.(1)A:2.5 B:100 C:72 D:80 E:优良  F:赵佑

(2)施工安全检查的评定结论分为优良、合格、不合格三个等级

1)优良

分项检查评分表无零分,汇总表得分值应在80分及以上。

2)合格

分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。

3)不合格

① 当汇总表得分值不足70分时;

② 当有一分项检查评分表为零时。

2.日常巡查、专项检查、经常性安全检查、节假日安全检查、专业性安全检查和设备设施安全验收检查。

3.(1)不妥之处一:个别宿舍住有18人

正确做法:每间宿舍居住人员不得超过16人

不妥之处二:通道宽度0.8m

整改措施:通道宽度不得小于0.9m

不妥之处三:窗户为封闭式窗户

整改措施:现场宿舍必须设置可开启式窗户

(2)上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生,不得穿工作服出食堂

4.(1)(400+90+80+75+80+80+100)/10=90.5分(其中提高与创新加分当得分大于100分时,应取为100分)

(2)该建筑属于三星级,还有基本级、一星级、二星级

(3)生活便利评分还有服务设施,智慧运行,物业管理指标。

第106题

有效控制城市发展的重要手段是(  )。

A.建筑设计

B.结构设计

C.规划设计

D.功能设计

参考答案:C

解析:

【内容考查】本题考查的是符合总体规划要求
【选项分析】规划设计是有效控制城市发展的重要手段。

第107题

影响钢筋与混凝土之间粘结强度的因素有( )。

A.混凝土强度

B.钢筋抗拉强度

C.钢筋抗压强度

D.钢筋屈服强度

参考答案:A

解析:

【内容考查】本题考查的是混凝土结构的受力特点及其构造
【选项分析】影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。

【该知识点已删除】

第108题

水泥的初凝时间指(  )。

A.从水泥加水拌合起至水泥浆失去可塑性所需的时间

B.从水泥加水拌合起至水泥浆开始失去可塑性所需的时间

C.从水泥加水拌合起至水泥浆完全失去可塑性所需的时间

D.从水泥加水拌合起至水泥浆开始产生强度所需的时间

参考答案:B

解析:

【内容考查】本题考查的是常用水泥的技术要求
【选项分析】水泥的初凝时间从水泥加水拌合起至水泥浆开始失去可塑性所需的时间。

第109题

关于天然花岗石特性的说法,正确的是( )。

A.碱性材料

B.酸性材料

C.耐火

D.吸水率高

参考答案:B

解析:

【内容考查】本题考查的是饰面石材
【选项分析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。

第110题

属于非膨胀型防火材料的是(  )。

A.超薄型防火涂料

B.薄型防火涂料

C.厚型防火涂料

D.有机防火堵料

参考答案:C

解析:

【内容考查】本题考查的是防火涂料
【选项分析】厚型防火涂料一般为非膨胀型的,厚度为7~45mm,耐火极限根据涂层厚度有较大差别;薄型和超薄型防火涂料通常为膨胀型的。【该考点已删除】

第111题

关于工程测量仪器性能与应用的说法,正确的是(  )。

A.水准仪可直接测量待定点高程

B.S3型水准仪可用于国家三等水准测量

C.经纬仪不可以测量竖直角

D.激光经纬仪不能在夜间进行测量工作

参考答案:B

解析:

【内容考查】本题考查的是常用工程测量仪器的性能与应用
【选项分析】

水准仪的主要功能是测量两点间的高差,它不能直接测量待定点的高程,但可由控制点的已知高程来推算测点的高程;

S3型水准仪称为普通水准仪,用于国家三、四等水准测量及一般工程水准测量;

经纬仪是对水平角和竖直角进行测量的一种仪器;

激光经纬仪能在夜间或黑暗的场地进行测量工作,不受照度的影响。

第112题

不宜用于填土土质的降水方法是(  )。

A.轻型井点

B.降水管井

C.喷射井点

D.电渗井点

参考答案:B

解析:

【内容考查】本题考查的是降水施工技术
【选项分析】降水常用的有轻型井点、多级轻型井点、喷射井点、电渗井点、真空降水管井、降水管井等方法。它们大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土, 但又适合于碎石土和黄土。

第113题

直接承受动力荷载的结构构件中,直径为20mm纵向受力钢筋的连接宜选用(  )。

A.绑扎连接

B.直螺纹套筒连接

C.帮条焊

D.搭接焊

参考答案:B

解析:

【内容考查】本题考查的是混凝土结构钢筋工程
【选项分析】直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。

第114题

高强度螺栓广泛采用的连接形式是( )。

A.平接连接

B.T形连接

C.搭接连接

D.摩擦连接

参考答案:D

解析:

【内容考查】本题考查的是钢结构构件的连接
【选项分析】高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等。其中,摩擦连接是目前广泛采用的基本连接形式。

第115题

关于装配式混凝土结构工程施工的说法,正确的是(  )。

A.预制构件生产宜建立首件验收制度

B.外墙板宜采用立式运输,外饰面层应朝内

C.预制楼板、阳台板宜立放

D.吊索水平夹角不应小于30°

参考答案:A

解析:

【内容考查】本题考查的是预制构件生产、吊运与存放
【选项分析】外墙板宜采用立式运输,外饰面层应朝外;预制楼板、阳台板宜平放;吊索水平夹角不宜小于60°,不应小于45°。

第116题

关于型钢混凝土组合结构特点的说法,正确的是( )。

A.型钢混凝土梁和板是最基本的构件

B.型钢分为实腹式和空腹式两类

C.型钢混凝土组合结构的混凝土强度等级不宜小于C25

D.须等待混凝土达到一定强度才可继续上层施工

参考答案:B

解析:

【内容考查】本题考查的是型钢混凝土结构施工
【选项分析】型钢混凝土梁和柱是最基本的构件;

型钢分为实腹式和空腹式两类;

型钢混凝土组合结构的混凝土强度等级不宜小于C30;

在高层建筑中型钢混凝土不必等待混凝土达到一定强度才可继续上层施工。

【该考点已删除】

第117题

地下工程防水等级分为(  )。

A.二级

B.三级

C.四级

D.五级

参考答案:C

解析:

【内容考查】本题考查的是地下防水工程的一般要求
【选项分析】地下工程的防水等级分为四级。防水混凝土的适用环境温度不得高于80℃。

第118题

抗震设防烈度7度地区,釆用满粘法施工的外墙饰面砖粘贴工程高度不应大于(  )。

A.24m

B.50m

C.54m

D.100m

参考答案:D

解析:

【内容考查】本题考查的是饰面砖工程
【选项分析】饰面板安装工程一般适用于内墙饰面板安装工程和高度不大于24m、抗震设防烈度不大于8度的外墙饰面板安装工程。饰面砖粘贴工程一般适用于内墙饰面砖粘贴工程和高度不大于100m、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。

第119题

施工现场五芯电缆中用作N线的标识色是(  )。

A.绿色

B.红色

C.蓝色

D.黄绿色

参考答案:C

解析:

【内容考查】本题考查的是电缆线路敷设基本要求
【选项分析】五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。

第120题

某临时用水支管耗水量A=1.92L/s,管网水流速度V=2m/s,则计算水管直径d为(  )。

A.25mm

B.30mm

C.35mm

D.50mm

参考答案:C

解析:

【内容考查】本题考查的是临时用水管径计算
【选项分析】临时用水管径计算公式:d=(4Q/πv1000)1/2,
d=[(4×1.92)/(3.14×2×1000)]1/2≈35mm,答案35mm更为经济合理。

进入题库练习及模拟考试
