“微信扫一扫”进入考试题库练习及模拟考试
第161题
下列空间可不计入建筑层数的有( )。
A.室内顶板面高出室外设计地面1.2m的半地下室
B.设在建筑底部室内高度2.0m的自行车库
C.设在建筑底部室内高度2.5m的敞开空间
D.建筑屋顶突出的局部设备用房
E.建筑屋顶出屋面的楼梯间
参考答案:ABDE
解析:
【内容考查】本题考查的是建筑物的分类。
【选项分析】建筑层数应按建筑的自然层数计算,下列空间可不计入建筑层数:
(1)室内顶板面高出室外设计地面的高度不大于1.5m的地下或半地下室;
(2)设置在建筑底部且室内高度不大于2.2m的自行车库、储藏室、敞开空间;
(3)建筑屋顶上突出的局部设备用房、出屋面的楼梯间等。
【该知识点已删除】
第162题
楼地面应满足的功能有( )。
A.平整
B.耐磨
C.防滑
D.易于清洁
E.经济
参考答案:ABCD
解析:
【内容考查】本题考查的是屋面、楼面的建筑构造。
【选项分析】除有特殊使用要求外,楼地面应满足平整、耐磨、不起尘、防滑、易于清洁等要求。
【该知识点已修改为:楼面、地面应根据建筑使用功能,满足隔声、保温、防水、防火等要求,其铺装面层应平整、防滑、耐磨、易清洁。】
第163题
下列防火门构造的基本要求中,正确的有( )。
A.甲级防火门耐火极限应为1.0h
B.向内开启
C.关闭后应能从内外两侧手动开启
D.具有自行关闭功能
E.开启后,门扇不应跨越变形缝
参考答案:CDE
解析:
【内容考查】本题考查的是门窗的建筑构造。
【选项分析】防火门、防火窗应划分为甲、乙、丙三级,其耐火极限:甲级应为1.5h。防火门应为向疏散方向开启的平开门,并在关闭后应能从其内外两侧手动开启。用于疏散的走道、楼梯间和前室的防火门,应具有自行关闭的功能。设在变形缝处附近的防火门,应设在楼层数较多的一侧,且门开启后门扇不应跨越变形缝。
第164题
涂饰施工中必须使用耐水腻子的部位有( )。
A.卫生间
B.厨房
C.卧室
D.客厅
E.地下室
参考答案:ABE
解析:
【内容考查】本题考查的是墙体建筑装修构造。
【选项分析】厨房、卫生间、地下室墙面必须使用耐水腻子。
第165题
关于剪力墙优点的说法,正确的有( )。
A.结构自重大
B.水平荷载作用下侧移小
C.侧向刚度大
D.间距小
E.平面布置灵活
参考答案:BC
解析:
【内容考查】本题考查的是剪力墙体系。
【选项分析】剪力墙结构的优点是侧向刚度大,水平荷载作用下侧移小;缺点是剪力墙的间距小,结构建筑平面布置不灵活,不适用于大空间的公共建筑,另外结构自重也较大。
第166题
下列属于钢材工艺性能的有( )。
A.冲击性能
B.弯曲性能
C.疲劳性能
D.焊接性能
E.拉伸性能
参考答案:BD
解析:
【内容考查】本题考查的是建筑钢材的力学性能。
【选项分析】钢材的主要性能包括力学性能和工艺性能。其中,力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能表示钢材在各种加工过程中的行为,包括弯曲性能和焊接性能等。
第167题
影响混凝土拌和物和易性的主要因素包括( )。
A.强度
B.组成材料的性质
C.砂率
D.单位体积用水量
E.时间和温度
参考答案:BCDE
解析:
【内容考查】本题考查的是混凝土的技术性能。
【选项分析】影响混凝土拌合物和易性的主要因素包括单位体积用水量、砂率、组成材料的性质、时间和温度等。
第168题
民用建筑上部结构沉降观测点宜布置在( )。
A.建筑四角
B.核心筒四角
C.大转角处
D.基础梁上
E.高低层交接处
参考答案:ABC
解析:
【内容考查】本题考查的是建筑施工期间的变形测量。
【选项分析】民用建筑基础及上部结构沉降观测点布设位置有:
1)建筑的四角、核心筒四角、大转角处及沿外墙每10~ 20m处或每隔2~3根柱基上;
2)高低层建筑、新旧建筑和纵横墙等交接处的两侧;
3)对于宽度大于或等于15m的建筑,应在承重内隔墙中部设内墙点,并在室内地面中心及四周设地面点;
4)框架结构及钢结构建筑的每个和部分柱基上或沿纵横轴线上;
5)筏形基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置;
6)超高层建筑和大型网架结构的每个大型结构柱监测点不宜少于2个,且对称布置。
第169题
幕墙工程中,后置埋件的验收要点有( )。
A.锚板和锚栓的材质
B.锚板的位移
C.后置埋件的规格
D.锚栓埋置深度
E.化学锚栓的锚固胶
参考答案:ACDE
解析:
【内容考查】本题考查的是幕墙工程施工准备。
【选项分析】对后置埋件的验收要点:
1)后置埋件的品种、规格是否符合设计要求;
2)锚板和锚栓的材质、锚栓埋置深度及拉拔力等是否符合设计要求;
3)化学锚栓的锚固胶是否符合设计和规范要求。
第170题
下列属于建筑信息模型(BIM)元素信息中几何信息的有( )。
A.材料和材质
B.尺寸
C.规格型号
D.性能技术参数
E.空间拓扑关系
参考答案:BE
解析:
【内容考查】本题考查的是建筑信息模型(BIM)应用。
【选项分析】模型元素信息包括的内容有:尺寸、定位、空间拓扑关系等几何信息;名称、规格型号、材料和材质、生产厂商、功能与性能技术参数,以及系统类型、施工段、施工方式、工程逻辑关系等非几何信息。
参考答案:见解析
解析:

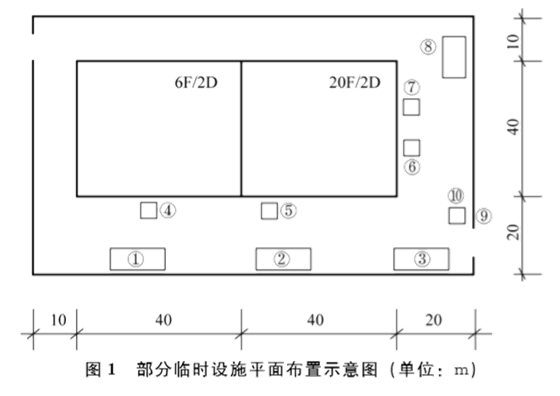

1、①木材加工及堆场 ,②钢筋加工及堆场,③现场办公室 ,④物料提升机 ,⑤塔吊 ,⑥混凝土地泵, ⑦施工电梯 ,⑧油漆库房,⑨大门及围墙, ⑩车辆冲洗池。
2、布置理由:
①木材加工及堆场:尽可能利用现场设施卸货,但易燃材料(木材)加工及堆场尽量与建筑物远离。
②钢筋加工及堆场:尽可能利用现场设施卸货,塔吊应布置在钢筋加工及堆场一边。
③现场办公室:办公用房宜设在工地入口处。
④物料提升机:安全设备一般只有防冒顶、防坐冲和停层保险装置,因而只允许用于物料提升,不得载运人员。
⑤塔吊:布置塔吊时,应考虑其覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑附墙杆件及使用后的拆除和运输。
⑥混凝土地泵:布置混凝土地泵的位置时,应考虑泵管的输送距离、罐车行走停靠方便,一般情况下,立管位置应相对固定且固定牢固,泵车可以现场流动使用。
⑦施工电梯:多数施工电梯为人货两用,少数仅为货用。相较于物料提升机更适合楼层较高的建筑。
⑧油漆库房:存放危险品类的仓库应远离现场单独设置,离在建工程距离不小于15m;
⑩车辆冲洗池:车辆出入口设置车辆冲洗设施。
3、施工现场应设宣传栏、报刊栏,悬挂安全标语和安全警示标志牌,加强安全文明施工宣传。
【名师点拨】一建考试中,结合实际的题目越来越多,要在理解的基础上记忆。
参考答案:见解析
解析:
1.还应包括的内容:确定施工顺序;计算工程量;计算劳动量或机械台班需用量;确定持续时间;绘制可行的施工进度计划图。

2.(1)工程总工期:22个月。
理由:案例背景中明确合同工期为21个月,进而推理出主体结构延迟1个月,导致总工期变为22个月。
(2)管道安装的总时差是:1个月,自由时差是:0个月。
(3)除工期优化外,进度网络计划的优化目标还有资源优化、费用优化。
3.(1)监理工程师建议是合理的。
理由:本题中写明“部分屋面为正向抽空四角锥网架结构,分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。
(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。
(3)网架高空散装法施工的特点还有:A.脚手架用量大;B.工期较长;C.需占建筑物场内用地;E.技术上有一定难度。
4.否,施工单位提出的工期索赔不成立。
理由:甲供电缆电线未按计划进场,导致电缆电线安装工程虽是甲方责任,但因装饰装修作业时间缩短为4个月,导致电缆电线安装工程有1个月的总时差,即使其最早开始时间推迟1个月,但未对施工单位工期造成影响。
参考答案:见解析
解析:
1.P-计划、D-实施、C-检查、A处理。
A即处理、处置。
A的工作内容有: 搜集、分析、反馈质量信息并制定预防和改进措施。
【该知识点已删除】
2.不妥之一:回填土料混有建筑垃圾。
正确做法:回填土料不应混有建筑垃圾,一般不能选用淤泥、淤泥质土、有机质大于5%的土、含水量不符合压实要求的粘性土。填方土应尽量选用同类土。
不妥之二:土料铺填厚度大于400mm。
正确做法:每层虚铺厚度应根据夯实机械确定,一般情况下,采用振动压实机时,每层虚铺厚度为250~350mm。
不妥之三:采用振动压实机压实2遍成活。
正确做法:采用压实机具采用震动压实机时,每层压实遍数为3~4次。
不妥之四:每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。
正确做法:将回填的每层土样进行送检。
3.不妥之处:因设计无要求,基础底板后浇带10d后封闭。
正确做法:后浇带通常根据设计要求留设,并在主体结构保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。基础底板后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。
后浇带混凝土施工的主要技术措施:
(1)清除杂物和松散石子;
(2)加以充分湿润冲洗干净;
(3)浇筑混凝土前,宜在施工缝处先刷一层水泥浆;
(4)采用微膨胀混凝土;
(5)强度等级比原结构提高一级;
(6)防水混凝土后浇带保持至少28d的湿润养护。
4.(1)不妥之一:留置了3组边长为70.7mm的立方体灌浆料标准养护试件。
正确做法:钢筋套筒灌浆连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标养28天后进行抗压强度试验。
不妥之二:留置了1组边长70.7mm的立方体坐浆料标准养护试件。
正确做法:预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应应制作1组且每层不应少于3组边长为70.7mm的立方体试件,标养28天后进行抗压强度试验。
不妥之三:施工单位选取第4层外墙板竖缝两侧11㎡的部位在现场进行淋水试验。
正确做法:施工单位选取与第4层相邻两层四块墙板形成的水平和竖向十字接缝区域进行现场淋水试验。
(2)钢筋采用套筒灌浆连接时,灌浆应饱满、密实,所有出口均应出浆。
参考答案:见解析
解析:
1.借款偿还期、资产负债率、流动比率、速动比率。
2.依法履约原则;诚实信用原则;全面履行原则;协调合作原则;维护权益原则;动态管理原则。
3.本工程签约合同价=分部分项工程费+措施费+其他项目费+规费+税金=82000.00万元+20500.00万元+12800.00万元+2470.00万元+3750.00万元=121520.00万元。
双方在工程量清单计价管理中应遵守的强制性规定还有:工程量清单的使用范围、计价方式、竞争费用、风险处理、工程量清单编制方法、工程量计算规则。
4. 根据价值工程原理,价值系数V=功能系数F/成本系数C。
A方案成本系数C=8750.00/(8750.00+8640.00+8525.00)=0.338,
功能系数F=0.33,
则A方案的价值系数V=F/C=0.33/0.338=0.976。
B方案成本系数C=8640.00/(8750.00+8640.00+8525.00)=0.333,
功能系数F=0.35,
则B方案的价值系数V=F/C=0.35/0.333=1.051。
C成本系数C=8525.00/(8750.00+8640.00+8525.00)=0.329 ,
功能系数F=0.32,
则C方案的价值系数V=F/C=0.32/0.329= 0.973。
B方案的价值系数为1.051,应选取B方案。
5.特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元,索赔成立。
理由:特大暴雨属于不可抗力,停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担。
本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担,索赔成立。
理由:工程造价中企业管理费中的虽包括检验试验费,但检验试验费不包括新材料的试验费。此外,工程设计采用了某种新材料为设计变更,属于开发商责任范畴。
工程主体完工3个月后,总包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00 万元索赔成立。
理由:脚手架留置比计划延长2个月拆除,配合范围超过总承包单位与分包单位的约定范畴时,则收取一定比例的配合费或按实记取。
总包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元,索赔不成立。
理由:本题中并未对垫资利息进行约定,因此利息不予补偿。
参考答案:见解析
解析:
1.施工机械设备选择的原则主要还有适应性、高效性、稳定性、安全性。
施工机械设备选择的方法还有:折算费用法(等值成本法)、界限时间比较法、综合评分法。
当塔吊起重荷载达到额定起重量90%以上时,应先将重物吊离地面200~500mm,然后进行下列检查:机械状况、制动性能、物件绑扎情况等,确认安全后方可继续起吊。
2.(1)安全生产费用还应包括:安全教育培训、劳动保护、应急准备等,以及必要的安全评价、监测、检测、论证所需费用。
(2)需要在施工组织设计中制定安全技术措施的高处作业项还有:洞口作业、操作平台、交叉作业及安全防护网搭设。
3.(1)不妥之一:“施工中”。
理由:编写报审时间应为施工前。
不妥之二:“报项目经理审批同意后实施”。
理由:应报送监理单位进行审查和监督实施。
(2)施工检测试验计划内容还有:检测试验参数;试样规格;代表批量;施工部位。
4.施工现场分别设定生产、生活、办公和施工设备的用电控制指标。
对控制指标定期管理的内容有:计算、核算、对比分析,并有预防和纠正措施。

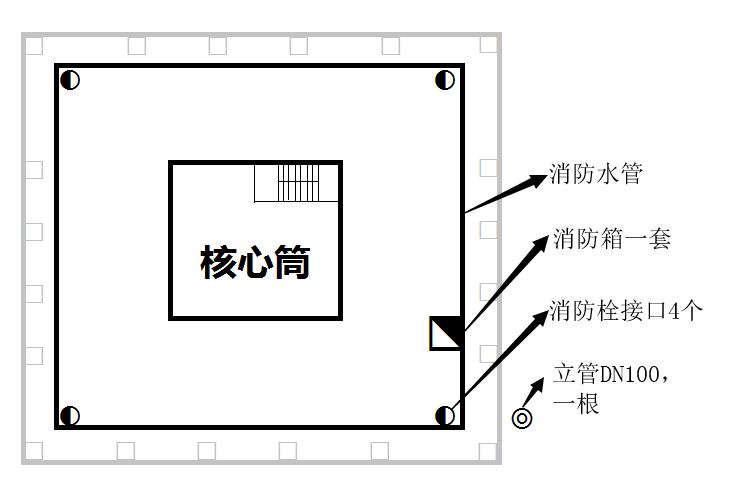

5.不妥之一:“立管DN100,1根”;
理由:消防立管不应少于2根。
不妥之二:“消防箱,1套”;
理由:消防箱不应少于2套。
不妥之三:楼梯处没有消防水枪;
理由:每层楼梯处应设置消防水枪、水带及软管且每个设置点不应少于2套。
不妥之四:消防栓接口4个;
理由:消防栓或软管接口的间距,高层建筑不应大于30m。
不妥之五:立管DN100,1根;
理由:当工地面积小于5hm2而且(q1+q2+q3+q4)<q5时,则Q=q5,还应增加10%漏水损失。
Q=15×(1+10%)=16.5L/s。
供水管径计算公式:D=[4Q/(πv.1000)]1/2,
其中:D—水管管径(m),Q—耗水量(m/s),V—管网中水流速度(m/s)。
消防主干管管径计算:D=[4Q/(πv.1000)]1/2=[4×16.5/(3.14×1.5×1000)]1/2
≈0.112m=112mm,112mm大于100mm,故选择DN100立管不正确。
第176题
海洋环境下,引起混凝土内钢筋锈蚀的主要因素是( )。
A.混凝土硬化
B.反复冻融
C.氯盐
D.硫酸盐
参考答案:C
解析:
【内容考查】本题考查的是混凝土结构耐久性的环境类别。
【选项分析】海洋氯化物环境,氯盐引起钢筋锈蚀。
第177题
砌筑砂浆强度等级不包括( )。
A.M2.5
B.M5
C.M7.5
D.M10
参考答案:A
解析:
【内容考查】本题考查的是砂浆分类
【选项分析】砌筑砂浆的强度等级可分为M5、M7.5、M10、M15、M20、M25、M30七个等级。(二建考试用书)
第178题
不利于提高框架结构抗震性能的措施是( )。
A.加强角柱
B.强梁弱柱
C.加长钢筋锚固
D.增强梁柱节点
参考答案:B
解析:
【内容考查】本题考查的是抗震构造措施
【选项分析】框架结构的震害调查表明,柱的震害重于梁,故在框架设计中,柱的抵抗地震的能力要大于梁,也就是“强柱弱梁”原则。而非“强梁弱柱”。
第179题
第一类人造软木地板最适合用于( )。
A.商店
B.图书馆
C.走廊
D.家庭居室
参考答案:D
解析:
【内容考查】本题考查的是木制品的特性与应用
【选项分析】第一类人造软木地板适用于家庭居室,第二、三类软木地板适用于商店、走廊、图书馆等人流大的地面铺设。
第180题
强夯法处理地基土的有效加固深度的起算标高面是( )。
A.终夯后地面
B.原始地面
C.最初起夯面
D.锤顶面
参考答案:C
解析:
【内容考查】本题考查的是地基加固措施施工要求
【选项分析】《强夯地基处理技术规程》CECS279-2010中规定:有效加固深度,从最初被加固地基土表面算起,经强夯地基处理后地基土满足了设计要求的加固深度。【超出考试用书范围】
