一级建造师《建筑工程管理与实务》历史真题(350题)

第61题

建筑信息模型(BIM)元素信息中属于几何信息的有( )。

A.材料和材质

B.尺寸

C.规格型号

D.施工段

E.空间拓扑关系

参考答案:BE

解析:

内容考查】本题考查的是模型元素信息包括的内容。

选项分析】模型元素信息包括的内容:尺寸、定位、空间拓扑关系等几何信息。

第62题

关于高处作业吊篮的做法,正确的有(  )。

A.吊篮安装作业应编制专项施工方案

B.吊篮内的作业人员不应超过3人

C.作业人员应从地面进入吊篮

D.安全钢丝绳应单独设置

E.吊篮升降操作人员必须经培训合格

参考答案:ACDE

解析:

【内容考查】本题考查的是高处作业吊篮的有关知识。

【选项分析】1)吊篮安装作业应编制专项施工方案,吊篮支架支撑处的结构承载力应经过验算;2)必须由经过培训合格的人员操作吊篮升降;3)吊篮内的作业人员不应超过2人;4)吊篮应设置为作业人员挂设安全带专用的安全绳和安全锁扣,安全绳应固定在建筑物可靠位置上,不得与吊篮上的任何部位连接;5)作业人员应从地面进出吊篮。

第63题

需要进行专家论证的危险性较大的分部分项工程有(  )。

A.开挖深度6m的基坑工程

B.搭设跨度15m的模板支撑工程

C.双机抬吊单件起始重量为150KN的起重吊装工程

D.搭设高度40m的落地式钢管脚手架工程

E.施工高度60m的建筑幕墙安装工程

参考答案:ACE

解析:

【内容考查】本题考查的是需要专家论证的工程。

【选项分析】开挖深度超过5m (含5m )的基坑(槽)的土方开挖、支护、降水工程。

混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上。

采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。(双机抬吊属于非常规起吊)

搭设高度50m及以上落地式钢管脚手架工程。施工高度50m及以上的建筑幕墙安装工程。

第64题

关于型钢混凝土结构施工做法,正确的有(  )。

A.柱的纵向钢筋设在柱截面四角

B.柱的箍筋穿过钢梁腹板

C.柱的箍筋焊在钢梁腹板上

D.梁模板可以固定在型钢梁上

E.梁柱节点处留设排气孔

参考答案:ABDE

解析:

【内容考查】本题考查的是型钢混凝土结构施工

【选项分析】型钢混凝土结构的钢筋绑扎,与钢筋混凝土结构中的钢筋绑扎基本相同。由于柱的纵向钢筋不能穿过梁的翼缘,因此柱的纵向钢筋只能设在柱截面的四角或无梁的部位。

在梁柱节点部位,柱的箍筋要在型钢梁腹板上已留好的孔中穿过,由于整根箍筋无法穿过,只好将箍筋分段,再用电弧焊焊接。不宜将箍筋焊在梁的腹板上,因为节点处受力较复杂。

可将梁底模用螺栓固定在型钢梁或角钢桁架的下弦上,以完全省去梁下模板的支撑。

在梁柱接头处和梁的型钢翼缘下部,由于浇筑混凝土时有部分空气不易排出,或因梁的型钢翼缘过宽妨碍混凝土浇筑,要在一些部位预留排除空气的孔洞和混凝土浇筑孔。

该考点已删除

第65题

混凝土施工缝留置位置正确的有( )。

A.柱在梁、板顶面

B.单向板在平行于板长边的任何位置

C.有主次梁的楼板在次梁跨中 1/3范围内

D.墙在纵横墙的交接处

E.双向受力板按设计要求确定

参考答案:ACDE

解析:

【内容考查】本题考查的是混凝土施工缝的留置位置。

【选项分析】混凝土施工缝留置位置:

1)柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;

2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处,当板下有梁托时,留置在梁托下部;

3)单向板:留置在平行于板的短边的任何位置;

4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;

5)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;

6)双向受力板、大体积混凝土结构、拱、穹拱、壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。

第66题

【背景资料】

某工程项目经理部为贯彻落实《住房和城乡建设部等部门关于加快培育新时代建筑产业工人队伍的指导意见》(住建部等12部委2020年12月印发)要求,在项目劳动用工管理中做了以下工作:

(1)要求分包单位与招用的建筑工人签订劳务合同;

(2)总包对农民工工资支付工作负总责,要求分包单位做好农民工工资发放工作;

(3)改善工人生活区居住环境,在集中生活区配套了食堂等必要生活机构设施,开展物业化管理。

项目经理部编制的《屋面工程施工方案》中规定:

(1)工程采用倒置式屋面,屋面构造层包括防水层、保温层、找平层、找坡层、隔离层、结构层和保护层。

(2)防水层选用三元乙丙高分子防水卷材;

(3)防水层施工完成后进行雨后观察或淋水、蓄水试验持续时间应符合规范要求。合格后再进行隔离层施工。

【问题】

1.指出项目劳动用工管理工作中不妥之处,并写出正确做法。

2.为改善工人生活区居住环境,在一定规模的集中生活区应配套的必要生活机构设施有哪些?(如食堂)

3.常用高分子防水卷材有哪些?(如三元乙丙)

4.常用屋面隔离层材料有哪些?屋面防水层淋水、蓄水试验持续时间各是多少小时?

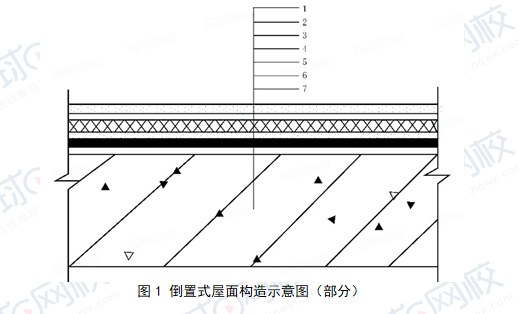

5.写出图1中屋面构造层1-7对应的名称。

参考答案:见解析

解析:

【内容考查】本题考查的是防水材料特性,屋面节能工程,施工现场卫生与防疫的基本要求,卷材防水层要求,劳动力管理。

【选项分析】1.项目劳动用工管理工作中不妥之处:

不妥之一:要求分包单位与招用的建筑工人签订劳务合同。

正确做法:劳务用工企业必须依法与工人签订劳动合同。

不妥之二:总包对农民工工资支付工作负总责,要求分包单位做好农民工工资发放工作。

正确做法:总承包企业或专业承包企业支付劳务企业分包款时,应责成专人现场监督劳务企业将工资直接发放给劳务工本人,严禁发放给“包工头”或由“包工头”替多名劳务工代领工资。

2.为改善工人生活区居住环境,在一定规模的集中生活区应配套的必要生活机构设施有:淋浴间、文体活动室、厕所、休息室、盥洗室、医务室。

3.常用高分子防水卷材有:聚氯乙烯、氯化聚乙烯、氯化聚乙烯-橡胶共混及三元丁橡胶防水卷材。

4.常用屋面隔离层材料有:干铺塑料膜、土工布、卷材或铺抹低强度等级砂浆。

屋面防水层淋水2h;蓄水时间不应少于24h。

5.图1中屋面构造层1-7对应的名称:7-结构层、6-找坡层、5-找平层、4-防水层、3-隔离层、2-保温层、1-保护层。

第67题

【背景资料】

某施工单位承建一高档住宅楼工程,钢筋混凝土剪力墙结构,地下2层,地上26层,建筑面积36000m²。施工单位项目部根据该工程特点,编制了“施工期变形测量专项方案”,明确了建筑测量精度等级,规定了两类变形测量基准点设置均不少于4个。

首层楼板混凝土出现明显的塑态收缩现象,造成混凝土结构表面收缩裂缝,项目部质量专题会议分析其主要原因是骨料含泥量过大和水泥及掺合料的用量超出了规范要求等,要求及时采取防治措施。

二次结构填充墙施工时,为抢工期,项目工程部安排作业人员将刚生产7天的蒸压加气混凝土结构砌块用于砌筑作业,要求砌体灰缝厚度、饱满度等质量满足要求,后被监理工程师发现,责令停工整改。

项目经理巡查到二层样板间时,地面瓷砖铺设施工人员正按照基层处理、放线、浸砖等工艺流程进行施工,检查了施工质量,强调后续工作要严格按照正确施工工艺作业,铺装完成28d后,用专用勾缝剂勾缝,做到清晰、顺直,保证地面整体质量。

【问题】

1.建筑变形测量精度分几个等级?变形测量基准点分哪两类?其基准点设置要求有哪些?

2.除塑态收缩外,还有哪些收缩现象易引起混凝土表面收缩裂缝?收缩裂缝产生的原因还有哪些?

3.蒸压加气混凝土砌块使用时的要求龄期和含水率应是多少?写出水泥砂浆砌筑蒸压加气混凝土砌块的灰缝质量要求。

4.地面瓷砖面层施工工艺内容还有哪些?瓷砖勾缝要求还有哪些?

参考答案:见解析

解析:

1.(1)建筑变形测量精度分特等、一等、二等、三等、四等共五级。

(2)变形测量的基准点分为沉降基准点和位移基准点,需要时可设置工作基点。

(3)设置要求有:1)沉降观测基准点,在特等、一等沉降观测时,不应少于4个;其他等级沉降观测时不应少于3个;基准之间应形成闭合环。2)位移观测基准点,对水平位移观测、基坑监测和边坡监测,在特等、一等观测时,不应少于4个;其他等级观测时不应少于3个。

2.(1)除塑态收缩外,易引起混凝土表面收缩裂缝的收缩现象还包括:沉陷收缩、干燥收缩、自收缩、碳化收缩等收缩裂缝。

(2)收缩裂缝产生的原因还有:

1)内因:配合比的问题,比如混凝土水胶比不合格、坍落度偏大,和易性差。

2)外因:混凝土浇筑、养护等造成的,如振捣不密实,养护不及时、未充分湿养护、养护条件差等。

3.(1)蒸压加气混凝土砌块使用时的要求龄期不应小于28d,含水率宜小于30%。

(2)水泥砂浆砌筑蒸压加气混凝土砌块的灰缝质量要求:填充墙砌体的灰缝厚度和宽度应正确。蒸压加气混凝土砌块砌体采用水泥砂浆时,水平灰缝厚度和竖向灰缝宽度不应超过15mm。填充墙砌筑砂浆的灰缝饱满度均应不小于80%,且空心砖砌块竖缝应填满砂浆,不得有透明缝、瞎缝、假缝。

4.(1)地面瓷砖面层施工工艺内容还有:铺设结合层砂浆、铺砖、养护、检查验收、成品保护。

(2)瓷砖勾缝要求还有:平整、光滑、深浅一致,且缝应略低于砖面。

第68题

【背景资料】

某工程项目、地上15~18层,地下2层,钢筋混凝土剪力墙结构,总建筑面积57000m2,施工单位中标后成立项目经理部组织施工。项目经理部上报了施工组织设计,其中:施工总平面图设计要点包括了设置大门,布置塔吊、施工升降机,布置临时房屋、水、电和其他动力设施等。布置施工升降机时,考虑了导轨架的附墙位置和距离等现场条件和因素。公司技术部门在审核时指出施工总平面图设计要点不全,施工升降机布置条件和因素考虑不足,要求补充完善。

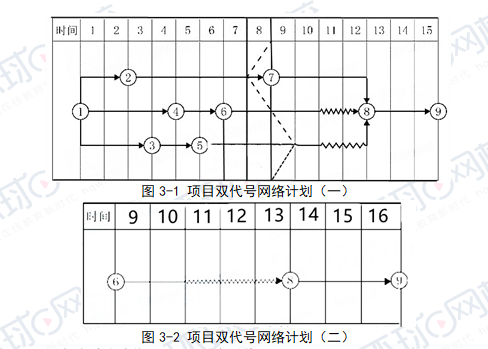

项目经理部在工程施工到第8月底时,对施工进度进行了检查,工程进展状态如图3-1中前锋线所示。工程部根据检查分析情况,进行了检查,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划,部分内容如图3-2。

主体结构完成后,项目部为结构验收做了以下准备工作:

(1)将所有模板拆除并清理干净;

(2)工程技术资料整理、整改完成;

(3)完成了合同图纸和洽商所有内容;

(4)各类管道预埋完成,位置尺寸准确,相应测试完成;

(5)各类整改通知已完成,并形成整改报告。项目部认为达到了验收条件,向监理单位申请组织验收,并决定由项目技术负责人、相关部门经理和工长参加。监理工程师认为存在验收条件不具备、参与人员不全等问题,要求完善验收条件。

【问题】

1.工程施工组织方式有哪些?组织流水施工时,应考虑的工艺参数和时间参数分别包括哪些内容?

2.施工总平面布置图设计要点还有哪些?布置施工升降机时,应考虑的条件和因素还有哪些?

3.根据图3-1进度前锋线分析第8月底工程的实际进度情况。

4.在答题纸上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图。

5.主体结构验收工程实体还应具备哪些条件?施工单位应参与结构验收的人员还应哪些?

参考答案:见解析

解析:

1.工程施工组织实施的方式分种:依次施工、平行施工、流水施工。

工艺参数:施工过程、流水强度。

时间参数:流水节拍、流水步距、工期。

2.(1)布置仓库堆场、布置加工厂、布置场内临时运输道路。

(2)布置施工升降机时,应考虑地基承载力、地基平整度、周边排水导轨架的附墙位置和距离楼层平台通道出入口防护以及升降机周边的防护围栏等。

3.②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。

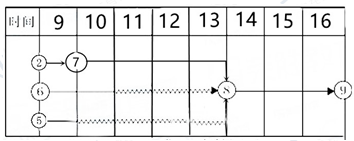

4.

5.(1)主体结构验收实体还需具备的条件:

①墙面上的孔洞按规定镶堵密实,并作隐蔽工程验收记录;

②楼层标高控线应清楚弹出墨线,并做醒目标志;

③主体分部工程验收前,可完成样板间或样板单元的室内粉刷。

(2)还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。

第69题

【背景资料】

某新建住宅楼工程,建筑面积25000㎡,装配式钢筋混凝土结构。建设单位编制了招标工程量清单等招标文件,其中部分条款内容为:本工程实行施工总承包模式,承包范围为土建、电气等全部工程内容,质量标准为合格,开工前业主向承包商支付合同工程造价的25%作为预付备料款;保修金为总价的3%。经公开招投标,某施工总承包单位以12500万元中标。其中:工地总成本9200万元,公司管理费按10%计,利润按5%计,暂列金额1000万元。主要材料及构配件金额占合同额70%。双方签订了工程施工总承包合同。

项目经理部按照包括统一管理、资金集中等内容的资金管理原则,编制年、季、月度资金收支计划,认真做好项目资金管理工作。

施工单位按照建设单位要求,通过专家论证,采用了一种新型预制钢筋混凝土剪力墙结构体系,致使实际工地总成本增加到9500万元。施工单位在工程结算时,对增加费用进行了索赔。

项目经理部按照优先选择单位工程量使用成本费用(包括可变费用和固定费用,如大修理费、小修理费等)较低的原则,施工塔吊供应渠道选择企业自有设备调配。

项目检验试验由建设单位委托具有资质的检测机构负责,施工单位支付了相关费用,并向建设单位提出以下索赔事项:

(1)现场自建试验室费用超预算费用3.5万;

(2)新型钢筋混凝土预制剪力墙结构验证试验费25万元;

(3)新型钢筋混凝土剪力墙预制构件抽样检测费用12万元;

(4)预制钢筋混凝土剪力墙板破坏性试验费用8万元;

(5)施工企业采购的钢筋连接套筒抽检不合格而增加的检测费用1.5万元。

【问题】

(1)施工总承包通常包括哪些工程内容?(如土建、电气)

(2)该工程预付备料款和起扣点分别是多少万元?(精确到小数点后两位)

(3)项目资金管理原则有哪些内容?

(4)施工单位工地总成本增加,用总费用法分步计算索赔值是多少万元?(精确到小数点后两位)

(5)项目施工机械设备的供应渠道有哪些?机械设备使用成本费用中固定费用有哪些?

(6)分别判断检测试验索赔事项的各项费用是否成立?(如1万元成立)

参考答案:见解析

解析:

1.施工总承包通常包括土建、电气、给排水、采暖、消防、燃气、机电安装、园林景观及室外管网等全部或部分。

2.预付备料款:(12500-1000)*25%=2875.00万元

起扣点:(12500-1000)-(2875.00/70%)=7392.86万元

3.项目资金管理原则:统一管理、分级负责;归口协调、流程管控;资金集中、预算控制;以收定支、集中调剂。

4.工地总成本增加:9500-9200=300.00万元

公司管理费增加:300.00*10%=30.00万元

利润增加:(300+30)*5%=16.50万元

工地总成本索赔300.00万元,公司管理费索赔30.00万元,利润索赔16.50万元,共索赔346.50万元。

5.项目施工机械设备的供应渠道有企业自有设备调配、市场租赁设备、专门购置机械设备、专业分包队伍自带设备。

机械设备使用成本费用中固定费用有折旧费、大修理费、机械管理费、投资应付利息、固定资产占用费等,租赁机械的固定费用是要按期交纳的租金。

6.(1)3.5万元不成立;

(2)25万元成立;

(3)12万元成立;

(4)8万元成立;

(5)1.5万元不成立。

第70题

【背景资料】

某住宅工程由7栋单体组成,地下2层,地上10~13层,总建筑面积11.5万㎡。施工总承包单位中标后成立项目经理部组织施工。

项目总工程师编制了《临时用电组织设计》,其内容包括:总配电箱设在用电设备相对集中的区域;电缆直接埋地敷设穿过临建设施时应设置警示标识进行保护;临时用电施工完成后,由编制和使用单位共同验收合格后方可使用;各类用电人员经考试合格后持证上岗工作;发现用电安全隐患,经电工排除后继续使用;维修临时用电设备由电工独立完成;临时用电定期检查按分部、分项工程进行。《临时用电组织设计》报企业技术部批准后报监理单位。监理工程师认为《临时用电组织设计》存在不妥之处,要求修改完善后再报。

项目经理部结合各级政府新冠肺炎疫情防控工作政策,编制了《绿色施工专项方案》。监理工程师审查时指出了不妥之处:

(1)生产经理是绿色施工组织实施第一责任人;

(2)施工工地内的生活区实施封闭管理;

(3)实行每日核酸检测;

(4)现场生活区采取灭鼠、灭蚊、灭蝇等措施,不定期投放和喷洒灭虫、消毒药物。

同时要求补充发现施工人员患有法定传染病时,施工单位采取的应对措施。

项目一处双排脚手架搭设到20米时,当地遇罕见暴雨,造成地基局部下沉,外墙脚手架出现严重变形,经评估后认为不能继续使用。项目技术部门编制了该脚手架拆除方案,规定了作业时设置专人指挥,多人同时操作时,明确分工、统一行动,保持足够的操作面等脚手架拆除安全管理要点。经审批并交底后实施。

项目部在工程质量策划中,制定了分项工程过程质量检测试验计划.部分内容见下表5。施工过程质量检测试验抽检频次依据质量控制需要等条件确定。

对建筑节能工程围护结构子分部工程检查时,抽查了墙体节能分项工程中保温隔热材料复检报告。复检报告表明批次酚醛泡沫塑料板的导热系数(热阻)等各项性能指标合格。

【问题】

1.写出《临时用电组织设计》内容与管理中不妥之处的正确做法。

2.写出《绿色施工专项方案》中不妥之处的正确做法。施工人员患有法定传染病时,施工单位应对措施有哪些?

3.脚手架拆除作业安全管理要点还有哪些?

4.写出表5相关检测试验项目对应主要检测实验参数的名称(如混凝土性能;同条件转标养强度)。确定抽检频次条件还有哪些?

5.建筑节能工程中的围护结构子分部工程包含哪些分项工程?墙体保温隔热材料进场时需要复验的性能指标有哪些?

参考答案:见解析

解析:

1.不妥之处一:项目总工程师编制了《临时用电组织设计》。

正确做法:电气工程技术人员编制《临时用电组织设计》。

不妥之处二:总配电箱设在用电设备相对集中的区域。

正确做法:总配电箱应设在靠近进场电源的区域。

不妥之处三:电缆直接埋地敷设穿过临建设施时应设置警示标识进行保护。

正确做法:直接埋地敷设的电缆过墙、过道、过临建设施时,应套钢管保护。

不妥之处四:临时用电施工完成后,由编制和使用单位共同验收合格后方可使用。

正确做法:临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

不妥之处五:发现用电安全隐患,经电工排除后继续使用。

正确做法:对安全隐患必须及时处理,并应履行复查验收手续。

不妥之处六:维修临时用电设备由电工独立完成。

正确做法:安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。

2.不妥之处一:生产经理是绿色施工组织实施第一责任人。

正确做法:项目经理是绿色施工组织实施第一责任人。

不妥之处二:施工工地内的生活区实施封闭管理;

正确做法:施工现场实施封闭管理。

不妥之处三:实行每日核酸检测。

正确做法:实行每日测量体温。

不妥之处四:现场生活区采取灭鼠、灭蚊、灭蝇等措施,不定期投放和喷洒灭虫、消毒药物。

正确做法:现场生活区采取灭鼠、灭蚊、灭蝇等措施,定期投放和喷洒灭虫、消毒药物。

施工人员患有法定传染病时,施工单位应对措施:①施工作业人员如发生法定传染病、食物中毒或急性职业中毒时,必须要在2h内向施工现场所在地建设行政主管部门和卫生防疫等部门进行报告,并应积极配合调查处理。②施工作业人员如患有法定传染病吋,应及时进行隔离,并由卫生防疫部门进行处置。

3. 脚手架拆除作业安全管理要点:

(1)拆除作业必须由上而下逐层进行,严禁上下同时作业。

(2)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。

(3)拆除作业应设专人指挥,当有多人同时操作时,应明确分工、统一行动,且应具有足够的操作面。

(4)拆除的构配件应采用起重设备吊运或人工传递到地面,严禁拋掷。

4.

施工过程质量检测试验应依据施工流水段划分、工程量、施工环境及质量控制的需要确定抽检频次。

5.建筑节能工程中的围护结构子分部工程包含墙体节能工程、幕墙节能工程、门窗节能工程、屋面节能工程、地面节能工程。

墙体保温隔热材料进场时需要复验的性能指标有:导热系数或热阻、密度、压缩强度或抗压强度、垂直于板面方向的抗拉强度、吸水率、燃烧性能(不燃材料除外)。

第71题

常用建筑结构体系中,应用高度最高的结构体系是( )。

A.筒体

B.剪力墙

C.框架剪力墙

D.框架结构

参考答案:A

解析:

【内容考查】本题考查的是常用建筑结构体系和应用

【选项分析】筒体结构适用于不超过300m的建筑;剪力墙结构体系在高度180m范围之内都适用;框架-剪力墙结构适用于不超过170m的建筑;框架结构体系适用于15层以下的建筑。

【该知识点已修改:22版新教材并未标明框架结构及剪力墙结构所适用高度,但应用高度最高的结构体系仍为筒体结构。】

第72题

结构梁上砌筑砌体隔墙、该梁所受荷载属于( )。

A.均布荷载

B.线荷载

C.集中荷载

D.活荷载

参考答案:B

解析:

【内容考查】本题考查的是作用(荷载)的分类
【选项分析】层面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载。

【该考点已删除】

第73题

常用较高要求抗震结构的纵向受力普通钢筋品种是(  )。

A.HRBB500

B.HRBF500

C.HRB500E

D.HRB600

参考答案:C

解析:

【内容考查】本题考查的是常用的建筑钢材
【选项分析】国家标准规定,有较高要求的抗震结构适用的钢筋牌号为:在已有带肋钢筋牌号后加E(例如:HRB400E、HRBF400E )的钢筋。

第74题

施工现场常用坍落度试验来测定混凝土(  )指标。

A.流动性

B.黏聚性

C.保水性

D.耐久性

参考答案:A

解析:

内容考查】本题考查的是混凝土的技术性能
【选项分析】工地上常用坍落度试验来测定混凝土拌合物的坍落度或坍落扩展度,作为流动性指标。

第75题

混凝土立方体抗压强度标准试件的边长(  ) mm。

A.70.7

B.100

C.150

D.200

参考答案:C

解析:

【内容考查】本题考查的是混凝土的技术性能
【选项分析】按国家标准《普通混凝土力学性能试验方法标准》GB/T50081-2002,制作边长为150mm的立方体试件,在标准条件(温度20±2℃,相对湿度95%以上)下,养护到28d龄期,测得的抗压强度值为混凝土立方体试件抗压强度,以fcu,k表示,单位为N/mm2或 MPa。

第76题

在抢修工程中常用的混凝土外加剂是(  )。

A.减水剂

B.早强剂

C.缓凝剂

D.膨胀剂

参考答案:B

解析:

【内容考查】本题考查的是混凝土外加剂的功能、种类与应用
【选项分析】早强剂可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率,多用于冬期施工或紧急抢修工程。

第77题

用于室内装修工程的天然大理石最主要的特性是( )。

A.属酸性石材

B.质地坚硬

C.吸水率高

D.属碱性石材

参考答案:D

解析:

【内容考查】本题考查的是饰面石材
【选项分析】大理石的特性质地较密实、抗压强度较高、吸水率低、质地较软,属碱性中硬石材。

第78题

关于中空玻璃的特性正确的是(  ) 。

A.机械强度高

B.隔声性能好

C.弹性好

D.单向透视性

参考答案:B

解析:

【内容考查】本题考查的是节能装饰型玻璃
【选项分析】中空玻璃的特性包括光学性能良好,保温隔热、降低能耗,防结露,良好的隔声性能。

第79题

依据建筑场地的施工控制方格网放线,最为方便的方法是(  )。

A.极坐标法

B.角度前方交会法

C.直角坐标法

D.方向线交会法

参考答案:C

解析:

【内容考查】本题考查的是施工测量的方法
【选项分析】当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。

第80题

通常基坑验槽主要采用的方法是(  )。

A.观察法

B.钎探法

C.丈量法

D.动力触探

参考答案:A

解析:

【内容考查】本题考查的是验槽方法
【选项分析】验槽方法通常主要采用观察法,而对于基底以下的土层不可见部位,要先辅以钎探法配合共同完成。
