2025年二级建造师《公路工程管理与实务》历史真题(319题)


第161题

设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的(  )。


A.视距差

B.视角差

C.视线差

D.亮度差


参考答案:D


解析:

【内容考查】本题考查的是监控主要子系统的功能与构成。

【选项分析】设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的亮度差,保证行车安全。


第162题

在施工过程基本组织方法中,可以科学地利用工作面,实现不同专业队之间平行施工的是(  )。


A.顺序作业法

B.平行作业法

C.流水作业法

D.平行顺序作业法


参考答案:C


解析:

【内容考查】本题考查的是公路施工过程组织方法和特点。

【选项分析】流水作业法可以科学地利用工作面,实现不同专业作业队之间的平行施工。


第163题

工地试验室设备管理中,使用状态标识为“准用”时,用(  )色标签进行标识。


A.红

B.黄

C.绿

D.蓝


参考答案:B


解析:

【内容考查】本题考查的是工地试验室设备管理。

【选项分析】仪器设备应实施标识管理,分为管理状态标识和使用状态标识。使用状态标识分为“合格”“准用”“停用” 三种,分别用“绿”“黄”“红”三色标签进行标识。


第164题

根据《公路工程质量检验评定标准(第一册,土建工程)》,一般项目的合格率应不低于(  )。


A.75%

B.80%

C.85%

D.90%


参考答案:B


解析:

【内容考查】本题考查的是公路工程质量检查与检验。

【选项分析】一般项目,合格率应不低于80%。


第165题

关于高处作业安全管理的措施,正确的是(  )。


A.安全绳不宜用作悬吊绳

B.高处作业人员应定期进行体检

C.作业面与水平安全网之间的高差不得超过5.0m

D.安全绳的有效长度不应大于2.5m


参考答案:B


解析:

【内容考查】本题考查的是高处作业安全管理措施。

【选项分析】严禁安全绳用作悬吊绳。高处作业人员应定期进行体检。作业面与水平安全网之间的高差不得超过3.0m,水平安全网与坠落高度基准面的距离不得小于0.2m。安全绳有效长度不应大于2m,有两根安全绳的安全带,单根绳的有效长度不应大于 1.2m。



第166题

根据《公路工程建设项目概算预算编制办法》,属于措施费的是(  )。


A.文明施工费

B.施工场地建设费

C.施工辅助费

D.安全生产费


参考答案:C


解析:

【内容考查】本题考查的是标后预算编制方法。

【选项分析】措施费是指直接费以外施工过程中发生的直接用于工程的费用。其内容包括冬期施工增加费、雨期施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加工费、施工辅助费、工地转移费等内容。


第167题

下列压路机中,最适用于碾压块石的是(  )。


A.凸块式振动压路机

B.羊脚式振动压路机

C.5~10t光轮振动压路机

D.10~15t光轮振动压路机


参考答案:D


解析:

【内容考查】本题考查的是压实机械。

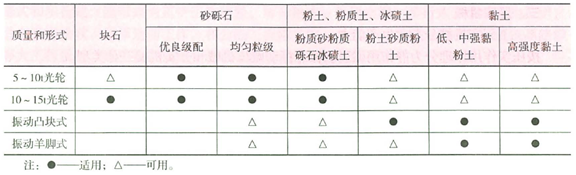

【选项分析】参考2B320101-2,


第168题

关于公路工程招投标管理的说法正确的是(  )。


A.施工图设计文件审查后即可开展施工招标

B.采用资格后审方式进行施工招标的,投标文件应当以双信封形式密封

C.招标人应当规定最低投标限价和最高投标限价

D.有效投标不足3 个的,评标委员会应当否决全部投标


参考答案:B


解析:

【内容考查】本题考查的是公路工程施工招标投标管理相关规定。

【选项分析】施工图设计文件批准后,方可开展施工招标。采用资格后审方式进行招标的,投标文件应当以双信封形式密封。招标人可以自行决定是否编制标底或者设置最高投标限价。招标人不得规定最低投标限价。评标委员会对投标文件进行评审后因有效投标不足3个使得投标明显缺乏竞争的,可以否决全部投标。


第169题

二级公路上某座桥梁,孔径布置为4×30m。桥全长130m,施工过程中,该桥梁发生了主体结构垮塌的质量事故.该质量事故的等级为(  )。


A.一般质量事故

B.较大质量事故

C.重大质量事故

D.特别重大质量事故


参考答案:A


解析:

【内容考查】本题考查的是公路工程质量事故的等级划分。

【选项分析】此桥属于大桥(1000米≥多孔跨径总长≥100米),公路等级为二级公路。一般质量事故,是指造成直接经济损失100万元以上1000万元以下,或者除高速公路以外的公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构坍塌,或者小型水运工程主体结构垮塌、报废的事故。


第170题

石质路堑施工采用微差爆破方法的优点有(  )。


A.使爆破面形成一个光滑平整的坡面

B.可减震1/3~2/3

C.加强了岩石破碎效果

D.可节省炸药

E.一次可形成数百米路基


参考答案:BCD


解析:

【内容考查】本题考查的是挖方路基施工。

【选项分析】当装药量相等时,优点是:可减震1/3~2/3;前发药包为后发药包开创了临空面,从而加强了岩石的破碎效果;降低多排孔一次爆破的堆积高度,有利于挖掘机作业;由于逐发或逐排依次爆破,减少了岩石夹制力,可节省炸药20%。


第171题

柱板式挡土墙是由(  )组成。


A.挡土板

B.肋柱

C.锚杆

D.墙面板

E.沉降缝


参考答案:ABC


解析:

【内容考查】本题考查的是防护与支挡工程的施工。

【选项分析】柱板式锚杆挡土墙是由挡土板、肋柱和锚杆组成。


第172题

关于提高水泥稳定碎石材料强度的说法,正确的有(  )。


A.适当增加水泥用量

B.增加材料分档备料个数

C.提高压实度标准

D.增加拌合用水量

E.采用二次拌合生产工艺


参考答案:ABCE


解析:

【内容考查】本题考查的是无机结合料稳定基层(底基层)施工。

【选项分析】对一般工程可选择不少于3档备料,对极重、特重交通荷载等级且强度要求较高时,为了保证级配的稳定,宜选择不少于4档备料。


第173题

关于滑升模板浇桥墩混凝土的说法,正确的有(  )。


A.宜采用高流动度混凝土

B.浇筑应分层分段进行

C.应采用插入式振动器振捣

D.为加快模板提升时间,可掺入一定数量的早强剂

E.宜采用半干硬性混凝土


参考答案:BCDE


解析:

【内容考查】本题考查的是桥梁下部结构施工。

【选项分析】采用滑升模板浇筑桥墩混凝土时,应符合下列规定:

(1)宜采用低流动度或半干硬性混凝土。

(2)浇筑应分层分段进行,各段应浇筑到距模板上口不小于100~150mm 的位置为止。若为排柱式墩台,各立柱应保持进度一致。

(3)应采用插入式振动器振捣。

(4)为加快模板提升时间,可掺入一定数量的早强剂。

(5)在滑升中须防止千斤顶或油管接头在混凝土或钢筋材料上漏油。

(6)每一整体结构的浇筑应连续进行,若因故中途停工,应按施工缝处理。

(7)混凝土脱模时的强度宜为0.2~0.5MPa,脱模后如表面有缺陷时,应及时予以修补。【新教材已无此部分内容】


第174题

当隧道围岩较差、跨度大、浅埋、地表沉降需要控制时,适用的开挖方法有(  )。


A.全断面法

B.台阶法

C.中隔壁法(CD 法)

D.交叉中隔壁法(CRD 法)

E.环形开挖预留核心土法


参考答案:CD


解析:

【内容考查】本题考查的是公路隧道开挖。

【选项分析】中隔壁法(CD法)或交叉中隔壁法(CRD法)适用于围岩较差、跨度大、浅埋、地表沉降需要控制的场合。


第175题

下列交通安全设施中,能起诱导视线作用的有(  )。


A.轮廓标

B.隔离栅

C.护栏

D.突起路标

E.防撞筒


参考答案:ACDE


解析:

【内容考查】本题考查的是交通安全设施的主要构成与功能。

【选项分析】防撞设施具有吸收能量,减轻事故车辆及人员的损伤程度,以及诱导视线的作用。防撞设施主要包括护栏、防撞筒等。轮廓标的主要作用是在夜间通过对车灯光的反射,使司机能够了解前方道路的线形及走向,使其提前做好准备。突起路标属于交通标线,主要作用是传递有关道路交通的规则、警告和指引交通。


第176题

关于公路工程施工测量管理的说法,正确的有(  )。


A.对设计平面控制桩和高程控制桩等逐一进行确认接收,做好记录,办理交接桩签认手续

B.完成复测后,编制复测成果报告,经监理、设计单位签字确认后使用

C.在设计控制网点的基础上进行加密时,相邻加密桩点间保证通视且间距不宜超过300m

D.水准点加密时,沿路线每300m 应有一个水准点

E.导线复测时,同一建设项目相邻施工段的导线应闭合,并满足同等精度要求


参考答案:ABCE


解析:

【内容考查】本题考查的是公路工程施工测量管理。

【选项分析】由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作,对设计平面控制桩和高程控制桩等逐一进行现场确认接收做好交接记录,办理交接桩签认手续。完成后编制复测成果报告书,经监理、设计签字确认后使用。根据施工测量的需要,确定在设计控制网点的基础上进行加密或重新布设测量控制网点,相邻加密桩点保证通视且间距不宜超过300m。沿路线每500m宜有一个水准点。在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。同一建设项目内相邻施工段的导线应闭合,并满足同等级精度要求。



第177题

关于分包合同管理的说法,正确的有(  )。


A.监理人只与承包人有监理与被监理关系,对分包人在现场施工仅承担协调管理义务

B.承包人对分包工程的实施具有全面管理责任

C.监理人就分包工程施工发布的任何指示均应同时发给承包人和分包人

D.分包人不能直接向监理人提出付款申请

E.分包人的索赔要求只能向承包人提出


参考答案:BDE


解析:

【内容考查】本题考查的是公路工程分包合同管理。

【选项分析】监理人只有与承包人有监理与被监理的关系,对分包人在现场施工不承担协调管理义务。承包人作为两个合同的当事人,不仅对发包人承担确保整个合同工程按预期目标实现的义务,而且对分包工程的实施具有全面管理责任。监理人就分包工程施工发布的任何指示均应发给承包人。分包人不能直接向监理人提出支付要求,必须通过承包人。分包合同履行过程中,当分包人认为自己的合法权益受到损害,无论事件起因于发包人、监理人,还是承包人他都只能向承包人提出索赔要求。


第178题

关于施工单位项目部驻地建设要求的说法,正确的有(  )。


A.自建房最低标准为活动板房,搭建不宜超过三层

B.项目经理部人均办公面积一般不小于6㎡

C.生活污水排放应进行规划设计,设置一级沉淀池

D.寒冷地区驻地办公区、生活区应采用集中供暖设计,严禁电力取暖

E.驻地采用院落封闭管理,距离集中爆破区300m以外


参考答案:BD


解析:

【内容考查】本题考查的是项目部驻地建设。

【选项分析】自建房屋最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层。项目经理部人均办公面积一般不小于6㎡。生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准。驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。驻地宜为独立式庭院,四周设有围墙,有固定出人口。离集中爆破区500m 以外。


第179题

根据《公路水运工程安全生产监督管理办法》,施工单位项目负责人对项目安全生产工作负有的职责有(  )。


A.按规定配足项目专职安全生产管理人员

B.组织制定项目安全生产教育和培训计划

C.督促落实本单位施工安全风险管控措施

D.督促项目安全生产费用的规范使用

E.依据风险评估结论,完善施工组织设计和专项施工方案


参考答案:ABDE


解析:

【内容考查】本题考查的是公路工程承包人安全责任。

【选项分析】项目负责人对项目安全生产工作负有下列职责:

(1)建立项目安全生产责任制,实施相应的考核与奖惩。

(2)按规定配足项目专职安全生产管理人员。

(3)结合项目特点,组织制定项目安全生产规章制度和操作规程。

(4)组织制定项目安全生产教育和培训计划。

(5)督促项目安全生产费用的规范使用。

(6)依据风险评估结论,完善施工组织设计和专项施工方案。

(7)建立安全预防控制体系和隐患排查治理体系,督促、检查项目安全生产工作,确认重大事故隐患整改情况。

(8)组织制定本合同段施工专项应急预案和现场处置方案,并定期组织演练。

(9)及时、如实报告生产安全事故并组织自救。


第180题

背景资料:

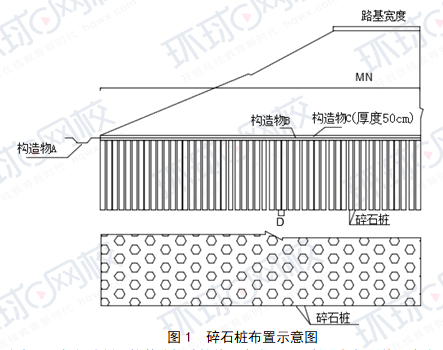

       施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长h为6m,桩内填充碎石填料,填料最大粒径50mm,含泥量不大于5%,碎石桩布置如图1所示。

       施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。

       碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:

      ①桩管垂直就位,闭合桩靴;

      ②将桩管沉入地基土中达到设计深度;

      ③按设计规定的混合料数量向桩管内投入碎石料;

      ④边振动边拔管,拔管高度100cm;

      ⑤边振动边向下压管(沉管),下压高度30cm;

      ⑥继续振动10~20s,停拔时间长短按照规定要求;

      ⑦重复步骤③~⑥,直至桩管拔出地面。

      路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。

      【问题】

      1.写出图1中构造物A、B、C的名称。

      2.计算该路段碎石桩的总根数。(计算过程结果保留小数点后3位,最后结果取整)。

      3.改正施工方案审批流程中的错误,针对碎石桩施工,施工单位在施工前还应进行何种试验?

      4.写出背景资料中振动沉管法的成桩工艺方法名称,振动沉管法的成桩工艺还有哪两种方法?

      5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?



参考答案:见解析


解析:

1.A:排水沟。B:土工格栅。C:级配碎石垫层(或级配碎石或垫层或碎石垫层)。

2.排间距:1.3×cos30°=1.126m,
第一排(单排)桩根数:52/1.3+1=41根,
第二排(双排)桩根数:(52-0.65)/1.3+1=40根,
总排数:300/1.126+1=267排
总根数:41×134+40×133=10814(根)

3.(1)改正:施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门进行审核,项目总工程师审批后,方可指导施工。

(2)碎石桩施工前,应进行成桩工艺。

4.(1)重复压管成桩法。

(2)振动沉管法的成桩工艺还有一次拔管成桩法和逐步拔管成桩法。

5.路堤填筑时还应按坡脚水平位移速率每昼夜不大于5mm控制路堤稳定性。
