2025年二级建造师《市政公用工程管理与实务》历史真题(338题)


第61题

燃气管网附属设备有(  )。


A.阀门

B.检查井

C.补偿器

D.绝缘接头

E.排水器


参考答案:ACDE


解析:

【内容考查】本题考查的是燃气管网附属设备安装要求。

【选项分析】为了保证管网的安全运行,并考虑到检修、接线的需要,在管道的适当地点设置必要的附属设备。这些设备包括阀门、绝缘接头、补偿器、排水器、放散管等。


第62题

生活垃圾填埋场单层防渗系统结构包括(  )。


A.渗沥液收集导排系统

B.防渗层

C.渗沥液检测层

D.次防渗层

E.基础层


参考答案:ABE


解析:

本题考查的是生活垃圾填埋场填埋区结构特点

单层防渗系统基本结构包括渗沥液收集导排系统、防渗层及上下保护层和基础层。双层防渗系统基本结构包括渗沥液导排系统、主防渗层及上下保护层、渗沥液检测层、次防渗层及上下保护层和基础层 。


第63题

隧道长距离掘进施工可采用(  )导向。


A.激光准直仪

B.激光经纬仪

C.陀螺仪

D.卫星定位仪

E.激光测距仪


参考答案:ABC


解析:

【内容考察】本题考查的是施工测量主要内容与常用仪器。

【选项分析】采用掘进机械施工时,宜釆用激光指向(准直)仪、激光经纬仪或陀螺仪导向,也可采用掘进自动导向系统,方位应进行校核。


第64题

施工项目部的安全检查应包括(  )。


A.专项安全检查

B.综合安全检查

C.安全巡查

D.第三方安全检查

E.季节性安全检查


参考答案:ABCE


解析:

【内容考查】本题考查的是施工项目全过程安全管理内容与方法。

【选项分析】项目部可将安全检查分为综合安全检查、专项安全检查、季节性安全检查、特定条件下的安全检查、事故隐患排查及安全巡查等。


第65题

背景资料

某公司承建一项城市道路改建工程,道路全长1500m。其中1000m为旧路改造路段,500m为新建填方路段。填方路基两侧采用装配式钢筋混凝土挡土墙。挡土墙基础采用现浇C30钢筋混凝土,并通过预埋件,钢筋与预制墙面板连接;基础下设二灰稳定碎石垫层,预制墙面板每块宽1.98m,高2m~6m。每隔4m在板缝间设置一道泄水孔。新建道路路面结构上面层为4cm厚改性SMA-13沥青混合料,下面层为8cm 厚AC-20中粒式沥青混合料。旧路改造段路面面层采用既有水泥混凝土路面加铺4cm厚改性SMA-13沥青混合料,新旧路面结构街接有专项方案,新建道路横断面如图1所示。


施工过程中发生如下事件:

事件1:项目部编制了挡土墙施工方案,明确了各施工工序:①预埋件焊接、钢筋连接;②二灰稳定碎石垫层施工;③吊装预制墙面饭;④现浇C30钢筋混凝土基础;⑤墙面板间灌缝;⑥二次现浇C30混凝土。

事件2: 项目部在加铺面层前对既有水泥混凝土路面进行综合调查,发现路面整体情况良好,但部分路面面板存在轻微开裂及板下脱空现象,部分检查井有沉陷。项目部拟采用非开挖的形式对脱空部位进行基底处理,并将混凝土面板的接缝清理后,进行沥青面层加铺。

事件3:为保证雨期沥青面层施工质量,项目部制定了雨期施工质量控制措施,内容包括:①沥青面层不得在下雨或下层潮湿时施工;②加强施工现场与沥青拌合厂联系,及时关注天气情况,适时调整供料计划。

【问题】

1.挡土墙属于哪种结构形式?写出构件A的名称及其主要作用。

2.事件1中,给出预制墙面板的安装条件;写出挡土墙施工工艺流程(用背景资料中的序号“①~⑥”及和“→”表示)。

3.事件2中,路面板基底脱空非开挖式处理最常用的方法是什么?需要通用试验确定哪些参数?

4.事件2中,在既有水泥混凝土路面上加铺沥青面层前,项目部还需要完成哪些工序?

5.事件3中,补充雨期面层施工质量控制措施。



参考答案:见解析


解析:

1. (1)挡土墙结构形式为扶壁式。

(2)构造A的名称:反滤层;作用:滤土排水,防止墙后土颗粒流失;保证泄水孔排水顺畅,避免淤堵。

2.(1)预制墙面板安装条件:①挡土墙基础达到预定强度;②预制墙面板检验合格;③现场具备吊运条件。

挡土墙施工工艺流程为:②→④→③→①→⑥→⑤

3.路面板基底脱空的最常用非开挖处理方法是钻孔注浆。

需试验确定的参数:注浆压力、初凝时间、注浆流量、浆液扩散半径等。

4. 在既有水泥混凝土路面上加铺沥青面层前,项目部还需完成的工序:

(1)对既有水泥混凝土路面层的裂缝清理干净(修补裂缝),并采取防反射裂缝措施铺设土工格栅、玻璃纤维)。

(2) 查明检查井沉陷原因并修缮 (加固),为配合沥青面层加铺调整检查井高程。

(3)清理水泥混凝土路面,洒布沥青粘层油。

5.雨期面层施工质量控制措施还需补充的有:

(1)调整施工步序,集中力量分段施工。

(2)做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。

(3)建立完善的排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。

(4)做到及时摊铺、及时完成碾压。

(5)沥青混合料运输车辆应有防雨措施。



第66题

背景资料

某公司承建一座城市桥梁工程,双向四车道,桥面宽度28m,横断面划分为2m(人行道) +4m (非机动车道) +16m (车行道)+4m (非机动车道) +2m (人行道)。上部结构采用3×30m预制预应力混凝土简支T形梁。下部结构采用盖梁及Φ1300mm圆柱式墩,基础采用Φ1500mm钢筋混凝土钻孔灌注桩,重力式U型桥台。T形梁预应力体系装配方式如图2所示。



图2 T型梁预应力体系装配示意图

施工过程中发生如下事件:

事件1:施工前,项目部按照设计参数开展预应力材料采购。材料进场后项目部组织相关单位专业技术人员开展现场见证取样和送检。

事件2:T形梁预制施工时,项目部按照图2进行预应力构件组装,预应力钢绞线采用先穿束后浇筑混凝土的安装方法,混凝土浇筑过程中不定时来回抽动预应力钢绞线,待混凝土强度达到设计要求后进行预应力钢绞线张拉。

【问题】

1.写出图2中构件A~E的名称。

2.根据图2,预应力体系属于先张法和后张法体系中的哪一种?

3.事件1中,参加现场见证取样的单位除了施工单位外还应邀请哪些单位参加?

4.事件2中,指出混凝土浇筑过程中,来回抽动预应力钢绞线的作用。

5.指出张拉预应力钢绞线时宜采用单端张拉还是两端。



参考答案:见解析


解析:

1.构件A:锚具(工作锚板);构件B:夹片;构件C:锚垫板;构件D:螺旋筋;构件E:金属波纹管(预应力管道)

2. 根据图2,预应力体系属于后张法体系。

3. 参加现场见证取样的单位除了施工单位外还应邀请:建设单位、监理单位、检测单位、质量监督机构。

4. 混凝土浇筑过程中,来回抽动预应力钢绞线的作用:防止浇筑过程中管道漏浆或由于压力导致管道变形,导致的预应力筋位移受限,影响后续张拉作业。

5. 张拉预应力钢绞线时宜采用两端张拉。



第67题

背景资料

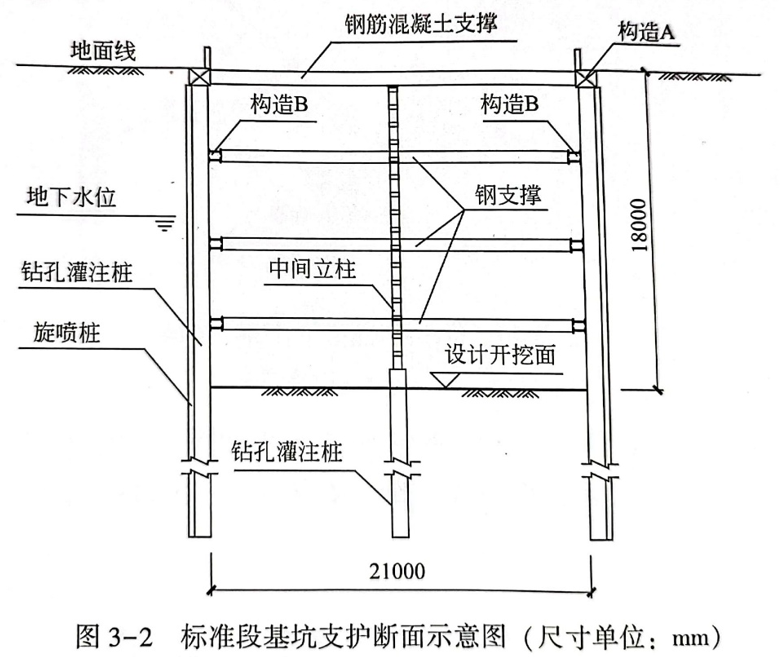

某地铁车站沿东西方向布置,中间为标准段,两端为端头井。标准段长12m,宽21m,开挖深度18m,采用明挖法施工。围护结构采用φ900mm钻孔灌注桩,间距1050mm。桩间设φ650mm旋喷桩止水,基坑围护桩平面布置如图3-1所示。基坑支护共设4道支撑,第1道为钢筋混凝土支撑,第2-4道为钢支撑,基坑支护断面如图3-2所示。

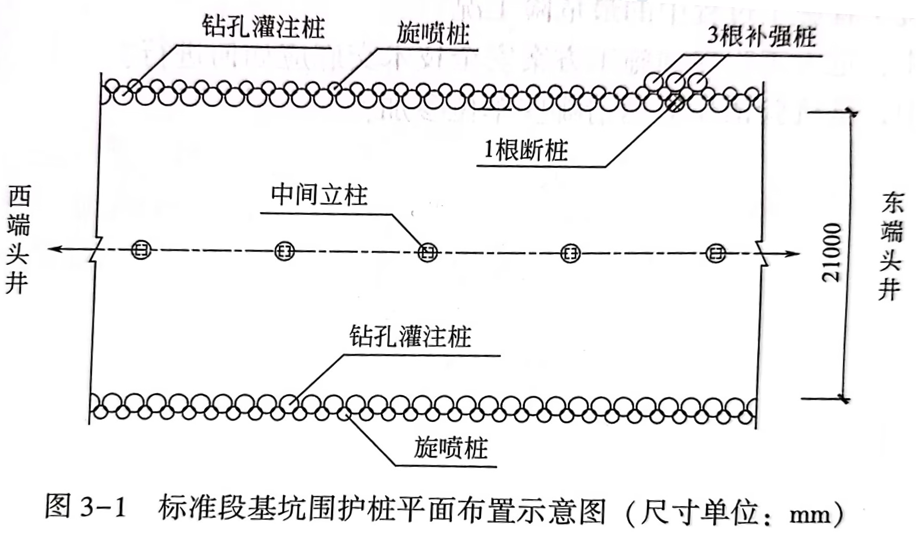

施工过程中发生如下事件:

事件1:钻孔灌注桩成桩后,经检测发现有1断桩,如图3-1所示,分析认为断桩是由于水下混凝土浇筑过程中导管口脱出混凝土面所致,对此,项目部提出针对性补强措施,经相关方同意后实施。

事件2: 针对基坑土方开挖及支护工程,项目部进行了危险源辨识,编制危大工程专项施工方案,履行相关报批手续。基坑开挖前,项目部就危大工程专项施工方案组织了安全技术交底。

事件3: 基坑开挖至设计开挖面后,由监理工程师组织基坑验槽,确认合格后及时进行混凝土垫层施工。

【问题】

1.写出图3-2中构造A、B的名称,给出坑外土压力的传递路径。

2.事件1中,针对断桩事故应采取哪些预防措施?

3.指出基坑工程施工过程中的最危险工况。

4.事件2中,危大工程专项施工方案安全技术交底应如何进行?

5.事件3中,基坑验槽还应邀请哪些单位参加?



参考答案:见解析


解析:

1.构造A的名称:冠梁;构造B:围檩;

坑外土压力的传递路径:围护(桩)墙→围檩(冠梁)→支撑。

2.导管埋置深度宜控制在2~6m;混凝土灌筑过程中拔管应有专人指挥;分别采用理论贯入量计算孔内混凝土面和重锤实测孔内混凝土面,取两者低值来控制拔管长度,确保导管埋置深度不小于2m;混凝土灌注时间宜控制在1.5倍混凝土初凝时间内。

3.(1)基坑开挖至支撑底部、尚未设置支撑时;

(2)基坑开挖至围护结构断桩附近;

(3)支撑安装过程中及钢支撑预应力施加过程中;

(4)基坑开挖见底后未施作底板结构时。

4.专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。

5. 基坑验槽还应邀请建设单位、设计单位、勘察单位、施工单位。



第68题

背景资料

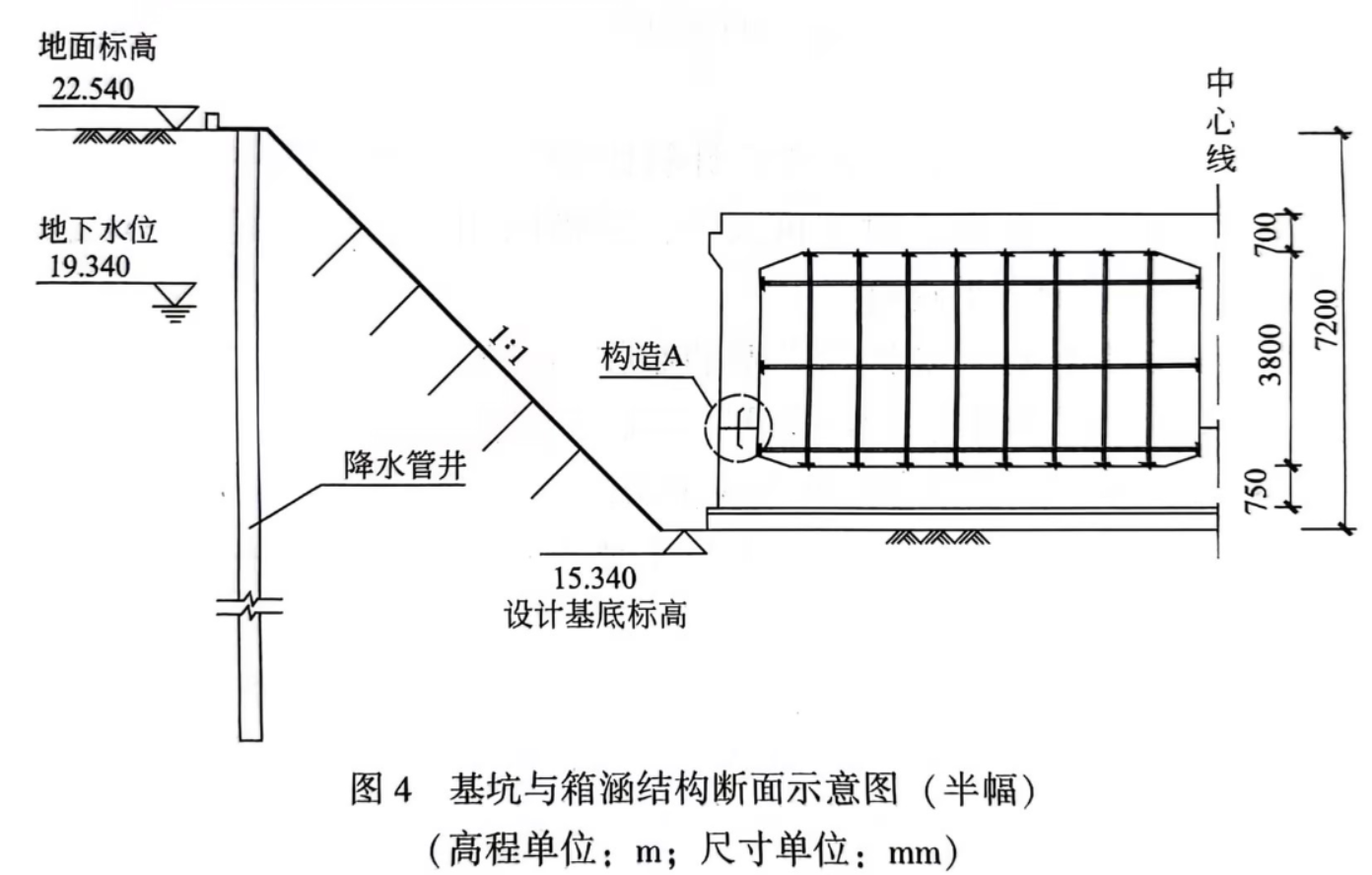

某公司承建一座钢筋混凝土输水箱涵工程,该工程为两孔结构,单孔结构净宽8.0m,净高3.8m,结构顶板、侧墙和中墙的厚度均为700mm,底板厚度为750mm。主体结构混凝土强度等级为C40,抗渗等级P6。场地地下水属于地表潜水,水位埋深3.2m,主要含水层为粉土层。基坑与箱涵结构断面如图4所示。

项目部编制的施工组织设计内容包括

(1)降水选用φ700mm管井降水方案。

(2)基坑采用放坡开挖,坑壁采用土钉墙支护。

(3)箱涵主体分两步浇筑完成,第一步浇筑底板,第二步浇筑侧墙、中墙和顶板。

(4)经计算,顶模承受的施工总荷载为23.22kN/m2,模板支架选用承插型盘扣式钢管支架体系,立杆规格(φ48×3.5)mm,立杆横向间距900mm,纵向间距600mm,步距1500mm。

项目负责人主持编制了危大分部分项工程(下文简称“危大工程”)专项施工方案,主要内容包括工程概况、编制依据、签字后报送给监理单位。

【问题】

1.写出图4中结构A的名称,并指出其留设位置。

2.给出地下水位降水时间和水位控制要点。

3.补充完善危大工程专项施工方案主要内容。

4.根据背景资料,哪些危大工程专项施工方案需要组织专家论证,并说明理由。

5.指出专项施工方案送审流程的不当之处,并写出正确做法。



参考答案:见解析


解析:

1.构造A的名称:施工缝;施工缝留置位置:距底板腋角以上不小于200mm处、受剪力和弯矩较小且方便施工的位置。

2.降水时间:降水应在基坑开挖前进行,持续降水至主体结构完成、具有抗浮和防渗漏能力,且基坑回填稳定后方可停止。

降水水位:应将水降至基底以下最少500mm。

3.施工安全保证措施,管理及作业人员配备和分工,验收要求,应急处置措施。

4.基坑的开挖、降水、支护的专项施工方案及模板支撑工程的专项施工方案需要组织专家论证。

理由:

(1)基坑开挖深度7.2m,大于5米,所以需要组织专家论证。

(2)支架顶模承受的施工总荷载达到23.22kN/m2 >15kN/m2 ,需要组织专家论证。

5.错误之处:专项施工方案经项目技术负责人审核签字后报送给监理单位。

正确做法:专项施工方案应经施工单位技术负责人审核签字并加盖单位公章,并由项目总监理工程师签字、加盖执业印章后,方可实施。



第69题

以集散交通功能为主,兼有服务的路为(  )。


A.快速路

B.主干路

C.次干路

D.支路


参考答案:C


解析:

【内容考查】城镇道路分类

【选项分析】次于路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务的功能。


第70题 在一定湿度和外力作用下变形又不开裂的能力属于沥青( )性能。


A.塑性

B.稠度

C.温度稳定性

D.大气稳定性


参考答案:A


解析:

【内容考查】沥青混合料的组成与材料。

【选项分析】沥青混合料的沥青具有较大的塑性:以"延度"表示,即在一定温度和外力作用下变形又不开裂的能力。



第71题

采用假缝形式的接缝是水泥混凝土面层的(  )。


A.纵向施工缝

B.横向施工缝

C.横向缩缝

D.胀缝


参考答案:C


解析:

【内容考查】水泥混凝土路面施工技术

【选项分析】横向接缝可分横向缩缝、胀缝和横向施工缝。横向缩缝采用切缝机施工,宜在水泥混凝土强度达到设计强度25%-30%时进行,宽度控制在4-6mm。切缝深度:设传力杆时,不应小于面层厚度的1/3,且不得小于70mm;不设传力杆时,不应小于面层厚度的1/4,且不应小于60mm。混凝土板养护期满后应及时灌缝。



第72题 从受力特点划分,斜拉桥属于( )体系桥梁。


A.梁式

B.拱式

C.悬吊式

D.组合


参考答案:D


解析:

【内容考查】城市桥梁结构组成与类型。

【选项分析】组合体系桥由几个不同体系的结构组合而成,最常见的为连续刚构,梁、拱组合等。斜拉桥也是组合体系桥的一种。


第73题

下列建筑物观测内容中,属于外部观测的是(  )。


A.水平位移

B.混凝土温度

C.支撑轴力

D.土压力


参考答案:A


解析:

【内容考查】监控量测主要工作。

【选项分析】监测的内容,应根据所监测物体的性质和地基情况决定。建(构)筑物主要观测水平位移、垂直位移、渗透及裂缝观测,这些内容称为外部观测。为了了解建(构)筑物内部 结构的情况,还应对混凝土应力、钢筋应力、土压力、温度等进行观测,这些内容常称为内部观测。


第74题 在合同风险因素的分类中,按风险范围分类的是( )。


A.项目风险

B.政治风险

C.技术风险

D.经济风险


参考答案:A


解析:

【内容考查】施王合同风险防范措施。

【选项分析】合同风险因素的分类:( 1 )按风险严峻程度分为特殊风险(非常风险)和其他风险。( 2 )按工程实施不同阶段分为技标阶段的风险、合同谈判阶段的风险、合同实施阶段的风险。( 3 )按风险的范围分为项目风险、国别风险和地区风险。(4 )从风险的来源性质可分为政治风险、经济风险、技术风险、商务风险、公共关系风险和管理风险等。


第75题 对带泄漏监测系统的热力保温管接口,焊接前应测信号线的通断状况和( )。


A.电阻值

B.电流值

C.电压值

D.热敏值


参考答案:A


解析:

【内容考查】供热管道施工与安装要求。

【选项分析】带泄漏监测系统的保温管,焊接前应测试信号线的通断状况和电阻值,合格后方可对口焊接。信号线的位置应在管道的上方,相同颜色的信号线应对齐。



第76题

施工总承包单位每(  )进行项目部实名制管理检查。


A.周

B.月

C.季

D.年


参考答案:C


解析:

【内容考查】劳务管理要点。

【选项分析】各法人单位要每季度进行项目部实名制管理检查,并对检查情况进行打分,年底进行综合评定。总包人应组织对劳务工及劳务管理工作领导小组办公室的不定期抽查。



第77题

适用干作业成孔桩的设备是(  )。


A.正循环回转钻机

B.旋挖钻机

C.振动沉桩机

D.长螺旋钻机


参考答案:D


解析:

【内容考查】桩基础施工方法与设备选择。

【选项分析】


第78题 关于改性沥青混合料面层施工的说法,正确的是( )。


A.SMA混合料的摊铺温度不低于150℃

B.改性沥青混合料碾压终了的表面温度不低于50℃

C.改性沥青混合料不宜采用轮胎压路机碾压

D.改性沥青混合料的摊铺速度宜大于普通沥青混合料


参考答案:C


解析:

【内容考查】改性沥青混合料面层施工技术。

【选项分析】SMA 混合料施工温度应试验确定,一般情况下,摊铺温度不低于160℃。改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:初压开始温度不低于150℃,碾压终了的表面温度应不低于90℃。改性沥青混合料路面宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压。普通沥青混合料摊铺速度宜控制在2~6m/min的范围内,改性沥青混合料的摊铺速度宜放慢至1~3m/min。


第79题

关于桥面防水层的说法,正确的是( )。


A.防水卷材铺设时,搭接接头应错开300mm

B.防水涂料应先进行大面积涂刷后再进行节点处理

C.沥青混凝土摊铺温度应高于卷材的耐热度,并小于170℃

D.防水层施工现场检测的主控项目为外观质量


参考答案:C


解析:

【内容考查】桥面防水系统施工技术。

【选项分析】铺设防水卷材时,任何区域的卷材不得多于3 层,搭接接头应错开500mm以上,严禁沿道路宽度方向搭接形成通缝。

卷材防水层铺设前应先做好节点、转角、排水口等部位的局部处理,然后再进行大面积铺设。

防水层上沥青混凝土的摊铺温度应与防水层材料的耐热度相匹配。卷材防水层上沥青混凝土的摊铺温度应高于防水卷材的耐热度,但同时应小于170℃;涂料防水层上沥青混凝土的摊铺温度应低于防水涂料的耐热度。

防水层施工现场检测主控项目为粘结强度和涂料厚度。防水层施工现场检测一般项目为外观质量。


第80题 适用于结构埋置较浅,地面结构物密集,交通量大,对地面沉降要求严格的城区地铁隧道施工方法为( )。


A.明挖法

B.喷锚暗挖法

C.盾构法

D.密闭式顶管法


参考答案:B


解析:

【内容考查】地铁车站结构与施工方法。

【选项分析】喷锚暗挖法对地层的适应性较广,适用于结构埋置较浅、地面建筑物密集、交通运输繁忙、地下管线密布,以及对地面沉降要求严格的城镇地区地下构筑物施工。在地面建筑物少、拆迁少、地表干扰小的地区修建浅埋地下工程通常采用明挖法。盾构法适宜于建造覆土较深的隧道。
